第321题 某项目投标总价为1000万元,则投标保证金一般不超过( )万元。


A.10

B.20

C.30

D.50


参考答案:B


解析:本题考核的是工程施工招标程序。投标保证金一般不得超过投标总价的2%。本题中项目投标总价为1000万元,因此投标保证金=1000×2%=20万元,所以投标保证金一般不超过20万元,其他选项均不符合要求。

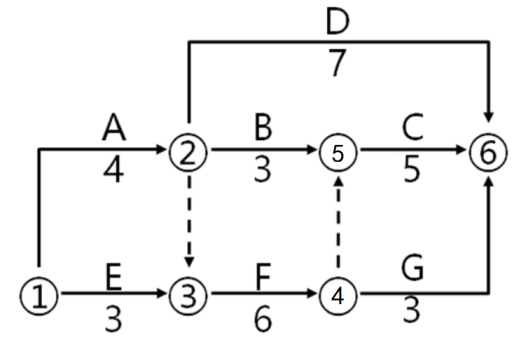

第322题 某单项工程双代号网络图(单位:d)中,B工序因不可抗力原因导致工期拖延了5d,则工程工期延长了( )d。


A.2

B.3

C.4

D.5


参考答案:A


解析:

本题考核的是双代号网络图中工期延长。原双代号网络图关键线路为:A-F-C,B工序属于不属于关键工作,B工序属于不属于关键工作,B工作的总时差为:15-12=3d,B工序因不可抗力原因导致工期拖延了5d,则工程工期延长:5-3=2d。


第323题 施工现场临时用电组织设计应由( )编制。


A.项目技术负责人

B.企业技术负责人

C.安全管理人员

D.电气工程技术人员


参考答案:D


解析:本题考核的是临时用电安全管理一般要求。电气工程技术人员具备专业的电气知识和技能,对施工现场临时用电的规划和设计更专业、更有针对性,因此,临时用电组织设计由电气工程技术人员编制。此外,临时用电组织设计还应经安全、技术、设备、施工、材料等相关部门审核,企业技术负责人批准后进行报验;如果有变更,应及时补充有关的图纸资料。


第324题 下列绿色施工管理措施中,不属于节材与材料资源利用的是( )。


A.采用管件合一的脚手架

B.采用工具式模板

C.利用荒地作为弃土用地

D.建筑余料再利用


参考答案:C


解析:本题考核的是绿色施工管理措施。ABD项为节材与材料资源利用措施,C项为节地与土地资源保护措施。


第325题 温拌沥青混合料可通过在混合前向沥青粘结剂中添加( )生产。


A.沸石

B.氧化蜡

C.细砂

D.沥青乳液

E.


参考答案:ABDE


解析:本题考核的是温拌沥青混凝土的生产。温拌沥青混合料可以通过添加沸石、氧化蜡、沥青乳液、水等物质来实现降低拌合和铺设温度的目的,而细砂并不是用于生产温拌沥青混合料的添加物。


第326题 关于水泥稳定碎石基层的说法,正确的有( )。


A.混合料应在3h内运输到现场

B.混合料运输中应采取覆盖措施

C.混合料宜在水泥终凝前碾压成型

D.分层摊铺时,应在下层养护7d后方可摊铺上层

E.属半刚性基层


参考答案:BDE


解析:本题考核的是水泥稳定碎石基层施工技术。A选项错误,应该是自搅拌至摊铺碾压成型不超过3h,而不是单纯的运输时间;B选项正确,运输中采取覆盖措施可减少水分散失等;C选项错误,应是在水泥初凝前碾压成型;D选项正确,分层摊铺时下层养护一定时间(7d)后再铺上层是合理的;E选项水泥稳定碎石基层属于半刚性基层,正确。


第327题 钢管满堂支架预压的目的有( )。


A.检验支架承载力

B.检验支架稳定性

C.消除支架非弹性变形

D.消除支架弹性变形

E.观测基础沉降情况


参考答案:ABCE


解析:本题考核的是桥梁结构施工中支架和拱架搭设要求。钢管满堂支架搭设完毕后,支架应进行预压,以检验结构的承载能力和稳定性、消除其非弹性变形、观测结构弹性变形及基础沉降情况。


第328题 关于混凝土冬期施工的说法,正确的有( )。


A.入模温度不宜低于10℃

B.选用较大水胶比

C.选用较小水胶比

D.优先选用加热水方法

E.骨料的加热至100℃


参考答案:ACD


解析:本题考核的是混凝土冬期施工。冬期施工混凝土入模温度不宜低于10℃,因此A选项正确;应选用较小水胶比,以减少混凝土中的水分,因此B选项错误,C选正确;优先选用加热水的方法来保证混凝土的温度,因此D选项正确;骨料加热一般不超过60℃,因此E选项错误。


第329题 下列基坑围护结构中,不属于排桩的有( )。


A.重力式水泥土墙

B.钢板桩

C.钻孔灌注桩

D.地下连续墙

E.SMW工法桩


参考答案:AD


解析:本题考核的是基坑围护结构。钢板桩、钻孔灌注桩、SMW工法桩都属于排桩,而重力式水泥土墙、地下连续墙不属于排桩。


第330题 深基坑施工时,稳定坑底的措施有( )。


A.加深围护结构入土深度

B.坑底土体加固

C.坑内井点降水

D.适时施工底板结构

E.加快土方开挖进度


参考答案:ABCD


解析:本题考核的是坑底稳定控制措施。坑底稳定控制措施:(1)保证深基坑坑底稳定的措施有加深围护结构入土深度、坑底土体加固、坑内井点降水等。(2)适时施作底板结构。加快土方开挖进度可能会带来不稳定因素,并非稳定坑底的直接措施。


第331题 对于新型分流制排水系统,雨水源头控制利用技术包括( )。


A.下渗

B.净化

C.调蓄

D.收集回用

E.湿地


参考答案:ABCD


解析:本题考核的是雨水源头控制利用技术。雨水源头控制利用技术包括下渗、净化、收集回用等,调蓄、湿地属于终端处理技术。


第332题 微表处理技术进行城市道路维护具有( )功能。


A.封水

B.改善道路外观

C.填补较浅车辙

D.处理翻浆

E.延长道路使用期


参考答案:ABC


解析:本题考核的是微表处理技术的功能。微表处理技术应用于城镇道路维护,可单层或双层铺筑,具有封水、防滑、耐磨和改善路表外观的功能,MS-3型微表处混合料还具有填补车辙的功能。可达到延长道路使用期目的,且工程投资少、工期短。如果路面上具有一些翻浆、下沉等病害的时候,需要先对病害进行处理,挖除并进行根治以后,再进行微表处理,不然的话,路基上的病害会很快地蔓延到路面上。


第333题 下列监测项目中,属于三级基坑施工监测的“应测”项目有( )。


A.支护桩(墙)、边坡顶部水平位移

B.支护桩(墙)、边坡项部竖向位移

C.支护桩(墙)体水平位移

D.地表沉降

E.地下水位


参考答案:ABDE


解析:本题考核的是基坑工程监测项目。对于三级基坑,支护桩(墙)、边坡顶部水平位移、竖向位移、地表沉降、地下水位都是应测项目,而支护桩(墙)体水平位移是选测项目。


第334题 在招投标阶段,施工图预算可作为( )依据。


A.招标控制价编制

B.工程量清单编制

C.施工单位投标报价

D.施工单位成本控制

E.工程费用调整


参考答案:ABC


解析:本题考核的是施工图预算的应用。在招标投标阶段,施工图预算可作为工程量清单编制、施工单位投标报价以及招标控制价编制的依据。在工程实施阶段,施工图预算可作为施工单位成本控制、工程费用调整的依据。


第335题 背景资料:

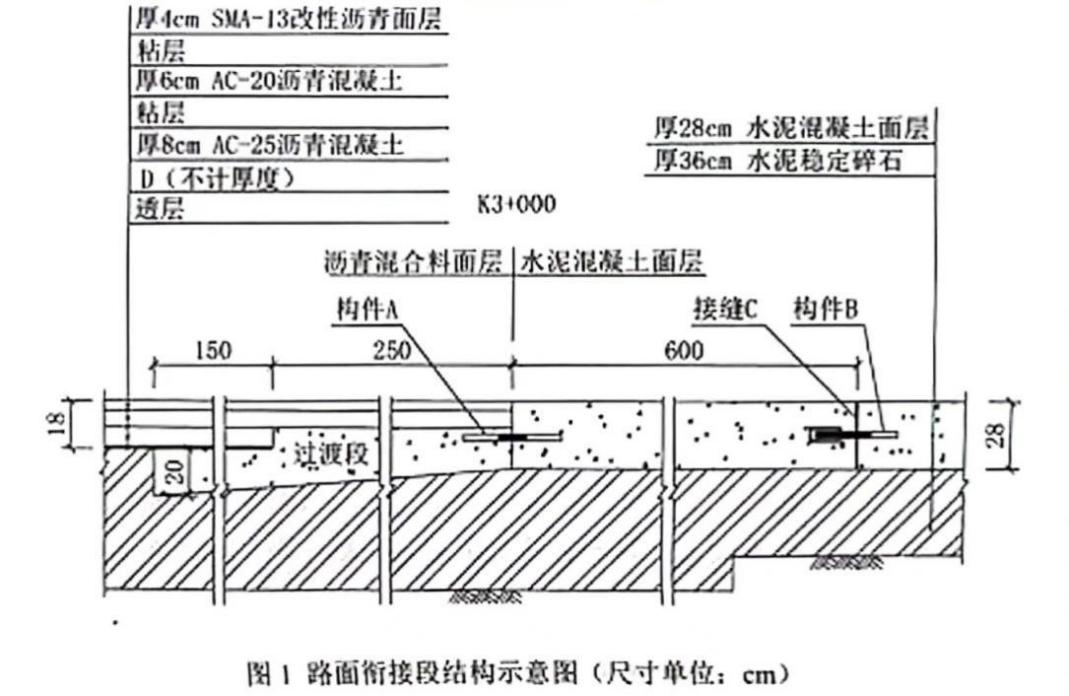

某公司承建一项城镇主干路新建工程,全长3.1km,施工桩号为K0+000~K3+100。道路路面结构分为两种类型,其中K0+000~K3+000段路面面层为厚18cm沥青混合料面层,K3+000~K3+100段路面面层为厚28cm水泥混凝土面层:路面基层均为水泥稳定碎石基层。两种路面面层在K3+000处呈阶梯状衔接,衔接处设置长4m水泥混凝土过渡段。路面衔接段结构如图1所示。

施工过程中发生如下事件:

事件1:在K0+550~K0+610路段有一座废弃池塘,深约2m。处置方案为清淤后换填级配砂砾,再利用挖方段土方填筑至设计标高。施工前项目部对填方用土进行了液限、塑限和CBR试验。

事件2:水泥混凝土路面及过渡段铺筑完成后,养护达到可开放交通条件时,再分层摊铺衔接处沥青混合料面层。为确保过渡段面层衔接紧密,横缝连接平顺,项目部采取了相应的施工工艺措施。

事件3:在K2+200填方坡脚处有10kV电力架空线线杆,由于线路迁移滞后,路基施工时项目部对线杆采取了安全保护措施。

问题:

1.写出图中A、B、C的名称。

2.写出图中D的名称及采用的沥青材料。

3.填方段用土还应做哪些试验?

4.水泥混凝土路面开放交通的条件,写出连接处过渡段处理措施。

5.写出电线杆处的防护措施。



参考答案:↓


解析:1.图中A、B、C的名称:

A的名称:拉杆;B的名称:传力杆;C的名称:胀缝。

2.图中D的名称及采用的沥青材料:

(1)图中D的名称:下封层。

(2)采用的沥青材料:改性沥青或改性乳化沥青。

3.填方段用土还应做下列试验:

对路基土进行天然含水量、标准击实,必要时应做颗粒分析、有机质含量、易溶盐含量、冻胀和膨胀量等试验。

4.水泥混凝土路面开放交通的条件:在混凝土达到设计弯拉强度40%以后,可允许行人通过。在面层混凝土完全达到设计弯拉强度且填缝完成后才可开放交通。

连接处过渡段处理措施:

(1)过渡段与水泥混凝土面层衔接处设置拉杆;

(2)过渡段与沥青下面层接触面与接缝处涂刷粘层油,接缝铺土工合成材料预防反射裂缝;

(3)过渡段与中面层接触面涂刷粘层油。

(4)沥青路面基层部分浇筑混凝土过渡段,且在下面层处留台阶。

5.电线杆处的防护措施:

(1)在距架空线路垂直3m、水平2m范围划定作业区,严禁机械近距离作业。

(2)对电力线杆进行加固,线杆周围设置防护栅栏等措施,并悬挂警告标志牌。

(3)设专人全程监护。


第336题 背景资料:

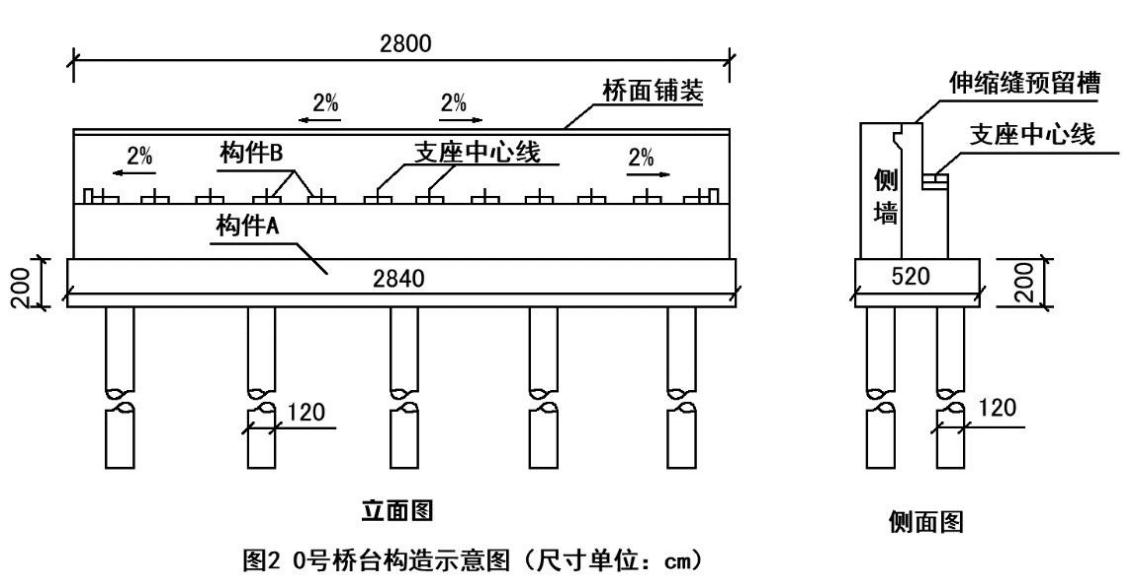

某公司承建一座城市桥梁工程,双向四车道,桥面宽度28m。上部结构为2×(3×30m)预制预应力混凝土T形梁。下部结构为盖梁及130cm圆柱式墩,基础采用φ150cm钢筋混凝土钻孔灌注桩;薄壁式桥台,基础采用120cm钢筋混凝土钻孔灌注桩;桩基础均为端承桩。桥台位于河岸陆上旱地,地层主要为耕植土、黏性土、砂性土等,台后路基引道长150m。0号桥台构造如图2所示。

施工过程发生如下事件:

事件1:桥台桩基施工前,项目部对台后路基引道用地进行场地清理与平整,修筑施工便道、泥浆池及安装泥浆循环系统等临时设施,并做好安全防护措施。

事件2:桩基成孔及钢筋笼吊装完成后,在灌注水下混凝土前,进行二次清孔。经检验,孔内泥浆性能指标符合标准规定,孔底沉渣厚度为150mm,项目部随即组织灌注水下混凝土。

问题:

1.给出图2中构件A、B的名称。

2.列式计算上部结构预制T形梁的数量及图2中构件A的混凝土体积(单位m3,计算结果保留小数点后两位数)。

3.事件1中,泥浆池根据不同使用功能可分为哪些组成部分?

4.事件1中,指出泥浆池应采取的安全防护措施。

5.事件2中,项目部是否可以组织灌注水下混凝土?说明理由。



参考答案:↓


解析:1.图2中构件A、B的名称:

A的名称:承台,B的名称:支座垫石(垫石)。

2.列式计算上部结构预制T形梁的数量及图2中构件A的混凝土体积:

(1)桥梁上部结构为2×(3×30m)表示桥梁总共2联,每联有3跨。

(2)T梁每段设置一个支座,桥台支座为12个,故每跨12片T梁。

(3)T形梁数量为:2×3×12=72片梁。

(4)构件A混凝土体积为:28.4×5.2×2=295.36m³。

3.泥浆池根据不同使用功能可分为的组成部分:制浆池、储浆池、沉淀池、循环槽。

4.泥浆池应采取的安全防护措施:应在周围设置防护栏杆和明显的警示牌,夜间红灯示警,设置限重牌,设置挡水围堰等防止遗留的设施,专人值守、非作业人员禁止入内。

5.项目部是不可以组织灌注水下混凝土。

理由:本桥桩基础为端承桩,端承桩灌注前沉渣厚度不应大于50mm,施工中检测实际沉渣厚度为150mm,因此不能组织水下灌注。

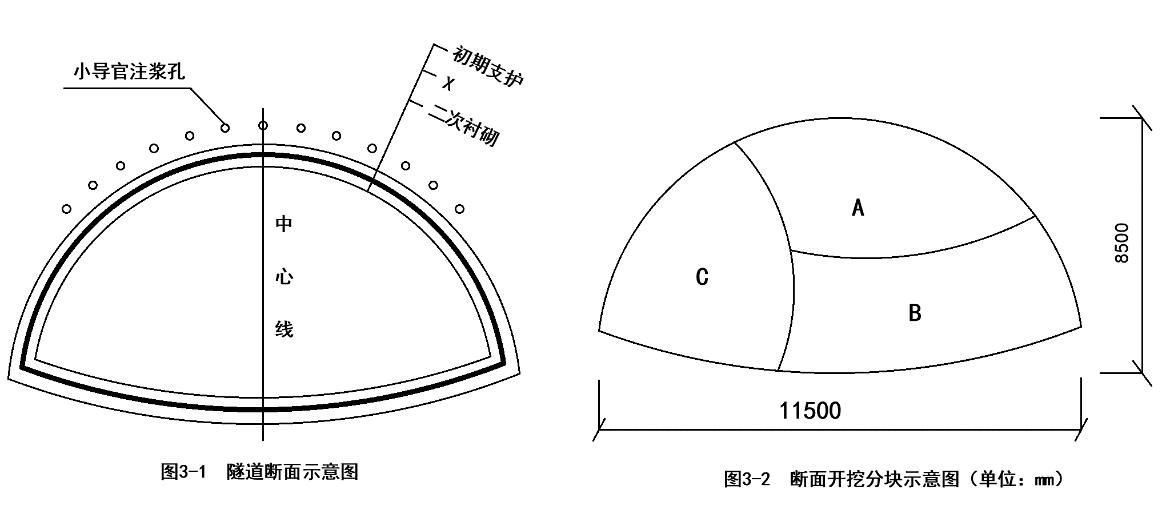

第337题 背景资料:

某城市浅埋暗挖隧道长550m,沿线下穿道路、管线等市政设施。隧道设计为马蹄形断面,复合式衬砌结构由外向内依次为初期支护、X、二次衬砌,如图3-1所示隧道开挖断面尺寸为11.5m×8.5m,断面开挖分块如图3-2所示。全线设三座竖井相向掘进施工。

施工过程中发生如下事件:

事件1:项目部编制了隧道暗挖专项施工方案,经项目经理审批后组织专家论证。专家组认为:①所选取的隧道贯通位置不合理,建议调整;②开始贯通时需停止一个开挖面作业,改为单向掘进,方案应明确此时两个开挖面的距离。

事件2:由于工期紧迫,项目部在初期支护养护结束后向监理工程师申请施作次衬砌,监理工程师分析监测数据后拒绝了项目部的要求,并进一步明确了隧道二次衬砌的施作条件。

问题:

1.给出复合式衬砌结构中“X”的名称。

2.结合图3-2给出该浅埋暗挖施工方法的名称;用图3-2中的字母表示隧道断面的开挖顺序。

3.事件1中,隧道暗挖专项施工方案的审批流程是否正确?说明理由。

4.事件1中,分别给出选取隧道贯通位置的原则及开始贯通时两个开挖面的距离。

5.事件2中,给出二次衬砌的施作条件。



参考答案:↓


解析:

1.复合式衬砌结构中“X”的名称:防水层(缓冲层)。

2.(1)该隧道施工方法为:单侧壁导坑法。

(2)隧道断面开挖顺序为:C-A-B。

3.隧道暗挖专项施工方案的审批流程不正确。

理由:(1)隧道暗挖专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

(2)需要专家论证的专项方案先通过施工单位审核和总监审查,论证修改完善后经施工单位技术负责人审核签字加盖公章、总监理工程师审查签字加盖执业章,修改情况及时告知专家。

4.选取隧道贯通位置的原则及开始贯通时两个开挖面的距离:

(1)选取隧道贯通位置的原则:应选在地层变形稳定,不受地下水影响,避开工作竖井、道路和管线或保持一定安全距离。

(2)开始贯通时两个开挖面的距离计算:

①隧道相向开挖距离2倍洞径且不小于10m停止一端开挖由另一端贯穿,洞径为11.5m。

②11.5×2=23m>10m,取大值,两开挖面距离为:23m。

5.二次衬砌的施作条件:

(1)初期支护施工完成,验收合格且结构变形基本稳定。

(2)防水层施工完成且验收合格。


第338题 背景资料:

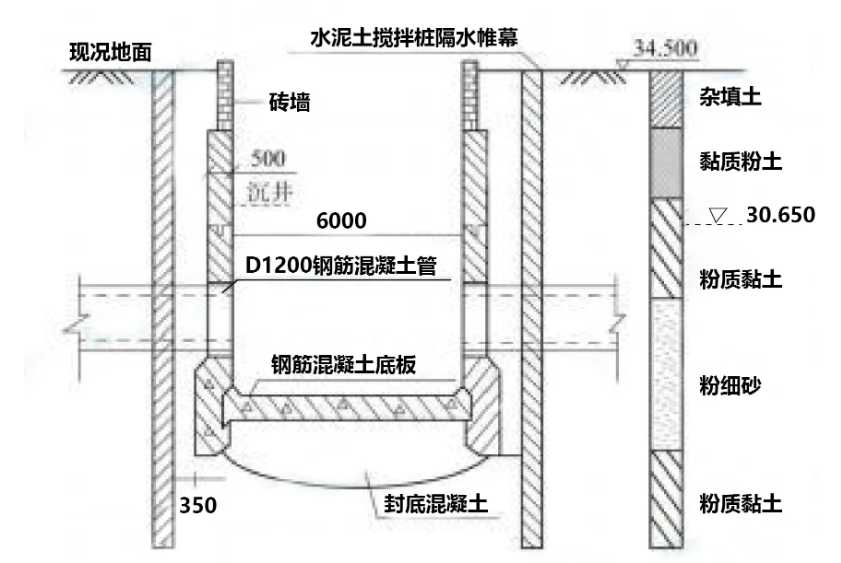

某城市环境提升改造工程,新建污水管线采用D1200mm钢筋混凝土管,埋深8~9m,顶管敷设工作井采用钢筋混凝土圆形沉井,内径6.0m,地层为杂填土、粉质粉土、粉细砂和粉质黏土,地下水丰富,沉井结构如图4所示。

图4 沉井结构示意图(尺寸单位:mm,高程单位:m)

为保证临近建筑物安全,沉井周边设置水泥土搅拌桩加隔水帷幕,水泥土搅拌桩施工工艺流程为:场地平整→A→预先钻进至设计标高→边提升边搅拌边喷粉至预定停浆面→B→提升搅拌喷粉至预定停浆面。沉井内设置管井,采取排水下沉方法施工,开挖过程中基底出现局部大量渗水,经处理后继续下沉施工。

项目部编制了顶管工程专项施工方案,方案中根据工程特点并结合公司现有的土压平衡顶管机、泥水平衡顶管机进行设备选型,沉井完成后,安装顶管机和相关顶进设施,经调试合格后开始顶管施工。

问题:

1.给出水泥土搅拌桩施工工艺流程中A、B的内容。

2.根据图4,列式计算地下水埋深(单位m,计算结果保留小数点后两位)。

3.试述沉井基底大量渗水未及时处理可能产生的风险。

4.根据工程特点项目部应选用哪种类型的顶管机?

5.指出沉井内应安装哪些主要顶进设施。



参考答案:↓


解析:1.给出水泥土搅拌桩施工工艺流程中A、B的内容:

A的内容:水泥搅拌机械就位;B的内容:重复搅拌下沉至设计标高。

2.列式计算地下水埋深:

地下水埋深:34.50-30.65=3.85m。

3.沉井基底大量渗水未及时处理可能产生的风险:淹没,临近建筑物沉降、倾斜或开裂,既有管线沉降,井底隆起和地表沉降或塌陷,沉井偏斜和上浮,井筒结构破坏,坑底突涌,井底被水泡导致承载力不足危及作业人员安全等风险。

4.(1)根据工程特点项目部宜选用泥水平衡顶管机。

(2)顶管施工处于地下水位以下且土质不良,采用密闭式顶管。

(3)顶管施工的地层土质为粉细砂和粉质黏土。

(4)采用土压平衡顶管机需要对粉细砂和粉质黏土塑流化改良,泥水平衡顶管机不需要。

(5)故选择泥水平衡顶管机降低施工难度和成本,方便快捷。

5.沉井内应安装的主要顶进设施:后背墙、千斤顶、顶铁、导轨、千斤顶基座、油泵、止水装置、泥水平衡顶管机、顶管液压控制装置。


进入题库练习及模拟考试
