2025年二级建造师《市政公用工程管理与实务》历史真题(338题)

第261题

关于地下连续墙围护结构的说法,正确的有(  )。

A.刚度大、强度大

B.适用于所有地层

C.隔水性好

D.导墙结构对地基无特殊要求

E.可兼作为主体结构的一部分

参考答案:ABCE

解析:

【内容考查】此题考查了地下连续墙的作用

【选项分析】(1)刚度大,开挖深度大,可适用于所有地层;

(2)强度大,变位小,隔水性好,同时可兼作主体结构的一部分;
(3)可临近建、构筑物使用,环境影响小;
(4)造价高。

导墙结构应建立于坚实的地基之上,并能承受水土压力和施工机械设备等附加荷载,不得移位和变形。

第262题

关于沉井刃脚垫木的说法,正确的有(  )。

A.应使刃脚底面在同一水平面上,并符合设计起沉标高要求

B.平面布置要均匀对称

C.每根垫木的长度中心应与刃脚底面中心线重合

D.定位垫木的布置应使沉井有对称的着力点

E.抽除垫木应按顺序依次进行

参考答案:ABCD

解析:

【内容考查】此题考查了沉井准备工作。

【选项分析】刃脚的垫层采用砂垫层上铺垫木或素混凝土,且应满足下列要求:

1)垫层的结构厚度和宽度应根据土体地基承载力、沉井下沉结构高度和结构形式,经计算确定;素混凝土垫层的厚度还应便于沉井下沉前凿除。
2)砂垫层分布在刃脚中心线的两侧范围,应考虑方便抽除垫木;砂垫层宜采用中粗砂,并应分层铺设、分层夯实。
3)垫木铺设应使刃脚底面在同一水平面上,并符合设计起沉高程的要求;平面布置要均匀对称,每根垫木的长度中心应与刃脚底面中心线重合,定位垫木的布置应使沉井有对称的着力点。
4)采用素混凝土垫层时,其强度等级应符合设计要求,表面平整。

抽除垫木应按顺序依次进行说法不对,垫木抽除应对称进行。

第263题

城市管道全断面修复技术主要有(  )。

A.内衬法

B.缠绕法

C.喷涂法

D.密封法

E.灌浆法

参考答案:ABC

解析:

【内容考查】此题考查了管道全断面修复方法

【选项分析】全断面修复有:内衬法、缠绕法、喷涂法。

第264题

关于建、构筑实物内部的燃气管道安装,说法正确的有(  )。

A.不得穿过配电室,变电室、电缆沟

B.敷设在有腐蚀性介质的房间内必须采取防腐措施

C.穿过地下室时必须采取焊接连接

D.在有车通行的地方,敷设高度不应小于3.5m

E.当使用铜管时应采用承插式硬纤焊连接

参考答案:ABCE

解析:

【内容考查】本题主要考查的是建、构筑物内燃气管道安装的技术要点

【选项分析】室内燃气管道不得穿过易燃易爆品仓库、配电室、变电室、电缆沟、烟道和进风道等地方。

室内燃气管道不应敷设在潮湿或有腐蚀性介质的房间内。当必须敷设时,必须采取防腐蚀措施。
燃气管道严禁引入卧室。当燃气水平管道穿过卧室、浴室或地下室时,必须采取焊接连接方式,并必须设在套管中。
在有车通行的地方,敷设高度不应小于4.5m。
铜管应采用承插式硬钎焊连接,不得采用对接钎焊和软钎焊。

【该知识点已删除】

第265题

市政工程开工前的测量准备工作包括(  )。

A.对测量仪器、设备、工具进行符合性检查

B.办理桩点交接手续

C.对基准点、基准线和高程进行内业、外业复核

D.按施工方案编制工程测量方案

E.根据测量结果绘制竣工图

参考答案:ABC

解析:

【内容考查】此题考查了测量准备工作

【选项分析】(1)开工前应结合设计文件、施工组织设计,提前做好工程施工过程中各个阶段的工程测量的各项内业计算准备工作,并依照内业准备进行施工测量。

(2)对测量仪器、设备、工具等进行符合性检查,确认符合要求。严禁使用未经计量检定或超过检定有效期的仪器、设备、工具。
(3)根据填埋场建(构)筑物特点及设计要求的施工精度、施工方案,编制工程测量方案。
(4)办理桩点交接手续。桩点应包括:各种基准点、基准线的数据及依据、精度等级。施工单位应进行现场踏勘、复核。
(5)开工前应对基准点、基准线和高程进行内业、外业复核。复核过程中发现不符或与相邻工程矛盾时,应向建设单位提出,进行查询,并取得准确结果。

(6)测绘结果应在竣工图中标明。

【此知识点已修改】

(1)依据设计要求,进行交接桩和现场实际测量。

(2)依据施工组织设计和施工方案,编制施工测量方案。

(3)对仪器进行必要的检校,保证仪器满足规定的精度要求;所使用的仪器必须在检定周期之内,应具有足够的稳定性和精度,满足放线工作的需要。

(4)在复核基础上,增设基准点,建立现场施工测量控制网,设置观测点。

(5)场地测图及土方计算。

第266题

下列分项工程中,需要编制安全专项方案并进行专家论证的是(  )。

A.跨度为30m的钢结构安装工程

B.开挖深度5m的基坑降水工程

C.架体高度20m的悬挑式脚手架工程

D.单件起吊重量为80KN的预制构件

E.搭设高度8m的混凝土模板支撑工程

参考答案:BCE

解析:

【内容考查】本题主要考查的是专项方案编制与论证要求。

【选项分析】跨度为36m的钢结构安装工以及单件起吊重量为100KN的预制构件需要编制安全专项方案并进行专家论证。

第267题

       背景资料

       某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9.7m(高),地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m。设计要求基坑采用明挖放坡,每层开挖深度不大于2.0m,坡面采用锚杆喷射混凝土支护基坑周边设置轻型井点降水。

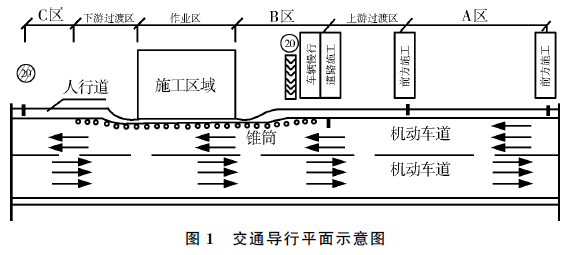

       基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(图1)。在路边按要求设置了A区、上游过渡区、B区、作业区、下游过渡区、C区6个区段,配备了交通导行标志、防护设施、夜间警示信号。

       基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管理保护措施,设置了明显的标识。

      1.项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。

      2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:

    (1)采用机械分两层开挖;(2)开挖到基底标高后一次完成边坡支护:(3)机械直接开挖到基底标高夯实后,报请建设、监理单位进行地基验收。

      问题

      1.补充施工组织设计文件中缺少的保证措施。

      2.交通导行示意图中,A、B、C功能区的名称分别是什么?

      3.项目部除了编制地下管线保护措施外,在施工过程中还需具体做哪些?

      4.指出项目部拟采取加快进度措施的不当之处,写出正确的做法。

      5.地基验收时,还需要哪些单位参加?

参考答案:见解析

解析:

1.施工组织设计文件中还应该补充的保证措施有:季节性施工保证措施、交通组织措施、构(建)筑物及文物保护措施、应急措施。

2.A为警告区、B为缓冲区、C为终止区。

3.(1)施工过程中,必须设专人随时检查地下管线、维护加固设施,以保持完好;

(2)观测管线沉降和变形记录,遇到异常情况,必须立即采取安全技术措施;

(3)建立应急组织体系,配备应急抢险的人员、物资和设备,组织体系应保证在紧急状态时可快速调动人员、物资和设备,并根据现场实际情况进行应急演练。

(4)出现异常情况,应立即通知管理单位人员到场处理、抢修。

4.(1)采用机械分两层开挖不妥,设计要求基坑采用明挖放坡,每层开挖深度不大于2.0m,而地下部分深度5.5m,所以应分三层进行开挖;

(2)开挖到基底标高后一次完成边坡支护不妥,应分段进行,随着开挖及时边坡保护;

(3)机械直接开挖到基底标高夯实后不妥,正确做法应为槽底预留200-300mm土层,由人工开挖至设计高程,整平。

5.项目部地基验收还应报请勘察、设计、施工单位负责人进行验收。

【名师点拨】本题主要考查的是管道保护和项目管理相关内容。管线施工前、管线施工中都必须建立完备的保障体系,确保工程保质保量完成。明挖基坑施工是考试重点,相关技术参数和施工工艺必须掌握。关于项目管理,各方职责和工作流程要清楚。

第268题

       背景资料

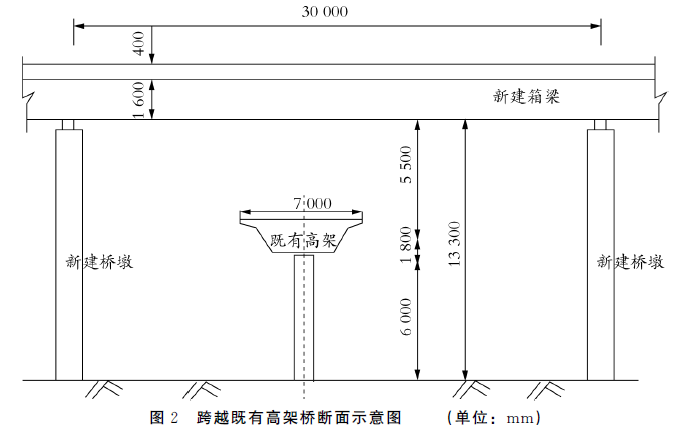

       某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施工单位甲公司承担A标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达13.3m(见图2)。

       甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公同利用既有公路作为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工整改通知单。

       问题

       1.原施工组织设计中,主要施工资源配置有重大变更调整,项目部应如何处理?重新开工之前技术负责人和安全负责人应完成什么工作?

       2.满足支架法施工的部分条件指的是什么?

       3.B标支架搭设场地是否满足支架的地基承载力?应如何处置?

       4.支架搭设前技术负责人应做好哪些工作?桥下净高13.3m部分如何办理手续?

       5.支架搭设完成和模板安装后用什么方法解决变形问题?支架拼装间隙和地基沉降在桥梁建设中属哪一类变形?

       6.跨越既有高架部分的桥梁施工需到什么部门补充办理手续?

参考答案:见解析

解析:

1.(1)施工作业中发生施工资源配置有重大变更调整时,施工组织设计应及时修改或补充,经修改或补充的施工组织设计应按审批权限重新履行审批程序,需要重新经总承包单位技术负责人审批并加盖企业公章,并报总监理工程师批准后方可实施。

(2)重新开工前,技术负责人和安全负责人应针对变更后的施工组织设计及专项施工方案进行工前技术交底和安全技术交底的工作。

2.地域宽广平坦,施工平面多,便于搭设支架以及周边的临时设施建设。

3.不满足,需作以下处理:(1)应进行平整、碾压并进行硬化处理;(2)对地基基础进行预压;(3)地基承载力应符合要求,必要时应采取加固处理和其他措施;(4)支架底部应有良好的排水措施,不得被水浸泡;(5)浇筑混凝土时应采取防止支架不均匀下沉的措施。

4.支架搭设前技术负责人应做好下列工作:

(1)按施工组织、规范和设计要求主持编制专项施工方案,经建设单位项目负责人、施工单位技术负责人、总监理工程师审批之后实施;

(2)施工前还需要对施工管理人员与分包单位进行书面安全技术交底工作,并签字归档;

(3)对门架、配件、加固件等材料按规范要求进行检查、验收,严禁使用不合格配件;

(4)对搭设场地组织人员进行清理、平整,并做好排水。

对于桥下净高13.3m部分,还需要组织专家论证,根据专家论证报告修改方案,按规定进行审批及工前交底工作。

5.用预压方法以及预拱度的设置解决变形问题,属于非弹性变形。

6.市政工程行政主管部门和公安交通管理办理审批手续,另因既有高架属于正常使用桥梁,跨越施工还应报桥梁产权及管理单位审批。

【名师点拨】此题考查内容较全面,管理与技术相结合,考查了施工组织设计动态管理、支架法施工要点、专项方案的审批和施工前审批手续的办理。

第269题

       背景材料

       某公司承建一项城市污水处理工程,包括调蓄池、泵房、排水管道等。调蓄池为钢筋混凝土结构,结构尺寸为40m(长)×20m(宽)×5m(高),结构混凝土设计等级为C35,抗等级为P6。调蓄池底板与池壁分两次浇筑,施工缝处安装金属止水带,混凝土均采用泵送商品混凝土。

       事件一:施工单位对施工现场进行封闭管理,砌筑了围墙,在出入口处设置了大门等临时设施,施工现场进口处悬挂了整齐明显的“五牌一图”及警示标牌。

       事件二:调蓄池基坑开挖渣土外运过程中,因运输车辆装载过满,造成抛洒滴漏,被城管执法部门下发整改通知单。

       事件三:池壁混凝土浇筑过程中,有一辆商品混凝土运输车因交通堵塞,混凝土运至现场时间过长,坍落度损失较大,泵车泵送困难,施工员安排工人向混凝土运输车罐体内直接加水后完成了浇筑工作。

       事件四:金属止水带安装中,接头采用单面焊搭接法施工,搭接长度为15mm,并用铁钉固定就位,监理工程师检查后要求施工单位进行整改。

      为确保调蓄池混凝土的质量,施工单位加强了混凝土浇筑和养护等各环节的控制,以确保实现设计的使用功能。

        问题

       1.写出“五牌一图”的内容。

       2.事件二中,为确保项目的环境保护和文明施工,施工单位对出场的运输车辆应做好哪些防止抛洒滴漏的措施?

       3.事件三中,施工员安排向罐内加水的做法是否正确?应如何处理?

       4.说明事件四中监理工程师要求施工单位整改的原因?

       5.施工单位除了混凝土的浇筑和养护控制外,还应从哪些环节加以控制以确保混凝土质量?

参考答案:见解析

解析:

1.五牌:工程概况牌、管理人员名单及监督电话牌、消防安全牌、安全生产(无重大事故)牌、文明施工牌;

一图:施工现场总平面图。

2.(1)从事土方、渣土和施工垃圾运输车辆不得装载过满,并应加遮盖,采用密闭或覆盖措施;

(2)车辆出场前设专人检查,场地出口处设置洗车池,待拉土车出去时将车轮冲洗干净;

(3)按指定地点倾卸,防止固体废弃物污染环境。

(4)应要求司机在转弯、上坡时减速慢行,避免遗洒。

3.做法不正确,混凝土运输过程中严禁向拌合物中加水,正确做法是当浇筑地点测得坍落度不能满足浇筑要求时,应对混凝土拌合物进行二次搅拌,二次搅拌中应加入原水灰比的水泥浆或二次掺加减水剂进行,并按规定检测其坍落度,应符合设计要求和施工工艺要求。

4.(1)金属止水带搭接长度不得小于20mm;

(2)金属止水带接头应按其厚度分别采用折叠咬接或搭接的方式,必须采用双面焊接;

(3)止水带安装应牢固,位置准确,其中心线与变形缝中心线对正,带面不得有裂纹、孔洞等。不得在止水带上穿孔或用铁钉固定就位;

5.施工单位除了混凝土的浇筑和养护措施之外,还应从原材料、配合比、混凝土供应等各环节的控制,以确保实现设计的使用功能。

另外,施工单位还应注意混凝土的搅拌、混凝土运输、模板及支架的安装及拆除、预应力施工、大体积混凝土裂缝控制以确保混凝土质量。

【名师点拨】此题属常规题目,管理与技术相结合,管理方面主要考查了施工现场管理、环境保护与文明施工,技术部分考查了止水带安装和混凝土质量控制。

第270题

       背景资料

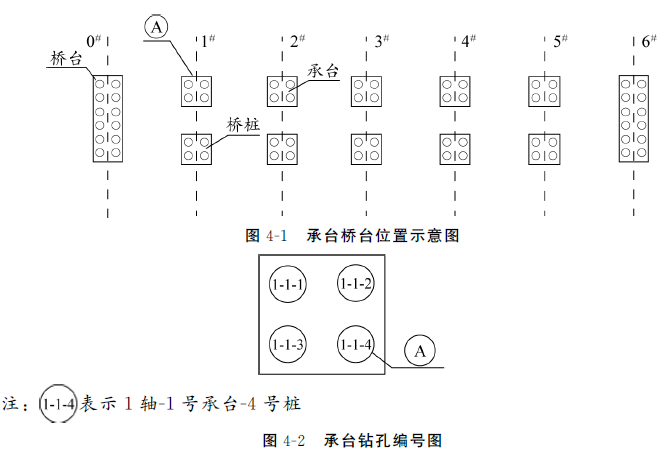

       某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。

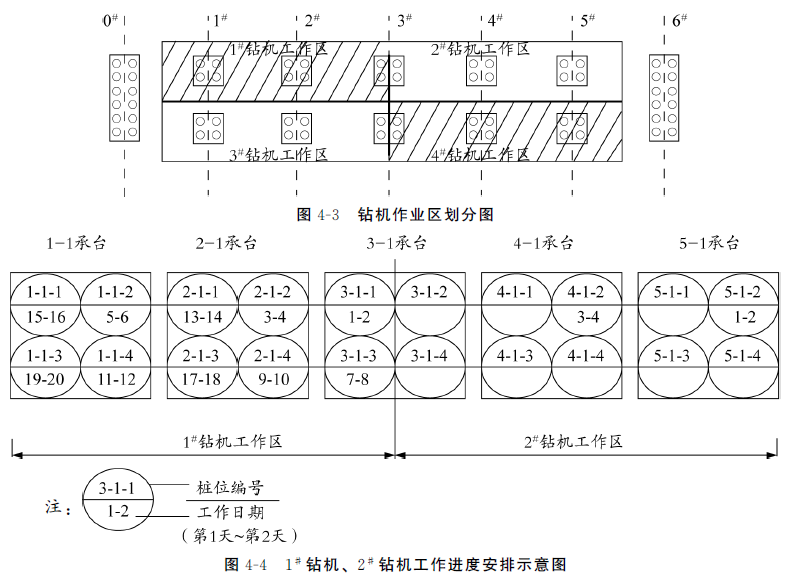

       事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3,并提出了要求:①每台钻机完成10根桩;②一座承台只能安排1台钻机作业;③同一承台两桩施工间隙时间为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图4-4所示。

      事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m。

      事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。

      问题

      1.事件一中补全2#钻机工作区作业计划,用图4-4的形式表示。(将此图复制到答题卡上作答,在试卷上答题无效)

      2.钢筋笼标识应有哪些内容?

      3.事件二中吊放钢筋笼入孔时桩顶高度定位连接筋长度如何确定,用计算公式(文字)表示。

      4.按照灌注桩施工技术要求,事件三中A值和首罐混凝土最小用量各为多少?

      5.混凝土灌注前项目部质检员对到达现场商品混凝土应做哪些工作?

参考答案:见解析

解析:

1.下列三种填法答出一种即可。

2.钢筋笼标识上应包括桥梁名称、桩位编号、桩径、分节序号、分节长度、主筋与箍筋的直径及间距、材料检验结果、分节制作负责人、验收状态及验收人等。

3.桩顶高度定位连接筋长度=孔口高程-桩顶高程-桩身钢筋预留长度+焊口搭接长度。

4.A=πR²•L=3.14×0.6²×(18+0.5~1)=20.9~21.5m³

【提示:《市政工程工程量计算规范》50857】

单桩混凝土用量A=πR²•L=3.14×0.6²×18=20.34m³

首罐混凝土V=1/4πD²•(H1+H2)=3.14×0.6²×(2+0.5)=2.83 m³

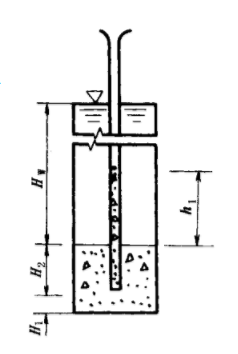

V≥1/4πD2·(H1+H2)+1/4πd2·h1

h1 =ρ1Hw2

h1 :桩孔内混凝土达到埋置深度H2时,导管内混凝土柱平衡导管外泥浆压力所需的高度

ρ1:泥浆密度,取1.1*103kg/m³

ρ2 :混凝土密度,取2.4*103kg/m³

Hw :孔内泥浆高度,Hw =L-(H1+H2

本题Hw=18-(0.5+2)=15.5m

  h1=(1.1×15.5)/2.4=7.10m

V≥0.25×3.14×1.2×1.2×2.5+0.25×3.14×0.2×0.2×7.1=2.826+0.223=3.05m³

5.混凝土灌注前项目部质检员对到达现场商品混凝土应进行针对合格证、试验报告、出厂合格证、配合比报告单、混凝土外观(是否出现离析、泌水等现象)、配合比、坍落度(18~22cm)、并制作试块,检验强度。

【名师点拨】要求掌握钢筋笼的施工要点及相关计算。

第271题

以集散交通的功能为主,兼有服务功能的城镇道路称为(  )。

A.快速路

B.主干路

C.次干路

D.支路

参考答案:C

解析:

【内容考查】此题考查了城镇道路在道路网中的地位、交通功能以及对沿线的服务功能。

【选项分析】次干路应与主干路结合组成干路网,以集散交通的功能为主,兼有服务功能。支路服务功能为主。主干路以交通功能为主。

第272题

关于普通混凝土路面胀缝施工技术要求,错误的是(  )。

A.胀缝应与路面中心线垂直

B.缝壁必须垂直

C.缝宽必须一致,缝中不得连浆

D.缝上部安装胀缝板和传力杆

参考答案:D

解析:

【内容考查】本题主要考查的是混凝土路面胀缝施工技术要求。

【选项分析】胀缝应与路面中心线垂直;缝壁必须垂直;缝宽必须一致,缝中不得连浆。缝上部灌填缝料,下部安装胀缝板和传力杆。

第273题

直接或间接承受汽车等荷载作用,对桥梁结构安全起保证作用的部件是(  )。

A.桥台基础

B.桥面沥青混凝土铺装

C.桥梁栏杆

D.桥面排水系统

参考答案:A

解析:

【内容考查】此题考查了桥梁基本组成。

【选项分析】五大部件是指桥梁承受汽车或其他车辆运输荷载的桥跨上部结构与下部结构,是桥梁结构安全的保证,五大部分包括:桥跨结构(上部结构)、支座系统、桥墩、桥台、墩台基础。桥墩和桥台中使全部荷载传至地基的部分,通常称为基础。【新教材已删除此知识点】

第274题

某地铁区间隧道,位于含水量大的粉质细砂层,地面沉降控制严格,且不具备降水条件,宜采用(  )施工。

A.浅埋暗挖

B.明挖法

C.盾构法

D.盖挖法

参考答案:C

解析:

【内容考查】此题考查了地铁隧道区间施工方法。

【选项分析】浅埋暗挖法不得带水作业,明挖法需先排水,故不选用。盖挖法为地铁车站施工方法。

第275题

关于地下连续墙施工的说法,错误的是(  )。

A.施工振动小,噪声低

B.不适用于卵砾石地层

C.刚度大,开挖深度大

D.可作为主体结构的一部分

参考答案:B

解析:

【内容考查】此题考查了地下连续墙优点。

【选项分析】地下连续墙可适用于多种土层,除遇夹有孤石、大颗粒卵砾石等局部障碍物时会影响成槽效率外,对黏性土、无黏性土、卵砾石层等各种地层均能高效成槽。

第276题

关于污水处理厂试运行的规定,错误的是(  )。

A.参加试运行人员须经培训考试合格

B.单机试车后再进行设备机组试运行

C.全厂联机运行时间为12h

D.试运行之前,所有单项工程验收合格

参考答案:C

解析:

【内容考查】此题考查了给水与污水处理厂试运行要求。

【选项分析】全厂联机运行应不少于24h。

第277题

关于给水排水构筑物砌筑材料的技术要求,错误的是(  )。

A.机制烧结砖强度等级一般不低于MU10

B.设计无要求时,石材强度等级不得小于20MPa

C.混凝土砌块应符合设计要求和相关标准规定

D.水泥砂浆强度不应低于M10

参考答案:B

解析:

【内容考查】此题考查了砌筑沟道对材料的要求。

【选项分析】用于砌筑结构的石材强度等级应符合设计要求,设计无要求时不得小于30MPa。

第278题

在城镇供热管网闭式系统中,一次热网与二次热网采用(  )连接。

A.流量限制器

B.热交换器

C.水处理器

D.温度控制器

参考答案:B

解析:

【内容考查】此题考查了供热管道的分类。

【选项分析】一次热网与二次热网采用换热器连接,一次热网热媒损失很小,但中间设备多,实际使用较广泛。

第279题

一般情况下,直埋供热管道固定墩不采用(  )结构形式。

A.矩形

B.翅形

C.正“T”形

D.板凳形

参考答案:C

解析:

【内容考查】此题考查了固定墩制作。

【选项分析】钢筋混凝土固定墩结构形式一般为:矩形、倒“T”形、单井、双井、翅形和板凳形。

第280题

某供热管网的设计压力为1.6MPa,其严密性试验压力应为(  )MPa。

A.1.4

B.1.6

C.1.8

D.2.0

参考答案:D

解析:

【内容考查】此题考查了供热管道严密性试验规定。

【选项分析】严密性试验的试验压力为1.25倍的设计压力,且不得低于0.6MPa。
