2025年二级建造师《市政公用工程管理与实务》历史真题(338题)

第301题

       背景资料

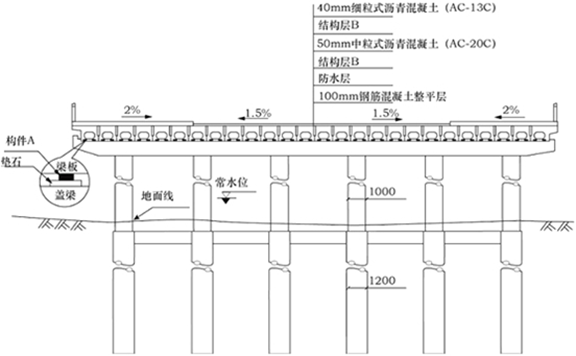

       某公司承建一座城市桥梁,该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;下部结构为盖梁及Φ1000mm圆柱式墩,重力式U型桥台,基础均采用Φ1200mm钢筋混凝土钻孔灌注桩。桥墩构造如图1所示。

 图1 桥墩构造示意图(单位:mm)

       开工前,项目部对该桥划分了相应的分部、分项工程和检验批,作为施工质量检查、验收的基础。划分后的分部(子分部)、分项工程及检验批对照表如表1。

表1 桥梁分部(子分部)、分项工程及检验批对照表(节选)

       工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理,此后,项目部按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。

       问题

       1.写出图1中构件A和桥面铺装结构层B的名称,并说明构件A在桥梁结构中的作用。

       2.列式计算图1中构件A在桥梁中的总数量。

       3.写出表1中C、D和E的内容。

       4.施工单位应向哪个单位申请工程的竣工验收?

       5.工程完工后,施工单位在申请工程竣工验收前应做好哪些工作?

参考答案:见解析

解析:

1.构件A为:桥梁支座;结构B为:粘层油。

支座作用:在桥跨结构与桥墩或桥台的支承处所设置的传力装置。它不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。

2.共6跨梁,每跨有24+2=26片箱梁,每个箱梁一端有2个支座(共4个支座),那么总共有26*4*6=624个支座。

3.C:灌注混凝土,D:模板安装,E:5个。

4.施工单位向建设单位提交工程竣工报告,申请工程竣工验收。

5.工程完工后,施工单位应自行组织有关人员进行检查评定,总监理工程师应组织专业监理工程师对工程质量进行竣工预验收,对存在的问题,应有施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。

【名师点拨】本题是一道较为基础的题目。主要考查桥梁的基本组成和竣工验收相关内容。关于支座的计算,需要掌握。

第302题

      背景资料

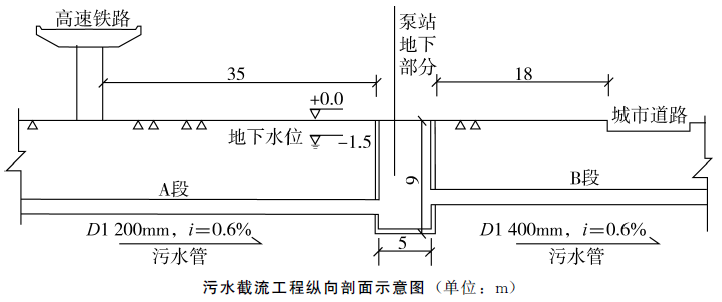

      某公司中标承建污水截流工程,内容有:新建提升泵站一座,位于城市绿地内,地下部分为内径5m的圆形混凝土结构,底板高程-9.0m;新敷设D1200mm和D1400mm柔性接口钢筋混凝土管道546m,管顶覆土深度4.8m~5.5m,检查井间距50m~80m;A段管道从高速铁路桥跨中穿过,B段管道垂直穿越城市道路,工程纵向剖面如图2所示。场地地下水为层间水,赋存于粉质黏土、重粉质黏土层,水量较大。设计采用明挖施工,辅以井点降水和局部注浆加固施工技术措施。

      施工前,项目部进场调研发现:高铁桥墩柱基础为摩擦桩;城市道路车流量较大;地下水位较高,水量大,土层渗透系数较小。项目部依据施工图设计拟定了施工方案,并组织对施工方案进行专家论证。根据专家论证意见,项目部提出工程变更,并调整了施工方案如下:1、取消井点降水技术措施;2、泵站地下部分采用沉井法施工;3、管道采用密闭式顶管机顶管施工。该项工程变更获得建设单位的批准。项目部按照设计变更情况,向建设单位提出调整工程费用的申请。

       问题

       1.简述工程变更采取1和3措施具有哪些优越性?

       2.给出工程变更后泵站地下部分和新建管道的完工顺序,并分别给出两者的验收试验项目。

       3.指出沉井下沉和沉井封底的方法。

       4.列出设计变更后的工程费用调整项目。

参考答案:见解析

解析:

1.措施1:由于地层中的土体都是粉质粘土或重粉质黏土,渗透系数较小,水不易从地下抽出,那么使用井点降水的效果不佳。

措施3:由于地下管道穿过高速铁路及城市道路,对于明挖法施工来说易造成交通拥堵,宜选择不开槽施工。而不开槽施工中的密闭式顶管适用于各种土层,且无降水要求。

2.先沉井沉至设计标高封底施工底板完工,先施工A段顶管,待施工至B段标高后,进行B段顶管施工。

泵站试验验收项目:满水试验

管道试验验收项目:污水管道的严密性试验。

3.沉井下沉采用不排水下沉。沉井封底采用水下封底。

4.对于取消井点降水技术措施,减少井点降水费用。泵站,增加沉井施工和水下封底、接收井费用。由明挖基施工变为了顶管和沉井施工,减少土方开挖及回填费用,减少注浆加固费用,增加顶管施工费用。

【名师点拨】此题考查了降水方法的选择,不开槽施工,地下工程施工顺序及给排水工程的功能性试验,最后一题涉及造价相关知识,要求考生了解工程费用的组成。

第303题

       背景资料

       某公司承建一项天然气管线工程,全长1380m,公称外径dn110mm,采用聚乙烯燃气管道(SDR11  PE100),直埋敷设,热熔连接。

       工程实施过程中发生了如下事件:

       事件一:开工前,项目部对现场焊工的执业资格进行检查。

       事件二:管材进场后,监理工程师检查发现聚乙烯直管现场露天堆放,堆放高度达1.8m,项目部既未采取安全措施,也未采用棚护。监理工程师签发通知单要求项目部整改,并按表3所列项目及方法对管材进行检查。

表3 聚乙烯管材进场检查项目及检查方法

       事件三:管道焊接前,项目部组织焊工进行现场试焊,试焊后,项目部相关人员对管道连接接头的质量进行了检查,并根据检查情况完善了焊接作业指导书。

       问题

       1.事件一中,本工程管道焊接的焊工应具备哪些资格条件?

       2.事件二中,指出直管堆放的最高高度应为多少米,并采取哪些安全措施?管道采用棚护的主要目的是什么?

       3.A和B代表什么?

       4.热熔焊接对焊接工艺评定检验与试验项目有哪些?

       5.聚乙烯直管焊接接头质量检查有哪些?

参考答案:见解析

解析:

1.(1)从事燃气、热力工程施工的焊工,必须按《特种设备焊接操作人员考核细则》TSGZ6002-2010的规定考试合格,并持有国家质检总局统一印制的《特种设备作业人员证》。

(2)证书应在有效期内。

(3)且焊工的焊接工作不能超出持证项目允许范围(对金属材料焊工,包括焊接方法、金属材料类别、试件形式及位置、焊缝金属厚度、管材外径、填充金属类别、焊接工艺因素;对非金属材料焊工,包括焊接方法、机动化程度、试件类别)。

(4)中断焊接工作超过6个月,再次上岗前应重新考试。

2.(1)直管堆放的最高高度应为1.5米。施工现场应平整夯实,管材堆放要整齐有序,间距合理,底部应垫平稳,严禁立放或斜放,搬运时要顺序拿取;要在旁边增设防护支撑,立警示牌,防止倒塌;在户外堆放时有遮盖物;按照不同的直径和类型分别堆放。

   (2)管道采用棚护是为了防雨、防晒,防止管道腐蚀受损、老化变形。

3.A代表质量合格证明书;B代表外观。

4.聚乙烯管道热熔对焊工艺的评定和试验项目:拉伸强度、耐压试验(或强度试验)。

5.热熔对接连接完成后,应对接头进行 100%的翻边对称性、接头对正性检验和不少于 10%翻边切除检验。

【名师点拨】燃气管道属于压力管道,对焊接的质量要求更高,因此有专门的《特种设备作业人员证》,此题还考查了管道安装与焊接的质量控制要点。

第304题

       背景资料

       某地铁盾构工作井,平面尺寸为18.6m*18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设计要求基坑土方开挖分层厚度不大于1.5m,基坑周边2m-3m范围内堆载不大于30kPa,地下水位需在开挖前1个月降至基坑底以下1m。

        项目部编制的施工组织设计有如下事项:

       1.施工现场平面布置如图4所示,布置内容有施工围挡范围50m*22m,东侧围挡距居民楼15m,西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m处;布置了临时用电、临时用水等设施;场地进行硬化等。

       2.考虑盾构工作井基坑施工进入雨季,基坑围护结构上部设置挡水墙,防止雨水浸入基坑。

       3.基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。

       4.应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑敷设不及时、未及时喷射混凝土支护等。

       问题

       1.基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要专家论证?

       2.施工现场平面布置图还应补充哪些临时设施,请指出布置不合理之处。

       3.施工组织设计(3)中基坑监测还应包括哪些项目?

       4.基坑坍塌应急预案还应考虑哪些危险因素?

参考答案:见解析

解析:

1.需要组织专家论证的分部分项工程安全专项方案有:工作井基坑开挖、基坑支护、基坑降水、盾构吊装。

2.(1)应补充的临时设施包括:办公设施(办公室、会议室);生活设施(宿舍、食堂、厕所、卫生保健室);生产设施(材料仓库、防护棚、加工棚、操作棚);辅助设施(道路、现场排水、围墙、大门)。

(2)不合理之处:①搅拌设施及堆土场设置位置离工作井基坑顶边缘太近,且严禁堆放;②禁止在围挡内侧布置堆土场堆放泥土等散装材料;③施工中用到泥浆,所以应设有泥浆池或者泥浆收集处理设施。

3.基坑监测项目还包括围护桩顶垂直位移、围护桩水平位移、居民楼建筑物的沉降和倾斜、土体水平位移、地下水位和地表、建筑物(居民楼)和支护结构的裂缝等。

4.危险因素包括:用电设施、地下水位、土体坍塌、建筑物沉降、高处坠落、围护结构、管线沉降等。

【名师点拨】此题考查了需要专家论证的分部分项工程范围,施工现场平面布置,基坑项目,关于基坑安全隐患的排查等,第四问要求考生具有一定的现场施工经验及分析能力。

第305题 热拌沥青混合材料按( )分为密级配、半开级配和开级配三大类。

A.沥青掺量

B.颗粒粒径

C.空隙率

D.密度

参考答案:C

解析:本题考核的是热拌沥青混合料面层。热拌沥青混合料,根据空隙率大小将沥青混合料分为密级配、半开级配、开级配三大类,而沥青掺量、颗粒粒径、密度等不是这种分类的主要依据。

第306题 对道路路基施工,运行和维护影响最大、最持久的是( )因素。

A.大气温度

B.光照率

C.地下水

D.地表水

参考答案:C

解析:本题考核的是水土作用。工程实践表明:在对道路路基施工、运行与维护造成危害的诸多因素中,影响最大、最持久的是地下水,比如会造成路基的浸湿、软化、沉降等问题,而大气温度、光照率等相对来说影响没有地下水那么关键和持久,地表水的影响也不如地下水显著和持续。

第307题 钢筋混凝土桥梁的承重结构主要是利用材料的( )性能建造。

A.抗拉

B.抗压

C.抗弯

D.抗扭

参考答案:B

解析:本题考核的是桥梁分类。钢筋混凝土中混凝土主要承受压力,利用其抗压性能,而钢筋主要承受拉力,共同组成能承受各种外力的承重结构。抗拉、抗弯、抗扭性能虽然也会涉及,但主要还是以抗压性能为主。

第308题 预应力混凝土不宜添加的外加剂是( )。

A.引气剂

B.早强剂

C.缓凝剂

D.膨胀剂

参考答案:A

解析:本题考核的是混凝土配合比设计要求。因为预应力混凝土对混凝土的密实性等要求较高,引气剂会引入气泡,不利于预应力混凝土的性能,所以严禁使用;而早强剂、缓凝剂、膨胀剂在合适的情况下可以根据需要添加。

第309题 钢板桩围堰不宜在( )中使用。

A.砂石土层

B.碎石土层

C.全风化岩层

D.含有大漂石的卵石层

参考答案:D

解析:本题考核的是钢板桩围堰施工要求。因为含有大漂石的卵石层会对钢板桩的打入造成很大阻碍,使得钢板桩围堰施工困难甚至无法进行,因此有大漂石的卵石层不宜使用钢板桩围堰。此外,坚硬岩石的河床也不宜使用钢板桩围堰。而其他几种土层相对来说要容易施工一些。A选项“砂石土层”、B选项“碎石土层”、C选项“全风化岩层”一般情况下可以使用钢板桩围堰。

第310题 钢箱梁节段现场对接环缝的焊接顺序正确的是( )。

A.底板→纵腹板→桥面板

B.桥面板→底板→纵腹板

C.底板→桥面板→纵腹板

D.桥面板→纵腹板→底板

参考答案:A

解析:本题考核的是钢梁制作安装质量控制。箱梁节段对接环缝先焊底板,再焊纵腹板,最后焊桥面板。焊接采用对称施焊,从中轴线向两侧展开,纵腹板从下向上施焊。

第311题 地下水控制方法不包括( )。

A.集水明排

B.降水

C.排水固结

D.回灌

参考答案:C

解析:本题考核的是地下水控制方法。地下水控制方法可划分为集水明排、降水、隔水和回灌四类,可单独或组合使用。

第312题 浅埋暗挖法施工中,下列关于二衬施工说法,正确的是( )。

A.混凝土浇筑自上而下施工

B.拱部模架预留沉落量为10~30mm

C.泵送混凝土坍落度宜为220±20mm

D.矩形断面顶板拆模强度应达到85%

参考答案:B

解析:本题考核的是浅埋暗挖法的模板施工质量保证措施。A选项错误:混凝土浇筑应从下向上浇筑。B选项正确:拱部模板支架预留沉落量为10~30mm。C选项错误:泵送混凝土坍落度宜为150~180mm。D选项错误:矩形断面顶板拆模强度应达到100%。

第313题 下列检测仪器中,可用于燃气钢管防腐层补口质量检验的是( )。

A.射线探伤仪

B.超声波探伤仪

C.电火花检漏仪

D.超声波测厚仪

参考答案:C

解析:本题考核的是埋地钢质燃气管道安装中钢管防腐的做法。电火花检漏仪可以检测防腐层是否存在破损等缺陷,适合用于燃气钢管防腐层补口质量的检验;射线探伤仪和超声波探伤仪主要用于检测焊缝等内部缺陷;超声波测厚仪主要用于测量厚度。

第314题 利用供热管道自身弯曲管段的弹性进行补偿的是( )。

A.自然补偿器

B.球形补偿器

C.旋转补偿器

D.波纹管补偿器

参考答案:A

解析:本题考核的是供热管网中常用补偿器形式。自然补偿器:利用管道自身弯曲管段的弹性来进行补偿。球形补偿器:利用球体的角位移来达到补偿的目的。旋转补偿器:利用旋转来进行补偿。波纹管补偿器:利用波纹管的可伸缩性来进行补偿。

第315题 下列管廊断面形式中,空间利用率最低的是( )。

A.矩形

B.圆形

C.三圆拱

D.多弧拱

参考答案:B

解析:本题考核的是综合管廊断面形式。综合管廊的断面形式中,矩形断面的空间布局相对更灵活,能更充分地利用空间;圆形断面在同等周长下,相比矩形而言内部可利用空间相对较小;三圆拱和多弧拱的空间利用率也相对高于圆形,所以圆形的空间利用率最低。

第316题 下列纳入综合管廊的管线中,应在单独舱室敷设的是( )。

A.电力电缆

B.通信电缆

C.天然气管道

D.给水管道

参考答案:C

解析:本题考核的是综合管廊管线的布置要求。因为天然气属于可燃气体,为了安全起见,天然气管道应在独立舱室内敷设,以避免与其他管线发生危险情况,其他几种管线则不一定要在单独舱室敷设,因此A选项正确。热力管道采用蒸汽介质时应在独立舱室内敷设。热力管道不应与电力电缆同舱敷设。110kV及以上电力电缆不应与通信电缆同侧布置。给水管道与热力管道同侧布置时,给水管道宜布置在热力管道下方。

第317题 下列海绵城市设施中,不属于渗透设施的是( )。

A.透水铺装

B.渗透塘

C.下沉式绿地

D.调节塘

参考答案:D

解析:本题考核的是市政公用工程中常用的渗透设施。市政公用工程中常用的渗透设施主要有透水铺装、下沉式绿地、生物滞留设施、渗透塘。D选项属于存储与调节设施。

第318题 下列非开挖更新修复方法中,不适用于燃气管道修复的是( )。

A.穿插法

B.管片内衬法

C.缩径内衬法

D.折叠内衬法

参考答案:B

解析:本题考核的是管道全断面修复。穿插法:适应管线类型是给水、排水、燃气管线。折叠内衬法:适应管线类型是给水、排水、燃气管线。缩径内衬法:适应管线类型是给水、排水、燃气管线。管片内衬法:适应管线类型是排水管线。综上所述,本题选B。

第319题 工程施工前,施工单位应制定工程试验及检测方案,并应经( )审核后实施。

A.试验检测单位

B.建设单位

C.监理单位

D.工程质量监督机构

参考答案:C

解析:本题考核的是施工质量控制相关强制性规定。工程施工前应制定工程试验及检测方案,并应经监理单位审核通过后实施。

第320题 下列分部分项工程中,不属于危险性较大的分部分项工程的是( )。

A.桥梁拆除工程

B.工具式模板工程

C.水下作业工程

D.路基填方工程

参考答案:D

解析:

本题考核的是危险性较大的分部分项工程范围。本题可以采取排除法去作答,只要排除需要专家论证的分部分项工程,剩下的就是危险性较大的分部分项工程。下面看一下需要专家论证的分部分项工程范围(见下表),以表格的形式表述。

根据上表:桥梁拆除工程、工具式模板工程、水下作业工程均属于需要专家论证的分部分项工程范围,因此排除ABC项,本题选D。
