第221题

安全风险识别方法不包括(  )。


A.故障类型及影响分析

B.预计危险分析

C.事故树分析

D.突发性事故模拟


参考答案:D


解析:

【内容考查】此题考查了安全风险识别方法。

【选项分析】安全风险识别方法包括:故障类型及影响分析、预计危险分析、危险与可操作性分析、事故树分析、人的可靠性分析等。


第222题

下列工程中,属于市政公用工程二级建造师执业范围的是(  )。


A.古建筑工程

B.燃气长输管线工程

C.采暖工程

D.城镇燃气混气站工程


参考答案:D


解析:

【内容考查】此题考查了市政公用工程二级建造师执业范围。

【选项分析】城市供热工程包括热源、管道及其附属设施(含储备场站)的建设与维修工程,不包括采暖工程。城市燃气工程包括气源、管道及其附属设施(含调压站、混气站、气化站、压缩天然气站、汽车加气站)的建设与维修工程,但不包括长输管线工程。



第223题

关于路基试验段的说法,正确的有(  )。


A.填石路基可不修筑试验段

B.试验段施工完成后应挖除

C.通过试验段确定路基预沉量值

D.通过试验段确定每层虚铺厚度

E.通过试验段取得填料强度值


参考答案:CD


解析:

【内容考查】本题考查的是路基压实试验段。

【选项分析】试验段试验目的主要有:

(1)确定路基预沉量值。

(2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、地质条件、作业环境和工期要求等。

(3)按压实度要求,确定压实遍数。

(4)确定路基宽度内每层虚铺厚度。

(5)根据土的类型、湿度、设备及场地条件,选择压实方式。


第224题

关于土工合成材料加固软土路基的说法,正确的有(  )。


A.铺设土土工合成材料时,不得出现扭曲、折皱、重叠

B.工合成材料在路堤边部应留有足够的锚固长度

C.上下层土工合成材料接缝应对齐

D.土工合成材料应沿路基轴线铺设

E.土工合成材料铺设锚固检验合格后,允许运料车直接在其上行走


参考答案:AB


解析:

【内容考查】此题考查了土工布加固地基的方法及施工要求。

【选项分析】上、下层土工合成材料搭接缝应交替错开。土工合成材料按路堤底宽全断面铺设。土工合成材料铺设锚固检验合格后,不允许运料车直接在其上行走。


第225题

根据受力特点,桥梁可分为(  )。


A.梁式桥

B.拱式桥

C.预应力混凝土桥

D.悬索桥

E.组合体系桥


参考答案:ABDE


解析:

【内容考查】此题考查了桥梁的主要类型。

【选项分析】桥梁按受力特点分:梁式桥、拱式桥、刚架桥、悬索桥、组合体系桥。预应力混凝土桥是按主要承重结构所用的材料来分的。


第226题

关于箱涵顶进施工的说法,正确的有(  )。


A.箱涵顶进施工适用于带水作业,可在汛期施工

B.实施前应按施工方案要求完成后背施工和线路加固

C.在铁路路基下吃土顶进,不宜对箱涵作较大的轴线、高程调整动作

D.挖运土方与顶进作业同时进行

E.顶进过程中应重点监测底板、顶板、中边墙、中继间牛腿或剪力铰


参考答案:BCE


解析:

【内容考查】此题考查了箱涵顶进季节性施工技术措施。

【选项分析】箱涵顶进应尽可能避开雨期。需在雨期施工时,应在汛期之前对拟穿越的路基、工作坑边坡等采取切实有效的防护措施。挖运土方与顶进作业循环交替进行。



第227题

给水处理目的是去除或降低原水中的(  )。


A.悬浮物

B.胶体

C.有害细菌生物

D.钙、镁离子含量

E.溶解氧


参考答案:ABCD


解析:

【内容考查】此题考查了给水处理。

【选项分析】给水处理目的是去除或降低原水中悬浮物质、胶体、有害细菌生物以及水中含有的其他有害杂质,使处理后的水质满足用户需求。硬水主要是水中钙、镁离子含量高,给水处理软化技术主要是降低水中钙、镁离子含量,硬水软化。【2023年教材修改,删除使处理后的水质满足用户需求。硬水主要是水中钙、镁离子含量高,给水处理软化技术主要是降低水中钙、镁离子含量,硬水软化。】


第228题

水处理厂的配套工程包括(  )。


A.厂区道路

B.厂区内部环路

C.厂内给排水

D.厂内照明

E.厂区绿化


参考答案:ACDE


解析:

【内容考查】此题考查了场站构筑物组成。

【选项分析】配套工程指为水处理厂生产及管理服务的配套工程,包括厂内道路、厂区给水排水、照明、绿化等工程。


第229题

沉井施工辅助下沉措施包括(  )。


A.触变泥浆套

B.加载助沉

C.空气幕助沉

D.机械挤压助沉

E.振动助沉


参考答案:AC


解析:

【内容考查】此题考查了辅助法下沉。

【选项分析】辅助法下沉包括:沉井外壁采用阶梯形并灌入黄砂、触变泥浆套助沉、空气幕助沉、爆破方法辅助下沉。


第230题

关于供热管道支、吊架安装的说法,错误的有(  )。


A.管道支、吊架的安装应在管道安装检验前完成

B.活动支架的偏移方向、偏移量及导向性能应符合设计要求

C.调整支撑面标高的垫板不得与钢结构焊接

D.有角向型补偿器的管段,固定支架不得与管道同时进行安装与固定

E.弹簧支、吊架的临时固定件应在试压前拆除


参考答案:CDE


解析:

【内容考查】此题考查了管道支、吊架安装。

【选项分析】调整支撑面标高的垫板应与预埋铁件或钢结构进行焊接;有角向型补偿器的管段,固定支架应与管道同时进行安装与固定;弹簧支、吊架的临时固定件应在管道安装、试压、保温完毕后拆除。


第231题

按照来源性质分类,施工合同风险有(  )。


A.技术风险

B.项目风险

C.地区风险

D.商务风险

E.管理风险


参考答案:ADE


解析:

【内容考查】此题考查了合同风险因素的识别。

【选项分析】从风险的来源性质可分为政治风险、经济风险、技术风险、商务风险、公共关系风险和管理风险等。


第232题

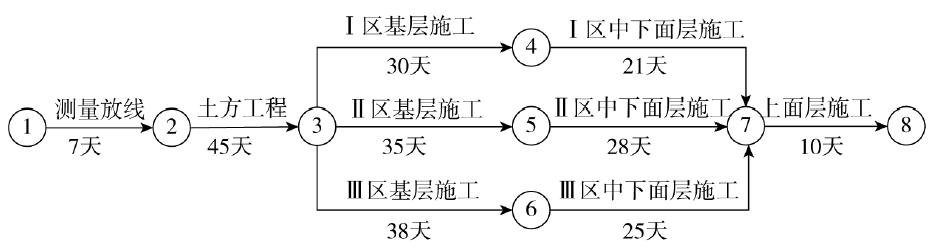

下图为某道路工程施工进度计划网络图,总工期和关键线路正确的有( )。


A.总工期113天

B.总工期125天

C.①-②-③-④-⑦-⑧

D.①-②-③-⑤-⑦-⑧

E.①-②-③-⑥-⑦-⑧


参考答案:BDE


解析:

本题考查的是施工进度计划编制方法的应用。

根据双代号网络图,关键线路有两条,分别是①-②-③-⑤-⑦-⑧和①-②-③-⑥-⑦-⑧,总工期为关键线路的总持续时间,为125天。


第233题

背景资料

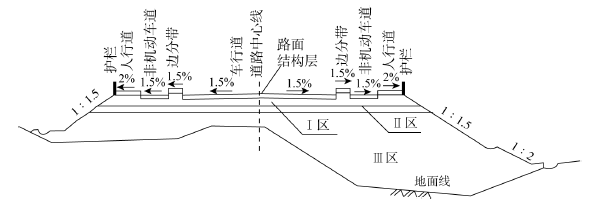

某公司承建一项路桥结合城镇主干路工程。桥台设计为重力式U型结构,基础采用扩大基础。持力层位于砂质黏土层,地层中有少量潜水;台后路基平均填土高度大于5m。场地地质自上而下分别为腐殖土层、粉质黏土层、砂质黏土层、砂卵石层等。桥台及台后路基立面如图1-1所示,路基典型横断面及路基压实度分区如图1-2所示。

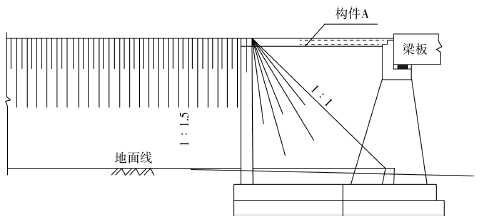

图1-1 桥台及台后路基立面示意图

图1-2 路基典型横断面及路基压实度分区示意图

       施工过程中发生如下事件:

       事件一:桥台扩大基础开挖施工过程中,基坑坑壁有少量潜水出露,项目部按施工方案要求,采取分层开挖和做好相应的排水措施,顺利完成了基坑开挖施工。

       事件二:扩大基础混凝土结构施工前,项目部在基坑工程自检合格的基础上,邀请监理等单位进行实地验槽,检项项目包括:轴线偏位、基坑尺寸等。

       事件三:路基施工前,项目部技术人员开展现场调查和测量复测工作,发现部分路段原地面横向坡度陡于1:5。在路基填筑施工时,项目部对原地面的植被及腐殖土层进行清理,并按规范要求对地表进行相应处理后,开始路基填筑施工。

       事件四:路基填筑采用合格的黏性土,项目部严格按规范规定的压实度对路基填土进行分区如下:①路床顶面以下80cm范围内为Ⅰ区;②路床顶面以下80cm~150cm范围内为Ⅱ区;③路床顶面以下大于150cm为Ⅲ区。

       问题

       1.写出图1-1中构件A的名称及其主要作用。

       2.指出事件一中基坑排水最适合的方法。

       3.事件二中,基坑验槽还应邀请哪些单位参加?补全基坑质量检验项目。

       4.事件三中,路基填筑前,项目部应如何对地表进行处理?

       5.写出图1-2中各压实度分区的压实度值。(重型击实)



参考答案:见解析


解析:

1.构件A:桥头搭板;

主要作用:为了防止桥头工后因不均匀沉降出现错台现象引起的桥头跳车病害。

2.事件一中明挖扩大基础持力层位于砂质黏土,其上部土层自上而下为腐殖土层、粉质黏土,施工中坑壁有少量潜水出露,依据《建筑与市政工程地下水控制技术规范》中关于工程降水方法的选择,因而从经济性角度选择集水明排的方式。

3.基坑验槽还应邀请建设单位、设计单位、勘察单位参加,五方共同完成验槽工作。

基坑质量检验项目还应包括:基坑底面高程、基底地质情况、基坑内地基承载能力、排水情况等。

4.路基填筑前,项目部应对地表进行如下处理:

(1)排除原地面积水等杂质。

(2)应妥善处理坟坑、井穴,并分层填实至原基面高。

(3)当地面坡度陡于1 : 5时,应修成台阶形式,每级台阶宽度不得小于1.0m,顶面向内倾斜。

(4)对原地基进行地基处理,并进行承载能力检测。

5.主干路压实度Ⅰ区≥95%,Ⅱ区≥93%,Ⅲ区≥90%。


第234题

       背景资料

       某公司承接给水厂升级改造工程,其中新建容积10000m3清水池一座,钢筋混凝土结构。混凝土设计强度等级为C35、P8,底板厚650mm,垫层厚100mm,混凝土设计强度等级为C15,底板下设抗拔混凝土灌注桩,直径φ800mm,满堂布置。桩基施工前,项目部按照施工方案进行施工范围内地下管线迁移和保护工作,对作业班组进行了全员技术安全交底。

       施工过程中发生如下事件:

       事件一:在吊运废弃的雨水管节时,操作人员不慎将管节下的燃气钢管兜住,起吊钢管被拉裂,造成燃气泄漏,险些酿成重大安全事故。总监理工程师下达工程暂停指令,要求施工单位限期整改。

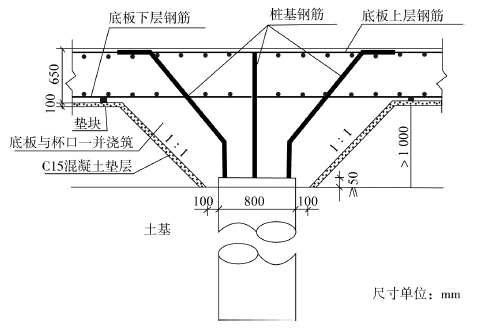

       事件二:桩基首个验收批验收时,发现个别桩有如下施工质量缺陷:桩基顶面设计高程以下约1.0m范围混凝土不够密实,达不到设计强度。监理工程师要求项目部提出返修处理方案和预防措施。项目部获准的返修处理方案所附的桩头与杯口细部做法如图2所示。

图2 桩头与杯口细部做法示意图

       问题

       1.指出事件一中项目部安全管理的主要缺失,并给出正确做法。

       2.列出事件一整改与复工的程序。

       3.分析事件二中桩基质量缺陷的主要成因,并给出预防措施。

       4.依据图2给出返修处理步骤。(请用文字叙述)



参考答案:见解析


解析:

1.主要缺失:

(1)未在现场做出危险源标识;(2)未编制地下管线保护方案;(3)未编制吊装方案;(4)施工过程中没有专人检查督导。

正确做法:

(1)施工单位将调查的管线、地面(地下)建(构)筑物的位置埋深等实际情况按照比例标注在施工平面图上,并在现场做出醒目标志。

(2)对于重要的地下管线、地面与地下建(构)筑物必须进行基坑开挖工况影响分析,确定影响程度,以便在施工措施中确定合理的基坑支护、开挖方法,确保施工过程中管线及各种构筑物的安全。施工单位须编制施工保护方案,保护方案需要经建设单位、监理单位同意后执行,并严格按照建设单位、监理单位同意的施工方案实施。

(3)吊装前应编制吊装方案,起重之前应该对吊装作业工人核查证书和交底培训,吊装作业必须由信号工指挥,吊装前应进行试吊,应吊离地面10公分观察稳定继续起吊。

(4)在施工过程中,必须设专人随时检查地下管线、维护加固设施,以保持完好。

2.整改程序:总监理工程师下达工程暂停指令,施工单位应立即通知管理单位人员到场处理、抢修,然后对燃气管道进行保护,在施工过程中,设专人随时检查地下管线、维护加固设施,以保持完好。整改完成后报监理工程师进行检验。

复工程序:施工单位填写施工复工报审表,项目经理签字并加盖单位公章,报监理单位审批,项目监理机构收到施工单位报送的工程复工报审表及有关资料后,应对施工单位的整改过程、结果进行检查验收,符合要求的,总监理工程师应及时签署审批意见,并加盖公章,报建设单位批准后,签发工程复工令,施工单位接到工程复工令后组织复工。

3. 造成桩基缺陷主要原因是超灌高度不够、混凝土浮浆太多、孔内混凝土面测定不准。

预防措施:对于桩径不大于1000mm的桩,超灌高度不小于桩长的4%。对于大体积混凝土的桩,桩顶10m 内的混凝土应适当调整配合比,增大碎石含量,减少桩顶浮浆。在灌注最后阶段,孔内混凝土面测定应采用硬杆筒式取样法测定。

4.(1)清除桩顶不密实混凝土,处理施工接缝(凿毛、清理、湿润、铺净浆);杯口部位土方开挖;

(2)钢筋安装,桩顶主筋安装分布筋并与底板钢筋连接;

(3)垫层混凝土浇筑、养护、检验;

(4)浇筑前清理及模板钢筋检查;

(5)浇筑混凝土;

(6)混凝土养护及检验。


第235题

       背景资料

       某施工单位承建一项城市污水主干管道工程,全长1000m,设计管材采用Ⅱ级承插式钢筋混凝土管,管道内径d1000mm,壁厚100mm,沟槽平均开挖深度为3m,底部开挖宽度设计无要求,场地地层以硬塑粉质黏土为主,土质均匀,地下水位于槽底设计标高以下,施工期为旱季。

       项目部编制的施工方案明确了下列事项:

      (1)将管道的施工工序分解为①沟槽放坡开挖;②砌筑检查井;③下(布)管;④管道安装;⑤管道基础与垫层;⑥沟槽回填;⑦闭水试验。

       施工工艺流程:①→A→③→④→②→B→C。

      (2)根居现场施工条件、管材类型及接口方式等因素确定了管道沟槽底部一侧的工作面宽度为500mm,沟槽边坡坡度为1:0.5。

      (3)质量管理体系中,管道施工过程质量控制实行企业的“三检制”流程。

      (4)根据沟槽平均开挖深度及沟槽开挖断面估算沟槽开挖土方量(不考虑检查并等构筑物对土方量估算值的影响)。

      (5)由于施工场地受限及环境保护要求,沟槽开挖土方必须外运,土方外运量根据表3《土方体积换算系数表》估算。外运用土方车辆容量为10m³/车•次,外运单价为100元/车•次。

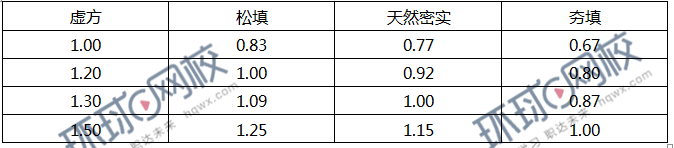

表3  土方体积换算系数表

       问题

       1.写出施工方案(1)管道施工工艺流程中A、B、C的名称(用背景资料中提供的序号①~⑦或工序名称作答)

       2.写出确定管道沟槽边坡坡度的主要依据。

       3.写出施工方案(3)中“三检制”的具体内容。

       4.根据施工方案(4)、(5),列式计算管道沟槽开挖土方量(天然密实体积)及土方外运的直接成本。

       5.指出本工程闭水试验管段的抽取原则。



参考答案:见解析


解析:

1.A-⑤(管道基础与垫层);B-⑦(闭水试验);C-⑥(沟槽回填)。

2. 确定管道沟槽边坡坡度的主要依据为:土质类别与条件、坡顶荷载情况、开挖深度、地下水情况等。

3.“三检制”包括:实施班组自检、工序或工种间互检、专业检查。

4.(1)沟槽开挖土方量:

沟槽底部开挖宽度=1+0.1×2+0.5×2=2.2m

沟槽顶部开挖宽度=2.2+2×(0.5×3)=5.2m

沟槽断面面积=(2.2+5.2)×3÷2=11.1㎡

沟槽开挖土方量 =11.1×1000=11100m³。

(2)土方外运直接成本:

开挖后虚方体积=11100×1.3=14430m³

外运车次数=14430÷10=1443次

外运直接成本=1443×100=144300元。

5.闭水试验管段的抽取原则为:(1)试验管段应按井距分隔,抽样选取,带井试验,一次试验不超过5个连续井段;(2)本工程管道内径为1000mm,大于700mm,可按管道井段数量抽样选取1/3进行试验,试验不合格时抽样数量应在原抽样基础上加倍进行试验。


第236题

       背景资料

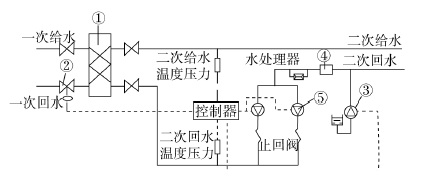

       A公司中标承建一项热力站安装工程,该热力站位于某公共建筑物的地下一层。一次给回水设计温度为125℃/65℃,二次给回水设计温度为80℃/60℃,设计压力为1.6MPa;热力站主要设施包括板式换热器、过滤器,循环水泵、补水泵,水处理器,控制器、温控阀等;采取整体隔声降噪综合处理。热力站系统工作原理如图4所示。

图4 热力站系统工作原理图

       工程实施过程中发生如下事件:

       事件一:安装工程开始前,A公司与公共建筑物的土建施工单位在监理单位的主持下对预埋吊点、设备基础、预留套管(孔洞)进行了复验,划定了纵向、横向安装基准线和标高基准点,并办理了书面交接手续。设备基础复验项目包括纵轴线和横轴线的坐标位置、基础面上的预埋钢板和基础平面的水平度、基础垂直度、外形尺寸、预留地脚螺栓孔中心线位置。

       事件二:鉴于工程的专业性较强,A公司决定将工程交由具有独立法人资格和相应资质,且具有多年施工经验的下属B公司来完成。

       事件三:为方便施工,B公司进场后拟利用建筑结构作为起吊、搬运设备的临时承力构件,并征得了建设、监理单位的同意。

       事件四:工程施工过程中,质量监督部门对热力站工程进行监督检查,发现施工资料中施工单位一栏均填写B公司,且A公司未在施工现场设立项目管理机构。根据《中华人民共和国建筑法》,A公司与B公司涉嫌违反相关规定。

       问题

       1.该热力站系统是开式还是闭式,并说明理由。

       2.写出图示①②③④⑤的设备名称。

       3.补全设备基础复验项目。

       4.B公司起吊应经哪些单位同意,并说明理由。

       5.结合事件二和事件四,简述A公司和B公司违反了哪些规定。



参考答案:见解析


解析:

1.该系统为闭式,理由是一次管网与二次管网采用换热器连接,一次热媒损失很小,但中间设备多。

2. ①平板热交换器;②温度调节阀;③补水泵;④过滤器;⑤循环泵。

3. 复验项目还应包括预埋吊点数量及位置,设备基础位置、表面质量、高程及混凝土质量,预留套管(孔洞)的尺寸及高程等共同复核检查。

4. 起吊还应征得公共建筑物的土建施工单位、设计单位及管理单位的同意。

理由:本工程热力站设备安装位于公共建筑物地下一层,拟利用建筑结构作为起吊、搬运设备临时承力构件会使公共建筑物承受附加额外荷载,有可能带来公共建筑物主体结构破坏或影响工程使用与结构安全。故此方案应经公共建筑物土建施工单位、设计单位及管理单位审核,经设计验算不影响结构安全方可批准施工。

5. ①A公司未在施工现场设立项目管理机构,分包工程的发包单位未在施工现场设立项目管理机构、派驻项目经理及配备项目管理人员,视为转包工程,有关部门要依法进行查处。②施工资料中施工单位一栏均填写B公司。专业承包方式中,施工资料中的施工单位填写总包单位。分包是指从事工程总承包的单位将所承包的建设工程的一部分依法发包给具有相应资质的承包单位的行为,该总承包人并不退出承包关系,其与第三人就第三人完成的工作成果向发包人承担连带责任。


第237题

按级配原则构成的沥青混合料中,具有内摩擦角较高,黏聚力也较高的结构组成是(  )。


A.骨架一密实结构

B.骨架一空隙结构

C.骨架一悬浮结构

D.密实一悬浮结构


参考答案:A


解析:

【内容考查】本题考查的是骨架—密实结构的特点。

【选项分析】骨架一密实结构:内摩擦角φ较高,黏聚力c也较高。骨架一空隙结构:内摩擦角φ较高,但黏聚力c也较低。密实一悬浮结构:具有较大的黏聚力c,但内摩擦角φ较小,高温稳定性较差。

【名师点拨】 要求区分沥青混合料三种结构组成的特点。


第238题

改性沥青混合料所具有的优点中,说法错误的是(  )。


A.较长的使用寿命

B.较高的耐磨耗能力

C.较大抗弯拉能力

D.良好的低温抗开裂能力


参考答案:C


解析:

【内容考查】本题考查的是改性沥青混合料的优点。

【选项分析】改性沥青混合料与AC型沥青混合料相比具有较高的高温抗车辙能力,良好的低温抗开裂能力,较高的耐磨耗能力和较长的使用寿命。沥青混合料属于柔性路面,本身抗弯强度小。

【名师点拨】要注意区分柔性路面与刚性路面的力学特性。



第239题

商品混凝土的(  )应满足混凝土的凝结速度和浇筑速度的要求。


A.配合比

B.运输能力

C.坍落度

D.粗骨料


参考答案:B


解析:

【内容考查】此题考查了混凝土施工。

【选项分析】混凝土的运输能力应满足混凝土凝结速度和浇筑速度的要求。使浇筑工作不间断。


第240题

在安装墩、台模板时,其底部应与基础预埋件或钢筋连接牢固,上部应采用(  )固定。


A.剪刀撑

B.木方

C.点焊

D.拉杆


参考答案:D


解析:

【内容考查】此题考查了墩台模板固定。

【选项分析】安装墩、台模板时,其底部应与基础预埋件连接牢固。上部应采用拉杆固定;模板在安装过程中,必须设置防倾覆设施。
