第361题 混凝土拌合物浇筑施工的全部时间不应超过混凝土的初凝时间,这里的“全部时间”包括混凝土( )时间。


A.运输

B.浇筑

C.施工间歇

D.抹面

E.养护


参考答案:ABC


解析:混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。


第362题 大体积混凝土出现沉陷裂缝的主要原因有( )。


A.过早拆除模板支架

B.支架地基承载力不足

C.支架变形

D.冬期施工

E.选用水化热较低的水泥


参考答案:ABC


解析:混凝土的沉陷裂缝:支架地基承载力不足会导致地基沉降,支架变形。支架、支撑变形下沉会引发结构裂缝,过早拆除模板支架易使未达到强度的混凝土结构发生裂缝和破损。


第363题 燃气直埋钢管沿线应设置的标志物有( )。


A.警示带

B.示踪线

C.转角桩

D.里程桩

E.警示牌


参考答案:ACDE


解析:钢管警示带敷设

(1)埋设燃气管道的沿线应连续敷设警示带。警示带敷设前应将敷设面压平,并平整地敷设在管道的正上方且距管顶的距离宜为 300~500mm,但不得敷设于路基和路面里。

(2)警示带宜采用黄色聚乙烯等不易分解的材料,并印有明显、牢固的警示语,字体不宜小于 100mm×100mm。

(3)埋地管道沿线应设置里程桩、转角桩和警示牌等永久性标志。


第364题 在管道修复中,将浸渍树脂的软管置入管道内,可采用( )固化形成管道内衬。


A.热水

B.蒸汽

C.干燥

D.红外光

E.紫外光


参考答案:ABE


解析:原位固化法是采用翻转或牵拉方式将浸渍树脂的软管置入原有管道内,固化后形成管道内衬的修复方法。按软管进入管道的方式分为翻转式、拉入式两种工艺;按软管的固化工艺分为热水固化法、蒸汽固化法和紫外光固化法。


第365题 市政公用工程施工测量主要内容包括( )。


A.交接桩与验线

B.施工控制网建立

C.孔隙水压力监测

D.测量仪器管理

E.竣工测量


参考答案:ABDE


解析:施工测量主要内容包括以下几个方面:

(1)交接桩及验线。

(2)内业计算与复核。

(3)施工控制网建立。

(4)定期复核。

(5)施工放线。

(6)外业测量。

(7)测量仪器管理。

(8)竣工测量。


第366题 在燃气设施保护范围内,禁止从事的活动有( )。


A.爆破作业

B.取土作业

C.放置易燃物

D.动用明火

E.植草


参考答案:ABCD


解析:在燃气设施保护范围内,禁止从事下列危及燃气设施安全的活动:

①建设占压地下燃气管线的建筑物、构筑物或者其他设施。

②进行爆破、取土等作业或者动用明火。

③倾倒、排放腐蚀性物质。

④放置易燃易爆危险物品或者种植深根植物。

⑤其他危及燃气设施安全的活动。


第367题 下列起重吊装作业人员中,必须持特种作业资格证书上岗的有( )。


A.起重机操作人员

B.起重信号工

C.机修工

D.司索工

E.安全员


参考答案:ABD


解析:起重机操作人员、起重信号工、司索工等特种作业人员必须持特种作业资格证书上岗。


第368题 施工合同文件的组成部分包括( )。


A.立项审批文件

B.招标公告

C.投标书

D.中标通知书

E.合同协议书


参考答案:CDE


解析:构成施工合同文件的组成部分,除了协议书、通用条款和专用条款以外,一般还应该包括:中标通知书、投标书及其附件、有关的标准、规范及技术文件、图纸、工程量清单、工程报价单或预算书等。


第369题 背景资料

某公司承建一项城市互通立交匝道扩建工程,包括一座匝道跨线桥,单向双车道,跨径组合为2×22m,桥面宽度9.5m。上部结构为后张法预应力现浇混凝土连续箱梁,下部结构桥墩为140cm×140cm方柱式单柱墩;桥台为钢筋混凝土轻型桥台。桥下净空高度5.5m。

跨线桥施工前,项目部编制了现浇箱梁模板支架专项施工方案,部分内容如下:

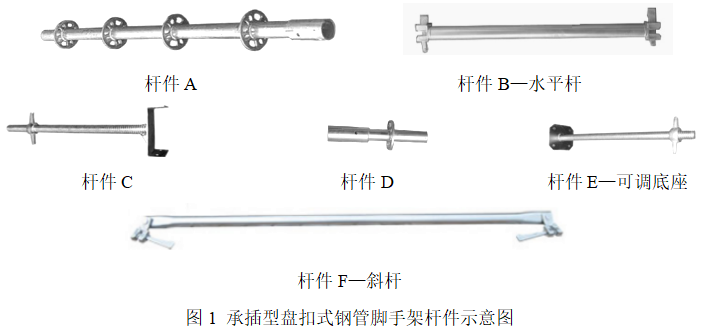

(1)支架采用承插型盘扣式钢管脚手架,明确规定了各种杆件的材料参数和使用要求,杆件见图1。

(2)支架搭设施工、验收和使用期间,应按照《危险性较大的分部分项工程安全管理规定》(国家住房和城乡建设部令第37号)开展现场管理工作。

(3)建立支架危大工程安全管理档案,纳入档案管理的包括专项施工方案及审核、专家论证、验收、施工监测、应急预案、应急处置措施等资料。

问题

1.给出图1中杆件A、C、D的名称。

2.给出图1中杆件A~E的先后搭设顺序(用代号“A~E”及“-”表示,例如:A—B—C—D—E)。

3.支架验收合格后,项目部应如何进行现场标识?

4.项目部的支架危大工程安全管理档案还应纳入哪些相关资料?



参考答案:↓


解析:

1.(1)杆件A的名称:立杆(或竖杆)。

(2)杆件C的名称:可调托撑(或顶托)。

(3)杆件D的名称:基座。

2.各杆件搭设的先后顺序:E—D—B—A—C。

3.支架验收合格后,项目部应在施工现场显著位置设置验收标识牌,公示验收时间、责任人员。

4.还应纳入危大工程安全档案管理的资料有:危大工程技术交底、现场检查、整改等。


第370题 背景资料

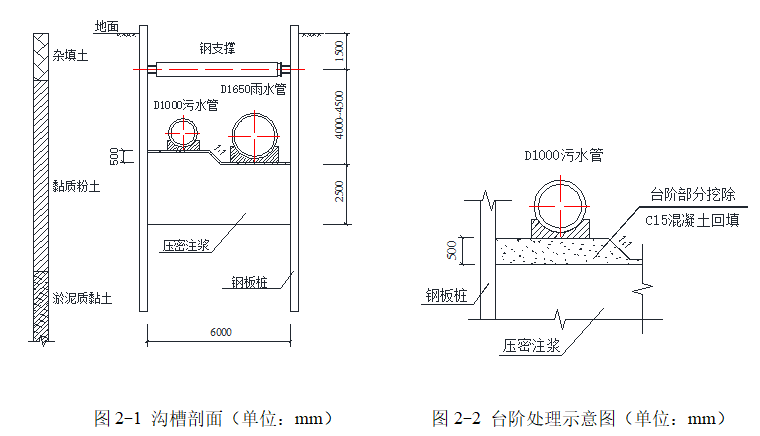

某市政道路更新工程,需新建D1650雨水管和D1000污水管各一根,长度均为580m。两根管道同沟槽明挖施工,管道槽底标高相差500mm。地层为杂填土、黏质粉土、淤泥质黏土,地下水丰富。沟槽围护采用钢板桩+钢支撑,槽底下方土体进行压密注浆加固,沟槽剖面见图2-1。

沟槽监测等级为三级,建设单位委托具有相应资质的第三方对“应测”项目开展施工监测。项目部编制了沟槽专项施工方案,采取分段施工,每段沟槽施工工艺流程为:施打钢板桩→A→坑内疏干降水→土方开挖(深度范围0m~2m)→B→土方开挖(深度范围2m~6m)→浇筑垫层。

施工过程中发生如下事件:

事件一:为方便土方开挖,项目部经与设计协商并报监理批准后,将坑底500mm厚台阶全部挖除,采用C15混凝土回填,台阶处理见图2-2。完工后,项目部就该部位施工增加的费用向建设单位提出索赔。

事件二:钢支撑下方土体采用机械直接开挖到槽底,监理认为不妥,要求整改。

问题

1.给出第三方施工监测的项目。

2.给出沟槽施工工艺流程中工序A、B的名称。

3.沟槽专项施工方案是否需要组织专家论证?说明理由。

4.事件一中,项目部向建设单位提出的索赔是否成立?说明理由。

5.事件二中,给出槽底土方开挖的正确做法。



参考答案:↓


解析:

1.第三方施工监测的项目:钢板桩顶部水平位移;钢板桩顶部竖向位移;支撑轴力;地表沉降;地下水位。

2.A—压密注浆;B—安装钢支撑。

3.需要专家论证;

根据《危险性较大分部分项工程安全管理规定》(建设部37号令),本沟槽开挖深度超过5m。

4.索赔不成立;

承包人原因造成的(非建设单位原因导致的)超出合同工程范围的施工工程量,发包人不予以计量。

5.槽底土方开挖正确做法:机械开挖时槽底预留200~300mm土层,由人工配合开挖至设计高程。


第371题 背景资料

某城市道路改造工程,道路长1200m,路面为沥青混凝土;随路建设雨水、污水、中水和供热等管线,雨水方沟采用2.8m×3.2m钢筋混凝土结构,底板、顶板厚度均为350mm,垫层厚100mm。中水管道覆土厚度1.5m,供热管道覆土厚度2m。道路横断面布置见图3-1。道路范围内有现况D400污水管道。场地土层以填土、黏质粉土、砂卵石为主,局部存在上层滞水。

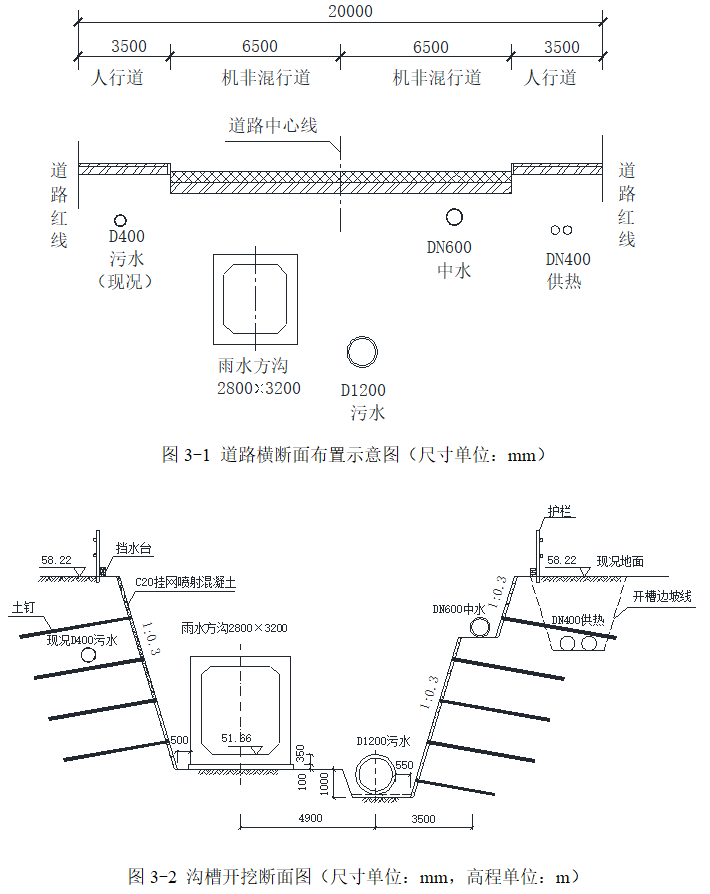

开工前,项目部编制了施工组织设计,对各管道、机非混行道、人行道等拟定总体施工顺序为:A→雨水方沟→中水管道→B→机非混行道→C。管线沟槽施工前进行现况D400污水管道改移。雨水方沟、污水管道和中水管道合槽施工,沟槽采用土钉墙支护;供热管道单独开槽,放坡开挖。沟槽开挖断面见图3-2。

施工组织设计报监理审批,监理工程师认为图3-2中缺少降雨、上层滞水处理措施,要求项目部补充。

雨污水沟槽开挖后,局部尚未支护的边坡出现渗水、开裂等失稳迹象,项目部立即采取应急措施稳定边坡,保证沟槽安全。

问题

1.指出总体施工顺序中A、B、C的名称。

2.结合图3-2,列式计算沟槽开挖的最大深度(单位:m,计算结果保留小数点后两位数)。

3.结合图3-2,补充降雨、上层滞水的处理措施。

4.试述项目部稳定边坡可采取的应急处理措施。



参考答案:↓


解析:

1.总体施工顺序中名称:A:D1200污水管道,B:DN400供热管道,C:人行道。

2.沟槽开挖的最大深度=(58.22-51.66)+0.35+0.1+1.0=8.01m。

3.对降雨、上层滞水,还需补充的处理措施有:

(1)土钉墙边坡设置滤水管(滤水孔),排除地层滞水;

(2)槽底设置边沟排水,集水井抽水;

(3)边坡顶部进行翻边硬化,中水管道处台阶表面硬化。

4.项目部稳定边坡可采取的应急处理措施有:

对尚未支护的边坡可采取削坡、坡顶卸载和坡脚压载(局部或全部回填反压)等方法,待稳定后进行锚杆喷射混凝土支护(挂网喷射混凝土支护、挂网喷射水泥砂浆)、注浆加固。渗水部位进行导流或注浆封堵。


第372题 背景资料

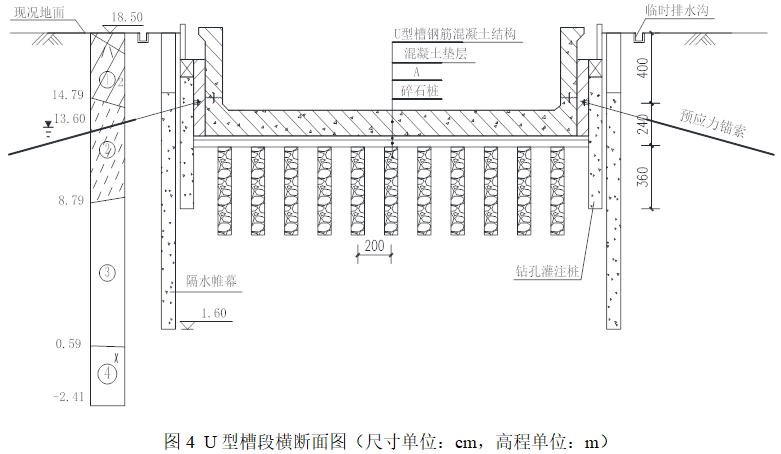

某公司承建一项城市主干道入地改造工程,标段全长1.1km,包含新建U型槽段和闭合框架段,基坑支护采用钻孔灌注桩+锚索+隔水帷幕。部分区段基底碎石桩处理,正方形布桩,间距2.0m。U型槽段施工范围内存在电力线路,施工合同约定专业工程暂估价500万元用于电力迁改。U型槽段横断面见图4。

在场地“三通一平”之后,碎石桩与钻孔灌注桩、隔水帷幕分段平行施工。结构层A施工完成,经验收合格后,浇筑15cm厚混凝土垫层,施工U型槽结构。

施工中发生如下事件:

事件一:开工后,建设单位和施工单位共同考察市场,选定了电力迁改专业工程承包单位。

事件二:碎石桩处理地基施工完成后,项目部对复合地基的填料量、孔深等主控项目进行了检验。

问题

1.给出场地“三通一平”的具体内容。

2.事件一中,选定电力迁改专业工程承包单位的做法是否妥当?说明原因。

3.给出结构层A的名称。

4.碎石桩有哪几种成桩方法?

5.事件二中,补充碎石桩复合地基检验的其他主控项目及其检验方法。



参考答案:↓


解析:

1.“三通一平”指施工现场水通、电通、道路通、场地平整(或土地平整)。

2.不妥。

原因:根据《中华人民共和国招标投标法实施条例》和《必须招标的工程项目规定》(发改委第16号令)的规定,施工单项合同估算价在400万元人民币以上必须招标。

3.结构层A:褥垫层。

4.碎石桩的成桩方法有:振动沉管、锤击沉管、冲击成孔(或振冲成孔)。

5.其他主控项目:桩体密实度和复合地基承载力。

检验方法:重型动力触探和现场静载试验。
