第81题
预制梁盆式支座安装工艺流程有:①盖梁支座灌浆;②支座上钢板预埋至梁体内;③拆除支座上下连接钢板及螺栓;④支座固定在预埋钢板上;⑤吊装落梁至临时支撑上,正确的安装顺序为( )。
A.④-②-①-⑤-③
B.②-④-⑤-①-③
C.③-②-④-⑤-①
D.②-⑤-④-①-③
参考答案:B
解析:
【内容考查】桥梁支座、伸缩装置安装技术。
【选项分析】预制梁盆式支座安装:
(1)预制梁在生产过程中按照设计位置预先将支座上钢板预埋至梁体内。
(2)在施工现场吊装前,将支座固定在预埋钢板上并用螺栓拧紧。
(3)预制梁缓慢吊起,将支座下锚杆对准盖梁上预留孔,缓慢地落梁至临时支撑上,安装支座的同时,盖梁上安装支座灌浆模板,进行支座灌浆作业。
(4)支座安装结束,检查是否有漏浆处,并拆除各支座上、下连接钢板及螺栓。
A.易产生塌孔的地层中宜采用长螺旋钻进成孔
B.成孔直径不宜大于300mm
C.在孔内投放滤料至孔口高度
D.联网试运行时需连续观测水位12h
参考答案:B
解析:
【内容考查】地下水控制。
【选项分析】真空井点的成孔应符合下列规定:垂直井点:对易产生塌孔、缩孔的松软地层,成孔施工宜采用泥浆钻进、高压水套管冲击钻进,对于不易产生塌孔、缩孔的地层,可采用长螺旋钻进、清水或稀泥浆钻进。水平井点:钻探成孔后,将滤水管水平顶入,通过射流喷砂器将滤砂送至滤管周围;对容易塌孔地层可采用套管钻进。倾斜井点宜按水平井点施工要求进行,并应根据设计条件调整角度,穿过多层含水层时,井管应倾向基坑外侧。成孔直径应满足填充滤料的要求,且不宜大于300mm。成孔深度不应小于降水井设计深度。
真空井点施工安装应符合下列规定:井点管的成孔达到上条要求及设计孔深后,应加大泵量、冲洗钻孔、稀释泥浆,返清水3~5min 后,方可向孔内安放井点管。井点管安装到位后,应向孔内投放滤料,滤料粒径宜为0.4~0.6mm。孔内投入的滤料数量,宜大于计算值5%~15% ,滤料填至地面以下1~2m 后应用数土填满足实。井点管、集水总管应与水泵连接安装,抽水系统不应漏水、漏气。形成完整的真空井点抽水系统后,应进行试运行。
第83题
在整体式现浇钢筋混凝水池体结构施工流程中,最后一个施工流程为( )。
A.功能性试验
B.防水层施工
C.顶板浇筑
D.模板支撑拆除
参考答案:A
解析:
【内容考查】预应力混凝土水池施工技术。
【选项分析】整体式现浇钢筋混凝土池体结构施工流程:测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验。
第84题
关于垃圾填埋场压实黏土防渗层施工的说法,正确的是( )。
A.主要采用振动的羊足碾分层压实,表面采用滚筒式碾压机压实
B.在后续各层施工前,应将前一层整平压实
C.松土厚度宜为200mm~ 300mm,压实后的填土层厚度不应超过150mm
D.各层应每1000 m取3~5个试样进行含水率和干密度测试
参考答案:C
解析:
【内容考查】生活垃圾填埋场填埋区防渗层施工技术。
【选项分析】压实黏土防渗层施工应符合下列要求:
(1)应主要采用无振动的羊足碾分层压实,表层应采用滚筒式碾压机压实。
(2)松土厚度宜为200~300mm,压实后的填土层厚度不应超过150mm。
(3)各层应每500㎡取3~5 个试样进行含水率和干密度测试,应满足规定的施工控制指标;同时对每个试样进行压实度计算。
(4)在后续层施工前,应将前一压实层表面拉毛,拉毛深度宜为25mm,可计入下一层松土厚度。
第85题 水泥混凝土路面振捣设备有:①插入式振捣器;②平板式振捣器;③振动梁(轻);④振动梁(重)。正确的振捣顺序应为( )。
A.①-②-③-④
B.①-②-④-③
C.③-④-①-②
D.④-③-①-②
参考答案:B
解析:
【内容考查】水泥混凝土面层施工质量检查与验收。
【选项分析】振动器的振动顺序为:插入式振捣器→平板式振捣器→振动梁(重)→振动梁(轻)→无缝钢管滚杆提浆赶浆。应使混凝土表面有5~6mm 的砂浆层,以利于密封和抹面。
第86题
关于现浇混凝土箱梁在混凝土施工各阶段温度控制的说法,正确的是( )。
A.冬季施工混凝土入模温度应不低于30℃
B.养护阶段混凝土中心温度与表面温度之间差值应在25℃~30℃
C.采用覆盖保温时,混凝土内外温差不可大于10℃
D.拆模时混凝土表面温度与外界气温温差不超过20℃
参考答案:D
解析:
【内容考查】大体积混凝土浇筑施工质量检查与验收。
【选项分析】混凝土入模温度宜控制在5~30℃。混凝土养护阶段的温度控制措施:混凝土的中心温度与表面温度之间、混凝土表面温度与室外最低气温之间的差值均应小于20℃;当结构混凝土具有足够的抗裂能力时,不大于25~30℃。混凝土拆模时,混凝土的表面温度与中心温度之间、表面温度与外界气温之间的温差不超过20℃。保温法是在结构外露的混凝土表面以及模板外侧覆盖保温材料(如草袋、锯末、湿砂等)。在缓慢散热的过程中,保持混凝土的内外温差小于20℃。
第87题 下列地铁土建结构中,属于一级防水等级的结构物是( )。
A.出入口
B.设备用房
C.通道
D.区间隧道
参考答案:B
解析:
【内容考查】 地下铁道工程施工质量验收的规定。
【选项分析】地下防水工程应按设计文件要求确定的防水等级进行验收,并应符合下列规定:
(1)地下车站、区间机电设备集中区段的防水等级应为一级,不应有渗漏,结构表面应无湿渍。
(2)区间隧道及连接通道附属的结构防水等级应为二级,顶部不应有滴漏,其他部位不应有漏水,结构表面可有少量湿溃。
A.劈裂
B.压密
C.渗透
D.电动
参考答案:C
解析:
【内容考查】本题考查的是不同注浆法的适用范围。
【选项分析】渗透注浆:只适用于中砂以上的砂性土和有裂隙的岩石;劈裂注浆:适用于低渗透性的土层;压密注浆:常用于中砂地基,黏土地基中若有适宜的排水条件也可采用。如遇排水困难而可能在土体中引起高孔隙水压力时,就必须采用很低的注浆速率。压密注浆可用于非饱和的土体,以调整不均匀沉降以及在大开挖或隧道开挖时对邻近土进行加固。电动化学注浆:地基土的渗透系数k < 10-4 cm/s,只靠一般静压力难以使浆液注入土的孔隙的地层。
第89题 下列路基质量检验与验收项目中属于主控项目的有( )。
A.中线偏位
B.平整度
C.压实度
D.宽度
E.弯沉值
参考答案:CE
解析:
【内容考查】城镇道路路基施工技术。
【选项分析】路基施工检验与验收项目:主控项目为压实度和弯沉值 (0.01mm )。
第90题
桥梁支座按变形可能性分为( )。
A.弧形支座
B.单向活动支座
C.固定支座
D.多向活动支座
E.拉压支座
参考答案:BCD
解析:
【内容考查】桥梁支座、伸缩装置安装技术。
【选项分析】按支座变形可能性分类固定支座、单向活动支座、多向活动支座。按支座所用材料分类钢支座、聚四氟乙烯支座(滑动支座)、橡胶支座(板式、盆式)等。按支座的结构形式分类:弧形支座、摇轴支座、辘轴支座、橡胶支座、球形钢支座、拉压支座等。
第91题 下列挡土结构类型中,主要依据靠墙踵板的填土重量维持挡土构筑物的稳定的有( )。
A.仰斜式挡土墙
B.俯斜式挡土墙
C.衡重式挡土墙
D.钢筋混凝土悬臂式挡土墙
E.钢筋混凝土扶壁式挡土墙
参考答案:DE
解析:
【内容考查】不同形式挡士墙的结构特点。
【选项分析】悬臂式挡土墙和扶壁式挡土墙主要依靠墙踵板上的填土重量维持挡土构筑物的稳定。
第92题
下列基坑围护结构类型中,所用钢材可反复使用的围护结构类型有( )。
A.钢板桩
B.钢管桩
C.灌注桩
D.SMW工法桩
E.预制混凝土板桩
参考答案:ABD
解析:
【内容考查】深基坑支护结构与变形控制。
【选项分析】钢板桩强度高,桩与桩之间的连接紧密,隔水效果好。具有施工灵活、板桩可重复使用等优点,是基坑常用的一种挡土结构。 SMW工法桩:内插的型钢可拔出反复使用,经济性好。
A.工布在铺设时,应拉直平躺,不得出现扭曲、折皱
B.用搭接法连接时,搭接长度不小于50mm
C.用缝接法连接时,粘结强度不低于土工布的抗拉强度
D.土工布铺设过程中,应避免长时间暴露和暴晒
E.土工布铺设路堤时,每边应留足够的锚固长度
参考答案:ACDE
解析:
【内容考查】土工合成材料的应用。
【选项分析】在整平好的下承层,按路堤底宽全断面铺设,摊平时拉直平顺,紧贴下承层,不得出现扭曲、折皱、重叠。在斜坡上摊铺时,应保持一定松紧度(可用U 形钉控制)。铺设土工聚合物,应在路堤每边留足够的锚固长度,回折覆盖在压实的填料面上。为保证土工合成材料的整体性,当采用搭接法连接,搭接长度宜为0 .3 ~0.9m。采用缝接法时,粘结宽度不小于50mm,粘结强度不低于土工合成材料的抗拉强度。
现场施工中,一方面注意土工合成材料破损时必须立即修补好,另一方面上下层接缝成交替错开,错开长度不小于0.5m。在土工合成材料堆放及铺设过程中,尽量避免长时间暴露和暴晒,以免性能劣化。
第94题
关于桥梁计算跨径说法,正确的有( )。
A.简支梁桥计算跨径为两个相邻支座中心之间的距离
B.连续刚构桥计算跨径为两个桥墩之间的净距
C.拱桥计算跨径为每孔拱跨两个拱脚截面形心点之间的水平距离
D.连续箱梁桥中跨的计算跨经为相邻墩中心线距离
E.多孔桥梁的计算跨径为各孔净跨径的总和
参考答案:AC
解析:
【内容考查】城市桥梁结构组成与类型。
【选项分析】计算跨径:对于具有支座的桥梁,是指桥跨结构相邻两个支座中心之间的距离;对于拱式桥,是指两相邻拱脚截面形心点之间的水平距离,即拱轴线两端点之间的水平距离。
A.采用敞开式顶管机时,应将地下水位降至管底以下不小于0.5m
B.当无降水条件时,宜采用封闭式泥水平衡顶管机施工
C.直径3000mm以上,穿越地面障碍较复杂地段,采用盾构法施工
D.穿越城镇道路较窄的柔性地下管道施工应采用夯管法
E.定向钻法仅适用于柔性管道的不开槽施工
参考答案:ABE
解析:
【内容考查】不开槽管道施工方法。
【选项分析】采用敞开式(手掘式)顶管机时,应将地下水位降至管底以下不小于0 .5m 处,并应采取措施,防止其他水源进入顶管的管道。当周围环境要求控制地层变形或无降水条件时,宜采用封闭式的土压平衡或泥水平衡顶管机施工。盾构法施工用于穿越地面障碍的给水排水主干管道工程,直径一般在3000mm以上。穷管法在特定场所有其优越性,适用于城镇区域下穿较窄道路的地下管道施工,适用范围为钢管。定向钻机在以较大埋深穿越道路桥涵的长距离地下管道施工中会表现出优越之处,适用范围为柔性管道。
第96题
水下桩身混凝土施工时,造成断桩的主要原因是( )。
A.初灌混凝土量不够
B.混凝土灌注时间太快
C.混凝土初凝时间太短
D.灌注时间控制在1.5倍初凝时间内
E.混凝土离析
参考答案:AC
解析:
【内容考查】钻孔灌注桩施工质量事故预防措施。
【选项分析】桩身混凝土夹渣或断桩主要原因:
(1)初灌混凝土量不够,造成初灌后埋管深度太小或导管根本就没有进入混凝土。
(2)混凝土灌注过程拔管长度控制不准,导管拔出混凝土面。
(3)混凝土初凝和终凝时间太短,或灌注时间太长,使混凝土上部结块,造成桩身混凝土夹渣。
(4)清孔时孔内泥浆悬浮的砂粒太多,混凝土灌注过程中砂粒回沉在混凝土面上,形成沉积砂层,阻碍混凝土的正常上升,当混凝土冲破沉积砂层时,部分砂粒及浮渣被包入混凝土内。严重时可能造成堵管事故,导致混凝土灌注中断。
A.预应力张拉设备校准为一年一次
B.锚固后多余的预应力筋用电弧焊切割
C.锚垫板面应与预应力筋垂直
D.预应力筋下料长度需考虑模具尺寸及张拉千斤顶所需长度
E.采用应力控制方法张拉时,用伸长值进行校核
参考答案:CDE
解析:
【内容考查】预应力张拉施工质量事故预防措施。
【选项分析】张拉设备的校准期限不得超过半年,且不得超过200次张拉作业。预应力筋下料长度应经计算,并考虑模具尺寸及张拉千斤顶所需长度,严禁使用电弧焊切割。锚垫板和螺旋筋安装位置应准确,保证预应力筋与锚垫板面垂直。锚板受力中心应与预应力筋合力中心一致。预应力筋采用应力控制方法张拉时,应以伸长值进行校核。实际伸长值与理论伸长值的差值应符合设计要求。设计无要求时,实际伸长值与理论伸长值之差应控制在6%以内。
参考答案:见解析
解析:

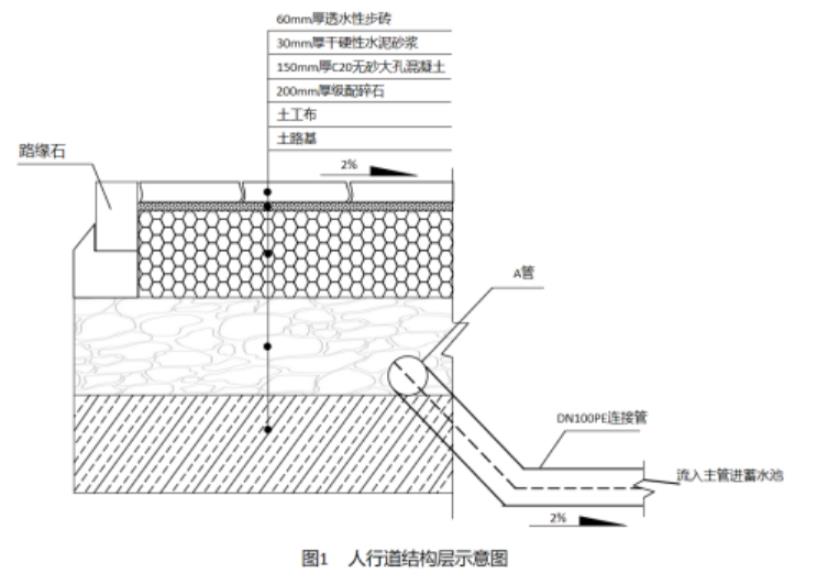

1.(1)级配碎石层的作用是:改善土基的湿度和温度状况,主要起排水作用,同时还能保证面层和基层的强度稳定性和抗冻胀能力,扩散由基层传来的荷载应力,以减小土基所产生的变形。
(2)土工布层的作用是:隔离功能,防止级配碎石层中的水渗入土路基。
2.A管:纵向集水管。作用:汇集排水。
3.视频监控作用:
(1)即时掌握施工现场信息,方便针对现场施工操作的管理。
(2)落实岗位职责,遇突发事件时便于调查和明确责任。
(3)降低管理成本,提高工地管理效率。
4.劳务实名制的管理功能:
(1)人员信息管理:便于存储和查询劳务人员基本信息、培训及继续教育等信息;
(2)工资管理:保证按月支付劳务人员工资。
(3)考勤管理:记录出勤状况;作为记录存档和备查。
(4)门禁管理:准许劳务人员出入项目施工区、生活区。
参考答案:见解析
解析:
1.(1)主要材料:高塑性黏土或膨润土、水、外加剂等。
(2)性能指标:相对密度、黏度、含砂率、PH值。
2.(1)灌注前具体工作改错:灌注前应检查槽底沉渣厚度,检查接头管试验报告,检查钢筋笼隐蔽工程验收单,检查混凝土进场证书与报告并进行现场坍落度测试,随即开始灌注。
(2)混凝土灌注要求改错:应使用隔水栓以保证槽壁混凝土质量,先进行首盘灌注使混凝土液面上升至导管底口至少1m以上,连续灌注专人监控,严禁把导管拔出灌注面,混凝土顶面达到设计标高以上0.5~1.0m后停止灌注。
(3)起拔接头管技术要求:接头管应分次起拔,第一次应根据混凝土初凝时间确定,在灌注后2~3h进行;每30min提升一次,每次50~100mm,直至终凝后全部拔出。

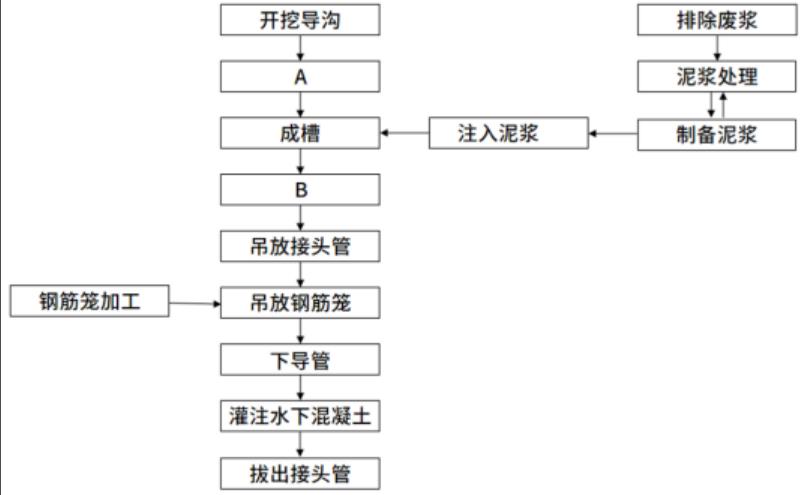

3. A-修筑导墙,B-清除槽底淤泥和残渣。
4.(1)专项施工方案应经施工单位技术负责人签字、加盖单位公章,并由项目总监理工程师签字、加盖执业印章后,方可组织实施。
(2)专家论证意见为“修改后通过”,因此按照论证报告进行修改,并将修改同步专家组即可,无需重新组织二次论证。
参考答案:见解析
解析:
1.(1)利用护筒、孔底牵引筋等措施固定钢筋笼。(2)降低混凝土灌注速度,特别是混凝土面在钢筋笼底部附近时。(3)减少导管埋深,控制在2~6m之间。(4)减少泥浆含砂率,避免沉砂层对钢筋笼的托举效应。(5)减缓混凝土初凝时间,避免首次灌注的混凝土面凝结后,对钢筋笼的托举效应。
2.(1)凿除桩头超灌混凝土至设计桩顶标高,调直并清理桩头钢筋。(2)按设计和规范要求进行桩基质量检测。(3)桩头凿毛、清理,进行施工缝处理后,安装下部接桩部分混凝土的模板。
3.(1)伸缩缝B的宽度应根据设计要求、安装气温、混凝土收缩、徐变、伸缩装置更换所需间隙等因素确定。(2)伸缩装置中心线应与桥梁中心线重合,顶面高程和坡度应满足设计及规范要求。使用专用定位吊(卡)具定位后,进行钢筋连接。
4.④的名称:焊接固定伸缩装置。
