第701题 施工进度计划调整时,其调整的对象必须具备一定条件,以下描述不正确的是( )。
A.关键工作
B.非关键工作
C.有压缩的潜力
D.赶工费是最低
参考答案:B
解析:1.施工进度计划调整的内容,包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
2.施工进度计划调整的原则:调整的对象必须是关键工作,并且该工作有压缩的潜力,同时与其他可压缩对象相比赶工费是最低的。因此B选项正确。
第702题 机电工程采用横道图来表示施工进度计划时的优点有()。
A.便于实际进度与计划进度比较
B.便于看出影响工期的关键工作
C.便于计算劳动力的需要量
D.便于计算材料和资金的需要量
E.便于施工进度的动态控制
参考答案:ACD
解析:本题考查横道图施工进度计划。
(1)横道图计划编制方法简单,便于实际进度与计划进度比较,便于计算劳动力、机具、材料和资金的需要量。
(2)一般横道图不反映工作的逻辑关系,不能反映出工作所具有的机动时间,不能明确地反映出影响工期的关键工作、关键线路和工作时差,不利于施工进度的动态控制。
(3)横道图适用于小型项目的机电工程,当项目规模大、工艺关系复杂时,横道图就很难充分体现不同的分部分项工程之间的矛盾,难以适用较大的工程项目进度控制,利用横道图计划控制施工进度有较大的局限性。
第703题 机电工程在确定各项工程的开竣工时间和相互搭接关系时,应考虑的因素有()。
A.优先安排工程量大的工艺生产主线
B.满足机电工程连续均衡施工要求
C.在机电工程施工过程中能加班加点
D.考虑各种不利条件的限制和影响
E.在进度计划中留出一些后备工程
参考答案:ABDE
解析:本题考查机电工程进度计划编制的要点。
在确定各项工程的开竣工时间和相互搭接协调关系时,应考虑以下因素:
(1)保证工作重点、兼顾一般,优先安排工程量大的工艺生产主线。
(2)满足连续均衡施工要求,使资源得到充分的利用,提高生产率和经济效益。
(3)留出一些后备工程,以便在施工过程中作为平衡调剂使用。
(4)考虑各种不利条件的限制和影响,为缓解或消除不利影响做准备。
(5)考虑业主的配合及当地政府有关部门的影响等。
第704题 下列施工进度控制措施中,属于技术措施的有()。
A.建立施工进度协调制度
B.编制资金需求计划
C.分析改变施工技术
D.编制施工进度控制细则
E.加强图纸审查,严格控制随意变更
参考答案:CDE
解析:本题考查施工进度控制的主要措施——技术措施
(1)为实现计划进度目标,优化施工方案,分析改变施工技术、施工方法和施工机械的可能性。
(2)审查分包单位提交的进度计划,使分包单位能在满足总进度计划的状态下施工。
(3)编制施工进度控制工作细则,指导项目部人员实施进度控制。
(4)采用网络计划技术及其他适用的计划方法,并结合计算机的应用,对机电工程进度实施动态控制。
(5)施工前应加强图纸审查,严格控制随意变更。
第705题 作业进度计划可按( )为单元进行编制。
A.工序
B.分项工程
C.子分部工程
D.分部工程
E.单位工程
参考答案:AB
解析:作业进度计划可按分项工程或工序为单元进行编制,编制前应对施工现场条件、作业面现状、人力资源配备、物资供应状况等做充分了解,并对执行中可能遇到的问题及其解决的途径提出对策,因而作业进度计划是在所有计划中最具有可操作性的计划。因此AB选项正确。
第706题
1.泛光照明工程施工进度计划的编制应考虑哪些因素? 2.画出调整后的劳动力计划。
参考答案:↓
解析:
【答案】
1.泛光照明工程施工进度计划的编制应考虑的因素有:
1)以幕墙施工进度为依据来制订泛光照明的进度计划;
2)进度计划要符合连续施工的要求;
3)要注意保证施工重点,兼顾一般;
4)要全面考虑施工中各种不利因素的影响。

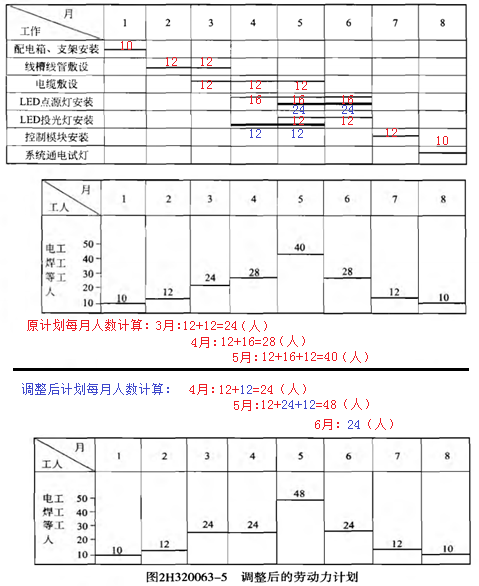

2.调整后的劳动力计划如图29320063-5所示:
劳动力变化的只有4、5、6三个月,根据原有劳动力计划表得知,敷设电缆每月12人,LDE点源灯安装每月16人,共16人×3=48人,LED投光灯安装每月12人。
计划调整后的LED点源灯安装两个月,每月的平均人数应为24人,LED投光灯安装还是两个月,每月平均还是12人。据以上分析得出:4月为12+12=24人;5月为12+24+12=48人;6月为24人。
参考答案:↓
解析:
【答案】

(1)关键线路:①→⑤→⑥→⑩→⑪→⑫
(2)该施工进度计划的总工期为191天。
第708题
1.B公司项目部编制的施工作业进度计划(表1-1)为什么被A公司否定?优化后的进度计划工期缩短为多少天?(难) 2.B公司项目部在编制施工作业进度计划前,应充分了解哪些内容?(中)
参考答案:↓
解析:
【参考答案】
1.B公司项目部编制的施工作业进度计划被否定原因:照明工程施工和变电所施工没有先后逻辑关系(可以平行施工)。
优化后的进度计划工期缩短为90d。
参考答案:↓
解析:
【参考答案】
1.A 公司项目部在编制施工进度计划时应采用横道图表示方式。
横道图进度计划编制方法简单,直观清晰,便于实际进度与计划进度的比较,便于计算劳动力、物资和资金的需要量。
2.从施工进度计划看出,变电所在4 月11 日开始施工,所以业主采购的三相电力变压器最迟到货时间是4 月11 日。
三相电力变压器的安装工序有:开箱检查、二次搬运、本体安装、附件安装、交接试验、送电前检查、运行验收。
3.从施工进度计划看出,变电所在4 月11 日开始施工,所以业主采购的成套配电柜最迟到货时间是4 月11 日。
成套配电柜的安装工序有:开箱检查、二次搬运、安装固定、母线安装、二次线路连接、试验调整、送电、验收。
4.施工进度计划的调整内容有:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
参考答案:↓
解析:
【参考答案】
1.电梯安装前,项目部书面告知应提交的材料有:《电梯安装告知书》;施工单位及人员资格证件;施工组织与技术方案;工程合同;安装监督检验约请书;电梯制造单位的资质证件。
2.项目部对机房和井道的安全检查,应关注的安全技术措施是:层门洞设置了高度不小于1.2mm 的栏杆,有临时盖板封堵机房预留孔,井道内脚手架有防火措施。
3.消防电梯从开工到验收合格用了35 天(14 天+ 21 天)。
电梯安装比合同工期提前了16 天[90 天-(14 天+ 30 天+ 30 天)]。
4.电梯施工进度计划采用横道图表示时,不能反映出电梯施工所具有的机动时间,不能明确地反映出影响电梯工期的关键工作和关键线路,不利于电梯施工进度的动态控制。
5.电梯施工进度计划采用横道图计划时比较直观,易于分析进度偏差,只要将计划进度线长度与实际进度线长度对比就可判定进度是否有偏差和偏差的数值。
参考答案:↓
解析:
【参考答案】
1.第一批进场的阀门按规范要求最少应抽查44 个进行强度和严密性试验。
DN400、DN300全检:4+8;其余抽检,DN250:闸阀2+蝶阀2,DN200:闸阀3+蝶阀3,DN150:球阀4+蝶阀2,DN125:球阀7,DN100:球阀9。
合计44个。
强度试验压力为公称压力的1.5 倍;严密性试验压力为公称压力的1.1 倍。
2.否定的原因:照明工程和给水排水工程施工没有先后逻辑关系,照明工程和给水排水工程可以同时进行施工。修改后的作业进度计划工期为70 天。
3.单相三孔插座的接线要求:面对插座板,右孔与相线(L)连接,左孔与中性导体(N)连接,上孔与保护接地导体(PE)连接;保护接地导体(PE)在插座之间不得串联连接;相线(L)及中性导体(N)不应利用插座本体的接线端子转接供电。
4.图中的水泵运行时会产生的不良后果:进水入口的同心异径接头会形成气囊;压力表前没有表弯,压力表会有较大的压力冲击而损坏。
质量验收合格的示意图(返工部分)如下所示:
第712题 下列施工质量控制,属于事中控制的是()。
A.工程质量评定
B.施工方案审批
C.检验方法审查
D.施工变更审查
参考答案:D
解析:本题考查A属于事后控制,B、C属于事前控制。
施工质量控制按全过程分为三个阶段:事前控制、事中控制、事后控制。
事中控制:施工过程中对所有的与工程最终质量有关的各个环节、包括对施工过程的中间产品(工序产品或分项、分部工程产品)的质量控制。
(1)施工过程质量控制:包括工序控制(一般工序控制和特殊工序控制);工序之间的交接检查的控制;隐蔽工程质量控制;调试和检测、试验等过程控制。
(2)设备监造控制。指大型特殊的设备必须派人到工厂监造。
(3)中间产品控制。在机电工程施工中比较多,比如锅炉及压力容器安装,实际是对中间产品进行组对的继续制造过程,这项质量控制尤为重要。
(4)分项、分部工程质量验收或评定的控制。
(5)设计变更、图纸修改、工程洽商等施工变更的审查控制。
第713题 下列施工质量控制措施,属于事中控制的是()。
A.检测器具
B.资格审查
C.设计变更
D.试车及运行
参考答案:C
解析:本题考查机电安装工程项目施工过程的质量控制。
施工质量控制按全过程分为三个阶段:事前控制、事中控制、事后控制。
1.事前控制
施工前准备阶段的质量控制,是对投入参与施工项目的人、机、料、法、环和资源条件的控制。
(1)施工准备质量控制:包括施工机具、检测器具质量控制(A);工程设备材料、半成品及构件质量控制;质量保证体系、施工人员资格审查(B)、操作人员培训等管理控制;质量控制系统组织的控制;施工方案、施工计划、施工方法、检验方法审查的控制;工程技术环境监督检查的控制;新工艺、新技术、新材料审查把关控制等。
(2)严格控制图纸会审及、技术交底的质量、施工组织设计交底的质量、分项工程技术交底的质量。
2.事中控制
施工过程中对所有的与工程最终质量有关的各个环节、包括对施工过程的中间产品(工序产品或分项、分部工程产品)的质量控制。
(1)施工过程质量控制:包括工序控制(一般工序控制和特殊工序控制);工序之间的交接检查的控制;隐蔽工程质量控制;调试和检测、试验等过程控制。
(2)设备监造控制。指大型特殊的设备必须派人到工厂监造。
(3)中间产品控制。在机电工程施工中比较多,比如锅炉及压力容器安装,实际是对中间产品进行组对的继续制造过程,这项质量控制尤为重要。
(4)分项、分部工程质量验收或评定的控制。
(5)设计变更(C)、图纸修改、工程洽商等施工变更的审查控制。
3.事后控制
对通过施工过程所完成的具有独立的功能和使用价值的最终产品(单位工程或工程项目)及其有关方面(如质量文档)的质量进行控制。也就是已完工工程项目的质量检验验收控制。
(1)竣工质量检验控制。包括联动试车及运行(D),验收文件审核签认,竣工总验收、总交工。
(2)工程质量评定。包括单位工程、单项工程、整个项目的质量评定。
(3)工程质量文件审核与建档。这是最为重要的质量控制,要真实、准确。
(4)回访和保修。是一种工程质量保修制度,是反馈工程质量的最直接的真实评价。
第714题 机电工程工序质量检查的基本方法不包括()。
A.试验检验法
B.实测检验法
C.抽样检验法
D.感官检验法
参考答案:C
解析:现场质量检査的方法主要有目测法、实测法、试验法等。目测法就是感官检验法。不包括C选项。
第715题 工程质量事故发生后,施工现场有关人员可直接向主管部门报告,报告内容中不包括的是()。
A.事故发生的原因和事故性质
B.事故报告单位、联系人及联系方式
C.事故发生的简要经过、伤亡人数和初步估计的直接经济损失
D.事故发生的时间、地点、工程项目名称、工程各参建单位名称
参考答案:A
解析:本题考查质量事故报告内容。质量事故报告应包括下列内容:
(1)事故发生的时间、地点、工程项目名称、工程各参建单位名称;(D)
(2)事故发生的简要经过、伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;(C)
(3)事故的初步原因;(A)
(4)事故发生后采取的措施及事故控制情况;
(5)事故报告单位、联系人及联系方式;(B)
(6)其它应当报告的情况。
事故报告后出现新情况,以及事故发生之日起 30 日内伤亡人数发生变化的,应当及时补报。
认定事故的性质和事故责任属于事故调查内容。
第716题 影响下道工序质量的质量控制点应由( )共同检查确认并签证。
A.业主和施工双方质检人员
B.施工和监理双方质检人员
C.业主和监理双方质检人员
D.施工和政府双方质检人员
参考答案:B
解析:根据各控制点对工程质量的影响程度,分为A、B、C三级。
1)A级控制点:影响装置、设备的安全运行、使用功能或运行后出现质量问题时必须停车才可处理或合同协议有特殊要求的质量控制点,必须由施工、监理和业主三方质检人员共同检查确认并签证。
2)B级控制点:影响下道工序质量的质量控制点,由施工、监理双方质检人员共同检查确认并签证。
3)C级控制点:对工程质量影响较小或开车后出现问题可随时处理的次要质量控制点,由施工方质检人员自行检查确认。
第717题 下列检验,不属于“三检制”的是( )。
A.自检
B.互检
C.送检
D.专检
参考答案:C
解析:“三检制”是指操作人员的“自检”、“互检”和专职质量管理人员的“专检”相结合的检验制度。它是施工企业确保现场施工质量的一种有效的方法。
第718题 现场质量检査的方法主要有( )。
A.目测检查
B.施工记录检查
C.质量保证资料检查
D.实测检查
E.试验检查
参考答案:ADE
解析:现场质量检査的方法主要有目测法、实测法、试验法等。
第719题 下列工序质量控制的方法,属于工序质量预控的有( )。
A.工序分析
B.质量控制点设置
C.隐蔽质量控制
D.观感质量检验
E.检测过程控制
参考答案:AB
解析:工序质量控制的方法一般有质量预控、工序分析、质量控制点的设置三种,以质量预控为主。
第720题 对工程的( )有严重影响的关键部位应设置为A级控制点。
A.性能
B.安全
C.寿命
D.可靠性
E.观感
参考答案:AB
解析:根据各控制点对工程质量的影响程度,分为A、B、C三级。
1)A级控制点:影响装置、设备的安全运行、使用功能或运行后出现质量问题时必须停车才可处理或合同协议有特殊要求的质量控制点,必须由施工、监理和业主三方质检人员共同检查确认并签证。
2)B级控制点:影响下道工序质量的质量控制点,由施工、监理双方质检人员共同检查确认并签证。
3)C级控制点:对工程质量影响较小或开车后出现问题可随时处理的次要质量控制点,由施工方质检人员自行检查确认。
