“微信扫一扫”进入题库练习及模拟考试

2023年二级建造师《机电工程管理与实务》章节精编习题(998题)

A 公司承包某项目的机电安装工程,工程主要内容有:建筑给水排水、建筑电气工程、通风空调工程和建筑智能化工程等。合同约定:电力变压器、空调机组、配电柜、控制柜和水泵等设备由业主采购;阀门、灯具、风口、管材、电线电缆等由A 公司采购。

A 公司因人力资源的问题,经业主同意后,将给水排水及照明工程分包给B 公司施工。A 公司项目部进场后,编制施工总进度计划、施工方案、材料采购计划等;及时订立材料采购合同,安排施工人员进场施工。第一批阀门(见表一)按计划到达施工现场时,项目部组织人员对阀门开箱检查,并按规范要求进行了强度和严密性试验,在设备及管道安装后的试验调试中,主干管上起切断作用的DN400 及DN300 阀门和其他管线阀门均无漏水,工程质量验收合格。

B 公司按施工总进度计划,编制了给水排水及照明工程施工作业进度计划(见表二),工期需120 天,被A 公司项目部否定,要求B公司修改作业进度计划,减少工期。B 公司在工作持续时间不变的情况下,将照明管线施工开始时间移到3 月1 日,并及时增加施工人员,进行安装技术交底,重点对单相三孔插座的接线进行了培训。因作业进度计划修改合理,技术交底到位,给水排水及照明工程按A 公司要求完工。

在水泵施工质量验收时,监理人员指出水泵的进水管接头和压力表安装存在质量问题(见下图),要求施工人员返工,返工后质量验收合格。

阀门规格数量 表一

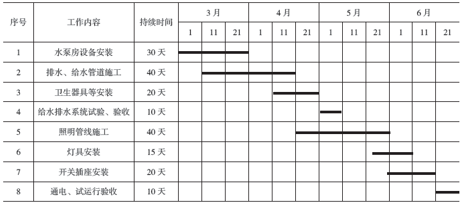

给水排水及照明工程施工作业进度计划表二

水泵安装示意图

1.第一批进场阀门按规范要求最少应抽查多少个阀门进行强度和严密性试验?强度和严密性试验压力应为公称压力的几倍?

2.B 公司编制的给水排水及照明工程施工作业进度计划为什么被A 公司项目部否定?修改后的进度计划工期为多少天?

3.单相三孔插座的接线有哪些要求?

4.水泵安装示意图中的水泵运行时会产生哪些不良后果?绘出质量合格的示意图(返工部分)。

知识点:2H320000 机电工程项目施工管理

参考答案:↓

解析:

【参考答案】

1.第一批进场的阀门按规范要求最少应抽查44 个进行强度和严密性试验。

DN400、DN300全检:4+8;其余抽检,DN250:闸阀2+蝶阀2,DN200:闸阀3+蝶阀3,DN150:球阀4+蝶阀2,DN125:球阀7,DN100:球阀9。

合计44个。

强度试验压力为公称压力的1.5 倍;严密性试验压力为公称压力的1.1 倍。

2.否定的原因:照明工程和给水排水工程施工没有先后逻辑关系,照明工程和给水排水工程可以同时进行施工。修改后的作业进度计划工期为70 天。

3.单相三孔插座的接线要求:面对插座板,右孔与相线(L)连接,左孔与中性导体(N)连接,上孔与保护接地导体(PE)连接;保护接地导体(PE)在插座之间不得串联连接;相线(L)及中性导体(N)不应利用插座本体的接线端子转接供电。

4.图中的水泵运行时会产生的不良后果:进水入口的同心异径接头会形成气囊;压力表前没有表弯,压力表会有较大的压力冲击而损坏。

质量验收合格的示意图(返工部分)如下所示:

进入考试题库
