A 安装公司承包某大楼的建筑电气工程施工。工程内容有地下变电所、配电干线、室内配线、照明系统。合同约定:主要设备(三相电力变压器、成套配电柜)由业主采购,其他设备及材料由A 安装公司采购。大楼的一次结构已完工,大楼的二次结构、装饰工程由B 建筑公司承包施工。

A 安装公司项目部进场后,依据B 建筑公司提供的二次结构、装饰工程的施工进度计划等资料,编制了建筑电气工程的施工方案、施工进度计划(见下表)。在施工方案中合理安排了变压器、成套配电柜、插接式母线槽的施工程序。在制订施工进度计划时,要求设备材料采购与施工进度合理搭接。

A 安装公司积极与B 建筑公司协调,使电气工程的施工符合装饰工程的施工进度计划,A 安装公司和B 建筑公司共同实施对大楼的建筑装饰、电气工程等工程的竣工验收,使机电工程按合同要求完工。

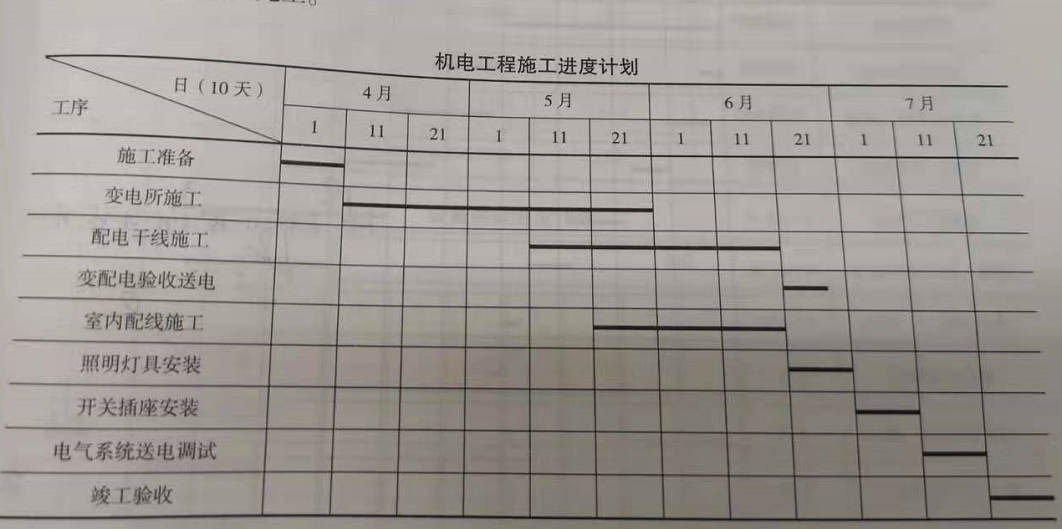

机电工程施工进度计划


1.A 公司项目部在编制施工进度计划时应采用哪种表示方式?有什么优点?

2.三相电力变压器最迟到货时间是哪天?安装工序主要有哪些?

3.成套配电柜最迟到货时间是哪天?安装工序主要有哪几项?

4.施工进度计划的调整内容有哪些?



知识点:2H320000 机电工程项目施工管理


参考答案:↓


解析:

【参考答案】

1.A 公司项目部在编制施工进度计划时应采用横道图表示方式。

横道图进度计划编制方法简单,直观清晰,便于实际进度与计划进度的比较,便于计算劳动力、物资和资金的需要量。

2.从施工进度计划看出,变电所在4 月11 日开始施工,所以业主采购的三相电力变压器最迟到货时间是4 月11 日。

三相电力变压器的安装工序有:开箱检查、二次搬运、本体安装、附件安装、交接试验、送电前检查、运行验收。

3.从施工进度计划看出,变电所在4 月11 日开始施工,所以业主采购的成套配电柜最迟到货时间是4 月11 日。

成套配电柜的安装工序有:开箱检查、二次搬运、安装固定、母线安装、二次线路连接、试验调整、送电、验收。

4.施工进度计划的调整内容有:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
