某安装公司承接一高层建筑外墙亮化(泛光照明)工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工;建筑泛光照明工程由LED点源灯、LED投光灯、控制模块、配电箱、电缆、线槽和镀锌电线管组成。施工图纸标明:LED点源灯安装在外幕墙上,LED投光灯安装在透空段平台上,配电箱和控制模块安装在室内,灯具电缆需穿过幕墙接到LED点源灯,进入点源灯的电缆采用柔性导管保护。

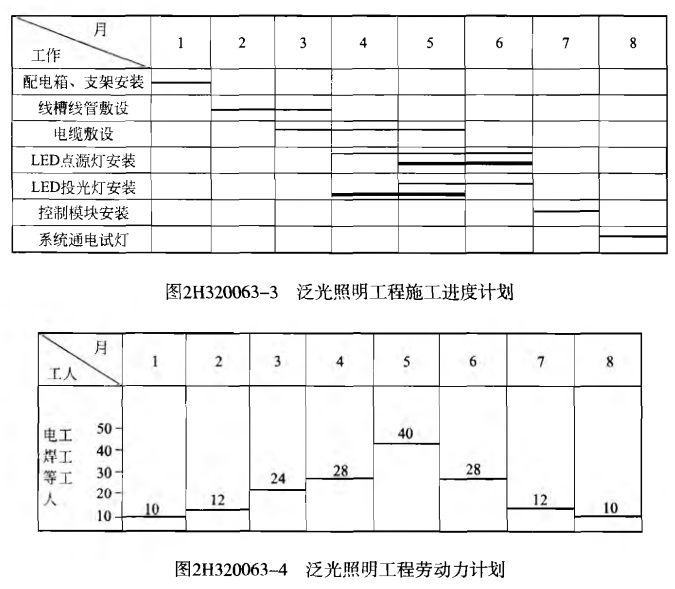

安装公司项目部进场后,依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明工程施工方案、施工进度计划(图2H320063-3中细实线)和劳动力计划 (图2H320063-4)。方案中点源灯的安装选用吊篮施工,按进度计划租赁4台吊篮。


因工程变化,建筑幕墙到4月底才能完工,安装公司调整了LED点源灯和LED投光灯的作业进度计划(图2H320063-3中粗实线)和劳动力计划,作业人员增加到24人,增加2台吊篮作业,同时进行了施工技术和施工安全的交底。


1.泛光照明工程施工进度计划的编制应考虑哪些因素?

2.画出调整后的劳动力计划。



知识点:2H320000 机电工程项目施工管理


参考答案:↓


解析:

【答案】

1.泛光照明工程施工进度计划的编制应考虑的因素有:

1)以幕墙施工进度为依据来制订泛光照明的进度计划;

2)进度计划要符合连续施工的要求;

3)要注意保证施工重点,兼顾一般;

4)要全面考虑施工中各种不利因素的影响。

2.调整后的劳动力计划如图29320063-5所示:


劳动力变化的只有4、5、6三个月,根据原有劳动力计划表得知,敷设电缆每月12人,LDE点源灯安装每月16人,共16人×3=48人,LED投光灯安装每月12人。

计划调整后的LED点源灯安装两个月,每月的平均人数应为24人,LED投光灯安装还是两个月,每月平均还是12人。据以上分析得出:4月为12+12=24人;5月为12+24+12=48人;6月为24人。
