2023年二级建造师《机电工程管理与实务》章节精编习题(998题)


第681题 建设工程文件主要包括()。


A.施工文件

B.监理文件

C.竣工验收文件

D.竣工图章

E.工程准备阶段文件


参考答案:ABCE


解析:本题考查建设工程资料(建设工程文件)

建设工程文件:在工程建设过程中形成的各种形式的信息记录,包括工程准备阶段文件、监理文件、施工文件、竣工图和竣工验收文件。

工程准备阶段文件:工程开工以前,在立项、审批、用地、勘察、设计、招投标等工程准备阶段形成的文件。



第682题 工程施工前,由项目专业技术负责人进行安全技术交底的内容包括()。


A.大件物品的起重

B.高空作业

C.大件物品的运输

D.大型设备的试运行

E.灯具固定装置安装


参考答案:ABCD


解析:本题考查安全技术交底

工程施工前,由项目专业技术负责人对施工过程中存在较大安全风险的施工作业项目,提出有针对性的安全技术措施,并进行交底。例如,大件物品的起重与运输、高空作业、地下作业、大型设备的试运行以及其他高风险的作业等。






第687题

1.施工单位项目技术部门负责人不设立资料员的做法是否正确?为什么?

2.配管责任工程师对管道设计变更单的收发、管理存在哪些错误?正确的应该如何做?

3.无损检测工程师工作调动离开项目时,应如何处理手中的无损检测报告和返修通知单等资料?

4.工艺管道水压试验前应具备的条件有哪些?



参考答案:↓


解析:

【参考答案】

1.不正确。因为项目部应设立资料员进行技术文件资料的管理,包括技术文件资料的收集、整理和归档工作,建立技术文件资料台账并做好收发登记。资料员的工作是常设性的工作,应由专门人员担任。项目技术部门负责人不设立资料员不符合上述要求。各专业责任工程师管理本专业的技术文件资料,没有明确技术文件资料的管理职责,不能进行技术文件资料的各项业务管理工作。

2.配管责任工程师存在的错误是:直接接受设计单位的设计变更单并直接发放到施工班组;自己留存的一份未及时归档,保管不当以致丢失。

正确的做法应该是:设计单位应将设计变更单发到项目部技术部门资料员处,由资料员签收登记、归档,建立技术文件资料台账;资料员按技术部门负责人的要求将设计变更单发放到施工班组和配管责任工程师;配管责任工程师收到设计变更单后妥善保管,工程完成后及时归档。

3.无损检测工程师因工作调动离开项目时,不能随意带走、丢弃或销毁技术文件资料。应进行技术文件资料的交接,应该归档的资料应向项目技术部门资料员办理归档手续。

4.工艺管道水压试验前应具备的条件:

(1)试验范围内的管道安装工程除防腐、绝热外,已按设计图纸全部完成,安装质量符合有关规定;

(2)焊缝及其他待检部位尚未防腐和绝热;

(3)管道上的膨胀节已设置了临时约束装置;

(4)试验用压力表在周检期内已经校验,其精度符合规定要求,压力表不得少于两块;

(5)符合压力试验要求的洁净水已经备齐;

(6)管道已按试验的要求进行了加固;

(7)待试管道与无关系统已用盲板或其他隔离措施隔开;

(8)待试管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离;

(9)试验方案已经过批准,并已进行了技术安全交底;

(10)在压力试验前,相关资料已经建设单位和有关部门复查。



第688题

1.施工方案交底主要包括哪些内容?

2.简述发电机组转子采用滑道式方法穿装的要点。

3.汽轮机主蒸汽管道吹扫应采用什么方法?吹扫的技术要求和要点有哪些?

4.安装工程公司项目部向建设单位提交的竣工档案还缺少哪些内容?竣工档案中的图纸变更记录主要包括哪些记录?



参考答案:↓


解析:

【参考答案】

1.施工方案交底的内容主要包括:施工程序(顺序)、施工工艺或操作方法、施工要点、质量控制、安全措施。

2.滑道式方法穿装转子要点有:

(1)滑道式方法是发电机转子穿装常用的方法,制造厂在产品说明书上一般有明确说明,并提供专用的工具。

(2)滑道式方法是在定子就位后,将大定子铁芯内敷设一块与铁芯弧度相吻合的弧形滑板,在转子前部安装一套滑移装置(滑靴)。

(3)利用行车吊起转子,从励磁机侧将转子前部(低压缸侧)穿入定子内,落下转子使前部滑靴的重心落在定子内滑板上,后部用已准备好的支架架好。

(4)将行车吊索移动到转子尾部,用千斤顶配合行车推装就位。

3.汽轮机主蒸汽管道应采用蒸汽吹扫。

吹扫的技术要求和要点有:

(1)以大流量蒸汽进行吹扫,流速不小于30m/s,吹扫前先行暖管、及时疏水,检查管道热位移。

(2)蒸汽吹扫应按加热→冷却→再加热的顺序循环进行,并采取每次吹扫一根,轮流吹扫的方法。

4.(1)安装工程公司项目部提交的竣工档案还缺少:预检记录、质量事故处理记录、其他需要向建设单位移交的有关文件和实物照片及音像、光盘。

(2)图纸变更记录主要包括:图纸会审记录、设计变更记录、工程洽商记录。



第689题

1.机电安装工程的施工资料应包括哪些内容?

2.案例中哪些是施工记录?

3.设计图纸和竣工图是否是施工资料?为什么?

4.在资料整理检查时,发现的1)和2)问题应如何处理?



参考答案:↓


解析:

【参考答案】

1.施工资料主要包括:

工程管理与验收资料、施工技术资料、施工测量记录、施工物资资料、施工记录、施工试验记录、施工质量验收记录。

2.施工记录有:

工程物资进厂检查记录、隐蔽工程检查记录、质量检查记录、压力试验记录。

3.设计图纸不是施工资料,而竣工图属于施工资料。因为设计图纸不是施工单位形成的文件,而是施工单位的施工依据;而竣工图是建设工程通过施工过程形成的结果,由施工单位编绘。

4.两份物资进场检查记录用圆珠笔填写的,应重新使用规定的笔填写和签名;

一份隐蔽工程检查记录应请到场检查的监理工程师补签确认和签名。



第690题

1.本项目施工组织总设计的主要内容还应有哪些?

2.油浸式电力变压器施工程序中还缺少哪些工序?

3.作业班长做法是否正确?写出施工技术交底的类型。

4.110kV 电力电缆交接试验时,还缺少哪几个试验项目?



参考答案:↓


解析:

【参考答案】

1.本项目施工组织总设计的主要内容还应有:组织方案、施工部署(施工准备)、资源配置计划和施工现场平面图。

2.油浸式电力变压器施工程序中还缺少的工序有:附件安装、注油(或滤油)、绝缘测试、交接试验、验收。

3.作业班长做法不正确。施工技术交底的类型有:设计交底、项目总体交底、单位工程技术交底、分部分项工程技术交底、变更交底、安全技术交底。

4.电力电缆交接试验还缺少:电缆导体直流电阻测量、电缆相位检查、直流泄漏电流测量。



第691题

1.《煤气发生器吊装专项方案》中第九部分“计算书与图纸”中应进行哪些计算?

2.HQD8-100 滑轮组应采用哪种穿绕方式?为什么?

3.应如何进行工艺管道管材的检验?能不能用15GrMo 材质的管材代替12GrMo?材料代用要办理什么手续?

4.监理工程师停止0Gr18Ni9 管线注水做法是否正确?《工艺管道施工方案》中对管线注水有什么要求?为什么会发生这样的现象?

5.建设单位档案管理员拒收竣工档案的做法是否正确?施工单位绘制的竣工图是否符合要求?



参考答案:↓


解析:

【参考答案】

1.“计算书与图纸”中要进行的计算有:临时承重梁的强度计算、滑轮组固定计算、滑轮组钢丝绳出力计算、改向滑轮固定计算、卷扬机固定地锚的计算和吊索的受力计算。

2.工程中采用的是8 门滑轮组,为防止在吊装工程中滑轮组的偏斜,应采用花穿方式。

3.工艺管道管材的检验要检查管子的出厂合格证和材质化验单。对于12GrMo、15GrMo、12Gr1MoV、0Gr18Ni9 耐热钢和不锈钢材质管材还要用光谱复验管子的材质。

12GrMo 和15GrMo 均属于低合金耐热钢,15GrMo 的耐热性能和强度均高于12GrMo,用15GrMo 完全可以代替12GrMo。

由于施工单位在材料采购中发现市场上无12GrMo 管材现货,是施工单位提出材料代用的,应由施工单位填写《技术联系单》或《材料代用单》,在《技术联系单》或《材料代用单》中写明代用和被代用的材质名称、代用原由和数量。经监理工程师或总监理工程师、建设单位项目经理和设计代表签署同意意见后方可代用。

4.监理工程师停止0Gr18Ni9 管线注水的做法是正确的,因为未提交水质化验报告,就是水中氯离子含量未知。方案中要求不锈钢管道水压试验时必须化验水质,水中氯离子的含量不能超过25ppm。施工中出现这种状况一方面是因为施工班组未按施工方案和施工技术交底进行施工,擅自改变施工工艺,执行工艺纪律不严格;另一方面是施工管理人员特别是专业工长的现场监督不严,对重要施工环节把关不严。

5.建设单位档案管理员的做法是正确的。

工程资料归档规定明确:计算机出图必须清晰,不得使用计算机出图的复印件。



第692题

1.施工技术资料包括哪些内容?国家标准是否是施工技术资料?说明理由。

2.施工技术资料如何进行报验报审?

3.上述检查情况中存在什么问题?

4.垫铁的安装存在什么问题?如何解决?



参考答案:↓


解析:

【参考答案】

1.施工技术资料包括:施工组织设计、施工方案、技术交底记录、设计变更文件、工程洽商记录等。

国家标准不是施工技术资料,因为施工技术资料是施工单位在工程施工过程中形成的技术文件资料。

2.施工技术资料应该按照报验、报审程序,经过施工单位的有关部门审核后,再报送建设单位或监理单位等单位进行审核认定。

报审具有时限性的要求,与工程有关的各单位宜在合同中约定清楚报验、报审的时间及应该承担的责任。如果没有约定,施工技术资料的申报、审批应遵守国家和当地建设行政主管部门的有关规定,并不得影响正常施工。

3.检查中存在的问题有:

(1)预检记录是存档的工程档案资料,其书写材料应采用耐久性强的碳素墨水或蓝黑墨水等;

(2)检查中发现设计变更通知单缺少两个编号,这说明设计变更通知单有丢失或遗漏的现象,作为重要施工技术资料的设计变更资料必须完整无缺;

(3)工程洽商是一个重要的施工依据,其内容应该能够指导施工,但此份工程洽商仅说明VAV 发生了变化,但没有变化后的施工图样,无法指导施工人员施工。

4.垫铁组应尽量靠近地脚螺栓,两相邻垫铁组的距离太大(宜为500~1000mm)。

应重新按照规范要求调整设备垫铁。



第693题

背景资料

某公司总承包一中型工厂机电工程项目的施工。该项目划分为四个单位工程,除土建及设备安装中的主体工程自己施工外,其余工程分别分包给五个分包单位,并与之签定了包括劳务工管理在内的分包合同。

总分包单位及时进行工程文件和工程档案的组卷,并交付建设单位。

【问题】

本工程档案中的工程文件和工程档案应如何组卷?



参考答案:↓


解析:

【答案】

(1)组卷应符合标准规范的要求;

(2)组卷应遵循工程文件的自然形成规律和工程专业的特点;

(3)工程文件应按单位工程组卷;

(4)工程文件应按不同的形成、整理单位及建设程序分别进行组卷;

(5)不同载体的文件应分别组卷。



第694题 施工前应加强图纸审查,严格控制随意变更属于施工进度控制的()。


A.组织措施

B.合同措施

C.经济措施

D.技术措施


参考答案:D


解析:D属于技术措施,区分A组织措施中4. 建立机电工程图纸会审、工程变更和设计变更管理制度。

1. 为实现计划进度目标,优化施工方案,分析改变施工技术、施工方法和施工机械的可能性;

2. 审查分包单位提交的进度计划,使分包单位能在满足总进度计划的状态下施工;

3. 编制施工进度控制工作细则,指导项目部人员实施进度控制;

4. 采用网络计划技术及其他适用的计划方法,并结合计算机的应用,对机电工程进度实施动态控制。

5. 施工前应加强图纸审查,严格控制随意变更。



第695题 下列影响施工进度的因素中,属于施工单位管理能力的是( )。


A.材料价格的上涨

B.安装失误造成返工

C.新标准技术培训

D.施工图纸设计变更


参考答案:B


解析:施工单位管理能力:施工方法失误造成返工,施工组织管理混乱,处理问题不够及时,各专业分包单位不能如期履行合同等。所以B选项正确。




第696题 下列因素中,会导致施工图纸提供不及时的因素是( )。


A.拖欠工程进度款

B.规范标准的修订

C.现场的管控能力

D.新施工技术交底


参考答案:B


解析:本题考查影响施工计划进度的因素。

(1)工程资金不落实(A)

建设单位没有给足工程预付款,拖欠工程进度款(A),影响承包单位的流动资金周转。影响承包单位的材料采购,劳务费的支付,影响施工进度。

(2)施工图纸提供不及时(B)

建设单位对工程提出了新的要求、规范标准的修订(B)、设计单位对设计图纸的变更或施工单位要求施工修改,都会影响施工进度。

(3)气候及周围环境的不利因素

(4)供应商违约

施工过程中需要的工程设备、材料、构配件和施工机具等,不能按计划运抵施工现场,或是运抵施工现场检查时,发现其质量不符合有关标准的要求。

(5)设备、材料价格上涨

在固定总价合同中,碰到设备、材料价格上涨,造成设备、材料采购困难。

(6)四新技术的应用(D)

工程中新材料、新工艺、新技术的应用(D),施工人员的技术培训,影响施工进度计划的执行。

(7)施工单位管理能力(C)

施工单位的自身管理、技术水平以及项目部在现场的组织、协调与管控能力(C)的影响。

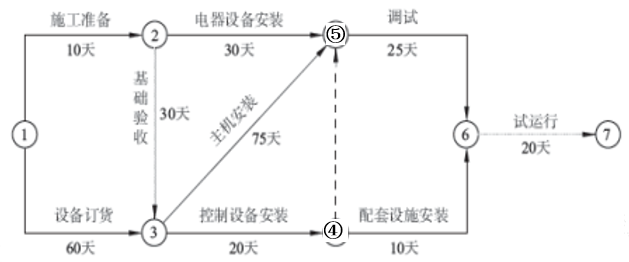

第697题 下图是某设备安装施工的进度计划,该机电工程进度计划的总工期是()天。


A.85 天

B.110 天

C.160 天

D.180 天


参考答案:D


解析:根据网络图找出关键线路。①→②→③→④→⑤→⑥→⑦

此题涉及线路包括:(1)①→②→⑤→⑥→⑦工期10+30+25+20=85

(2)①→②→③→⑤→⑥→⑦工期10+30+75+25+20=160

(3)①→②→③→④→⑤→⑥→⑦工期10+30+20+25+20=105

(4)①→②→③→④→⑥→⑦工期10+30+20+10+20=90

(5)①→③→④→⑤→⑥→⑦工期60+20+25+20=125

(6)①→③→④→⑥→⑦工期60+20+10+20=110

(7)①→③→⑤→⑥→⑦工期60+75+25+20=180



第698题 关于机电工程项目施工进度偏差分析的说法,正确的是()。


A.工作的进度偏差大于该工作的自由时差,此偏差对总工期没有影响

B.工作的进度偏差大于该工作的自由时差,此偏差必将影响总工期

C.工作的进度偏差等于该工作的自由时差,此偏差对后续工作有影响

D.工作的进度偏差大于该工作的总时差,此偏差必将影响总工期


参考答案:D


解析:本题考查施工进度偏差对后续工作和总工期影响的分析

1.进度偏差的工作是否为关键工作

(1)若出现进度偏差的工作位于关键线路上,即该工作为关键工作,则无论其偏差有多小,都将对后续工作和总工期产生影响,必须采取相应的调整措施。

(2)若出现进度偏差的工作不是关键工作,则需要比较偏差值与总时差和自由时差的大小关系,确定对后续工作和总工期的影响程度。

2.进度偏差是否大于总时差

(1)若工作的进度偏差大于该工作的总时差,此偏差将影响后续工作和总工期,必须采取相应的调整措施。

(2)若工作的进度偏差小于或等于该工作的总时差,此偏差对总工期无影响,但它对后续工作的影响程度,则需要通过比较偏差与自由时差的大小来确定。

3.分析进度偏差是否大于自由时差

(1)若工作的进度偏差大于该工作的自由时差,此偏差对后续工作产生影响,如何调整应根据后续工作允许影响的程度而定。

(2)若工作的进度偏差小于或等于该工作的自由时差,此偏差对后续工作无影响,原进度计划可不作调整。




第699题 施工作业进度计划编制的根据是()。


A.单项工程施工进度计划

B.单位工程施工进度计划

C.分部工程施工进度计划

D.分项工程施工进度计划


参考答案:B


解析:本题考查施工作业进度计划编制要求。

施工作业进度计划是对单位工程施工进度计划目标分解后的进度计划,应根据单位工程施工进度计划编制施工作业进度计划。




第700题 下列影响施工计划进度的因素中,不属于施工单位管理能力造成的是( )。


A.施工组织管理混乱

B.处理问题不够及时

C.施工人员的技术培训

D.施工方法失误造成返工


参考答案:C


解析:影响施工计划进度的因素:工程资金不落实,施工图纸提供不及时,气候及周围环境的不利因素,供应商违约,设备、材料价格上涨,四新技术的应用,施工单位管理能力。其中,施工单位管理能力包括:施工方法失误造成返工,施工组织管理混乱,处理问题不够及时,各专业分包单位不能如期履行合同等现象都会影响施工进度计划。因此C选项正确。C.施工人员的技术培训属于四新技术的应用。
