“微信扫一扫”进入考试题库练习及模拟考试

2023年二级建造师《建设工程施工管理》章节精编习题(1049题)


第501题 某工程网络计划中,工作N 最早完成时间为第17 天,持续时间为5 天,该工作有三项紧后工作,它们的最早开始时间分别为第25 天,第27 天和第30 天,则工作N 的自由时差为( )天


A.7

B.2

C.3

D.8


参考答案:D


解析:某工作的自由时差等于其所有紧后工作的最早开始时间减去本工作的最早完成时间的差值的最小值,本工作的自由时差=Min{(25-17),(27-17),(30-17)}=8天。



第502题 下列施工进度控制工作中,属于施工进度计划检查的内容是( )。


A.增加施工班组人数

B.根据业主指令改变工程量

C.根据现场条件改进施工工艺

D.工程量的完成情况


参考答案:D


解析:本题考核的是施工进度计划检查的内容。施工进度计划检查的内容包括:(1)检查工程量的完成情况;(2)检查工作时间的执行情况;(3)检查资源使用及进度保证的情况;(4)前一次进度计划检查提出问题的整改情况。




第503题 当施工项目的实际进度比计划进度提前、但业主方不要求提前工期时,适宜采用的进度计划调整方法是( )。


A.适当延长后续关键工作的持续时间以降低资源强度

B.在时差范围内调整后续非关键工作的起止时间以降低资源强度

C.进一步分解后续关键工作以增加工作项目,调整逻辑关系

D.在时差范围内延长后续非关键工作中直接费率大的工作以降低费用


参考答案:A


解析:根据题意,通过延长后续关键工作的持续时间达到按原计划进度目标完成工程。因此正确选项是A




第504题 施工进度计划调整的内容,不包括( )的调整。


A.工作关系

B.工程量

C.资源提供条件

D.工程质量


参考答案:D


解析:施工进度计划的调整应包括:①工程量的调整;②工作(工序)起止时间的调整;③工作关系的调整;④资源提供条件的调整;⑤必要目标的调整。



第505题 关于总时差、自由时差和间隔时间相互关系的说法,正确的是()。


A.自由时差一定不超过其与紧后工作的间隔时间

B.与其紧后工作间隔时间均为零的工作,总时差一定是零

C.工作的自由时差是零,总时差一定是零

D.关键节点间的工作,总时差和自由时差不一定相等


参考答案:A


解析:总时差≥自由时差

时间间隔取小是自由时差

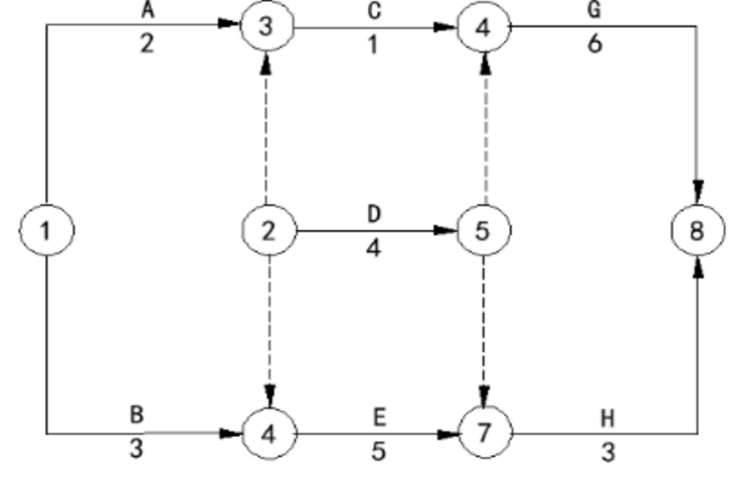

第507题 某双代号网络计划如下图,关于各项工作逻辑关系的说法,正确的是( )。



A.工作G的紧前工作有工作C和工作D

B.工作B的紧后工作有工作C和工作D

C.工作D的紧后工作有工作E和工作G

D.工作C的紧前工作有工作A和工作B


参考答案:A


解析:根据网络绘图规则




第508题 关于双代号网络图中节点编号的说法,正确的是()。


A.起点节点的编号为0

B.每一个节点都必须编号

C.箭头节点编号要小于箭尾节点编号

D.各节点应连续编号


参考答案:B


解析:选项A,起点节点的编号为1。选项B,双代号网络图中,节点应用圆圈表示,并在圆圈内标注编号。选项C,一项工作应当只有唯一的一条箭线和相应的一对节点,且要求箭尾节点的编号小于其箭头节点的编号。选项D,网络图节点的编号顺序应从小到大,可不连续,但不允许重复。

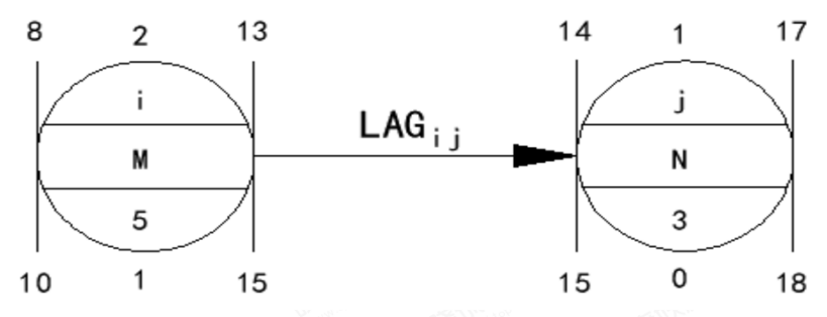

第509题 某单代号网络计划中,相邻两项工作的部分时间参数如下图(时间单位:天),此两项工作的间隔时间是( )天。



A.0

B.1

C.2

D.3


参考答案:B


解析:时间间隔=紧后工作最早开始-该工作最早完成

14-13=1




第510题 关于双代号网络计划关键线路的说法,正确的是( )


A.一个网络计划可能有几条关键线路

B.在网络计划执行中,关键线路始终不会改变

C.关键线路是总的工作持续时间最短的线路

D.关键线路上的工作总时差为零


参考答案:A


解析:B在网络计划中 关键线路可以改变的

C关键线路是总的工作持续时间最长的线路

D当计算工期等于计划工期时,关键线路上总时差为0

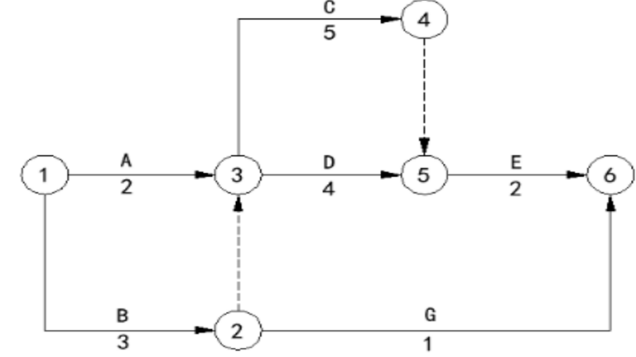

第512题 某双代号网络计划如下图所示(时间单位天),存在的绘图错误是( )。




A.工作标识不一致

B.节点编号不连续

C.时间参数有多余

D.有多个起点节点


参考答案:D


解析:①、②节点均为起点节点,圈4节点编号重复。



第513题 某工作持续时间2d,有两项紧前工作和三项紧后工作,紧前工作的最早开始时间分别是第3天、第6天(计算坐标系),对应的持续时间分别是5d、1d;紧后工作的最早开始时间分别是第15天、第17天、第19天,对应的总时差分别是3d、2d、0d。该工作的总时差是( )d。


A.8

B.9

C.10

D.13


参考答案:A


解析:该工作有紧后工作,所以其总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间。三项紧后工作中,最早开始时间为第15天的工作,其最迟开始时间为15+3=18;最早开始时间为第17天的工作,其最迟开始时间为17+2=19;最早开始时间为第19天的工作,其最迟开始时间为19。所以该工作的最迟完成时间为min{18,18,19}=18,最早开始时间=max{(3+5),(6+1)}=8,最早完成时间=8+2=10。所以工作的总时差18-10=8d。


第514题 某工作有三项紧后工作,持续时间分别为4天、5天、6天,对应的最迟完成时间分别为第18天、第16天、第14天,则该工作的最迟完成时间是第( )天。


A.6

B.8

C.12

D.14


参考答案:B


解析:本题考核的是最迟完成时间的计算。本工作的最迟完成时间等于紧后工工作最迟开始时间的最小值。




第515题 已知工程F有且仅有两项并行的紧后工作G和H,G工作的最迟开始时间为第12天,最早开始时间为第8天;H工作的最迟完成时间为第14天,最早完成时间为第12天;工作F与G、H的时间间隔分别为4天和5天,则F工作的总时差为( )天。


A.0

B.5

C.7

D.9


参考答案:C


解析:本题考的是单代号网络计划时间参数的计算,在单代号网络计划中,工作i的总时差TFi等于该工作的各个紧后工作j的总时差TFj加该工作与其紧后工作之间的时间间隔LAGij之和的最小值,即:TFi=min{TFj+LAGij}TFG=LSG-ESG=12-8=4,TFH=LFH-EFH=14-12=2天LAGFG=4LAGFH=5,则则TFF=Min{(TFG+ LAGFG),(TFH+ LAGFH)}= Min{(4+4=8),(2+5=7)}=7天




第516题 已知工程F有且仅有两项并行的幕后工作G和H,G工作的最迟开始时间为第12天,最早开始时间为第8天;H工作的最迟完成时间为第14天,最早完成时间为第12天;工作F与G、H的时间间隔分别为4天和5天,则F工作的总时差为( )天。


A.0

B.5

C.7

D.9


参考答案:C


解析:本题考的是单代号网络计划时间参数的计算,在单代号网络计划中,工作i的总时差TFi等于该工作的各个紧后工作j的总时差TFj加该工作与其紧后工作之间的时间间隔LAGij之和的最小值,即 TFi=min{TFj+LAGij}TFG=LSG-ESG=12-8=4天,TFH=LFH-EFH=14-12=2天,LAGFG=4天,LAGFH=5天,则则TFF=Min{(TFG+ LAGFG),(TFH+ LAGFH)}= Min{(4+4=8),(2+5=7)}=7天。



第517题 关于关键工作和关键线路的说法正确的是( )。


A.关键线路上的工作全部是关键工作

B.关键工作不能在非关键线路上

C.关键线路上不允许出现虚工作

D.关键线路上的工作总时差均为零


参考答案:A


解析:关键线路是由关键工作组成的,所以关键线路上的工作全部是关键工作,故选项A正确;选项B、C、D错误,其中,选项B:关键工作可以在非关键线路上,但非关键线路上至少有一个非关键工作,所以选项B错误;选项C:虚工作可以位于关键线路上,所以选项C错误;选项D:关键线路上的工作总时差都是最小的,未必均为零,只有当计划工期等于计算工期时,关键线路上的工作总时差才均为零,所以选项D错误。




第518题 某工程网络计划中,工作M的自由时差为2天,总时差为5天。实施进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度(  )。


A.不影响总工期,但将其紧后工作的最早开始时间推迟2天

B.既不影响总工程,也不影响其后续工作的正常进行

C.将使总工期延长4天,但不影响其后续工作的正常进行

D.将其后续工作的开始时间推迟4天,并使总工期延长1天


参考答案:A


解析:本题中,工作M的自由时差为2天,总时差为5天,该工作拖后4天,大于其自由时差,超过其自由时差2天,但小于其总时差,所以,工作M的实际进度将使得其紧后工作的最早开始时间推迟2天,但不影响总工期,故选项A说法正确。




第519题 关于关键工作和关键线路的说法,不正确的是( )。


A.关键工作可以在非关键线路上

B.关键线路上的工作全部是关键工作

C.关键线路上允许出现虚工作

D.关键线路上的工作总时差均为零 ?


参考答案:D


解析:网络计划中总时差最小的工作是关键工作。自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。关键线路上允许有虚工作出现,当Tp=Tc时,关键工作的总时差为零。



第520题 某工作有且仅有两个紧后工作C、D,其中C工作最早开始时间为10(计算坐标系,下同),最迟完成时间为18,持续时间为5天;D工作最早完成时间为18,最迟完成时间为20,持续时间为6天;该工作与C工作间的时间间隔为2天,与D工作间的时间间隔为4天。则该工作的总时差为( )天。


A.3

B.4

C.5

D.6


参考答案:C


解析:总时差(TFi-j),是指在不影响总工期的前提下,工作i-j可以利用的机动时间。总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间。分别计算CD工作的各项参数(包括题干中提供的),C工作的最早开始时间、最早完成时间、最迟开始时间、最迟完成时间:10、15、13、18;D工作的最早开始时间、最早完成时间、最迟开始时间、最迟完成时间:12、18、14、20; CD工作的总时差分别是3、2;总时差=min{紧后工作总时差+相应时间间隔},因为某工作与C工作间的时间间隔为2天,与D工作间的时间间隔为4天。分别相加求和,为3+2=5、2+4=6,取较小值为该工作的总时差。



进入题库练习及模拟考试
