“微信扫一扫”进入考试题库练习及模拟考试

2023年二级建造师《建设工程施工管理》章节精编习题(1049题)

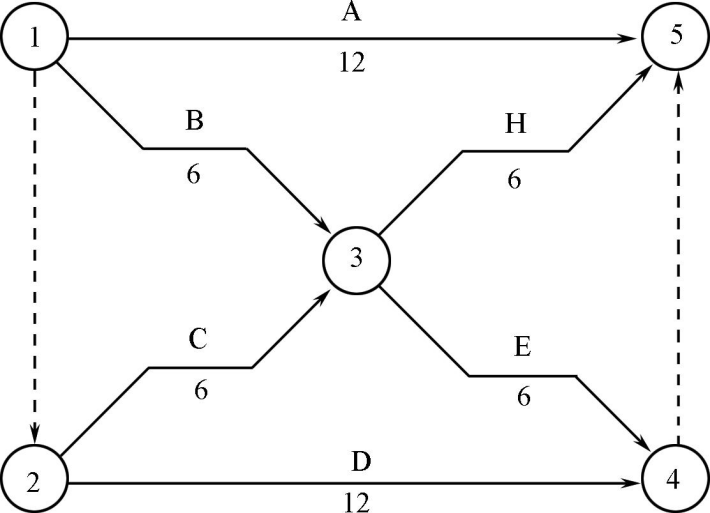

第541题 某双代号网络计划如下图,关键线路有( )。



A.①-⑤

B.①-③-⑤

C.②-③-⑤

D.①-③-④

E.②-③-④


参考答案:AB


解析:本题考核的是关键线路的确定。在各条线路中,有一条或几条线路的总时间最长,称为关键路线。本题的关键线路为:




第542题 某双代号网络计划如下图所示,图中存在的绘图错误有( )。





A.多个终点节点

B.节点编号重复

C.两项工作有相同的节点编号

D.循环回路

E.多个起点节点


参考答案:ABC


解析:图中存在的绘图错误共有五处:⑨和⑩两个终点节点,选项A正确;两个节点编号⑦重复,选项B正确;两项工作JK有相同的节点编号④-⑧,并且有两个⑦-⑨工作箭线,选项C正确;另外,图中还有两处错误:工作D节点编号⑥→⑤错误,应该箭头节点编号大于箭尾节点编号;⑦→⑨、⑧→⑨两个工作I。图中不存在循环回路和多个起点节点这两处错误,所以选项DE不能选。



第543题 施工方进度控制工作的主要环节包括( )。



A.编制施工进度计划及相关资源需求计划

B.组织施工进度计划的实施

C.确定施工项目的进度目标

D.施工进度计划的检查与调整

E.论证施工项目的进度目标


参考答案:ABD


解析:施工方进度控制的主要工作环节包括:①编制施工进度计划及相关的资源需求计划;②组织施工进度计划的实施;③施工进度计划的检查与调整。




第544题 施工进度计划检查的内容包括( )。


A.工程量的完成情况

B.工作时间的执行情况

C.实际进度与计划进度的偏差

D.前一次检查提出问题的整改情况

E.资源使用及进度保证的情况


参考答案:ABDE


解析:施工进度计划检查的内容:①检查工程量的完成情况;②检查工作时间的执行情况;③检查资源使用及与进度保证的情况;④前一次进度计划检查提出问题的整改情况。选项C属于施工进度计划检查报告的内容。




第545题 根据《建设工程项目管理规范》,施工进度计划的检查内容有()。


A.工程量的完成情况

B.工作时间的执行情况

C.前次检查提出问题的整改情况

D.资源消耗的离散程度

E.工程费用的优化情况


参考答案:ABC


解析:施工进度计划检查的内容包括:检查工程量的完成情况;检查工作时间的执行情况;检查资源使用及进度保证的情况;前一次进度计划检查提出问题的整改情况。




第546题 某双代号网络计划如下图,其关键工作有()。





A.①→③

B.①→②

C.④→⑤

D.⑥→⑧

E.②→⑥


参考答案:ACD


解析:总时差最小的是关键工作



第547题 在工程网络计划中,工作的自由时差等于其()


A.完成节点最早时间减去开始节点最早时间减去本工作持续时间

B.与所有紧后工作之间间隔时间的最小值

C.所有紧后工作最早开始时间的最小值减去本工作的最早完成时间

D.最迟开始时间与最早开始时间的差值

E.在不影响其紧后工作最早开始时间的前提下可以利用的机动时间


参考答案:BCE


解析:自由时差在不影响紧后工作最早开始的情况下,该工作可能利用的机动时间。双代号中即:本工作的自由时差=MIN{紧后工作的最早开始时间-本工作的最早完成时间};单代号中即:自由时差=MIN{LAG时间间隔}。




第548题

某分部工程的单代号网络计划如图所示(时间单位:天),正确的有( )。



A.有两条关键线路

B.计算工期为15

C.工作G的总时差和自由时差均为4

D.工作D和I之间的实践间隔为1

E.工作H的自由时差为2


参考答案:BCD


解析:本题单代号网络图最长线路是①→③→⑥→⑨→⑩,时长为15天,所以计算工期是15天,所以选项A错误,选项B正确;工作G的总时差TFG015114,工作G的自由时差FFG15114,所以选项C正确;工作DI之间的时间间隔LAGD,I1091,所以选项D正确;工作H的自由时差FFH15123,所以选项E错误。





第549题 在双代号网络图中,虚箭线的作用有( )。


A.指向

B.联系

C.区分

D.过桥

E.断路


参考答案:BCE


解析:虚箭线三项作用:联系作用、区分作用、断路作用。



第550题 工程网络计划中,当计划工期等于计算工期时,关键线路是指( )的线路。


A.时标网络计划中没有波形线

B.双代号网络计划中没有虚箭线

C.单代号网络计划中各关键工作之间的时间间隔均为零

D.单代号网络计划中各工作自由时差为零

E.双代号网络计划中线路长度最长


参考答案:ACE


解析:双代号网络计划中没有虚箭线,只是表示没有虚工作,选项B不正确;单代号网络计划中各工作自由时差为零,并不一定各工作的总时差为零,选项D不正确。



第551题 下列关于双代号网络计划绘图规则的说法,正确的有( )。


A.网络图必须正确表达各工作间的逻辑关系

B.网络图中可以出现循环回路

C.网络图中一个节点只有一条箭线引出

D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线

E.网络计划只有一个起点节点和一个终点节点


参考答案:ADE


解析:双代号网络计划的绘图规则包括:①双代号网络图必须正确表达已定的逻辑关系;②双代号网络图中,严禁出现循环回路;③双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线;④双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;⑤当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示);⑥绘制网络图时,箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法;⑦双代号网络图中应只有一个起点节点和一个终点节点,而其他所有节点均应是中间节点;⑧双代号网络图应条理清楚,布局合理。



第552题 下列施工进度控制措施中,属于组织措施的是( )。


A.选择适合进度目标的合同结构

B.编制进度控制的工作流程

C.编制资金使用计划

D.编制和论证施工方案


参考答案:B


解析:选项A属于管理措施,选项C 属于经济措施,选项D 属于技术措施。



第553题 下列施工方进度控制的措施中,属于组织措施的是( )。


A.制定进度控制工作流程

B.优化工程施工方案

C.应用BIM信息模型

D.采用网络计划技术


参考答案:A


解析:选项B属于技术措施,选项CD都属于管理措施。



第554题 下列施工方进度控制的措施中,属于技术措施的是( )。


A.确定进度控制的工作流程

B.优化施工方案

C.选择合适的施工承发包方式

D.选择合理的合同结构


参考答案:B


解析:选项A属于组织措施,选项CD属于管理措施。




第555题 下列建设工程施工方进度控制的措施中,属于技术措施的是( )。


A.重视信息技术在进度控制中的应用

B.采用网络计划方法编制进度计划

C.编制与进度相适应的资源需求计划

D.分析工程设计变更的必要性和可能性


参考答案:D


解析:选项AB属于管理措施,选项C属于经济措施。




第556题 为确保建设工程项目进度目标的实现,编制与施工进度计划相适应的资源需求计划,以反映工程实施各阶段所需要的资源。这属于进度控制的( )措施。


A.组织

B.管理

C.经济

D.技术


参考答案:C


解析:施工进度控制的经济措施涉及工程资金需求计划和加快施工进度的经济激励措施等。为确保进度目标的实现,应编制与进度计划相适应的资源需求计划(资源进度计划),包括资金需求计划和其他资源(人力和物力资源)需求计划,以反映工程施工的各时段所需要的资源。




第557题 下列施工方进度控制的措施中,属于组织措施的是( )。


A.编制进度控制工作流程

B.优选施工方案

C.重视信息技术的应用

D.应用工程网络技术编制进度计划


参考答案:A


解析:选项B属于技术措施,选项CD属于管理措施。




第558题 下列施工进度控制措施中,属于管理措施的是( )。


A.编制进度控制工作流程

B.优选施工方案

C.重视信息技术的应用

D.进行进度控制的会议组织设计


参考答案:C


解析:选项AD属于组织措施;选项B属于技术措施。




第559题 下列施工进度控制工作中,施工进度计划实施前应完成的工作是( )。


A.检查工程量的完成情况

B.编制进度管理报告

C.编制劳动力需求计划

D.沟通调整进度计划


参考答案:C


解析:为确保施工进度计划能得以实施,施工方还应编制劳动力需求计划、物资需求计划以及资金需求计划等。



第560题 施工进度控制的主要工作环节包括:①编制资源需求计划;②编制施工进度计划;③组织进度计划的实施;④施工进度计划的检查与调整。其正确的工作程序是( )。


A.①—②—③—④

B.②—①—③—④

C.②—①—④—③

D.①—③—②—④


参考答案:B


解析:本题考查的是施工进度控制的任务。施工方进度控制的主要工作环节包括:①编制施工进度计划及相关的资源需求计划;②组织施工进度计划的实施;跟踪检查,搜集实际数据;实际与计划对比;分析计划执行的情况,纠偏;检查措施落实情况;进度计划的变更必须与有关单位和部门及时沟通。③施工进度计划的检查与调整。



进入题库练习及模拟考试
