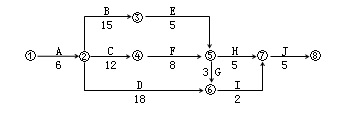

第521题 某双代号网络图如下图所示,正确的是( )。



A.工作C、D应同时开始

B.工作B的紧后工作只有工作C、D

C.工作C、D完成后即可进行工作G

D.工作D完成后即可进行工作F ​


参考答案:C


解析:C工作需要AB工作都完成了才可以开始,D工作只需要B工作完成就可以开始,因此A选项说法错误。B的紧后工作共有3个,分别是CDE工作,B选项说法错误。工作F仅需要考虑C工作完成即可开始,D选项说法错误。



第522题 某双代号网络图如下图所示,存在的错误是( )。




A.出现无箭头连线

B.出现无箭头节点箭线

C.工作代号相同

D.出现多个起点节点


参考答案:C


解析:本题目可以采用排除法,发现①-②之间有两个单向箭线,说明有两项工作存在,即工作代号相同,这在双代号网络图中是错误的。



第523题 下列关于横道图进度计划法特点的说法,正确的是( )。


A.工序(工作)之间的逻辑关系表达清楚

B.适用于手工编制进度计划

C.可以适应大的进度计划系统

D.能够直观确定计划的关键工作、关键线路与时差


参考答案:B


解析:横道图进度计划法表达方式较直观,易看懂计划编制的意图。其缺点包括:(1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;(2)适用于手工编制计划;(3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差;(4)计划调整只能用手工方式进行,其工作量较大;(5)难以适应大的进度计划系统。



第524题 某工程施工网络计划经工程师批准后实施。已知工作A有5天的自由时差和8天的总时差,由于第三方原因,使工作A的实际完成时间比原计划延长了12天。在无其它干扰的情况下,该工程的实际工期将延长( )天。


A.3

B.4

C.7

D.12


参考答案:B


解析:总时差指的是在不影响总工期的前提下,可以利用的机动时间,本例中实际工期延长天数=12-8=4天。



第525题

某项目双代号网络计划如下图(时间单位:天),该网络计划的计算工期是( )天。



A.23

B.18

C.20

D.21


参考答案:A


解析:1-2-4-5-8线路最长,是23天。



第526题 某网络计划中,工作M的最早完成时间为第8天,最迟完成时间为第13天,工作的持续时间为4天,与所有紧后工作的间隔时间最小值为2天。则该工作的自由时差为( )天。


A.2

B.3

C.4

D.5


参考答案:A


解析:工作M与所有的紧后工作的间隔时间最小值为2天,所以自由时差为2天。



第527题

某工程的单代号网络计划如下图所示(时间单位:天),该计划的计算工期为( )天。


A.9

B.11

C.12

D.15


参考答案:C


解析:找所有线路中工期最长的一条,即A→B→E→G,其工期是12天。



第528题 关于双代号网络图中终点节点和箭线关系的说法,正确的是( )。


A.既有内向箭线,又有外向箭线

B.只有外向箭线,没有内向箭线

C.只有内向箭线,没有外向箭线

D.既无内向箭线,又无外向箭线


参考答案:C


解析:终点节点:即网络图的最后一个节点,它只有内向箭线。



第529题

某单代号网络图如下图,关于各项工作间逻辑关系的说法,正确的是( )。




A.E的紧前工作只有C

B.A完成后进行B、D

C.B的紧后工作是D、E

D.C的紧后工作只有E


参考答案:A


解析:选项B,A完成后进行B、C工作;选项C,B的紧后工作是D;选项D,C的紧后工作有D、E。



第530题 在网络计划中,关键工作是指( )。


A.总时差最小的工作

B.自由时差最小的工作

C.时标网络计划中无波形线的工作

D.持续时间最长的工作


参考答案:A


解析:关键工作指的是网络计划中总时差最小的工作。当计划工期等于计算工期时,总时差为零的工作就是关键工作。



第531题

某工程双代号网络计划如下图所示(时间单位:天),其关键线路有( )条。


A.2

B.4

C.3

D.5


参考答案:B


解析:关键线路为A→B→E→H→J、A→B→E→G→I→J、A→C→F→H→J、A→C→F→G→I→J。



第532题

某工程双代号网络计划如下图,其计算工期是( )天。


A.11

B.13

C.15

D.22


参考答案:D


解析:其关键线路为①→③→④→⑤→⑥→⑧,工期为7+9+6=22天。



第533题 关于双代号网络计划的工作最迟开始时间的说法,正确的是( )。


A.最迟开始时间等于各紧后工作最迟开始时间的最大值

B.最迟开始时间等于各紧后工作最迟开始时间的最小值

C.最迟开始时间等于各紧后工作最迟开始时间的最大值减去持续时间

D.最迟开始时间等于各紧后工作最迟开始时间的最小值减去持续时间


参考答案:D


解析:最迟开始时间等于最迟完成时间减去其持续时间,最迟完成时间等于各紧后工作的最迟开始时间的最小值。



第534题 在工程网络计划中,关键工作是指( )的工作。


A.双代号时标网络计划中箭线上无波形线

B.与其紧后工作之间时间间隔为零

C.最早开始时间与最迟开始时间相差最小

D.双代号网络计划中两端节点均为关键节点


参考答案:C


解析:选项C,在双代号网络计划中,工作的总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间,而关键工作是总时差最小的工作。



第535题 关于网络计划关键线路的说法,正确的有( )。


A.单代号网络计划中由关键工作组成的线路

B.总持续时间最长的线路

C.双代号网络计划中无虚箭线的线路

D.双代号网络计划中由关键节点连成的线路


参考答案:B


解析:选项A正确表述“全部由关键工作组成的线路,且关键工作之间的时间间隔全部为零”选项C、D错误,正确的表述应为“(1)双代号网络计划中总的工作持续时间最长的线路是关键线路;(2)双代号网络计划中全部由关键工作组成的线路是关键线路”。



第536题 某双代号网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第17天,其持续时间为5天;工作M有3项紧后工作,它们的最早开始时间分别为第21天、第24天和第28天,则工作M的自由时差为( )天。


A.4

B.1

C.8

D.11


参考答案:A


解析:自由时差,不影响最后工作最早开始时间的前提下,本工作可以利用的机动时间。自由时差=min紧后工作最早开始时间-本工作的最早完成时间=21-(12+5)=4天。



第537题 某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是( )。


A.既不影响总工期,也不影响其紧后工作的正常进行

B.不影响总工期,但是其紧后工作的最早开始时间推迟2天

C.使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天

D.使其紧后工作的最早开始时间推迟1天,并使总工期延长3天


参考答案:B


解析:如实际进度比计划进度拖后3天,不影响总工期,但是其紧后工作的最早开始时间推迟2天



第538题 双代号网络计划中的关键线路是指( )。


A.总时差为零的线路

B.总的工作持续时间最短的线路

C.一经确定,不会发生转移的线路

D.自始至终全部由关键工作组成的线路


参考答案:D


解析:双代号网络计划关键线路是指:自始至终全部由关键工作组成的线路为关键工作,或线路上总的工作持续时间最长的线路为关键线路。




第540题 某双代号网络计划中(以天为时间单位),工作K的最早开始时间为6,工作持续时间为4;工作M的最迟完成时间为22,工作持续时间为10;工作N的最迟完成时间为20,工作持续时间为5。己知工作K只有M、N两项紧后工作,工作K的总时差为( )天。


A.2

B.3

C.5

D.6


参考答案:A


解析:工作K的总时差等于最迟完成时间减去最早完成时间,工作K的最早完成时间等于6+4=10。工作M的最迟开始时间为22-10=12,工作N的最迟开始时间为20-5=15,故工作K的最迟完成时间为12。故工作K的总时差为12-10=2。
