第1541题
如何进行基槽抛石施工的质量控制?
参考答案:↓
解析:
(1)抛石前要对基槽断面尺寸、标高及回淤沉积物进行检查,查明有无回淤及塌坡情况。对回淤严重的港区,要有防淤措施,重度大于12.6kN/m³ 的回淤沉积物厚度不应超过300mm,超过时应用泥泵清淤。
(2)抛石前应进行试抛,通过试抛,掌握块石漂流与水深、流速、水位的关系,当用开底驳和倾卸驳时,掌握块石堆扩散情况,以选定始点位置和移船距离。
(3)用导标定位时,导标标位要正确。要勤对标、对准标、勤测量水深,以确保基床平面位置和尺度,避免漏抛或抛高,特别是基床顶宽不得小于设计宽度,基床顶面不得超过施工规定的高程,且不得低于0.5m。
(4)粗抛和细抛相结合,顶层面以下 0.5~0.8m 范围应细抛,顶层 0.5~0.8m 以下和以下各层可粗抛;抛填控制高差,一般粗抛为±300mm,细抛为 0~300mm,细抛应趁平潮时进行。
(5)作夯实处理的基床应预留沉降量,其数值应按当地经验或试夯资料确定。无实测资料时,可取抛石层厚的10%~12%。
参考答案:↓
解析:
(1)碎石桩施工设备选型应满足下列要求:
①施工设备性能满足设计要求。
②填料机具选用0.5m3~1.5m3的装载机和卸料斗。
③水泵选用输出压力大于0.8MPa、流量大于20m3/h的单级或多级水泵。泥浆泵性能满足排浆距离和排浆量的要求。
(2)碎石桩振冲成孔及清孔应满足下列要求:
①振冲器在土层中缓慢下沉,速度为1.0m/min~2.0m/min。
②水压大于0.3MPa。
③振冲器达到设计孔底高程以上300mm~500mm时适当停留,随即将振冲器上提至孔口,往复1~2次。
④对黏性土地基,振冲器在开始成孔和达到孔底时各留振约20s。
⑤清孔返出的泥浆过稠或发生缩孔时,再次进行清孔。
第1543题 真空预压法中的抽真空施工有哪些要求?
参考答案:↓
解析:
(1)抽真空设备宜采用射流泵,其单机功率不宜低于7.5kW,在进气孔封闭状态下,其真空压力应不小于96kPa。
(2)抽真空设备宜均匀布置在加固区四周,必要时也可适量布置在加固区中部,每台抽真空设备的控制面积宜为900~1100㎡。
(3)抽真空时密封膜上应有一定深度的覆水,试抽气时间为4~10d,正式抽气阶段膜下真空压力应满足设计要求。
(4)抽真空设备应连续运行,真空压力达到设计要求稳定后,抽真空设备开启数量应超过总数的80%。
第1544题
某项目部承建的两个5 万 t 级泊位重力式沉箱顺岸式结构码头施工中,对抛石基床进行了夯实处理。 问题: (1)有什么夯实施工方法? (2)其工艺上有什么要求? (3)质量上如何控制?
参考答案:↓
解析:
(1)抛石基床进行夯实处理一般有重锤夯实法和爆炸夯实法两种。
(2)其工艺上,重锤夯实法一般用抓斗挖泥船或在方驳上安设起重机(或卷扬机)吊重锤的方法进行夯实作业。基床应分层、分段夯实,每层厚度大致相等,夯实后厚度不宜大于2m。分段夯实的搭接长度不少于 2m。夯锤底面压强可采用 40~60kPa,落距为2~3m。夯锤宜具有竖向泄水通道。夯实冲击能宜采用 150~200kJ/㎡。夯击遍数由试夯确定,不进行试夯时,不宜少于八夯,并分两遍夯打。 采用爆夯法密实基床时,基床的分层厚度、药包的悬吊高度及重量、布药方式、爆夯遍数、一次爆夯的总药量等参数应经设计和试验确定。其夯沉量一般控制在抛石厚度的10%~20%。
(3)重锤夯实施工质量控制:基床夯实范围应按设计规定采用。如设计未规定,可按
墙身底面各边加宽1m,若分层夯实时,可根据分层处的应力扩散线各边加宽 1m。抛石面
层局部高差不宜大于300mm。每层抛石接近顶面时应勤测水深,控制超抛和欠抛。基床夯
实后,应进行夯实检验。爆炸夯实法质量控制:水上布药时应取逆风或逆流向布药顺序。
对夯实率进行检查,应满足设计要求。
参考答案:↓
解析:
(1)本承台混凝土的浇筑总量:10×10×4-9×3.14×0.62×2 = 379.65m³
本承台第一次混凝土浇筑量:10×10×1-9×3.14×0.62×1 = 89.83m³
(2)在落潮的过程中,5:00 时(或潮位落至+ 1.0m,承台底模板刚露出水面)。
原因:选择此时浇筑,可利用落潮时间,延长混凝土浇筑到被水淹没的时间。
(3)底层和顶层混凝土对应的顶面标高分别为+ 1.3m 和+ 2.0m。
当潮位落到+1.0m 的 5:00 钟开始浇筑混凝土:
潮水回涨到+1.30m 的时间是 7:30,需要的时间是:7.5-5.0 = 2.5h;潮水继续涨到+2.0m 需要的时间是:(8.5 + 0.5×9/27)-5.0 = 3.67h。用50m³/h 的混凝土拌合船赶潮浇筑承台第一次混凝土,浇筑至各层需用时:浇筑完第一层300mm 混凝土耗用时间:89.83×0.30/50 = 0.54h,振捣本层混凝土的最终时间为5h + 0.54h = 5.54h,即 5:32,此时潮水低于 1.0m 的振捣标高,是在水位以上振捣。浇筑完第一次全部1.0m 混凝土耗用时间:89.83/50 = 1.80h,振捣本层混凝土的最终时间为5h + 1.8h = 6.8h,即 6:48,此时潮水低于 1.8m 的振捣标高,是在水位以上振捣。对于5:00 开始浇筑,初凝时间 1.5h 的混凝土:浇筑完的第一层 300mm 混凝土的初凝时间为0.54 + 1.5 = 2.04h <潮水涨回的 2.5h。浇筑完的第一次1.0m 混凝土的初凝时为 1.80 + 1.5 = 3.30h。<潮水涨回的 3.67h。或潮水涨到对应的混凝土顶面的+1.3m 和+ 2.0m 标高,需要的时间是 2.5h 和 3.67h,晚于各层混凝土的初凝时间。用有效生产能力为50m³/h 的混凝土拌合船赶潮第一次浇筑承台混凝土可行。
(4)备料量计算
1)胶凝材料:444×89.83×(1 + 5%)= 41.88t
2)砂:444×1.50×89.83×(1 + 5%)= 62.82t(或 41.88×1.50 = 62.82)
3)石子:444×2.50×89.83×(1 + 5%)= 104.7t(或 41.88×2.50 = 104.7)
4)水:444×0.40×89.83×(1 + 5%)= 16.75t(或 41.88×0.40 = 16.75)
(5)提高承台耐久性的主要技术措施有:
1)选用优质的原材料;
2)优化混凝土的配合比设计;
3)采用环氧涂层钢筋;
4)采用混凝土涂层保护。
参考答案:↓
解析:
(1)重力式方块码头有墩式或线型建筑物,墩式建筑物以墩为单位,逐墩安装,每个墩由一边的一角开始,逐层安装。线型建筑物,一般由一端开始向另一端安装,当长度较大时,也可由中间附近开始向两端安装。在平面上,先安装外侧,后安装内侧。在立面上,有阶梯安装、分段分层安装和长段分层安装。
(2)吊运和安装施工时应注意以下问题:
1)安装前,必须对基床和预制件进行检查,不符合技术要求时,应予修整和清理。
2)方块装驳前,应清除方块顶面的杂物和底面的粘底物,以免方块安放不平稳。
3)方块装驳和从驳船上吊取方块要对称地装和取,并且后安的先装放在里面,先安的后装放在外边。当运距较远,又可能遇有风浪时,装船时要采取固定措施,以防止方块之间相互碰撞。
(3)在安装底层第一块方块时,方块的纵、横向两个方向都无依托,为达到安装要求,又避免因反复起落而扰动基床的整平层,一般在第一块方块的位置先粗安一块,以它为依托安第二块,然后以第二块方块为依托,重新吊安第一块方块。
(4)《水运工程质量检验评定标准》强制性条文中对方块安装规定:安装所用构件的型号和质量必须符合设计要求。安装前,应对基床进行检查,基床面不得有回淤沉积物。空心方块安装就位稳定后应及时进行箱格内回填。
参考答案:↓
解析:
(1)高桩码头主要由下列几部分组成:基桩、上部结构、接岸结构、岸坡和码头设备等。
(2)沉桩时要保证桩偏位不超过规定,应采取以下措施:
1)在安排工程进度时,避开在强风盛行季节沉桩,当风、浪、水流超过规定时停止沉桩作业。
2)要防止因施工活动造成定位基线走动,采用有足够定位精度的定位方法,要及时开动平衡装置和松紧锚缆,以维持打桩架坡度、防止打桩船走动。
3)掌握斜坡上打桩和打斜桩的规律。拟定合理的打桩顺序,采取恰当的偏离桩位下桩,以保证沉桩完毕后的最终位置符合设计规定,并采取削坡和分区跳打桩的方法,防止岸坡滑动和走桩。
(3)桩沉完以后,应保证满足设计承载力的要求。一般是控制桩尖标高和打桩最后贯入度(最后一阵平均每击下沉量),即“双控”。在黏性土中以标高控制为主,贯入度作校核;在砂层、强风化岩层以贯入度为主,标高作校核。必要时,进行高应变动测定桩的极限承载力。
(4)在沉桩过程中,选用合适的桩锤、合适的冲程、合适的桩垫材料,要随时查看沉桩的情况,如锤、替打、桩三者是否在同一轴线上,贯入度是否有异常变化,桩顶碎裂情况等等。桩下沉结束后,要检查桩身完好情况。
参考答案:↓
解析:
(1)
水上抛填块石施工工艺流程图
(2)
+5.8m 以下扭王字块安装由堤根往堤头(由岸向海)方向推进;
+5.8m 以上扭王字块安装则由堤头往堤根(由海向岸)方向逐段推进。
(3)
堤心石水上粗抛施工选用的船舶机械设备是自航开体驳和定位方驳。
垫层块石水上抛填施工选用的船舶机械设备是自航平板驳+挖掘机和定位方驳。
(4)
+5.8m 标高堤心石及垫层块石顶面总宽:
外坡第一排扭王字块中心距280t 履带式起重机转轴中心的最小距离(或幅度)是:35.204-2.704-1.8 + 1.0 +(6.4 + 1.2)÷2 = 35.5m。
对照280t 履带式起重机(臂长 48m)起重性能表:幅度 36m 时对应起重量是 21.1t >21t,结论是:自有 280t 履带式起重机能安装外坡第一排扭王字块。
(5)
1)满足施工现场船舶、设施的水深要求;
2)在施工作业区或靠近施工作业区的水域;
3)周围无障碍物的环抱式港湾、水道;
4)有消除或减弱涌浪的天然屏障或人工屏障的水域;
5)有足够回旋距离的水域;
6)泥或泥沙混合的底质;
7)流速平缓;
8)便于通信联系和应急抢险救助。
第1549题
某施工作业队承接了2.5 万 t 级高桩梁板式码头预制构件的安装任务。问题: (1)构件安装前,应做哪些准备工作? (2)构件安装时,应满足哪些要求? (3)采用水泥砂浆找平时,有什么规定?
参考答案:↓
解析:
(1)预制构件安装前,应进行下列工作:
1)测设预制构件的安装位置线和标高控制点;
2)对预制构件的类型编号、外形尺寸、质量、数量、混凝土强度、预留孔、预埋件及吊点等进行复查;
3)检查支承结构的可靠性以及周围钢筋和模板是否妨碍安装;
4)为使安装顺利进行,应结合施工情况,选择安装船机和吊索点,编制预制构件装驳和安装顺序图,按顺序图装驳及安装。
(2)预制构件安装时,应满足下列要求:
1)搁置面要平整,预制构件与搁置面间应接触紧密;
2)应逐层控制标高;
3)当露出的钢筋影响安装时,不得随意割除,应及时与设计单位研究解决;
4)对安装后不易稳定及可能遭受风浪、水流和船舶碰撞等影响的构件,应在安装后及时采取夹木、加撑、加焊和系缆等加固措施,防止构件倾倒或坠落。
(3)用水泥砂浆找平预制构件搁置面时,应符合下列规定:
1)不得在砂浆硬化后安装构件;
2)水泥砂浆找平厚度宜取 10~20mm,超过 20mm 应采取措施;
3)应做到坐浆饱满,安装后略有余浆挤出缝口为准,缝口处不得有空隙,并在接缝处应用砂浆嵌塞密实及勾缝。
第1550题
某项目部承接了5000t 级单锚板桩结构顺岸码头工程。问题: (1)板桩码头建筑物主要由哪几部分组成? (2)板桩码头建筑物的施工程序有哪些? (3)对拉杆的安装有什么要求?
参考答案:↓
解析:
(1)板桩码头建筑物主要组成部分有:板桩墙、拉杆、锚碇结构、导梁、帽梁和码头设备等。
(2)板桩码头建筑物的施工程序包括:预制和施工板桩;预制和安设锚碇结构;制作安装导梁;加工和安装拉杆;现场浇筑帽梁;墙后回填土和墙前港池挖泥等。
(3)拉杆的安装应符合下列要求:
1)如设计对拉杆的安装支垫无具体规定时,可将拉杆搁置在垫平的垫块上,垫块的间距取5m 左右;
2)拉杆连接铰的转动轴线位于水平面上;
3)在锚碇结构前回填完成和锚碇结构及板桩墙导梁或胸墙的现浇混凝土达到设计强度后,方可张紧拉杆;
4)张紧拉杆时,使拉杆具有设计要求的初始拉力;
5)拉杆的螺母全部旋进,并有不少于 2~3 个丝扣外露;
6)拉杆安装后,对防护层进行检查,发现有涂料缺漏和损伤之处,加以修补。
参考答案:↓
解析:
(1)砂垫层抛填时应考虑水深、水流和波浪等自然影响因素;砂垫层的砂宜采用中粗砂,砂的含泥量不宜大于5%。
(2)软体排铺设应遵循的原则是:宜事先加工成铺设块,其宽度宜为 8~15m,铺设块的长度应按设计堤宽加上一定富裕长度。水下铺设富裕长度宜为1.5~2.5m;陆上铺设富裕长度宜为0.5~1.0m。
(3)对开山石的质量要求:开山石应有适当的级配、含泥量应小于 10%、不成片状、
无严重风化和裂纹,最大重量可采用300kg、深水堤可用 800kg。
参考答案:↓
解析:
(1)水泥稳定碎石采用不同重量的压路机碾压时的每层最大压实厚度:
采用12t~15t压路机碾压时,每层压实厚度不应大于150mm。
采用18t~20t压路机碾压时,每层压实厚度不应大于200mm。
采用重量更大的压路机碾压时,每层压实厚度可根据试验结果适当增加。
(2)联锁块面层施工应符合的技术要求:
联锁块面层应分区铺筑。铺筑时应拉控制线,分区边线宜为5m。应从下坡向坡脊方向人字形铺筑,坡面边缘应设置边缘约束。临近各类井、路缘石等不足整块的相接处,应采用预制异形块、机械切割异形块或采用不低于C40的细石混凝土浇筑的方式进行补铺。
参考答案:↓
解析:
(1)第Ⅰ级加载结构部分的施工流程:
(2)
1)计算第 I 级加载部分抛理外坡块石垫层每延米工程量:
已知垫层块石厚度为0.8m,又因坡度为 1∶2,第 I 级加载部分外坡垫层块石的底标高为-4.7m,顶标高为+ 0.2m,高度共 4.9m。故该部分垫层块石每延米工程量为:0.8× 5×4.9 = 8.77m³。
2)施工方法:
+0.2m 以下垫层块石要采用水上抛石的方法施工。用船舶运载石料到施工现场驻位,用反铲或吊机等机械设备进行抛填。抛填垫层块石要分段进行,每段应从坡脚向坡顶抛石,要勤对标,勤测水深,抛填结束后还要由潜水员进行理坡。
(3)
1)第 II 级加载结构部分的主要施工风险:
第II 级加载结构部分位于防波堤的水位变动区,其主要施工风险是堤心石和垫层块石在施工中易受大浪损坏。
2)施工安排应采取的措施:
在本级加载中,要根据波浪的季节性规律合理安排施工。本部分结构尽可能安排在大浪少的季节施工,施工中要根据天气预报分析波浪,采取防护措施,冬季大浪发生频率高,且有冰冻,宜停止施工,并做好停工期间的防护。
(4)项目技术管理的主要内容包括:技术策划、图纸会审、施工技术方案、技术交底、变更设计、典型施工(首件制)、测量与试验检测、技术创新、内业技术资料、交竣工验
收、技术总结、技术培训与交流等。
第1554题
采用高应变法进行桩的轴向抗压极限承载力检测的技术要求是什么?
参考答案:↓
解析:
检测桩的数量应根据地质条件和桩的类型确定,宜取总桩数的2%~5%,并不得少于5 根,对地质条件复杂、桩的种类较多或其他特殊情况,宜取上限。
当进行桩的轴向抗压极限承载力检测时,检测桩在沉桩、成桩后至检测时的间歇时间,对黏性土不应少于14d,对砂土不应少于 3d,对水冲沉桩不应少于 28d。高应变检测专用重锤应整体铸造、材质均匀、形状对称、锤底平整,高径比或高宽比不得小于1,进行承载力检测时,锤的重量应大于预估单桩竖向抗压极限承载力的
1.0%。除导杆式柴油锤、振动锤外,筒式柴油锤、液压锤、蒸汽锤等具有导向装置的打桩机械均可作为锤击设备。
检测桩顶面应平整,桩顶高度应满足锤击装置的要求,桩头应能承受重锤的冲击,对已受损或其他原因不能保证锤击能量正常传递的桩头应在检测前进行处理。
第1555题
牺牲阳极块的安装要求有哪些?
参考答案:↓
解析:
(1)牺牲阳极的布置应使被保护钢结构的表面电位均匀分布,宜采用均匀布置。
(2)牺牲阳极的安装顶高程与设计低水位的距离不小于 1.2m。
(3)牺牲阳极的安装底高程与海泥面的距离不小于 1.0m。
(4)牺牲阳极与被保护钢结构之间的距离不宜小于 100mm。
第1556题 陆上水泥搅拌桩正式施工前要进行哪些技术及施工准备工作?
参考答案:↓
解析:
(1)确定施工方案前应搜集处理区域内的岩土工程资料,主要应包括:填土层的厚度和组成;软土层的分布范围、分层情况;地下水的水位及pH值;土的含水率、塑性指数和有机质含量等参数。
(2)施工前,施工现场应整平,必须清除地上和地下的障碍物。当遇有明沟、池塘和洼地时,应排水并清淤回填,回填土料应压实,回填土料应满足水泥搅拌桩法施工要求。
(3)施工前应通过工艺性试桩确定施工参数。单轴搅拌桩每种工艺参数试桩数量不少于3根;双轴或三轴搅拌桩试桩数量不少于2根。
参考答案:↓
解析:
7m 在原地面(+ 5.0m)以上最终堆载高 7m,对原地面(+ 5.0m)的荷载为 112kPa;
16×h-16×2 = 80,h = 7m。
加固完成后,卸载至+6.0m(设计使用标高);+ 6.0m 地面的预压荷载为 16×5 =80kPa。

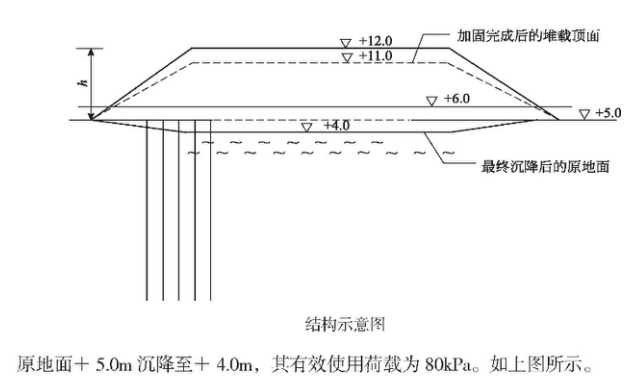

结构示意图
第1558题
在软基上建造斜坡堤,应用了土工织物的哪些功能?起到怎样的作用?
参考答案:↓
解析:
将土工织物铺设于软基上所建斜坡堤的堤基表面,应用土工织物的功能及作用如下:
(1)加筋功能:起到减少堤基的差异沉降和侧向位移,提高堤基整体稳定性的作用;
(2)排水功能:在土工织物层以上堤身荷载的预压作用下,织物层下软基中的水沉织物层排除,加速了堤下软基的固结;
(3)隔离作用:将堤身的抛填料(块石、充填砂袋等)与堤基软土隔离开,避免两种材料的互混,免得堤心块石等陷入软基中,节省了堤心料,同时又防止了软土挤入堤心料中降低抗剪强度,提高堤身的整体稳定性;
(4)防护作用:堤底铺设土工织物软体排,对铺设范围内的水下基底起到防冲刷的护底作用。
参考答案:↓
解析:
(1)架空段结构基础施工应符合的主要技术规定:
独立基础混凝土应按台阶分层连续浇筑,每一台阶浇筑后宜稍停0.5~1.0h,初步沉实后再浇筑上一台阶。条形基础混凝土宜一次连续浇筑,需分段浇筑时,施工缝应留设在结构受力较小处。筏形基础混凝土可一次连续浇筑或分块浇筑,分块浇筑时,施工缝宜留设在结构受力较小处,且不应留设在柱脚范围。桩基墩台、桩基条形基础施工前,应对桩基位置、桩顶高程、桩头完整情况等进行检查及相应处理。
(2)船台板结构施工应符合的主要技术规定:
碎石垫层应采用级配良好的碎石,垫层的厚度和压实度应满足设计要求。船台板混凝土结构的施工应按设计板块划分进行,板缝的形式、构造和宽度应满足设计要求。
船台板混凝土的浇筑应满足下列要求:
①同一板块混凝土应分层连续浇筑,不得斜层浇筑。采用台阶推进施工时,分层台阶的宽度不宜小于2m。
②在斜基面上浇筑时,应从低处开始浇筑,浇筑面宜呈水平。
③底板顶面宜进行二次振捣和二次压面,表面拉毛应均匀。
参考答案:↓
解析:
(1)管涌是指在一定渗透力作用下,土体中的细颗粒沿着骨架颗粒所形成的孔隙通道移动或被渗流带走的现象。管涌主要发生在砂性土中。
(2)流沙(土)是指在一定渗透力作用下,土体中颗粒同时起动而流失的现象。在黏性土中流土常表现为土体的隆胀、浮动、断裂等现象;在非黏性土中流沙表现为砂沸、泉眼群、土体翻滚,最终被渗流托起等现象。
(3)管涌与流沙(土)防治的基本方法有:土质改良、截水防渗、人工降低地下水位和出逸边界措施。
