一级建造师《矿业工程管理与实务》历史真题(175题)


第161题 评价围岩稳定状态的判据有( )。


A.围岩的支护强度

B.岩体的失稳时间

C.支护的难易程度

D.围岩的破碎程度

E.围岩的支护方法


参考答案:BCD


第162题 大体积混凝土工程,可选用的水泥品种有( )。


A.火山灰质水泥

B.矿渣硅酸盐水泥

C.普通硅酸盐水泥

D.硅酸盐水泥

E.粉煤灰硅酸盐水泥


参考答案:ABE


第163题 采用空气柱间隔装药结构的优点有( )。


A.增加破碎和抛掷岩石的能量

B.提高炸药能量利用率

C.能有效减少瞎炮和残炮

D.降低单位炸药消耗量

E.能防止点燃瓦斯,提高安全性


参考答案:ABD


第164题 关于井内施工设备布置的说法,正确的有( )。


A.吊桶布置时要偏离井筒中心线,且尽可能对称布置,方便装岩

B.中心回转抓岩机布置在井筒中心,以便配合吊桶装岩

C.伞钻不工作时一般吊挂在凿井吊盘下,使用期间须设置保险绳

D.安全梯应靠近井壁悬吊,与井壁之间的最大距离不超过500mm

E.卧泵通常布置在吊盘下层盘,工作面涌水由卧泵直接排到地面


参考答案:AD


第165题 与素喷混凝土相比,钢纤维喷射混凝土的优点有( )。


A.抗压强度大

B.抗弯强度小

C.耐冲击性能高

D.回弹率低

E.不产生裂缝


参考答案:ACD


第166题 关于露天矿边坡治理的做法,正确的有( )。


A.涌水量较大时,疏排水宜采用露天排水方式

B.散体状边坡采用削坡减载治理

C.稳定性较差边坡采用预应力锚杆加固

D.层状结构边坡采用矩形框架梁锚固

E.注浆加固边坡,注浆压力不小于2MPa


参考答案:CD


第167题 判定为煤矿重大事故隐患的情形有( )。


A.瓦斯抽采不达标组织生产

B.煤与瓦斯突出矿井采用矿用胶轮车运输

C.有严重水患的采掘作业点未按国家规定探放水

D.采煤工作面两侧有胶运顺槽和辅助运输顺槽畅通的出入口

E.露天煤矿边坡角大于设计最大值


参考答案:ACE


第168题 符合巷道支护泵送混凝土规定要求的有( )。


A.水泥用量不应小于290kg/m3

B.石子的粒径不宜大于40mm

C.坍落度不应小于120mm

D.水灰比宜为0.4~0.6

E.砂率宜为38%~45%


参考答案:BDE


第169题 建筑安装工程费用构成的划分依据有( )。


A.分部分项工程

B.费用构成要素

C.措施项目

D.工程造价形成

E.计价方式


参考答案:BD


第170题 关于矿山热害防治的说法,正确的有( )。


A.采掘工作面空气温度超过26℃,必须缩短工作时间

B.采掘工作面空气温度超过30℃,必须停止作业

C.机电设备硐室超过28℃时,必须缩短工作时间

D.机电设备硐室超过34℃时,必须停止作业

E.新建、改扩建矿井设计时,必须进行矿井风温预测计算


参考答案:ABDE


第171题 某矿井工业广场内布置主、副立井井筒,工业广场外3.5km布置回风立井井筒。副井井筒设计净直径8.0m,深度627m,表土及风化基岩段采用差异冻结法施工,冻结深度368m,浅部设有防片帮孔;基岩段采用钻眼爆破法施工。回风立井井筒设计净直径6.0m,深度562m,表土及部分基岩段采用钻井法施工,钻井深度452m。

在施工过程中,发生了如下事件:

事件1:项目部在副井井筒积极冻结期间完成了提升系统等大临工程施工,并开挖了3m井筒,浇筑好了临时锁口,此时发现井筒工作面有积水现象。副井井筒经过45d的积极冻结期,项目部判断满足试挖条件,开始进行井筒试挖,开挖到深度13m时,井筒工作面涌水异常增大,项目部立即安排向井筒内灌水至静水位高度,延长积极冻结期15d后,再次进行井筒开挖。

事件2:副井井筒竣工验收时,实测井筒总漏水量为12m3/h,并在基岩段有若干集中漏水点。项目部采用C-S双液注浆工艺对井壁集中漏水点进行堵水处理,C-S双液注浆工艺流程如图1所示。

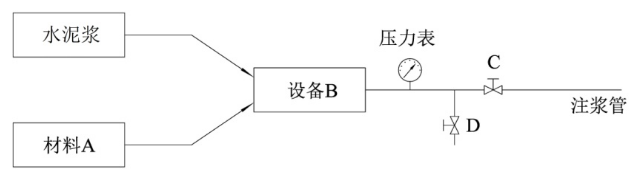

1 C-S双液注浆工艺流程图

事件3:回风立井井筒钻井法施工结束后,项目部破井壁底延深掘进时,井筒工作面发生涌水事故,涌水量达到18m3/h。在井筒灌水到静水位高度,经过抛渣注浆止水,并重新对井筒壁后注浆,验收合格后,才恢复了井筒的正常掘进。

问题

1.事件1中,副井井筒试挖必须具备的条件是什么?若水文观测孔失效,如何确定井筒的试挖时间?

2.事件2中,副井井筒井壁注浆时,对注浆压力和注浆孔深度有何要求?

3.图1中,A、B、C、D分别代表什么?

4.事件3中,回风立井井筒采用钻井法施工的主要工序有哪些?破井壁底延深掘进时,井筒发生涌水事故的主要原因是什么?



参考答案:↓


解析:

1.

水文观测孔内水位有规律上升并溢出管口不应少于7d;当水文孔失效时,井筒内水位应有规律(稳定)地上升后方可试挖。

2.

(1)副井井筒壁后注浆压力宜大于静水压力0.51.5MPa;岩石裂隙中的注浆压力可适当提高,但不能高出井壁的承载能力(或不破坏井壁)

(2)基岩段为单层井壁,壁后为含水层时,注浆孔深度宜进入岩层1000mm以上

3.

A-水玻璃;B-注浆泵;C-进浆(注浆);D-泄压阀(卸压阀、溢流阀)

4.

(1)钻井法施工主要工序:钻进(导孔钻进、(分次)扩孔钻进)泥浆洗井护壁井壁预制下沉壁后充填固井

(2)回风井井筒壁后充填固井不密实(质量不合格),与上部地层有导水通道;壁后充填质量检查有误

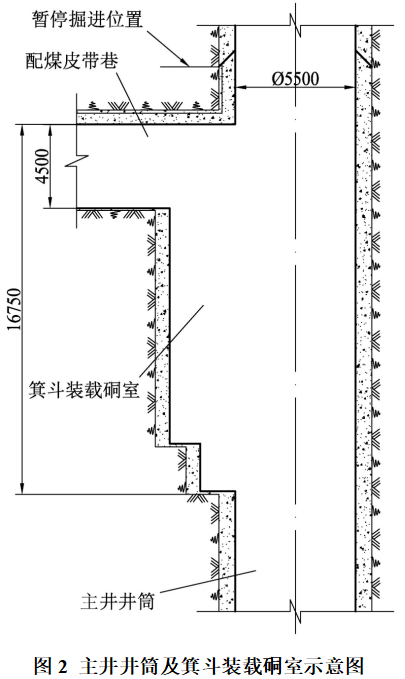

第172题 某矿井采用立井开拓,主、副井布置在井田中央,风井位于东部边界。主井井筒净直径5.5m,深度650m,与主井井筒毗连的箕斗装载硐室位于井底车场水平以上,总高度16.75m(包括配煤皮带巷),主井井筒与箕斗装载硐室的位置关系如图2所示。

某施工单位中标该矿井的主、副井井筒及井底车场巷道和硐室工程。针对主井箕斗装载硐室的施工,项目部编制了施工技术措施,根据硐室与井筒施工的关系、围岩条件中等稳定、地质构造简单和工程量较少特点,为充分利用凿井设备,选择了合理的施工方法。在实施过程中,井筒和箕斗装载硐室均采用分层掘进施工作业,上部配煤皮带巷开挖后先进行临时支护,在与井筒整体完成现浇混凝土永久支护后,每下掘一个分层即进行现浇混凝土永久支护,如此循环直到该段井筒和箕斗装载硐室施工完成。

配煤皮带巷施工时,由于跨度较大,施工单位采用了锚网喷临时支护,并制定了防冒顶安全技术措施。

该段井筒及箕斗装载硐室施工完成后,施工单位向监理单位提交了箕斗装载硐室及井筒的质量报验单,报验单显示该段工程量长度为22.75m,掘进工程量1232m3,临时支护打锚杆120根,喷射混凝土12.2m3,永久支护浇筑混凝土345.3m3,预留现浇混凝土标准试件3组9块(井筒1组3块,箕斗装载硐室2组6块),混凝土强度检验均达到设计要求。

问题

1.根据箕斗装载硐室与井筒施工的关系,箕斗装载硐室可采用哪些施工方法?该矿井箕斗装载硐室合理的施工方法是哪种?

2.该矿井箕斗装载硐室分层掘进的高度宜取多少?井筒和箕斗装载硐室分层掘进和支护应如何实施?

3.针对配煤皮带巷施工,预防冒顶的安全措施有哪些?

4.质量报验单所提供的混凝土试件数量是否符合相关规定?说明理由。



参考答案:↓


解析:

1.

(1)根据箕斗装载硐室与井筒施工的关系,箕斗装载硐室可采用与井筒同时(一起、一次)施工法与井筒顺序(依次)施工法与井筒分别施工法三种。

(2)该矿井箕斗装载硐室合理的施工方法是与井筒同时施工法

2.

(1)箕斗装载硐室分层掘进的高度宜取1.83.0m(给出中间数值也可得分)。

(2)井筒和箕斗装载硐室分层掘进,井筒掘进超前箕斗装载硐室1个分层高度,支护时井筒与硐室同时浇筑混凝土

3.

针对配煤皮带巷施工,预防冒顶的安全措施有:

(1)充分维护围岩的完整性减少围岩暴露时间

(2)加强支护施工管理及时支护确保支护质量

(3)实施控顶保护加强顶板管理严禁空顶作业

(4)落实加强检查,落实“敲帮问顶”制度

(5)严密监视地层和围岩应力变化

4.

质量报验单所提供的混凝土试件数量符合相关规定。

理由:井巷支护施工预留混凝土标准试件的数量是:立井井筒每浇筑2030m或20m以下独立工程,试件数量不少于1硐室浇筑500m3以下混凝土不少于2;每组试件3块。该工程预留3组9块,符合要求。


第173题 某施工总承包单位承建一矿区工业广场工程,施工内容包括行政办公楼、辅助生产厂房、厂区道路等。签约合同金额6850万元,其中暂列金额为550万元,工程预付款为签约合同金额(不含暂列金额)的20%,主要工程材料费占合同金额的比例为50%。预付款以未施工工程尚需的主要工程材料价值相当于预付款数额时起扣。

经建设单位同意,施工总承包单位将行政办公楼的桩基础工程分包,并将专业分包单位的相关资料报送给监理单位进行资格审查。施工过程中,1根桩出现桩身断裂,经研究确定了清除断桩后原位重新施工的处理方案,监理工程师指令分包单位按既定处理方案实施。

行政办公楼桩基础工程施工完毕,经专业监理工程师验收合格后隐蔽。事后,总监理工程师怀疑已隐蔽部位有质量问题,要求分包单位将其剥离后重新检验,经检验隐蔽部位质量合格。总监理工程师要求分包单位承担由此发生的全部费用,工期顺延。

工程竣工验收阶段,监理单位检查工程档案时发现:(1)施工总承包单位质量控制资料中仅有施工物资资料和施工过程验收资料,其他资料缺失,要求施工总承包单位工程资料管理工作负责人整改;(2)分包单位的工程档案中,缺少断桩事故处理的相关资料,分包单位认为断桩已清除并重新施工,且检验合格,无需列入这部分资料。

问题

1.计算该工程的预付款金额和起扣点。

2.桩基础专业分包单位的资质审查应报送哪些资料?

3.总监理工程师要求重新检验隐蔽部位的做法是否妥当?要求分包单位承担重新检验费用是否合理?分别说明理由。

4.施工总承包单位质量控制资料中缺少哪些资料?施工总承包单位的工程资料管理工作应由谁负责?分包单位应如何整改工程资料?



参考答案:↓


解析:

1.

工程预付款应为:(6850-550)×20%=1260(万元);

预付款的起扣点为:6850-1260÷50%=4330(万元)。

2.

提供的专业分包单位资质审查资料应包括:营业执照、企业资质等级证书、公司业绩安全生产许可证、专职管理人员资格证、特种作业人员上岗证等。

3.

做法妥当

理由:无论监理工程师是否参加了验收,当其对某部分的工程质量有怀疑,均可要求承包人对已经隐蔽的工程进行重新检验

要求不合理

重新检验表明质量合格建设单位承担由此发生的全部费用,并相应顺延工期。

4.

施工总承包单位质量控制资料中缺少施工记录施工检测资料

施工总承包单位的工程资料管理工作应由项目技术负责人负责。

分包单位将断桩的质量事故处理资料列入工程资料中进行归档。


第174题 某煤矿采用立井开拓,中央边界式通风。一施工单位承担该矿山二期-520m水平岩石运输大巷及相关硐室工程的施工。运输大巷全长1950m,净断面18.90m2,净宽5m,相关硐室有配电硐室、交岔点等;靠近风井120m处将穿越一厚度8m的含水断层破碎带,无瓦斯涌出。

施工单位确定该运输大巷采用对头掘进方案,分别由主井和边界风井侧平行展开对头施工,中部贯通,大巷贯通后组织各硐室多作业面平行施工直至收尾竣工。运输大巷施工采用“凿岩台车-胶轮运输车”新型无轨运输机械化装备配套方案,掘支平行作业。工作面配备凿岩台车1台(行走柴油机功率45kW,凿岩电动机功率120kW)、胶轮运输车3台(总柴油机功率300kW)、铲运机1台(柴油机功率100kW),最高时段人数15人,最大爆破炸药量100kg(二级煤矿许用炸药)。

在施工过程中,发生了下列事件:

事件1:边界风井侧运输大巷开始掘进后,监理工程师检查发现,施工队已经使用井筒中心线和边垂线指向向前掘进了20m,计划继续施工到50m开展施工定向。监理工程师下达了暂停施工指令,要求按相关规范进行施工定向。

事件2:巷道施工过程中,过含水断层破碎带采用了加粗锚杆支护的措施进行施工,发生了冒顶事故,造成2人当场死亡,1人重伤,重伤人员于第8天抢救无效死亡。

事件3:运输大巷交岔点采用现浇混凝土支护,现场施工采用钢拱架拼装模板,现场绑扎钢筋。某天,监理工程师例行检查发现工作面只有两名工人在使用电气焊进行钢筋切割焊接作业,立即下达了停工令,并要求整改。

问题

1.该运输大巷施工单位还可以采用哪些新型无轨运输机械化作业线装备配套方案?

2.计算运输大巷施工时工作面通风所需风量,并确定总风量和通风方式。

3.针对事件1,施工单位应如何进行施工定向?

4.针对事件2,施工单位过含水断层破碎带可采取的安全措施有哪些?判断该起安全事故的等级。

5.针对事件3,井下动火作业有哪些规定?该运输大巷现场动火作业应采取哪

些措施?



参考答案:↓


解析:

1.

该运输大巷施工单位还可以采用的新型无轨运输机械化作业线装备配套方案有:凿岩台车-(装载机、扒装机)-皮带岩巷掘进机(钻装机、掘锚一体机)-皮带胶轮运输

2.

工作面所需风量应按照瓦斯涌出量、同时工作人数、一次爆破炸药量、柴油动力设备配风量进行计算并按风速要求验算。

(1)按绝对瓦斯涌出量计算;(此处不考虑)

(2)按同时工作的最多人数计算:15×4=60m3/min;

(3)按一次爆破炸药量计算:100×10=1000m3/min;

(4)按柴油动力设备计算:(45+300+100)×4=1780m3/min;

(5)按风速要求验算:

最大风量为:1000+1780=2780m3/min

最大风速为:2780÷18.90÷60=2.45m/s<允许风速=4 m/s

该运输大巷施工时工作面通风所需的风量为2780m3/min,应采用混合式(抽出式辅以压入式)通风方式。

3.

按井筒内所挂两垂线方向掘进的井底车场巷道超过15m时,应进行初次定向,并以此标定车场巷道的中线。当车场掘进到4050m时,应按联系测量的规定进行定向

4.

施工单位过断层可采用前探梁管棚金属支架锚网喷联合支护注浆加固超前锚杆探放水等安全技术措施。

该起事故等级为较大事故

5.

(1)井下施工动火作业的规定有:井下不得从事电焊、气焊和喷灯焊接等工作;如果必须在井下硐室、巷道进行电焊、气焊和喷灯焊接等工作时,每次必须制定安全措施,由施工单位负责人审批

(2)该运输大巷现场动火作业应采取的措施有:指定专人在场检查和监督;焊接地点前后两端10m的井巷范围内应是不燃性材料支护,并由专人负责喷水;应至少备有2个灭火器;焊接工作完毕工作地点应再次喷,并有专人在工作面检查1h,发现异状,立即处理。


第175题 某施工单位中标承建一立井井筒施工任务。井筒深度900m,井筒检查孔资料显示表土层厚度435m,含有多层流砂层;基岩风化带厚度25m,富含水;基岩段以砂岩和砂页岩为主,预计涌水量10m3/h。表土层及基岩风化带采用冻结法施工,基岩段采用钻眼爆破法施工,采用5m3吊桶、单绳缠绕式提升机提升。

在项目实施过程中,发生了如下事件:

事件1:监理工程师审查施工单位编制的施工组织设计时发现,该井筒设计冻结深度为460m,冻结孔钻进采取钻、测相结合的钻进工艺,要求每钻进50m测斜一次。监理工程师指出了其中的不妥之处,并要求施工单位修改完善。

事件2:在一次安全检查中监理工程师发现提升吊桶的钢丝绳已有8个月未进行检测,监理工程师要求立即暂停施工,并对钢丝绳进行检测,以确保提升工作安全。

事件3:井筒冻结段施工完成后,经检测发现井筒漏水量为3m3/h,监理工程师要求施工单位采取补救措施。经处理井筒漏水量降低至0.5m3/h,由此增加费用30万元,影响工期5天。

事件4:井筒施工至深度550m处,工作面涌水增大,施工单位探水发现了井筒检查孔资料未标明的含水层,厚度20m,涌水量达25m3/h。经建设单位同意,施工单位采用了工作面预注浆方法通过了该含水层,由此增加费用80万元,影响工期25天。事后1个月,施工单位向监理工程师提交了索赔报告,要求索赔费用80万元、工期25天。监理工程师与建设单位共同对索赔报告进行评审,2个月后给予了书面答复。

问题

1.针对事件1,纠正施工组织设计中的不妥之处。

2.针对事件2,监理工程师的要求是否合理?说明理由。

3.针对事件2,该井筒提升钢丝绳安全系数设计取值应是多少?达到更换时的

取值又是多少?

4.针对事件3,监理工程师要求施工单位采取补救措施是否合理?说明理由。

5.纠正事件4中的索赔程序。



参考答案:↓


解析:

1.

井筒采用的冻结深度应为470m,冻结孔钻进应采取钻、测、纠相结合的钻进工艺,每钻进30m测斜一次。

2.

合理

理由:《煤矿安全规程》规定,提升钢丝绳自悬挂使用后每6个月应进行一次性能检验。

3.

该井筒采用吊桶提升,可升降人员和物料,提升钢丝绳设计安全系数升降人员时不小于9升降物料时不小于7.5

达到更换时,升降人员时安全系数小于7,升降物料时小于6

4.

合理

理由:采用冻结法施工的井筒段,冻结段不大于400m漏水量不应大于0.5m3/h;冻结段大于400m时,每百米漏水增加量不应大于0.5m3/h

5.

索赔应按以下程序进行:

(1)施工单位应工作面预注浆工程结束后的28d内发出索赔意向通知

(2)在索赔意向通知提交后的28d内提交索赔报告和有关资料

(3)业主(监理工程师)接到索赔报告和索赔资料28d内完成索赔报告评审,并予以答复。

(4)确定合理的补偿额
