一级建造师《矿业工程管理与实务》历史真题(175题)


第61题 下列矿井工程项目中,属于单位工程的有(  )。


A.主井井筒工程

B.副井井筒工程

C.煤仓工程

D.冻结工程

E.地面预注浆工程


参考答案:ABC


第62题 关于斜井冲积层明槽开挖的说法,正确的有(  )。


A.巷道暗挖起点处掘进断面顶部与地表间距应达到2m

B.明槽开挖不宜在雨季破土开挖

C.明槽砌体的外部应设置防水层

D.明槽开挖应设观察点观测边坡及迎脸的变形情况

E.槽沿边应设置挡水墙或截水沟


参考答案:BCDE


第63题 关于斜井运输安全规定的说法,正确的有(  )。


A.新建斜井严禁采用普通轨人车运输

B.井筒内同时布置轨道提升和架空乘人装置时,可同时运行

C.井筒内同时布置皮带和架空乘人装置时,可同时运行

D.采用串车提升时,提升速度不得超过5m/s

E.斜井井口必须设置防跑车装置


参考答案:ACDE


第64题 关于工程变更的说法,正确的有(  )。


A.承包人可以对合同内任何一项工作向发包人提出变更申请

B.由于工程变更导致承包人发生了合同规定以外的损失,承包人可提出索赔

C.承包人应在工程变更确定后28d内,提出变更工程价款的报告

D.发包人有权发布变更指令

E.在有利于发包人利益的情况下,承包人可自主进行变更


参考答案:ABD


第65题 关于矿井井下探放水工作的说法,正确的有(  )。


A.矿井应每年开展一次探放水工作,以消除水害隐患

B.水文地质条件不清时,应在采掘前探测查清

C.巷道掘进接近含水层或导水断层时应进行探水

D.巷道掘进遇到含水层时必须进行注浆堵水

E.井下探放水应严格执行“三专”要求


参考答案:BCE


第66题 背景资料

某施工单位承担一矿山主立井的施工任务。该井筒净直径5.5m,深度573m。其中表土段深度440m,井壁厚度800mm,采用冻结法施工;基岩段井壁厚度500mm,混凝土强度等级为C40,采用普通钻眼爆破法施工。施工单位编制了井筒的施工组织设计,凿井施工设备选型情况如下:

1.凿岩:选用国产FJD-6伞型钻架,配YGZ-70型凿岩机。

2.装岩:布置2台HZ-6中心回转抓岩机,装矸能力可达100m3/h。

3.提升:采用Ⅴ型钢管凿井井架,布置两套单钩提升,主提选用2JK-3.2/15提升机配3.0m3吊桶,副提选用JK-2.5/20提升机配2.0m3吊桶。

4.砌壁:基岩段采用段高4.0m整体金属模板,选用φ159×5mm溜灰管下料。

5.排水:布置1台DC50-80×7型卧泵(含排水管路一趟)和4m3水箱1个。

凿井施工设备或设施除压风管、供水管采用井壁吊挂外,风筒、电缆等均采用凿井绞车悬吊,凿井施工设备及设施布置如图1所示。

1 凿井施工设备及设施布置示意图

问题

1.写出图1中序号1~5对应虚线框内的凿井施工盘台名称。

2.说明图1中盘台5的作用,写出应布置在该盘台上的相应设备或设施。

3.写出图1中序号6~8对应设备设施的名称,给出背景资料(含图1所示)缺少的安全设施或设备的名称。

4.指出该井筒施工设备选型存在的不妥之处。说明理由或正确做法。



参考答案:↓


解析:

1.

1-天轮平台,2-卸矸平台(翻矸台),3-封口盘,4-固定盘,5-吊盘。

2.

(1)盘台5的主要作用:保护工作面安全;作为浇筑混凝土的工作平台;拉紧稳绳;安装凿井设备或者设施。

(2)所布置的设备:抓岩机、卧泵、水箱、信号室、分灰器。

3.

(1)6~8对应设备:6-矸石吊桶,7-中心回转抓岩机,8-整体金属模板;

(2)缺少的安全设施:安全梯。

4.

(1)选用两台抓岩机不妥,井筒直径小,布置不下两台抓岩机(布置一台即可);

(2)采用φ159×5mm溜灰管下料不妥,井筒深度超过400m,混凝土强度高,应采用底卸式吊桶下料;


第67题 背景资料

某施工单位承包一斜井井筒工程,该井筒全长1206.6m,倾角22°,设计断面为半圆拱形,正常段为锚杆金属网喷射混凝土支护,锚杆抗拔力100kN;破碎带采用C30现浇混凝土支护。斜井井筒穿过围岩主要为砂岩,整体稳定性较好;距离井口520.0m处有一含水断层破碎带,长度约9.0m。

施工单位编制的施工组织设计确定该斜井井筒由上向下采用钻眼爆破法施工,计划工期18个月。施工过程中发生以下事件:

事件1:施工单位第3个月共完成59m井筒的掘进支护工作,安装锚杆590根。质量验收时,抽查检验了2组锚杆共计6根,抗拔力实测值分别为92kN、116kN、115kN、102kN、98kN、110kN。

事件2:断层破碎带采用现浇混凝土施工,总长度20m,施工单位严格按设计要求进行了支护施工作业,施工工序质量验收合格,预留的3块混凝土试块强度分别为30MPa、32MPa、35MPa。工程验收时,监理工程师要求对混凝土强度进行检测,确定合格后,才予以验收。

问题

1.根据背景资料,列出该斜井井筒掘砌工程的分项工程名称。

2.针对背景资料中的含水断层破碎带,施工单位应如何应对?

3.事件1中,给出锚杆支护分项工程抗拔力的验收结论。说明理由。

4.事件2中,监理工程师的要求是否合理?说明理由。斜井现浇混凝土支护强度检测可以采用哪些方法?



参考答案:↓


解析:

1.

该斜井井筒掘砌分项工程名称:基岩掘进,锚杆支护,金属网喷射混凝土支护,模板,钢筋,混凝土支护,工作面预注浆,壁后注浆。

2.

针对含水断层破碎带,应当:

(1)编制专项施工方案,进行交底,用于指导施工。

(2)探水前进,如果前方有水,应当超前预注浆封堵加固。必要时,可预先构筑防水闸门,或者采取其他防治水措施。

(3)短掘短支,应采取加强支护措施,使用钢拱架、喷射混凝土等临时支护措施通过软岩断层破碎带,及时进行永久支护。

(4)过含水层的巷道,应当按照防水的要求进行壁后注浆处理。

3.

事件1中,该锚杆支护分项工程抗拔力的验收结论应为合格。

理由:验收规范规定,锚杆拉拔力试验取样为:巷道每20~30m,锚杆在300根以下,取样不应少于1组;300根以上,每增加1~300根,相应多取样1组。每组不得少于3根。该锚杆支护分项工程59m,590根,抽查二组6根锚杆,满足规范要求;抗拔力均大于设计值的90%(90kN),抽查的锚杆抗拔力均合格;故判定为合格。

4.

事件2中,监理工程师的要求合理。

理由:试块强度不符合设计要求。

现浇混凝土支护强度检测可以采用钻取混凝土芯样,或用非破损检验方法(包括回弹法、超声脉冲法、超声回弹法)进行检查。


第68题 背景资料

某施工单位承担了某矿井主、副井筒和井底车场施工任务,井筒工程结束后转入井底车场施工。施工单位在总体进度要求的基础上,编制了副井井底车场施工进度网络图,如图2所示,图中各项工作作业时间单位为d。

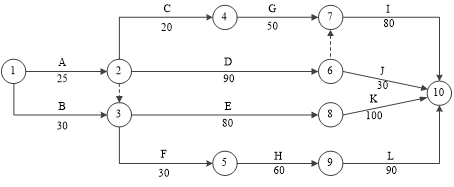

2 副井井底车场施工进度网络图

工程施工中发生了以下事件:

事件1:主副井贯通巷C施工中,由于工作面围岩突然变硬,爆破作业困难,施工单位调整了爆破设计方案,重新编制了爆破技术设计文件,C工作作业时间因此延长15d。

事件2:建设单位提供的地质资料显示,泵房及变电所工程E的工作面围岩稳定性较差,施工单位为加速施工,未及时采取相应的围岩支护措施,导致部分围岩冒落,处理冒落事故使E工作作业时间延长20d。

事件3:外水仓L施工时,由于通风系统故障导致工作面通风风量不足,解决该问题使L工作作业时间延长了10d。

问题

1.确定该副井井底车场的施工进度计划工期,指出关键线路。

2.分别说明事件1~事件3对副井井底车场工期的影响。

3.事件1中,施工单位编制的爆破技术设计文件应包含哪些具体内容?

4.事件3中,工作面通风风量的确定依据是什么?



参考答案:↓


解析:

1.

计划工期为210d。

关键线路为:

(1)B→F→H→L(①→③→⑤→⑨→⑩);

(2)B→E→K(①→③→⑧→⑩)。

2.

事件1:C工作不在关键线路上,且总时差大于15d,故C工作延误15d不影响工期;

事件2:E工作为关键工作,延误会影响工期,会导致工期延误20d;

事件3:E工作延误后,L工作变为非关键工作,总时差为20d,故L工作延误10d,不影响总工期。

3.

爆破技术文件应包括:

(1)工程概况;

(2)爆破技术方案;

(3)起爆网路设计及起爆网络图;

(4)安全设计及防护、警戒图。

4.

工作面通风风量的确定依据,是按照下述各种条件计算,取其最大值作为用风地点供风量:

(1)按用风地点同时工作的最多人数计算,每人每分钟供给风量不得小于4m3

(2)瓦斯、CO2等有害气体浓度符合规定要求;

(3)风速、温度符合规定要求。


第69题 背景资料

某矿井主排水泵房断面为直墙半圆拱形,正常段掘进断面面积32m2,围岩以中砂岩为主,普氏系数f = 6~8,围岩裂隙发育。设计要求爆破后首先初喷混凝土封闭成形,然后铺网安装锚杆作为初期支护,待硐室掘进完成后再安装锚索、二次喷射混凝土作为永久支护。

某矿建单位承担了该泵房的施工任务,施工过程中发生以下事件:

事件1:某次爆破后,监理工程师发现硐室拱顶和岩帮有明显出水点,影响喷射混凝土质量。监理工程师要求施工单位在喷射混凝土前做好治水工作。

事件2:采用正台阶法施工时,上台阶工作面超前4.0m,上台阶爆破后完成初期支护,然后进行下台阶爆破和初期支护。下台阶爆破后有大量块度大于500mm的矸石,施工单位组织相关专家进行现场分析研究后,专家组给出了妥善的解决方案。施工单位据此提出专家咨询费用合计5.0万元的索赔。

事件3:某单位受建设单位委托开展地应力测试工作,需要施工单位安排专用钻机和4名工人配合工作,并占用场地5d。施工单位配合完成测试工作后,提出了相应索赔。

事件4:某次锚杆抗拔力现场检验时,监理工程师发现上台阶工作面空顶距达2.5m,要求立即进行临时支护并喷射混凝土封闭。当班班长立即安排工人进行临时支护,施工作业中发生了落石伤人事故,造成1人死亡、1人重伤。而在距工作面25m处进行的锚杆拉拔试验结果表明,抽检的3根锚杆中2根拉拔力不能满足设计要求。

问题

1.针对事件1,施工单位应如何做好治水工作?

2.针对事件2,块度大于500mm的矸石会造成哪些问题?块度大的原因有哪些?分析说明专家咨询费用的索赔是否合理。

3.针对事件3,施工单位索赔的内容和理由各是什么?

4.针对事件4,分析工作面临时支护发生伤亡事故的原因。造成锚杆拉拔力不足的原因有哪些?



参考答案:↓


解析:

1.

针对明显出水点,设置导管导水;导出效果不明显的,设置盲沟排出;备好混凝土速凝剂,并做好计量工作。

2.

大块矸石装载机难以装载,需要二次破碎。

大块的原因:围岩裂隙发育,上台阶底板炮眼爆破产生裂隙,炮眼数量不足,装药量偏低,填塞质量不好。

不合理。原因:专家咨询是解决施工单位的技术水平问题或应承担的技术风险。

3.

索赔内容:专用钻机机械使用费;4名工人人工费;停工造成的机械及人工窝工费;顺延合同工期5d。

索赔理由:地应力测试工作与施工合同内容无关,或地应力测试工作属于合同变更。

4.

发生伤亡事故的原因:爆破后未敲帮问顶,未及时喷射混凝土封闭,空顶,拱部悬空时间长。

锚杆拉拔力不足的原因:锚固剂质量,锚固长度,残渣或水未清理干净,杆体未居中。


第70题 背景资料

某低瓦斯煤矿设计年产量1.80Mt,采用立井单水平开拓,中央边界式通风。矿井中央工业广场布置2个井筒,主井井筒净直径5.5m,深度655m;副井井筒净直径6.5m,深度670m。井筒地质检查孔资料显示冲积层厚度165m,基岩风化带厚度35m,富含水。基岩段以砂岩和砂页岩为主,有2个含水层:深度215m处第1含水层厚度15m,预计涌水量80m3/h;深度600m处第2含水层厚度25m,预计涌水量50m3/h。主井箕斗装载硐室采用上提式布置,位于副井车场水平上方。

某施工单位承担了该矿井主、副井井筒、井底车场巷道及硐室的施工,编制的施工组织设计部分内容如下:主、副井筒表土段均采用冻结法施工,冻结深度210m;基岩段采用钻眼爆破法施工,利用伞钻打眼、中心回转抓岩机抓岩、吊桶排矸和整体金属伸缩式模板砌壁;含水层均采用地面预注浆处理;主井提前副井3个月开工,主井井筒到底后施工箕斗装载硐室,主、副井到底短路贯通后开展井底车场巷道及硐室施工。该施工组织设计审批时,发现部分实施方案存在不妥,需要进行调整。

在项目施工过程中,发生了如下事件:

事件1:主井井筒施工到深度630m时会揭露一厚度0.2m的煤层,煤层无突出危险。施工单位及时调整了施工方法,工作面爆破选用一级煤矿许用乳化炸药,正向装药,秒延时电雷管,380V交流电源起爆,以保证工作面爆破作业的安全。

事件2:副井井筒施工到马头门位置时,副井井壁与马头门钢筋混凝土支护采用整体现浇的施工方案。在浇筑混凝土前,监理单位未安排人员到现场参与钢筋隐蔽工程验收,电话通知施工单位自行验收并拍摄视频。事后监理发现视频内容无法反映钢筋验收的主要内容。

事件3:井底车场中央水泵房主体硐室施工中,施工单位测量放线错误,导致主体硐室与辅助硐室无法对接,设备无法安装。该事件最后定性为工程质量事故,处理方案为刷大硐室断面并重新浇筑混凝土支护和设备基础,增加工程直接费用150万元。

事件4:矿井竣工验收时,实测副井井筒总漏水量8.5m3/h,井深610m处有两个0.3m3/h的集中出水孔。建设单位要求施工单位进行注浆处理。

问题

1.施工单位编制的施工组织设计应如何进行调整?

2.针对事件1,指出施工单位工作面爆破作业中的不妥之处,并给出正确做法。

3.针对事件2,现浇钢筋混凝土支护钢筋隐蔽工程验收包括哪些主要内容?

4.针对事件3,给出施工单位工程质量事故分析处理的步骤和要求。该质量事故属于哪一等级?其判别标准是什么?

5.针对事件4,施工单位注浆处理的工程费用应由谁承担?说明理由。



参考答案:↓


解析:

1.

(1)表土段冻结深度调整为240m,第1个含水层采用冻结法处理;

(2)第2含水层采用工作面预注浆处理;

(3)箕斗装载硐室应与主井井筒同时施工。

2.

(1)工作面爆破选用一级煤矿许用乳化炸药不妥,应选用安全等级不低于二级的煤矿许用乳化炸药;

(2)选用秒延时电雷管不妥,应选用煤矿许用毫秒延时电雷管

(3)采用380V交流电源起爆不妥,应采用专用起爆器起爆,并控制一次爆破的总延时不得大于130ms。

3.

钢筋隐蔽工程验收主要内容包括:

(1)钢筋的品种、规格、数量、位置;

(2)钢筋的连接方式、接头位置、接头数量、接头面积百分率等;

(3)预埋件的规格、数量、位置等。

4.

(1)该工程质量事故处理工作要求是:

1)调查分析:调查研究和分析,查明事故发生经过;

2)查找原因:从直接原因分析,逐步深入到间接原因;

3)明确责任:确定事故的性质;

4)吸取教训:明确防止类似事故发生的具体措施。

(2)该质量事故属于一般事故,其判断标准是:造成3人以下死亡,或者10人以下重伤,或者100万元以上、1000万元以下直接经济损失的事故。

5.

施工单位注浆处理的工程费用应由建设单位承担。

理由:副井井筒总漏水量小于规范规定值10.0m3/h,不存在0.5m3/h以上的集中出水孔。


第71题 矿区测量控制网应采用( )。


A.国家3°带高斯平面直角坐标系统

B.任意中央子午线的矿区坐标系统

C.独立坐标系统

D.建筑坐标系统


参考答案:A


第72题 冬期施工,混凝土的拌合时间应比常温下拌合时间( )。


A.缩短25%

B.缩短50%

C.延长25%

D.延长50%


参考答案:D


第73题 受力钢筋布置在截面上部的钢筋混凝土构件是( )。


A.地梁

B.圈梁

C.悬臂梁

D.过梁


参考答案:C


第74题 地下配电室的防水等级是( )。


A.一级

B.二级

C.三级

D.四级


参考答案:A


第75题 关于矿山工业广场平面布置的说法,正确的是( )。


A.行政办公楼应与井口房联合布置

B.压风机房应临近提升机房布置

C.尾矿库库位应建在高于选矿厂标高的地方

D.矸石场应布置在矿井工业广场主导风向的下风侧


参考答案:D


第76题 分层填土时,各层填土料均可选用含水量符合要求的( )。


A.碎石土

B.黏性土

C.砂土

D.膨胀土


参考答案:B


第77题 沉管灌注桩施工时,对沉管的技术要求是( )。


A.高提重打

B.密锤低击

C.密锤慢抽

D.反插复打


参考答案:B


第78题 与导爆管起爆法相比,电力起爆法的优点是( )。


A.不受杂散电流影响

B.不会发生早爆、误爆

C.起爆分段灵活、网路简单

D.可用仪表检查网路


参考答案:D


第79题 某矿主、副立井位于井田中央,回风斜井位于北部边界,则该矿井的开拓方式是( )。


A.立井开拓

B.斜井开拓

C.混合开拓

D.综合开拓


参考答案:A


第80题 固定在凿井吊盘的下层盘,且应用最为普遍的抓岩设备是( )。


A.长绳悬吊抓岩机

B.环形轨道抓岩机

C.中心回转抓岩机

D.靠壁式抓岩机


参考答案:C
