解析:
1.
(1)模板高度宜取3.6m左右;
(2)理由:炮眼深度为4m,炮眼利用率为90%左右,模板高度宜与循环进尺相匹配。
2.
井筒过断层破碎带技术的具体措施或方法:缩小掘进段高、增设喷锚网临时支护(井圈背板或工作面注浆加固)、减少周边眼间距、实施超前探测等。
3.

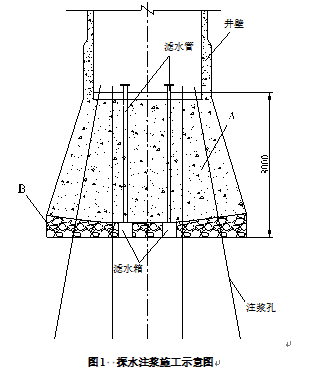

(1)结构名称:A-止浆垫,B-碎石滤水层。
(2)控制注浆主要参数:注浆量,注浆压力。
4.
(1)工序名称:H-打炮眼(凿岩),I-安全检查,J-砌壁(浇筑混凝土)
(2)平行作业内容:出渣(排矸)与砌壁(浇筑混凝土)部分平行。
参考答案:↓
解析:
1.
合理。
理由:评标委员会应由招标人代表和有关技术、经济方面的专家组成,成员人数为5人以上单数,其中技术、经济等方面的专家不得少于成员总数的2/3。
2.

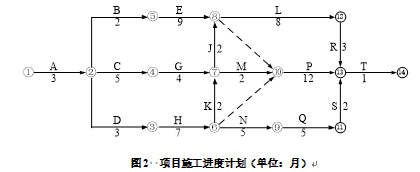

关键线路1:A-D-H-K-J-P-T,
关键线路2:A-D-H-K-M-P-T;
工期:30个月。
3.
(1)施工单位提出由建设单位采购配件的要求不合理。
理由:因已经过验收交给总承包单位的设备,根据合同要求,应由总承包单位保管,配件丢失为保管单位(施工单位)的责任,不应由建设单位重新购买。
(2)施工单位提出工期延误和窝工费用索赔要求不合理。
理由:工作L的总时差为1个月,设备返厂1个月,工作L的最迟完成时间不影响总工期,也未产生费用。
4.
(1)安全费用的计提合理。
理由:根据《企业安全生产费用提取和使用管理办法》(财政部、安全监管总局、财企[2012]16号),矿山工程安全费用按照建筑安装工程造价的2.5%提取。
(2)安全费用的使用不合理。
理由:根据办法,安全费用可用于支出评价费用的情形不包括新建、改建、扩建项目安全评价,矿区二期建设安全预评价专家评审费不得从一期的安全费用中支出;采矿新技术推广培训费不属于安全生产适用的“四新”费用范畴,不能从安全费用中支出。
参考答案:↓
解析:
1.
围岩变形监测主要内容和设备为:
(1)表面相对位移:巷道顶底板或两帮的移近量(相对位移),一般采用各种收敛计或位移监测仪进行量测。
(2)深部围岩位移:在巷道围岩中布置钻孔,以孔底点为基点,监测孔内不同深度测点相对于基点的位移,一般采用多点位移计或离层仪进行量测。
2.
支护方案不妥主要表现在:采用刚性矿用工字钢支架。
软岩巷道支护施工应注意适当加大掘进断面(预留巷道断面的收敛量),采用提高支护强度、柔性或可缩性支护、二次支护和联合支护方式。
3.
超前锚杆、前探梁(支架)、管棚。
4.
探放水钻孔超前距应大于25m。
采用专业钻机进行探放水钻孔。
探放水钻孔数量不小于3个。
应同时采用物探、钻探两种方法探水。
参考答案:↓
解析:
1.
在常规设备条件下,全断面一次爆破掘进作业适用于稳定及整体性好的岩层,硐室的高度一般不得超过4~5m。而该硐室所处的岩层为中等稳定岩层,且硐室的净高已达6m。
2.
正台阶工作面施工方法按硐室高度,整个断面可分为2个以上分层,每分层高度以1.8~3.0m为宜,上分层的超前距离一般为2~3m。
3.
班组长、瓦斯检查员、放炮员。
4.
探水钻进时,当发现钻孔中出水量突然增大或有顶钻现象时,应立即停止钻进,但不得拨出钻杆,立即撤出所有受水威胁区域的人员到安全地点,并向矿井调度室汇报,采取安全措施,派专业技术人员监测水情并妥善处理。
5.
(1)喷射混凝土支护初喷完成后,应在混凝土终凝后进行复喷。
(2)复喷混凝土间隔时间超过2h时,应先用压气、水吹洗湿润喷层表面。
(3)喷射混凝土应在终凝2h后再喷水养护,喷水的次数应保持混凝土处于潮湿状态,养护时间不应小于7天。
6.
(1)采用近距离低压喷射;
(2)采用潮料喷射或湿喷技术;
(3)设置集尘器或除尘喷雾装置;
(4)提高通风风量和风速;
(5)作业人员佩戴防护眼镜和防尘口罩。
参考答案:↓
解析:
1.
钻眼爆破、出渣、砌壁、出渣清底。
2.
安全梯凿井绞车1台;
中心回转抓岩机凿井绞车2台;
罐道绳凿井绞车4台;
模板悬吊凿井绞车4台;
吊盘悬吊凿井绞车4台。
3.
找出存在的质量问题;分析产生质量问题的原因和影响因素;确定质量问题的主要原因;针对原因制定技术措施及解决问题的计划。
4.
人的因素;施工机具、设备因素;施工方法因素;施工环境因素
5.
(1)淹井事故的等级是一般事故;性质是责任事故。
(2)建设单位违反了下列规定:建设单位不得强令施工单位改变正常施工工艺;不得强令施工单位抢进度、冒险施工。
第107题 混凝土配合比设计的顺序是( )。
A.施工配合比→试验室配合比→计算配合比
B.试验室配合比→计算配合比→施工配合比
C.计算配合比→试验室配合比→施工配合比
D.施工配合比→计算配合比→试验室配合比
参考答案:C
第115题 立井井筒净直径6.5m,深度860m,其凿井提升方案宜采用( )。
A.一套单钩提升,选用5m3吊桶
B.两套双钩提升,主提升选用5m3吊桶,副提升选用4m3吊桶
C.一套单钩、一套双钩提升,主提升选用8m3吊桶,副提升选用6m3吊桶
D.两套单钩提升,主提升选用6m3吊桶,副提升选用5m3吊桶
参考答案:D
