一级建造师《矿业工程管理与实务》历史真题(175题)


第21题 水泥中混合材的作用有( )。


A.改善水泥性能

B.提高水泥硬化后的强度

C.降低水泥强度等级

D.减少水化热

E.提高水泥产量


参考答案:ACDE


第22题 钢结构构件的主要连接方式有( )。


A.焊缝连接

B.铆钉连接

C.套筒连接

D.普通螺栓连接

E.高强螺栓连接


参考答案:ABDE


第23题 关于地基处理方法的说法,正确的有( )。


A.灰土换填地基的水稳定性较好

B.重锤夯实法适用于稍湿的黏性土

C.砂石挤密桩对灵敏度高的软黏土效果明显

D.振冲法可提高砂土地基抗液化能力

E.水泥土搅拌桩施工过程无振动噪声


参考答案:ABDE


第24题 关于毫秒延时爆破的说法,正确的有( )。


A.毫秒延时爆破就是微差爆破

B.毫秒延时爆破可以改善爆破效果

C.毫秒延时爆破依靠雷管的不同段别来实现

D.光面爆破技术需要多段毫秒延时起爆来实现

E.采用毫秒延时爆破需要增加起爆的次数


参考答案:ABCD


第25题 按照立井施工设施布置原则,错误的有( )。


A.吊桶布置要偏离井筒中心线,并远离提升机侧

B.中心回转抓岩机应布置在井筒中心位置

C.安全梯应靠近井壁悬吊,但与井壁之间的最大间距不超过500mm

D.改绞井筒天轮平台为“日”字形结构时,中梁轴线应与井筒中心线重合

E.悬吊钢丝绳与天轮平台构件的间隙应不小于50mm


参考答案:ABD


第26题 缩短井巷工程建设工期的有效措施有( )。


A.合理安排各工程项目的开工顺序

B.不断调整工期目标,满足建设工期要求

C.开掘措施工程,提前施工后续关键工程

D.加强关键路线各工序之间的衔接

E.创造条件组织关键线路上的巷道进行对头掘进


参考答案:ACDE


第27题 立井井筒施工中,工作面爆破后,待井底工作面炮烟吹散,首次下井巡视的人员包括( )。


A.爆破工

B.瓦斯检查工

C.班组长

D.把钩工

E.中心回转抓岩机司机


参考答案:ABC


第28题 矿业工程项目设备购置的原则有( )。


A.专用设备优先于通用设备

B.新型设备优先于传统设备

C.成套设备优先于单体设备

D.临时设备优先于永久设备

E.大型设备优先于小型设备


参考答案:ACE


第29题 下列矿业工程项目中,可独立进行招标的有( )。


A.矿井

B.井筒

C.井筒冻结

D.中央水泵房配水仓

E.井底车场


参考答案:ABCE


第30题 确定尾矿库安全度级别的依据有( )。


A.尾矿库内汇水面积

B.尾矿库防洪能力

C.尾矿库库容

D.尾矿坝坝体稳定性

E.尾矿库坝高


参考答案:BD



第32题 背景资料

某煤矿立井井筒工程,井筒净直径6.0m,深860m。经初步勘探,该井筒的工程地质及水文地质条件复杂。为尽快开工建设,建设单位未进行井检孔施工,以距离井筒中心50m处的地质钻孔资料为参考进行了项目招标。某施工单位中标,合同谈判中,建设单位拟与施工单位订立固定总价合同。

工程开工前,施工单位编制了施工准备计划,并完成了各项开工准备工作。开工后,建设单位发现施工单位未及时填制工程进度交换图,为加强该井筒工程技术档案资料管理,要求施工单位进行整改。

工程实施过程中,探到地质资料中未标明的含水层并进行处理,增加费用40万元,工期延误10天。后又因全国性突发公共卫生事件导致工程停工35天,期间看管施工现场等费用共计15万元。复工后,建设单位要求施工单位加快施工速度,按原合同工期完工。施工单位根据要求调整了施工进度计划,并采取了多项加快进度的措施,由此增加相关费用共计280万元。

问题

1.该工程是否适用固定总价合同?说明理由。

2.施工单位编制的施工准备计划应包括哪些主要工程计划?

3.井筒工程的施工进度交换图主要包括哪些内容?

4.施工单位可以向建设单位提出哪些合理索赔?说明理由。




参考答案:↓


解析:

1.

不适用。本工程建设单位未进行详细勘察,井筒地质条件复杂,项目的风险不确定性因素多。因此不适合采用固定总价合同。

2.

施工单位应编制的施工准备计划包括:资源供应计划(劳动力需要量计划、材料需要量计划、施工机械需要量计划),施工图供应计划。

3.

井筒工程施工进度交换图主要内容:井筒掘进进度、工程地质与水文地质条件及变化情况、施工方案的重大变化、以及安全、质量事故记录等。

4.

施工单位可以向建设单位提出的合理索赔有:

(1)处理涌水导致延误的10天工期和额外增加的40万元费用。

理由:出现未探明含水层涌水而额外增加费用和延误工期是因建设单位提供的地质资料不详细而导致的,属于建设单位的责任。

(2)因全国性突发公共卫生事件导致延误的35天工期和停工期间照管施工现场等费用15万元。

理由:全国性突发公共卫生事件属于不可抗力,应由建设单位承担。

(3)赶工增加的相关费用280万元。

理由:建设单位要求施工单位加快施工速度,应承担相关费用。


第33题 背景资料

某矿井主斜井设计断面为直墙半圆拱形,净宽5.0m、净高4.0m,倾角8°,斜长426m。井筒表土段设计采用现浇钢筋混凝土支护;基岩风化带设计采用U36钢棚+金属网+混凝土联合支护,钢棚间距600mm;基岩段设计采用锚网喷支护,锚杆为Φ20×2000mm的螺纹钢树脂锚杆,间排距为800mm×800mm,喷射混凝土厚度150mm、混凝土强度等级为C20。

施工单位编制的主斜井施工方案如下:表土段采用明槽开挖法施工;基岩风化带采用暗挖法施工,选用履带行走掘进机掘进,架棚紧跟工作面,每掘进6m浇筑一次混凝土井壁;基岩段采用普通钻眼爆破法、正台阶施工方案,爆破及安全检查后初喷混凝土50mm,锚杆安装后进行复喷成巷。施工过程中,发生如下事件:

事件1:主斜井86m~124m基岩风化带,为了快速通过渗水影响地段,施工单位未经监理单位同意将钢棚垂直底板进行架设,钢棚间拉杆从7根调整为2根。掘进到108m时,工作面后15架钢棚倒塌,引发冒顶事故,造成工作面2人当场死亡、7人重伤、2人轻伤,其中1名重伤人员送至医院第8天医治无效死亡,直接经济损失230万元。事故调查发现,当班部分矸石没有清理干净,支架底座坐落在浮矸上,浮矸受积水和掘进机反复碾压后泥化。

事件2:该斜井施工到斜长260m处时,发现围岩比较坚硬,为加快施工速度,施工单位采用“少打眼、多装药”的全断面一次起爆方法进行掘进,敲帮问顶后直接安装锚杆,最后一次性喷射混凝土成巷。工序验收时,施工班组以每三个作业循环作为一个检查点进行检查,在断面的两帮(腰线)和顶底板中央共设4个测点,利用十字观测法进行测量。

问题

1.事件1中,造成斜井冒顶事故的原因有哪些?

2.根据《生产安全事故报告和调查处理条例》,写出事件1中事故的等级并说明该等级的判别标准。

3.纠正事件2中施工单位技术措施和工序验收中的不妥做法。

4.说明斜井井筒基岩段施工中锚杆支护工程验收的主控项目及要求。




参考答案:↓


解析:

1.

(1)围岩稳定性差(地质条件差),井筒断面大。

(2)支架拉杆数量不足,支架底座没有铺设在实底上,没有按作业规程按时进行混凝土井壁浇筑,支架未设迎山角。

2.

(1)该事故为较大事故;

(2)判别标准:较大事故是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。。

3.

(1)“少打眼、多装药”、全断面一次起爆易产生超挖,应采用“多打眼、少装药”的光面爆破技术,减少超挖,没有初喷临时支护,喷射混凝土应按先初喷、后复喷的顺序施工。

(2)工序验收不妥之处:每三个作业循环作为一个检查点不妥,应为每个循环设一个检查点,每个检查点只设4个测点不妥,斜井每个检查点应该布设10个测点。

4.

(1)锚杆杆体及配件材质、强度符合要求;

(2)锚固剂的材质及性能符合要求;

(3)锚杆安装扭矩不小于100N•m;

(4)锚杆的抗拔力不低于设计值的90%。



第34题 背景资料

某煤矿新建一副立井井筒,设计净直径8.6m,深度878m。该井筒地质资料表明,冲积层及风化带厚度88m,由砂质粘土、砂层和卵石层组成,含水率低且流动性小,水压不大于0.19MPa,稳定性较差;基岩段以泥岩、砂岩及泥质砂岩为主,为弱稳定到中等稳定岩层。井筒深度590m~635m处存在有断层破碎带,充水量较大;深度720m~772m处存在有裂隙含水层,含水丰富,含水层底部有较厚的隔水层;预计井筒施工涌水量在15m3/h~35m3/h之间。井壁结构表土段采用钢筋混凝土,基岩段采用普通混凝土,混凝土强度等级C35。

某施工单位承建该井筒施工项目,根据地质资料、初步设计、机械化配套方案等编制了井筒施工组织设计。施工组织设计中,表土层采用普通法施工,选用简易龙门架作为提升与悬吊设备,掘进与支护采用井圈背板法,循环进尺为1.0m。基岩段采用钻眼爆破法,模板选用高度3.6m的金属整体模板,混凝土采用输料管下放。施工过程中,发生了下列事件:

事件1:表土段施工结束,监理工程师组织了工程验收。施工单位提供的全部验收资料中,表土层掘进分项工序验收记录表共73份,抽查10份。其中,主控项目井筒掘进半径部分验收记录表上测点数为5~7个。验收时,监理工程师现场选择3个检查点检测井筒净半径,检查点的位置距井口20m、55m、80m。

事件2:某日早班井筒施工到610m,发现井壁出现淋水,施工单位认为淋水不大,未做处理,安排工人支好模板后,混凝土浇筑工将混凝土输送管直接插入模板浇筑混凝土。脱模后,发现该段井壁混凝土出现蜂窝麻面现象,无法满足质量要求。

事件3:为保证施工安全和井筒施工质量,施工单位对井筒基岩段较厚的含水层与断层破碎带选择了工作面预注浆治水方案,保证了井筒的顺利施工。

问题

1.根据背景资料,指出表土段施工方案存在的不合理之处,并给出目前施工条件下的合理施工方案。

2.事件1中,表土层井筒段验收过程及验收资料中存在哪些不妥?写出正确做法。

3.事件2中,纠正混凝土施工过程中的不正确做法,并说明造成井壁混凝土缺陷的主要原因。

4.事件3中,施工单位选择工作面预注浆方案的依据是什么?

5.采用工作面预注浆堵水,混凝土止浆垫的设置有哪些要求?



参考答案:↓


解析:

1.

(1)简易龙门架作为提升、悬吊井架不妥;简易龙门架只适应40m以内表土施工;该井筒表土段深度88m,应选用帐幕式井架或采用凿井井架。

(2)采用井圈背板施工不妥(表土稳定性较差),应选用吊挂井壁法更为适宜。

2.

(1)监理工程师组织不妥,应为总监理工程师(或建设单位)组织。

(2)施工单位提交表土段掘进分项工序验收记录73份不足,至少应为88份,表土段88m,每循环进尺为1000mm,每循环应进行一次检查记录。

(3)掘进分项工序验收记录表存在测点数为5~7个点不妥,规范要求为8个点,且其中两个测点应为靠近提升容器最近的井壁处。

(4)组织验收时选取3个检查点不妥,应至少选5个,按照规范要检测的检查点间隔不大于20m,88m应至少选5个。

3.

井筒深度大于400m严禁使用溜灰管;应使用底卸式吊桶下放;应二次搅拌;经分灰器入模浇筑。

混凝土出现离析;淋水未处理;振捣不实;未分层浇筑振捣。

4.

破碎带、含水层埋深较深,层数少,破碎带、含水层层间距大,单层含水层(破碎带)厚度大。

5.

设置止浆垫的要求:止浆垫与井壁一同浇筑,并对井壁进行强度验算;止浆垫上预埋孔口套管;按设计注浆压力计算确定止浆垫厚度;应制定防止井壁破裂的措施。


第35题 背景资料

某煤矿采用立井开拓方式,设有主井、副井和边界风井,设计年产量为2.40Mt。该矿井主井净直径6.5m,深度720m;副井净直径7.0m,深度760m;风井净直径6.0m,深度680m。三个井筒表土段深度分别为360m、365m和338m,均采用冻结法施工。井筒基岩段所穿过的岩层主要是中等稳定的砂岩和页岩,无断层及破碎带,涌水量较小。矿井为低瓦斯矿井。

某矿建施工单位中标承建该矿井,所编制的施工组织设计部分内容如下:

1.主井井筒施工选用Ⅱ型凿井钢井架,布置两套单钩提升,主提升为JK-2.5提升机配4m3吊桶,副提升为JKZ-2.8提升机配5m3吊桶;井筒掘砌施工采用4臂风动伞钻凿岩,3台HZ-4抓岩机装岩,段高2.0m整体金属液压模板砌壁;箕斗装载硐室与井筒同时施工。

2.副井井筒施工利用永久井架凿井,布置两套单钩提升,其中主提升吊桶为5m3,自重16.56kN,提升矸石的容重为16.00kN/m3,松散系数2.0,装满系数0.9;吊桶所配钩头、滑架及缓冲器总重量4.95kN,钢丝绳选用18×7+FC-Φ36-1570型不旋转钢丝绳,地面钢丝绳悬吊高度为28.50m。

3.矿井首采区运输顺槽为矩形断面,高度3.6m,宽度3.2m,采用综掘机进行掘进,通风方式为巷道入口处安装局扇进行压入式通风。

表5 18×7+FC纤维芯多层股不旋转钢丝绳特征表(部分)

钢丝绳直径

mm

钢丝绳单位质量

kg/m

钢丝绳公称抗拉强度(MPa

1470

1570

1870

钢丝绳最小破断拉力(kN

32

3.99

493

527

628

34

4.51

557

595

709

36

5.05

624

667

795

38

5.63

696

743

885

40

6.24

771

823

981

42

6.88

850

908

1080

注:最小钢丝绳破断力总和=钢丝绳最小破断拉力×1.283,重力加速度g=9.8m/s2

问题

1.该矿井采用主、副井同时开工,风井稍后开工的施工顺序是否合理?说明理由。

2.该矿井施工中,井筒交替装备应采用哪种方案?

3.主井井筒施工方案存在不合理之处,写出正确做法。

4.计算副井主提升钢丝绳的终端荷载及工作荷载,验算钢丝绳的安全系数,判断钢丝绳选型的合理性。如果选用公称抗拉强度为1870MPa的钢丝绳,请重新确定钢丝绳的规格及工作荷载。(计算结果保留两位小数)

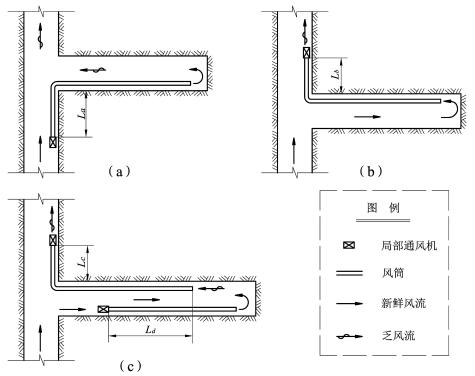

5.矿井首采区运输顺槽掘进工作面需风量计算应考虑哪些主要因素?




参考答案:↓


解析:

1.

不合理。

理由:主、副井井筒深度相差不大,箕斗装载硐室需要与主井同时施工,副井利用永久井架凿井,前期准备工作量大,为保证主副井同时到底进行短路贯通,应当主井先开工。风井断面小、深度浅,工程量小,最后开工,方便到底后与主副井进行贯通。

2.

主井和副井到底贯通后,主井进行临时改绞,采用临时罐笼提升,副井进行永久装备;待副井永久装备完成后,进行主井永久装备;

风井进行临时改绞,采用临时罐笼提升,待风井与主、副井贯通后选择合适的时间进行风井永久装备。

3.

(1)选用Ⅱ型凿井井架不合理,应采用ⅣG型或Ⅴ型井架;

(2)主提升选用单滚筒提升机不合理,应选用双滚筒提升机;

(3)采用4臂伞钻凿岩不合理,应采用6臂伞钻;

(4)采用3台HZ-4抓岩机不合理,应采用1台HZ-4(或HZ-6)抓岩机;

(5)采用段高2m整体金属模板不合理,应采用段高3.5~4.0m整体金属模板。

4.

副井主提升钢丝绳的终端荷载为115.56kN,工作荷载为154.58kN,

钢丝绳提升物料的安全系数为667×1.283/154.58=5.54,不符合《煤矿安全规程》规定安全系数为7.5的要求,钢丝绳选型不合理。

副井主提升钢丝绳选用18×7+FC-Φ40-1870型不旋转钢丝绳,工作荷载为163.78kN。

5.

需风量计算主要因素有:瓦斯涌出量、工作面同时工作的人数、巷道通风方式、巷道风速



第36题 关于灌注桩施工的说法,错误的是(  )。


A.干作业成孔法适用于地下水位以上的粉土层

B.泥浆护壁成孔法施工时无噪声和振动

C.灌注桩施工中混凝土的养护时间应不少于7d

D.沉管灌注桩沉管时要做到高提轻打


参考答案:D


第37题 下列岩石中,属于变质岩的是(  )。


A.砂岩

B.板岩

C.砾岩

D.灰岩


参考答案:B


第38题 32.5级水泥的28d抗压强度应不小于(  )。


A.32.5Pa

B.32.5kPa

C.32.5MPa

D.32.5GPa


参考答案:C


第39题 关于焊缝连接特点的说法,错误的是(  )。


A.焊缝连接适用于各种形状的钢构件

B.焊缝附近的钢材会局部变脆

C.焊接过程会产生残余应力

D.焊缝连接不会降低钢材的疲劳性能


参考答案:D


第40题 关于地下工程卷材防水施工要求的说法,错误的是(  )。


A.两幅卷材短边搭接长度不应小于150mm

B.两垂直面交角处卷材要相互交叉搭接

C.平面与立面转角处卷材的搭接应在平面上

D.外贴法施工时,每层卷材应先铺立面,后铺底面


参考答案:D
