第641题 必须编制专项安全方案的有()。


A.基坑深度为2m的开挖工程

B.搭设高度8m的混凝土模板支撑工程

C.承受单点集中荷载10kN的承重支撑体系

D.搭设高度60m的落地式钢管脚手架工程

E.起重量80t的起重工程


参考答案:BCDE


解析:

危险性较大的分部分项工程范围

一、基坑工程

(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。

(二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。

二、模板工程及支撑体系

(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

三、起重吊装及起重机械安装拆卸工程

(一)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械安装和拆卸工程。

四、脚手架工程

(一)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。

(二)附着式升降脚手架工程。

(三)悬挑式脚手架工程。

(四)高处作业吊篮。

(五)卸料平台、操作平台工程。

(六)异型脚手架工程。

五、拆除工程

可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。

六、暗挖工程

采用矿山法、盾构法、顶管法施工的隧道、洞室工程。

七、其它

(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖孔桩工程。

(四)水下作业工程。

(五)装配式建筑混凝土预制构件安装工程。

(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。


第642题 一、背景

A公司在山区峡谷中建设洞内油库,工程内容包括:罐室及6台金属油罐、输油管道、铁路装卸油站等建筑与安装工程。A公司与B公司签订了施工总承包合同,B公司拟与C公司签订输油管道安装工程施工专业分包合同,A公司不同意B公司分包给C公司,认为C公司具有的GB、GC1压力管道安装许可不能满足项目要求。

油罐布置在一条主巷道两侧的罐室中,罐室尺寸如图12-1所示,由支巷道进入罐室,支巷道剖面尺寸为3.6m×3.9m(宽×高),安装操作空间相当狭小,另支巷道毛地面不平坦,运输和吊装困难,且罐室内无通风竖井,必须通过支巷道通风换气。

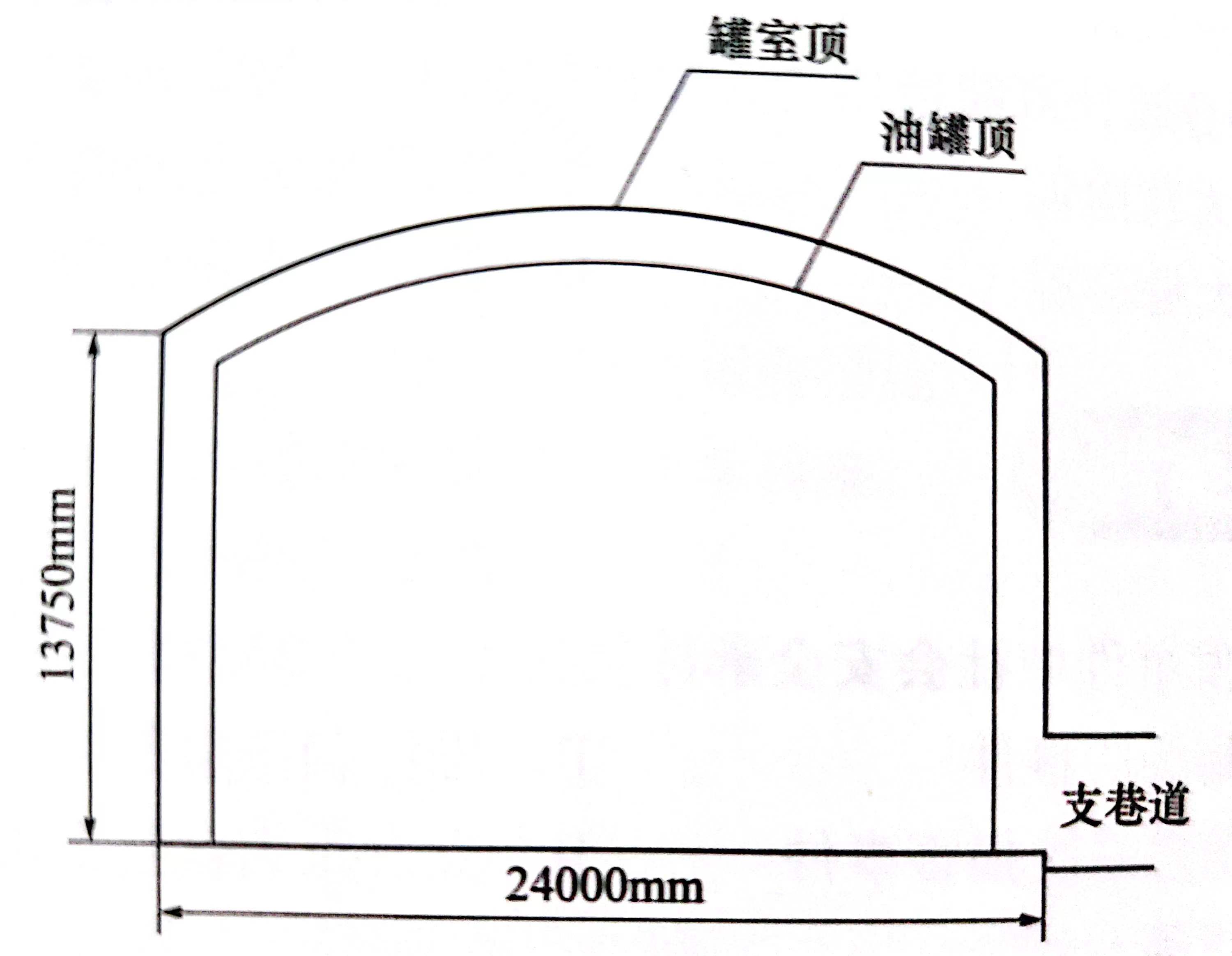

图12-1金属油罐及罐室立面图

B公司成立了以项目经理任组长的安全领导小组,设置了安全生产监督管理部门,配齐了专职安全员,制定了各级安全责任制,明确了HSE经理对本项目安全生产负全面责任,项目总工程师对本项目部分安全生产工作和安全生产技术工作负责。

项目部对现场职业健康安全危险源辨识后,确认存在的危险源有:爆炸、坍塌、受限空间作业、吸入烟雾(尘粒)等。

B公司按施工组织设计配置的计量器具有:钢直尺、10m钢卷尺、直角尺等,并自制了样板和样杆,满足了油罐本体及金属结构的制作安装质量控制要求。

二、问题

1.A公司不同意B公司与C公司拟签施工专业分包合同是否妥当?说明理由。

2.B公司项目部制定安全生产责任制是否符合规定?写出项目经理和项目总工程师对本项目的安全管理职责。

3.本项目金属油罐的制作安装还存在哪些危险源?

4.自制的样板属于哪类计量器具?使用前应经过哪些工序确认?



参考答案:↓


解析:

1.A公司不同意B公司与C公司拟签施工专业分包合同不妥当。理由:按照规定,本项目输油管道属于压力管道中的工业管道类别,有GC1许可项目即满足要求。

2.B公司项目部制定安全生产责任制不符合规定。项目经理对本项目安全生产负全面领导责任,是安全生产第一责任人,项目总工程师对本项目安全生产技术负责。

3.本项目金属油罐的制作安装还存在的危险源有:临时施工用电;起重运输作业;焊缝射线探伤;不平坦作业场地;弧光辐射,高空坠落。

4.自制的样板属于C类计量器具,使用前应经过校准,复验确认。


第643题 一、背景

A公司总承包了某石化装置安装工程的施工任务。主要内容包括:全厂工业安装工程中土建、钢结构、设备、管道、电气、自动化仪表、防腐、绝热分部工程施工。其中,机电设备共28台,单重30~80t;工艺管道长4500m。A公司经建设单位同意,将工程的给水排水工程、防腐绝热工程分包给具有专业承包资质的B公司。

由于工程施工时正值夏季,天气炎热,且工期十分紧迫,建设单位认为施工安全问题较严峻,要求做好安全工作。开工前,A公司项目部组织各部门及分包单位制定了安全生产责任书。

在施工过程中,由于建设单位订货的几台大型工艺设备晚到,延误了设备防腐绝热施工的工期,致使B公司经济损失约10万元。B公司向建设单位提出工期和费用索赔。

在工程试运行阶段,建设单位要求A公司组织进行联动试车工作,并签订了补充合同。A公司为之编制了单机试运行和联动试运行方案。

二、问题

1.该工程的施工有哪些危险源?

2.A公司对于B公司的安全生产责任有哪些?B公司的安全生产责任是什么?

3.B公司向建设单位进行工期和费用索赔的做法是否妥当?说明理由。

4.简述单机试运行责任分工及参加单位。



参考答案:↓


解析:

1.主要危险源有:运输、吊装设备失稳;焊缝射线检测;施工临时用电;焊接烟尘弥漫或弧光辐射;防腐涂料、酸洗液体挥发气体;气体保护焊接惰性气体聚集;焊缝热处理、焊后清理焊渣高温阶段;设备、管道试压(严密性试验)达到试验压力时保压泄压过程;高处作业;高空坠物;高温处作业;保温材料微纤维飞扬、除锈粉尘、物体打击、基坑、脚手架等。

2.A公司对于B公司的安全生产责任有:

(1)审查分包单位的安全施工资格和安全生产保证体系,不应将工程分包给不具备安全生产条件的分包单位。

(2)在分包合同中应明确分包单位的安全生产责任和义务,对分包单位提出安全管理要求,并认真监督、检查。

(3)对违反安全规定冒险蛮干的分包单位,应令其停工整改。

(4)承包单位应统计分包单位的伤亡事故,按规定上报,并按分包合同约定协助处理分包单位的伤亡事故。

B公司安全生产责任有:

(1)分包单位对本单位管辖的施工现场的安全工作负责,认真履行分包合同规定的安全生产责任。

(2)遵守总承包单位的有关安全生产制度,服从总承包单位的安全生产管理,及时向总承包单位报告伤亡事故并参与调查,处理善后事宜。

3.不妥当。

理由:索赔程序不对。虽然建设单位提供的几台大型工艺设备晚到,延误了工期,造成了B公司的实际损失,责任在建设单位。但B公司与建设单位没有合同关系,而是A公司的分包商,无权向建设单位直接索赔。只有向总承包单位A公司提出索赔事项,通过总承包单位A公司向建设单位索赔。同时,应按索赔程序和要求,并提供足够证据,经监理单位和建设单位认可,才能达到索赔要求。

4.单机试运行由施工单位负责。工作内容包括:负责编制完成试运行方案,并报建设、监理单位审批;施工单位组织实施试运行操作,做好测试、记录。对于大型、重要设备,单机试运行由施工单位组织实施,设计单位、设备制造单位、监理单位和建设单位参与;对于小型、通用设备,由施工单位组织单机试运行,监理单位参与。具体来说就是:单机试运行,施工方组织并实施,监理方参与,其他方是否参与依据获得业主和监理批准的施工组织设计确定。


第644题 一、背景

某公司承建中国南方大型天然气处理厂工程,其中CO2吸收塔为板式塔,塔高61m,直径6.2m。项目部确认了基础混凝土强度已达设计强度的85%,设置了沉降检查点,随后采用750t履带起重机为主吊设备,250t履带起重机溜尾,整体吊装就位。

塔顶安全阀到货后,进行了安全阀整定压力调整,即缓慢升高安全阀的进口压力,升压到整定压力的95%后,升压速度不高于0.1MPa/s。当测到阀瓣有开启时,则进口压力被视为安全阀的整定压力。质检员发现问题后及时予以纠正。

项目部安全工程师分析了塔器安装过程中面临的吊装作业风险、带电作业风险。项目部组织了全员安全风险分析会,项目风险识别得以完善。

项目部编制了现场处置方案并按每年组织1次的频次进行演练;主要进行报警、通报程序的演练、岗位紧急处理措施的演练、紧急疏散行动的演练等。

二、问题

1.塔器吊装前还应对其基础进行哪些检查和处理?

2.纠正安全阀整定压力调整操作错误的地方,其后,还应该完善哪些安全阀整定的后续操作?

3.塔器安装作业还面临哪些风险?

4.应急演练的内容和频次是否正确?



参考答案:↓


解析:

1.还应进行:复测基础几何尺寸,对基础表面进行处理(表面清洗、凿去浮层);确认安装基准线(标高基准线、中心线),有明显标识;对预埋地脚螺栓的标高、方位

(方位)及螺纹完整情况进行检查、确认。

2.纠正:缓慢升高安全阀的进口压力,升压到整定压力的90%后,升压速度不高于0.01MPa/s。还应完善:当测到阀瓣有开启时,则进口压力被视为安全阀的整定压力。在进行试验的进口压力下,测量通过阀瓣与阀座密封面间的泄漏率。安全阀校验应做好记录、铅封,出具校验报告。

3.还面临的风险有:高处作业坠落风险,脚手架风险,有限空间(受限空间)风险,机械打击(高空坠物、磨光机伤害)风险,探伤(辐射)风险,冲洗及压力试验造成能量释放的风险。

4.项目部级现场处置方案演练主要为熟悉应急行动或完成某项应急任务所需要技能而进行的单项演习,项目部组织的演练内容是正确的。演练频次不正确,频次应为每半年至少1次。


第645题 在机械剔凿作业时,采用局部遮挡、掩盖、水淋等防护措施,是环境保护的()。


A.光污染控制

B.扬尘控制

C.建筑垃圾控制

D.噪声与振动控制


参考答案:B


解析:

扬尘控制

(1)运送土方、垃圾、设备及建筑材料等时,不应污损道路。运输容易散落、飞扬、流漏的物料的车辆,应采取措施封闭严密。施工现场出口应设置洗车设施,保持开出现场车辆的清洁。

(2)现场道路、加工区、材料堆放区宜及时进行地面硬化。

(3)土方作业阶段,采取洒水、覆盖等措施,使作业区目测扬尘高度小于1.5m,且不扩散到场区外。

(4)对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放。

(5)建(构)筑物机械拆除前,应做好扬尘控制计划。

(6)拆除爆破作业前应做好扬尘控制计划。

(7)不得在施工现场燃烧废弃物。

(8)管道和钢结构预制应在封闭的厂房内进行喷砂除锈作业。


第646题 单位工程绿色施工评价的组织单位是()。


A.施工单位

B.设计单位

C.监理单位

D.建设单位


参考答案:D


解析:

评价组织

①单位工程绿色施工评价应由建设单位组织,施工单位和监理单位参加。

②单位工程绿色施工阶段评价应由建设单位或监理单位组织,建设单位、监理单位和施工单位参加。

③单位工程绿色施工批次评价应由施工单位组织,建设单位和监理单位参加。

④企业应对本企业范围内绿色施工的项目进行随机检查,并对工程项目绿色施工完成情况进行评估。


第647题 在下列控制措施中,属于绿色施工环境保护扬尘控制的是()。


A.对建筑垃圾进行分类

B.施工现场出口设置洗车槽

C.施工后应恢复被施工活动破坏的植被

D.使用低噪声、低振动的机具


参考答案:B


解析:

扬尘控制

(1)运送土方、垃圾、设备及建筑材料等时,不应污损道路。运输容易散落、飞扬、流漏的物料的车辆,应采取措施封闭严密。施工现场出口应设置洗车设施,保持开出现场车辆的清洁。

(2)现场道路、加工区、材料堆放区宜及时进行地面硬化。

(3)土方作业阶段,采取洒水、覆盖等措施,使作业区目测扬尘高度小于1.5m,且不扩散到场区外。

(4)对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放。

(5)建(构)筑物机械拆除前,应做好扬尘控制计划。

(6)拆除爆破作业前应做好扬尘控制计划。

(7)不得在施工现场燃烧废弃物。

(8)管道和钢结构预制应在封闭的厂房内进行喷砂除锈作业。


第648题 所有施工场点标识出人行通道并用()隔离。


A.安全带

B.隔离墩

C.防护棚

D.隔离布带


参考答案:D


解析:

施工现场通道及安全防护措施

(1)场区人行道应标识清楚,并与主路之间采取隔离措施。

(2)消防通道必须建成环形或足以能满足消防车回车条件,且宽度不小于4.0m。

(3)所有施工场点应标识出人行通道并用隔离布带隔离。

(4)所有临时楼梯必须按规定要求制作安装,两边扶手用安全网防护。

(5)高2m以上平台必须安装护栏。

(6)所有吊装区必须设立警戒线,并用隔离布带隔离,标识明显。

(7)所有高处作业必须挂安全网,做安全护栏,并设置踢脚板防止坠物,靠人行道和马路一侧要用安全网封闭。

(8)施工通道处应有必要的照明设施。


第649题 在下列绿色施工的节水与水资源利用方面,做法错误的是()。


A.项目临时用水应使用节水型产品

B.施工现场供水管网应根据用水量设计布置

C.施工现场建立可再利用水的收集处理系统

D.现场机具、车辆等冲洗优先使用市政自来水


参考答案:D


解析:

节水与水资源利用技术要点

①制定用水消耗指标,办公区、生活区、生产区用水单独计量,并建立台账,定期进行核算、对比分析。

②施工中采用先进的节水施工工艺。

③管道打压采用循环水。

④施工现场机具、设备、车辆冲洗、喷洒路面、绿化浇灌等采用非传统水源。

⑤非传统水源经过处理和检验合格后作为施工、生活非饮用水;现场开发使用的非传统水源应进行水质检测,并应符合工程质量用水标准和生活卫生水质标准,确保避免对人体健康、工程质量以及周围环境产生不良影响。

⑥施工废水与生活废水有收集管网、处理设施和利用措施。

⑦做好水资源保护,不得向水体倾倒有毒有害物品及垃圾;制定水上和水下机械作业方案,并采取安全和防污染措施。


第650题 在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源,属于绿色施工“四节一环保”中的()。


A.节材与材料资源利用

B.节水与水资源利用

C.节能与能源利用

D.节地与施工用地保护


参考答案:C


解析:

节能与能源利用技术要点

①制定用能消耗指标,办公区、生活区、生产区用能单独计量,并建立台账,定期进行核算、对比分析。

②合理安排施工工序和施工进度,共享施工机具资源,减少垂直运输设备能耗,避免集中使用大功率设备。

③高能耗设备单独配置计量仪器,定期监控能源利用情况,并有记录,通过数据分析找出设备使用的异常情况并采取改进措施,避免高耗能设备出现不必要的能源浪费。

④优先使用国家、行业推荐的节能、高效、环保的施工设备和机具。

⑤合理布置施工总平面图,避免现场二次搬运。

⑥减少夜间作业、冬期施工和雨天施工时间。

⑦根据当地气候和自然资源条件,充分利用太阳能等可再生能源。

⑧无直接采光的施工通道和施工区域照明宜采用声控、光控、延时等控制方式。


第651题 在现场平面布置中,施工现场仓库、加工厂、作业棚等布置应尽量靠近已有交通线路,缩短运输距离,属于绿色施工“四节一环保”中的()。


A.节能与能源利用

B.节材与材料资源利用

C.节水与水资源利用

D.节地与施工用地保护


参考答案:D


解析:

节地与施工用地保护技术要点

①施工总平面根据功能分区集中布置。施工总平面根据生活区、生产区、办公区等功能分区相对集中布置,区域内宜采用共享的临时道路,区域间可共享隔离,降低对土地资源的浪费。

②加大管道、钢结构的工厂化预制深度,节省现场临时用地。

③优化土石方工程施工方案,减少土方开挖和回填量,最大限度地减少对土地的扰动。

④危险品、化学品存放处采取隔离措施。

⑤污水排放管道不得渗漏。

⑥对机用废油、涂料等有害液体进行回收,不得随意排放。

⑦工程施工完成后,进行地貌和植被复原。


第652题 下列描述内容不属于施工现场消防通道要求的是()。


A.宽度不小于4m

B.人行道与主道隔离

C.满足消防车回车条件

D.必须建成环形通道


参考答案:B


解析:

施工现场通道及安全防护措施

(1)场区人行道应标识清楚,并与主路之间采取隔离措施。

(2)消防通道必须建成环形或足以能满足消防车回车条件,且宽度不小于4.0m。

(3)所有施工场点应标识出人行通道并用隔离布带隔离。

(4)所有临时楼梯必须按规定要求制作安装,两边扶手用安全网防护。

(5)高2m以上平台必须安装护栏。

(6)所有吊装区必须设立警戒线,并用隔离布带隔离,标识明显。

(7)所有高处作业必须挂安全网,做安全护栏,并设置踢脚板防止坠物,靠人行道和马路一侧要用安全网封闭。

(8)施工通道处应有必要的照明设施。


第653题 在下列管理中,属于绿色施工管理内容方面的有()。


A.规划管理

B.组织管理

C.评价管理

D.人员安全与健康管理

E.质量管理


参考答案:ABCD


解析:

绿色施工管理包括组织管理、规划管理、实施管理、评价管理和人员安全与健康管理五个方面。


第654题 在下列保护控制措施中,属于绿色施工环境保护的有()。


A.水污染控制

B.安全健康保护

C.风险控制

D.土壤保护

E.地下设施、文物和资源保护


参考答案:ADE


解析:

施工现场环境保护

1.扬尘控制

2.噪声与振动控制

3.光污染控制

4.水污染控制

5.土壤保护

6.垃圾控制

7.地下设施、文物和资源保护


第655题 在下列控制措施中,属于绿色施工光污染控制措施的有()。


A.夜间室外照明灯加设灯罩

B.采取隔声与隔振措施

C.电焊作业采取遮挡措施

D.生活垃圾实行袋装化,及时清运

E.及时清掏各类池内沉淀物


参考答案:AC


解析:

光污染控制

(1)夜间电焊作业应采取遮挡措施,避免电焊弧光外泄。

(2)大型照明灯应控制照射角度,防止强光外泄。


第656题 单位工程绿色施工评价有()。


A.批次评价

B.节能评价

C.节水评价

D.阶段评价

E.节材评价


参考答案:AD


解析:

评价框架体系:绿色施工评价框架体系应由基本规定评价、指标评价、要素评价、批次评价、阶段评价、单位工程评价及评价等级划分等构成。


第657题 一、背景

某施工单位承接了5km、10kV架空线路的架设和一台变压器的安装工作。根据线路设计,途经一个行政村,跨越一条国道,路经一个110kV变电站。线路设备由建设单位购买,但具体实施由施工单位负责。该线路施工全过程的监控由建设单位指定的监理单位负责。项目部在架空线路电杆组立后,按导线架设的程序组织施工。在施工过程中发生了以下事件:

在施工过程中,项目经理仅定期召开内部协调会,没有充分利用其他方法和形式加强内部沟通,结果造成施工进度拖延。经过公司对内外协调方法和形式的改进,最终使该线路工程顺利完工。

二、问题

1.施工单位在沿途施工中需要与哪些部门沟通协调?

2.事件中,施工单位内部沟通协调还有哪些方法和形式?



参考答案:↓


解析:

1.背景是施工单位承接了5km、10kV架空线路的架设和一台变压器的安装工作。根据线路设计,途经一个行政村,跨越一条国道,路经一个110kV变电站。因此,只需考虑施工途中对外协调管理部门。所以,需要与行政村、交通(公路)部门、电力管理部门等沟通协调。

2.在施工过程中项目经理仅采用定期召开内部协调会,没有充分利用其他方法和形式加强内部沟通,结果造成施工进度拖延。施工单位内部沟通协调的方法和形式还有:不定期部门会议(或专业会议,或座谈会),利用巡检深入班组交流和沟通,定期通报现场信息,内部参观典型案例并发动评议,利用工地宣传工具与员工沟通等。


第658题 一、背景

某机电设备安装公司中标一长输管道支线工程某标段,中标工程管道长度为30km。该公司中标签订合同后,拟把工程中的施工作业带清理、施工运输便道修筑、管沟开挖、管沟回填分包给A工程公司,把管道现场防腐和热收缩套(带)补口分包给B专业公司,把管道焊口无损检验分包给C无损检测公司。机电安装公司召集各分包单位,约定了下述事项:

(1)各分包单位自行编制分包工程施工组织设计或施工方案,单位内部完成审批程序后交监理审批,将监理审批后的方案报总承包单位项目部备案。

(2)施工过程中发生的与沿途村民的临时占地、青苗赔偿等沟通协调事项由总承包方授权A工程公司负责进行。

根据建设单位的要求,管道工程按照绿色施工的理念组织施工,实现“四节一环保”。总承包单位编制了绿色施工方案,把机械设备、机具的节能作为一个重点内容。

施工中检查发现,部分管段准备下沟时,B专业公司已将管段的全部热收缩套(带)补口完成,然而部分管口焊口还未进行检验,造成部分返工。总承包单位加强了内、外部沟通和协调,使工程得以顺利开展。

二、问题

1.分别指出总承包单位召集各分包单位约定的两个事项是否正确?说明理由。

2.总承包单位项目部对分包单位管理的要求有哪些?C无损检测公司承担长输管道焊口无损检验工作应具备什么资格许可和条件?

3.绿色施工的“四节一环保”具体是什么?机械设备、机具的节能措施有哪些?

4.事件一造成返工的原因是什么?



参考答案:↓


解析:

1.“各分包单位自行编制分包工程施工组织设计或施工方案,单位内部完成审批程序后交监理审批,将监理审批后的方案报总承包单位项目部备案”不正确。理由是:一是总承包单位负责对监理单位有关工程施工活动的联络传递,总承包方的管理职责要求及时检查、审核分包方提交的分包工程施工组织设计、专项施工技术方案;二是各类施工组织设计文件(包括施工方案)的审批程序,要求分包单位完成内部编制、审批程序后,报总承包单位项目部审批,然后由项目经理或其授权人签章后向业主单位及监理报批。

“施工过程中发生的与沿途村民的临时占地、青苗赔偿等沟通协调事项由总承包方授权A工程公司负责进行”正确。虽然有关工程施工活动的外部沟通、协调及联络传递,应通过总承包单位进行,但经总承包单位授权同意的除外。分包单位进行的沟通、协调及联络传递结果由总承包单位负责。

2.总承包单位项目部对分包单位管理的要求有:总承包单位按照总承包合同的约定对建设单位负责;对分包单位严格考核与管理;强化分包队伍的全过程管理;不得再次把工程转包。

C无损检测公司承担长输管道焊口无损检验工作应具备的条件是:有与检验检测工作相适应的检验、检测人员;有与所从事的检验检测工作相适应的检验检测仪器和设备;有健全的检验检测管理制度、检验检测责任制度。

3.绿色施工的“四节一环保”是节能、节地、节水、节材和环境保护。机械设备、机具的节能措施有:

(1)优先使用国家、行业推荐的节能、高效的施工设备和机具。

(2)在施工组织设计中,合理安排施工顺序、工作面。

(3)建立施工机械设备管理制度,使机械设备保持低耗、高效的状态。

(4)选择功率与负载相匹配的施工机械设备。

(5)合理安排工序,提高各种机械的使用率和满载率。

4.事件一造成返工的原因是施工程序错误,热收缩套(带)补口应在管口焊口检验并合格之后进行。工序颠倒后,已经补口的焊缝不能进行检验,因而需剥离补口进行焊缝检验。


第659题 关于材料发放,错误的是()。


A.建立领发料台账

B.凭限额领料单领发材料

C.定额发料

D.超限额用料要领料人签字


参考答案:D


解析:

材料领发要求

(1)建立领发料台账。记录领发和节超状况。

(2)限额领料。凡有定额的工程用料,凭限额领料单领发材料。

(3)定额发料。施工设施用料也实行定额发料制度,以设施用料计划进行总控制。

(4)超限额用料经签发批准。在用料前应办理手续,填写限额领料单,注明超耗原因,经签发批准后实施。


第660题 施工机具管理的“三定”制度不包括()。


A.定机

B.定时

C.定人

D.定岗位责任


参考答案:B


解析:

施工机具的使用应贯彻“人机固定”原则,实行定机、定人、定岗位责任的“三定”制度。执行重要施工机械设备专机专人负责制、机长负责制和操作人员持证上岗制。
