“微信扫一扫”进入考试题库练习及模拟考试
第601题 下列工程项目索赔中,不属于按索赔目的分类的有()。
A.工期索赔
B.费用索赔
C.延期索赔
D.施工加速索赔
E.道义索赔
参考答案:CDE
解析:
索赔的分类:
(1)按索赔目的分:工期索赔和费用索赔。
(2)按索赔有关当事人分:总承包方与发包方之间的索赔;总承包方与分包方之间的索赔;总承包方与供货商之间的索赔;总承包方向保险公司的索赔。
(3)按索赔业务范围分:施工索赔,指在施工过程中的索赔;商务索赔,指在物资采购、运输过程中的索赔。
(4)按索赔处理方法和处理时间不同分:单项索赔和总索赔。
(5)按索赔发生的原因分:延期索赔、工程范围变更索赔、施工加速索赔和不利现场条件索赔。
第602题 施工分包合同履行过程中应进行合同变更的情形有()。
A.增加或减少合同中的任何工作
B.承包商自身责任增加费用
C.取消合同中的任何工作
D.改变合同中的质量标准
E.承包商更换自有劳务作业分包
参考答案:ACD
解析:
合同变更范围,根据《建设工程施工合同(示范文本)》GF—2017—0201规定,除专用合同条款另有约定外,合同履行过程中发生以下情形的,应进行合同变更:
(1)增加或减少合同中任何工作,或追加额外的工作。
(2)取消合同中任何工作,但转由其他人实施的工作除外。
(3)改变合同中任何工作的质量标准或其他特性。
(4)改变工程的基线、标高、位置或尺寸等设计特性。
(5)改变工程的时间安排或实施顺序。
参考答案:↓
解析:
1.通风空调工程电子招标过程存在不合理做法。
理由:电子招标投标交易平台应当允许社会公众、市场主体免费注册登录和获取依法公开的招标投标信息,任何单位和个人不得在招标投标活动中设置注册登记、投标报名等前置条件限制潜在投标人下载资格预审文件或者招标文件。
2.风机盘管机组的节能复验应在设备进场、安装前进行。
还应对其风量、功率及噪声等性能参数进行复验。

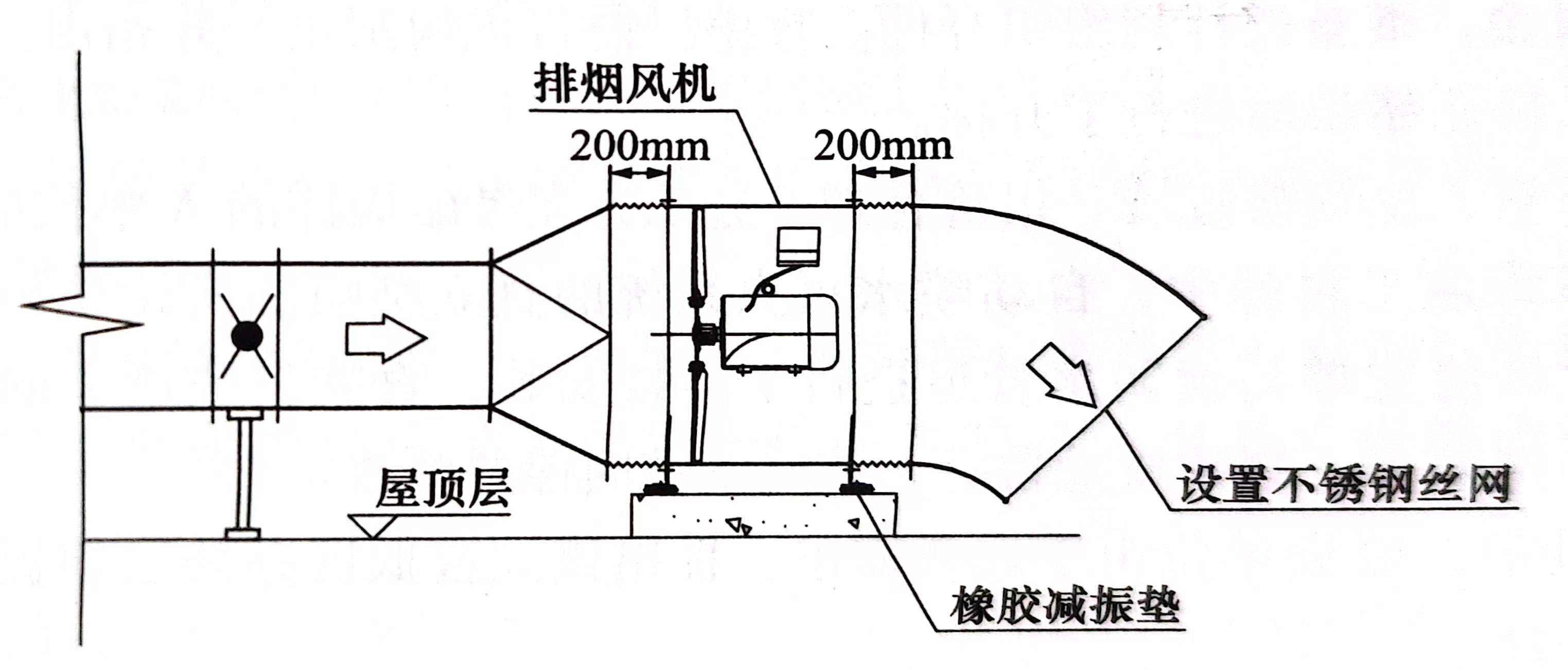

4.图8-1中屋顶排烟风机的安装工艺不合格项有:
(1)排烟风机与基础之间安装橡胶减振垫。
(2)排烟风机与风管之间采用普通帆布软管连接。
整改措施为:
(1)排烟风机与基础之间取消减振装置或设置弹簧减振器(金属)。
(2)排烟风机与风管之间直接相连,取消柔性短管,或采用不燃材料柔性短管连接。
参考答案:↓
解析:
1.对投标单位专业资格的审查内容包括:经营资格、专业资质、技术能力、管理能力、施工经历(或类似工程业绩)、人员状况、财务状况、信誉等。
2.招标人在招标过程中的错误:招标澄清未发给所有投标单位;澄清时间过晚(或晚于投标截止时间至少15d前);评标专家中技术经济专家比例不足(或少于2/3)。
3.监理工程师要求整改的原因:
(1)根据《自动喷水灭火系统施工及验收规范》GB50261—2017第3.2.7条规定,闭式喷头安装前应进行密封性能试验,试验压力应为3.0MPa,保压时间不得少于3min,以无渗漏、无损伤为合格,并填写试验记录。
(2)喷头安装必须在系统试压、冲洗合格后方可进行,进场即与管道连接安装错误。
(3)图8-2中地下停车库直立型喷洒头溅水盘距顶板350mm错误,根据《自动喷水灭火系统设计规范》GB50084—2017,此处距离应为75~150mm。
4.可以。
对于大型建设工程需要局部投入使用的部分,根据建设单位的申请,可实施局部建设工程消防验收。按照《建设工程消防设计审查验收管理暂行规定》,该新建超高层传媒大厦项目属于特殊建设工程,消防验收的条件包括:
(1)完成工程消防设计和合同约定的消防各项内容。
(2)有完整的工程消防技术档案和施工管理资料(含涉及消防的建筑材料、建筑构配件和设备的进场试验报告)。
(3)建设单位对工程涉及消防的各分部分项工程验收合格;施工、设计、工程监理、技术服务等单位确认工程消防质量符合有关标准。
(4)对消防设施性能、系统功能联调联试等内容检测合格。
参考答案:↓
解析:
1.事件一中,A公司可以要求合同变更。
因为合同中明确有“不包含防排烟系统”内容,而且编制工程量清单预算的过程也没有计算“防排烟系统”费用,所以业主的要求可以被视为增加合同工作内容。
2.事件二中,总承包单位拒绝A公司索赔的理由:
作为分包单位的A公司应按合同约定及总承包单位的要求建立现场环境安全生产保证体系,若分包方达不到合同约定的环境安全标准化标准,总承包方有权责成分包方进行整改,由此造成的一切工期、经济损失均由分包方全额承担,所以A公司的索赔不成立。
3.事件三中,关于工程合同变更定价的做法不妥当。
理由:本工程为固定综合单价合同,但帆布软连接和铝箔带保温软连接材质完全不同,楼层内风机出口处的软连接材料的变更,是由业主单位提出的新要求,给A公司带来了费用增加,所以综合单价不能直接执行已有的帆布软连接的单价,应执行预算书里已有的铝箔保温软连接的单价,或者按照合同的成本与利润构成原则,由A公司和业主单位商定变更单价。
4.风机盘管机组安装前应进行风机三速试运行及盘管水压试验,试验压力应为系统工作压力的1.5倍,试验观察时间应为2min,以不渗漏为合格。
第606题
下图是某设备安装施工的进度计划,该机电工程进度计划的总工期是()。
A.85d
B.110d
C.160d
D.180d
参考答案:D
解析:

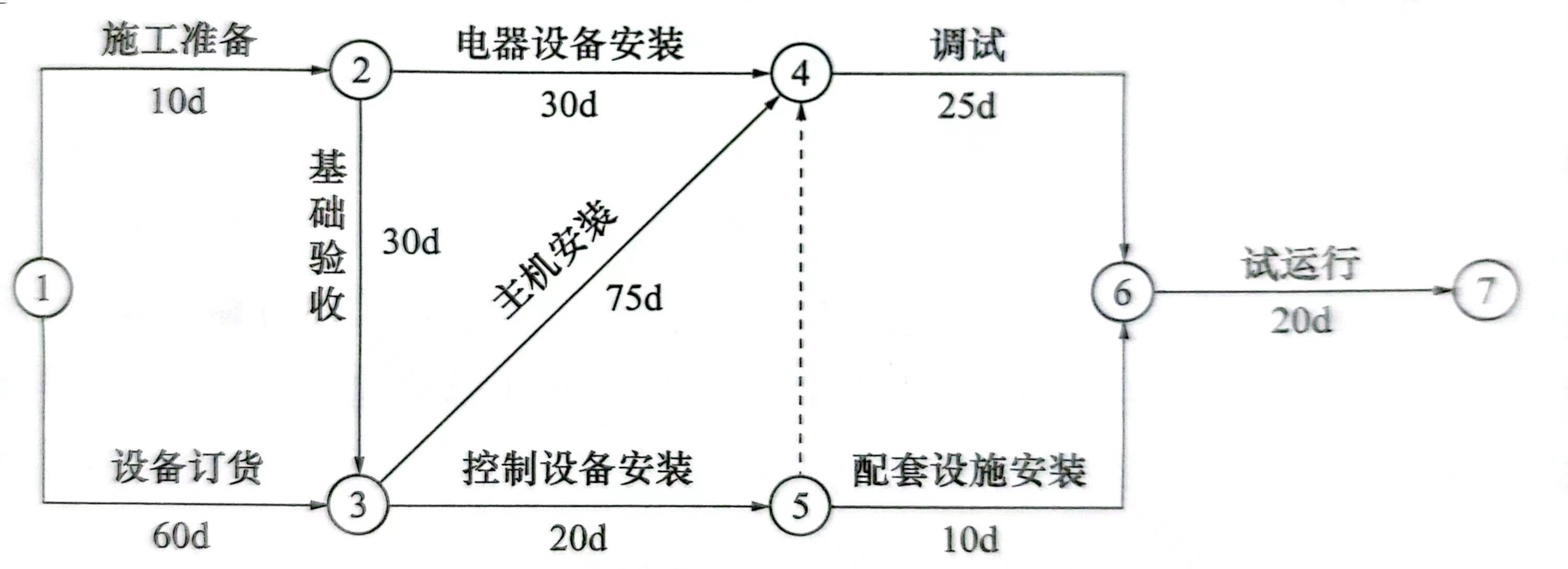

关键线路:①→③→④→⑥→⑦。设备订货→主机安装→调试→试运行
总工期:60+75+25+20=180d。
第607题
关于机电工程项目施工进度偏差分析的说法,正确的是()。
A.工作的进度偏差大于该工作的自由时差,此偏差对总工期没有影响
B.工作的进度偏差大于该工作的自由时差,此偏差必将影响总工期
C.工作的进度偏差等于该工作的自由时差,此偏差对后续工作有影响
D.工作的进度偏差大于该工作的总时差,此偏差必将影响总工期
参考答案:D
解析:
施工进度偏差对后续工作和总工期影响的分析
(1)进度偏差的工作是否为关键工作
①若出现进度偏差的工作位于关键线路上,即该工作为关键工作,则无论其偏差有多小,都将对后续工作和总工期产生影响,必须采取相应的调整措施。
②若出现进度偏差的工作不是关键工作,则需要比较偏差值与总时差和自由时差的大小关系,确定对后续工作和总工期的影响程度。
(2)进度偏差是否大于总时差
①若工作的进度偏差大于该工作的总时差,此偏差将影响后续工作和总工期,必须采取相应的调整措施。
②若工作的进度偏差小于或等于该工作的总时差,此偏差对总工期无影响,但它对后续工作的影响程度,则需要通过比较偏差与自由时差的大小来确定。
(3)分析进度偏差是否大于自由时差
①若工作的进度偏差大于该工作的自由时差,此偏差对后续工作产生影响,如何调整应根据后续工作允许影响的程度而定。
②若工作的进度偏差小于或等于该工作的自由时差,此偏差对后续工作无影响,原进度计划可不作调整。
第608题 施工作业进度计划编制的根据是()。
A.单项工程施工进度计划
B.单位工程施工进度计划
C.分部工程施工进度计划
D.分项工程施工进度计划
参考答案:B
解析:
施工作业进度计划是对单位工程施工进度计划目标分解后的进度计划,应根据单位工程施工进度计划编制施工作业进度计划。
第609题 下列因素中,会影响施工图纸提供不及时的因素是()。
A.拖欠工程进度款
B.规范标准的修订
C.现场的管控能力
D.新施工技术交底
参考答案:B
解析:
影响施工计划进度的因素:施工图纸提供不及时,建设单位对工程提出了新的要求、规范标准的修订、设计单位对设计图纸的变更或施工单位要求施工修改,都会影响施工进度。
第610题 机电工程采用横道图来表示施工进度计划时的优点有()。
A.便于实际进度与计划进度比较
B.便于看出影响工期的关键工作
C.便于计算劳动力的需要量
D.便于计算材料和资金的需要量
E.便于施工进度的动态控制
参考答案:ACD
解析:
(1)横道图计划编制方法简单,便于比较实际进度与计划进度,便于计算劳动力、机具、材料和资金的需要量。
(2)横道图也可将重要工作的逻辑关系标注在图中,但如果将所有的逻辑关系都标注在图中,横道图就没有了简洁性。所以一般横道图不反映工作的逻辑关系,不能反映出工作所具有的机动时间,不能明确地反映出影响工期的关键工作、关键线路和工作时差,不利于施工进度的动态控制。
第611题 在确定各项工程的开竣工时间和相互搭接关系时,应考虑的因素有()。
A.优先安排工程量大的工艺生产主线
B.满足机电工程连续均衡施工要求
C.在机电工程施工过程中能加班加点
D.考虑各种不利条件的限制和影响
E.在进度计划中留出一些后备工程
参考答案:ABDE
解析:
在确定各项工程的开竣工时间和相互搭接的协调关系时,应考虑以下因素:
①保证工作重点、兼顾一般,优先安排工程量大的工艺生产主线。
②满足连续均衡施工要求,使资源得到充分的利用,提高生产率和经济效益。
③留出一些后备工程,以便在施工过程中作为平衡调剂使用。
④考虑各种不利条件的限制和影响,为缓解或消除不利影响做准备。
⑤考虑业主的配合及当地政府有关部门的影响等。
第612题 下列施工进度控制措施中,属于技术措施的有()。
A.建立施工进度协调会议制度
B.编制资金需求计划
C.分析改变施工技术
D.编制施工进度控制细则
E.加强图纸审查,严格控制随意变更
参考答案:CDE
解析:
技术措施:
(1)为实现计划进度目标,优化施工方案,分析改变施工技术、施工方法和施工机械的可能性。
(2)审查分包单位提交的进度计划,使分包单位能在满足总进度计划的状态下施工。
(3)编制施工进度控制工作细则,指导项目部人员实施进度控制。
(4)采用网络计划技术及其他适用的计划方法,并应用计算机技术,对机电工程进度实施动态控制。
(5)施工前应加强图纸审查,严格控制随意变更。
A属于组织措施;B属于经济措施。
参考答案:↓
解析:
1.应配置信号指挥员、司索人员、起重工、钳工、焊工。
2.吊机站立位置的地基应进行清理,按规定进行沉降预压试验。

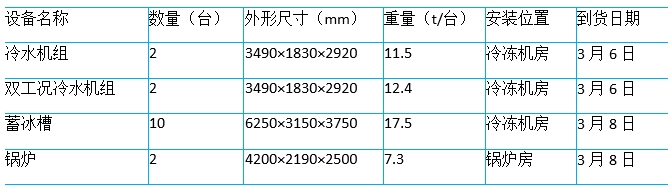

在设备的试吊中,应关注的重要步骤是:设备(最大尺寸)的吊起高度,设备的停留时间,设备(冷水机组、锅炉)的检查部位和调整方法。

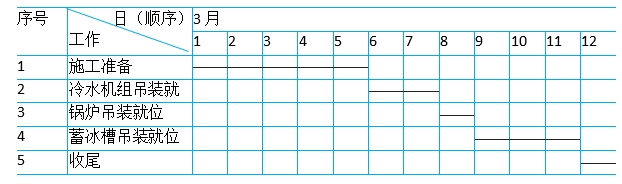

3.在进度计划中,先吊装锅炉,后吊装蓄冰槽是不合理的。
因为蓄冰槽是利用锅炉房的泄爆口吊装的,否则蓄冰槽就不能吊装。纠正:锅炉应安排在蓄冰槽后吊装。
4.空调工程项目的施工顺序原则有:要突出主要工程和工作,要满足先地下后地上、先深后浅、先里后外、先干线后支线等施工的基本顺序要求,满足质量和安全的需要,满足用户要求,注意生产辅助装置和配套工程的安排。
参考答案:↓
解析:

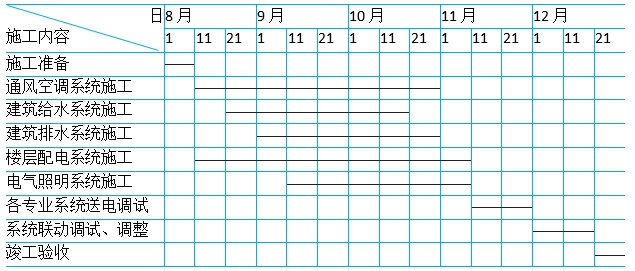

1.施工进度计划被安装公司总工程师否定的原因有:进度计划中先建筑给水、后建筑排水的施工程序不正确(或施工应是先排水、后给水)。
变配电室最迟应在11月10日(或11日前)完成送电。
2.问题一中,应检验风管的咬口缝、铆接孔、法兰翻边、管段连接的严密性,合格后方能进入下道工序。
3.问题二中,灯具安装的质量问题整改:嵌入式吸顶灯(大于3kg)应采取预埋吊钩(或膨胀螺栓)固定在混凝土楼板上。
4.A安装公司项目部与B建筑公司协调与配合的主要内容有:施工进度的协调与配合,交叉施工的协调与配合,吊装(运输)机具的使用与协调,设备基础(或预埋件、预留孔)的检查与协调。
参考答案:↓
解析:

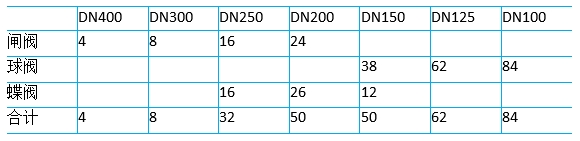

1.第一批进场的阀门按规范要求最少应抽查44个进行强度和严密性试验,强度试验压力应为公称压力的1.5倍;严密性试验压力应为公称压力的1.1倍。

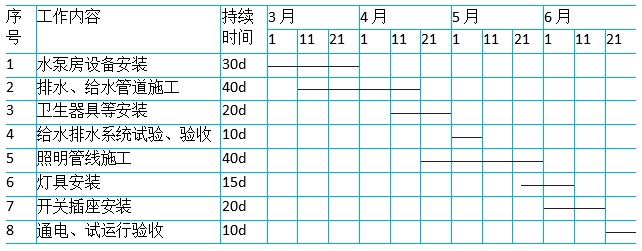

2.否定的原因:照明工程和给水排水工程施工没有先后逻辑关系,照明工程和给水排水工程可以同时进行施工。修改后的作业进度计划工期为70d。
3.单相三孔插座的接线要求:面对插座板,右孔与相线(L)连接,左孔与中性导体(N)连接,上孔与保护接地导体(PE)连接;保护接地导体(PE)在插座之间不得串联连接;相线(L)及中性导体(N)不应利用插座本体的接线端子转接供电。
4.图9-1中的水泵运行时会产生的不良后果:进水入口的同心异径接头会形成气囊;压力表前没有表弯,压力表会由于较大的压力冲击而损坏。
质量验收合格的示意图(返工部分)如图9-2所示:
图9-2质量验收合格的示意图
第616题 下列施工质量控制,属于事中控制的是()。
A.施工人员资格审查
B.施工方案审批
C.检验方法审查
D.施工变更审查
参考答案:D
解析:
施工过程质量控制按全过程分为三个阶段:事前控制、事中控制、事后控制。1.事前控制
施工前准备阶段的质量控制,是对投入参与施工项目的人、机、料、法、环和资源条件的策划和控制。
(1)施工准备质量控制:质量控制系统组织的控制;质量策划、施工方案、施工计划、施工方法、检验方法审查的控制;工程技术环境监督检查的控制;新工艺、新技术、新材料审查把关控制;施工机具、检测器具质量控制;工程设备材料、半成品及构件质量控制;质量保证体系、施工人员资格审查、操作人员培训等管理控制等。
(2)严格控制图纸会审及技术交底质量、施工组织设计交底质量、分项工程技术交底质量。
2.事中控制
施工过程中对所有的与工程最终质量有关的各个环节,包括对施工过程的中间产品(工序产品或分项、分部工程产品)的质量控制。
(1)施工过程质量控制。工序控制(一般工序控制和特殊工序控制);工序之间交接检查的控制;隐蔽工程质量控制;调试和检测、试验等过程控制。
(2)设备监造控制。大型特殊的设备必须派人到工厂监造。
(3)中间产品控制。在机电工程施工中比较多,比如锅炉及压力容器安装,实际是对中间产品进行组对的继续制造过程,这项质量控制尤为重要。
(4)分项、分部工程质量验收或评定的控制。
(5)设计变更、图纸修改、工程洽商等施工变更的审查控制。3.事后控制
对施工过程所完成的具有独立的功能和使用价值的最终产品(单位工程或工程项目)及其有关方面(如质量文档)的质量进行控制,也就是已完工工程项目的质量检验验收控制。
(1)竣工质量检验控制。联动试车及运行,验收文件审核签认,竣工验收交工。
(2)工程质量评定。单位工程、单项工程、整个项目的质量评定。
(3)工程质量文件审核与建档。这是最为重要的质量控制,要真实、准确。
(4)回访和保修。是一种工程质量保修制度,是反馈工程质量的最直接的真实评价。
第617题 影响下道工序质量的质量控制点应由()共同检查确认并签证。
A.业主和施工双方质检人员
B.施工和监理双方质检人员
C.业主和监理双方质检人员
D.施工和政府双方质检人员
参考答案:B
解析:
质量控制点等级的划分:根据各控制点对工程质量的影响程度,分为A、B、C三级质量控制点。
A级控制点:影响装置、设备的安全运行、使用功能或运行后出现质量问题时必须停车才可处理或合同协议有特殊要求的质量控制点,必须由施工、监理和业主三方质检人员共同检查确认并签证。
B级控制点:影响下道工序质量的质量控制点,由施工、监理双方质检人员共同检查确认并签证。
C级控制点:对工程质量影响较小或运行后出现问题,可随时处理的次要质量控制点,由施工方质检人员自行检查确认。
第618题 下列检验,不属于“三检制”的是()。
A.自检
B.互检
C.送检
D.专检
参考答案:C
解析:
“三检制”是指操作人员的“自检”“互检”和专职质量管理人员的“专检”相结合的检验制度。它是施工企业确保现场施工质量的一种有效的方法。
第619题 检验批验收由()组织施工单位项目专业质量检查员、专业工长等进行验收。
A.总监理工程师
B.专业监理工程师
C.建设单位项目负责人
D.施工单位项目负责人
参考答案:B
解析:
分项、分部、单位工程的质量验收,应按照所划分的检验批、分项、子分部、分部、子单位、单位工程依次进行。
(1)检验批验收:由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。
(2)分项工程验收:在施工单位自检的基础上,由建设单位专业技术负责人(监理工程师)组织施工单位专业技术质量负责人进行验收。
(3)分部(子分部)工程验收:在各分项工程验收合格的基础上,由施工单位向建设单位提出报验申请,由建设单位项目负责人(总监理工程师)组织施工、监理和设计等有关单位项目负责人及技术负责人进行验收。
(4)单位(子单位)工程验收:单位工程完工后,由施工单位向建设单位提出报验申请,由建设单位项目负责人组织施工单位、监理单位、设计单位等项目负责人进行验收。
第620题 机电工程工程专项验收主要包括()。
A.消防验收
B.安全验收
C.环境保护验收
D.建筑管道验收
E.建筑防雷验收
参考答案:ABCE
解析:
工程专项验收主要包括:消防验收、环境保护验收、工程档案验收、建筑防雷验收、建筑节能专项验收、安全验收和规划验收等。专项验收应在分层质量验收合格的基础上,在工程总体验收前进行。
