第681题 一、背景

某机电安装公司承接东南沿海一座大型炼油厂的动力车间技改项目,项目的主要工作是在原有厂房内加装6台H型空压机、与其配套的润滑油站、缓冲罐及相应的电气、仪表、管道施工。空压机的最重组件为48t。项目部选用90t汽车起重机、安全系数为5的吊索就位压缩机。经过4个月的艰苦施工,完成了大部分的施工任务。期间发生了如下事件:

事件一:由于原车间内一台运行的压缩机出现故障,业主要求压缩新机组的单机试运程序,在润滑油站油冲洗尚未合格的情况下,业主下令在润滑油管线连接压缩机润滑点处加装过滤网来保证没有超标固体颗粒进入轴承。

事件二:油冲洗合格后,施工单位组织单机试运行,划定了安全警戒区,周围的环境已清扫干净,施工记录等相关资料已完善,试运行所需的水、电、气、油等已经到位。监理工程师认为不够完善,要施工单位补充。

二、问题

1.设备的吊装方案是否合适?说明理由。

2.管道同压缩机无应力配管时要检测法兰的哪些位置参数?连接时如何监测?

3.业主要求在润滑油管与压缩机润滑点间加过滤网是否合适?会出现什么情况?

4.施工单位需要补充完善单机试运行的哪些方面?



参考答案:↓


解析:

1.该吊装方案不合适,作为主吊索,在这种工况下,其安全系数一般不得小于8。

2.压缩机配管施工时,应在自由状态下检验法兰的平行度和同轴度,以及自由状态下配对法兰的间隙,都必须合格。在管道与压缩机连接时,应在压缩机联轴节上架设百分表监视机器的位移。

3.业主要求加过滤网的做法不合适。虽然加过滤网可短时间阻止固体颗粒进入轴承,但随着颗粒沉积在过滤网上,会造成供油不足、轴承温度上升、压缩机振动加大,严重时会造成烧瓦的事故。

4.还应完善:试运行人员的培训,建立试运行组织;对可能造成人身伤害或设备损坏的部位设置相应的防护设施;试运行方案需经监理和业主审批。


第682题 一、背景

某安装工程公司承包了一套燃油加热炉安装工程,包括加热炉、燃油供应系统、钢结构、工艺管道、电气动力与照明、自动控制、辅助系统等。

燃油泵的进口管道焊缝要求100%射线检测,因阀门和法兰未到货,迟迟未能焊接。为了不影响单机试运行的进度要求,阀门和法兰到达施工现场后,安装工程公司项目部马上安排施工人员进行管道和法兰的施焊,阀门同时安装就位。

安装工程公司项目部总工程师组织编写了加热炉、燃油泵等动力设备的单机试运行方案,报建设单位进行了审批,按照试运行方案,安装工程公司项目部组织了单机试运行和联动试运行。

安装工程公司项目部在分项(检验批)、分部工程质量验收评定合格后,填写了工艺管道工程质量验收记录,并做了检查评定结论,向建设单位提出进行单位工程质量验收评定和竣工验收的申请。

安装工程公司项目部向建设单位提交的竣工工程施工记录资料有:图纸会审记录、设计变更单、隐蔽工程验收记录;焊缝的无损检测记录;质量事故处理报告及记录。建设单位认为:安装工程公司项目部提交的施工记录资料不全,要求安装工程公司项目部完善、补充。安装工程公司项目部全部整改补充后,建设单位同意该工程组织竣工验收。

二、问题

1.阀门在安装前应检查哪些内容?

2.指出安装工程公司项目部组织试运行的不妥之处,并予以纠正。

3.工艺管道工程质量验收记录填写的主要内容有哪些?

4.安装工程公司项目部应补充哪些施工记录资料?



参考答案:↓


解析:

1.阀门安装前检查的内容有:按设计文件核对其型号,压力试验合格,检查阀门填料,其压盖螺栓应留有调节余量。

2.(1)安装工程公司项目部总工程师组织编写单机试运行方案直接报建设单位不妥;纠正:安装工程公司项目部总工程师组织编写的单机试运行方案,应先报安装工程公司总工程师审定后,再报建设单位批准后实施。

(2)安装工程公司项目部组织联动试运行不妥;纠正:按联动试运行责任分工,应由建设单位组织、指挥联动试运行。

3.工艺管道工程质量验收记录填写的主要内容有:分项(检验批)工程名称、检验项目数、安装工程公司项目部(施工单位)检查评定结论。

4.安装工程公司项目部应补充的施工记录资料有:定位放线记录,特种设备安装检验及验收检验报告,分项工程使用功能检测记录。


第683题 机电安装工程保修期自()之日起计算。


A.合同约定时间

B.竣工验收合格

C.工程审计决算后

D.进度款90%后


参考答案:B


解析:

根据《建设工程质量管理条例》的规定,建设工程中安装工程在正常使用条件下的最低保修期限为:

①建设工程的保修期自竣工验收合格之日起计算;电气管线、给水排水管道、设备安装工程保修期为2年;供热和供冷系统为2个供暖期、供冷期。

②其他项目的保修期由发包单位与承包单位约定。


第684题 《建设工程质量管理条例》规定,机电安装工程在正常使用条件下的最低保修期限说法不正确的是()。


A.电气管线工程保修期为2年

B.设备安装工程保修期为2年

C.供热和供冷系统为2年

D.其他项目的保修期由发包单位与承包单位约定


参考答案:C


解析:

根据《建设工程质量管理条例》的规定,建设工程中安装工程在正常使用条件下的最低保修期限为:

①建设工程的保修期自竣工验收合格之日起计算;电气管线、给水排水管道、设备安装工程保修期为2年;供热和供冷系统为2个供暖期、供冷期。

②其他项目的保修期由发包单位与承包单位约定。


第685题 关于机电安装工程保修责任范围的说法,正确的是()。


A.由于施工单位的施工质量不良造成的,施工单位只负责修理

B.由于双方的责任造成的,施工单位应负责修理,不负责费用

C.由于建设单位责任造成的,费用由双方协商解决

D.由于建设单位提供的材料质量造成的,建设单位应承担修理费用,施工单位协助修理


参考答案:D


解析:

对保修期和保修范围内发生的质量问题,应先由建设单位组织设计、施工等单位分析质量问题的原因,确定保修方案,由施工单位负责保修。对质量问题的原因分析应实事求是,科学分析,分清责任,由责任方承担相应的经济赔偿。

①质量问题确实是由于施工单位的施工责任或施工质量不良造成的,施工单位负责修理并承担修理费用。

②质量问题是由双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理。

③质量问题是由于建设单位提供的设备、材料等质量不良造成的,应由建设单位承担修理费用,施工单位协助修理

④质量问题发生是因建设单位(用户)责任,施工单位修理后,修理费用或者重建费用由建设单位负担。

⑤涉外工程的修理应按合同规定执行,经济责任按以上原则处理。


第686题 下列机电安装工程适合采用夏季回访方式的是()。


A.空调制冷系统

B.锅炉房

C.供暖系统

D.新技术、新工艺


参考答案:A


解析:

季节性回访

(1)冬季回访,如冬季回访锅炉房及供暖系统运行情况。

(2)夏季回访,如夏季回访通风空调制冷系统运行情况。


第687题 通过察看机电安装工程使用情况的回访方式是()。


A.技术性回访

B.巡回式回访

C.座谈会回访

D.信息传递回访


参考答案:B


解析:

回访的方式

1)季节性回访

(1)冬季回访,如冬季回访锅炉房及供暖系统运行情况。

(2)夏季回访,如夏季回访通风空调制冷系统运行情况。

2)技术性回访

(1)主要了解在工程施工过程中所采用的新材料、新技术、新工艺、新设备等的技术性能和使用后的效果,发现问题及时加以补救和解决。

(2)总结经验,获取科学依据,不断改进完善,为进一步推广创造条件。这类回访可定期也可不定期地进行。

3)保修期满前的回访

一般是在保修即将届满前进行回访。

4)信息传递方式回访

采用邮件、电话、传真或电子信箱等。

5)座谈会方式回访

由建设单位组织座谈会或意见听取会。

6)巡回式回访

查看机电工程使用或投入生产后的运转情况。


第688题 机电安装工程运行管理记录应包括的内容有()。


A.日常巡回检查记录

B.设备单机试运行记录

C.隐蔽工程验收记录

D.主要设备维修记录

E.主要设备运行记录


参考答案:ADE


解析:

应建立运行管理档案,各系统运行管理记录应真实齐全,填写信息应详细准确,填写人应签名,运行管理记录应包括下列内容:

①运行系统运行管理方案及运行管理记录。

②各系统设备性能参数及易损易耗配件型号参数名册。

③各主要设备运行参数记录。

④日常事故分析及其处理记录。

⑤日常巡回检查记录。

⑥全年运行值班记录及交接班记录。

⑦各主要设备维护保养及日常维修记录。

⑧设备和系统部件的大修和更换零配件及易损件记录。

⑨年度运行总结和分析资料等。


第689题 下列属于机电安装工程维护保养内容的有()。


A.管道冲洗试验记录

B.设备定期的全面清理

C.隐蔽工程验收记录

D.系统联动试运行记录

E.设备运行状态检查


参考答案:BE


解析:

系统维护工作包括常规维护保养和定期维护保养。

①常规维护保养。日常开展的维护保养工作,主要包括系统运行效果检查、设备运行状态检查、安全检查以及日常清理工作。

②定期维护保养。定期开展的维护保养工作,一般半年或一年一次,通常在系统运行的淡季进行,主要包括系统重要功能及效果的检测、易损部件的更换及设备的全面清理。

A、C、D属于运行系统的设计、施工、调试、检测,以及评定等技术资料应齐全并妥善保存,并应对照系统实际情况进行核对。必备文件档案应包括内容。


第690题 机电安装工程技术性回访主要了解的内容有()。


A.锅炉房

B.制冷系统运行情况

C.新工艺

D.新材料

E.新设备


参考答案:CDE


解析:

技术性回访

(1)主要了解在工程施工过程中所采用的新材料、新技术、新工艺、新设备等的技术性能和使用后的效果,发现问题及时加以补救和解决。

(2)总结经验,获取科学依据,不断改进完善,为进一步推广创造条件。这类回访可定期也可不定期地进行。


第691题 机电安装工程常见的回访方式有()。


A.季节性回访

B.技术性回访

C.保修期满后回访

D.投入生产前的运转情况

E.采用邮件


参考答案:ABE


解析:

回访的方式

1)季节性回访

(1)冬季回访,如冬季回访锅炉房及供暖系统运行情况。

(2)夏季回访,如夏季回访通风空调制冷系统运行情况。

2)技术性回访

(1)主要了解在工程施工过程中所采用的新材料、新技术、新工艺、新设备等的技术性能和使用后的效果,发现问题及时加以补救和解决。

(2)总结经验,获取科学依据,不断改进完善,为进一步推广创造条件。这类回访可定期也可不定期地进行。

3)保修期满前的回访

一般是在保修即将届满前进行回访。

4)信息传递方式回访

采用邮件、电话、传真或电子信箱等。

5)座谈会方式回访

由建设单位组织座谈会或意见听取会。

6)巡回式回访

查看机电工程使用或投入生产后的运转情况。


第692题 一、背景

某医院项目,总承包单位将通风空调工程分包给某安装单位,分包工程内容有通风系统、空调水系统和冷热(媒)设备。空调设备包括7台风冷式热泵机组、9台水泵、123台吸顶式新风空调机组、1237台风机盘管、42台排风机,均由业主采购。通风空调工程的动力供电系统由总承包单位自行施工。

通风空调设备安装完工后,在总承包单位的配合下,安装单位对通风空调的通风系统、空调水系统和冷热(媒)系统进行了系统调试。调试人员在风机盘管、新风机和排风机单机试车合格后,用热球风速仪对各风口进行测定与调整,以及进行其他内容的调试,在全部数据达到设计要求后,通风空调工程在夏季做了带冷源的试运行,并通过竣工验收。

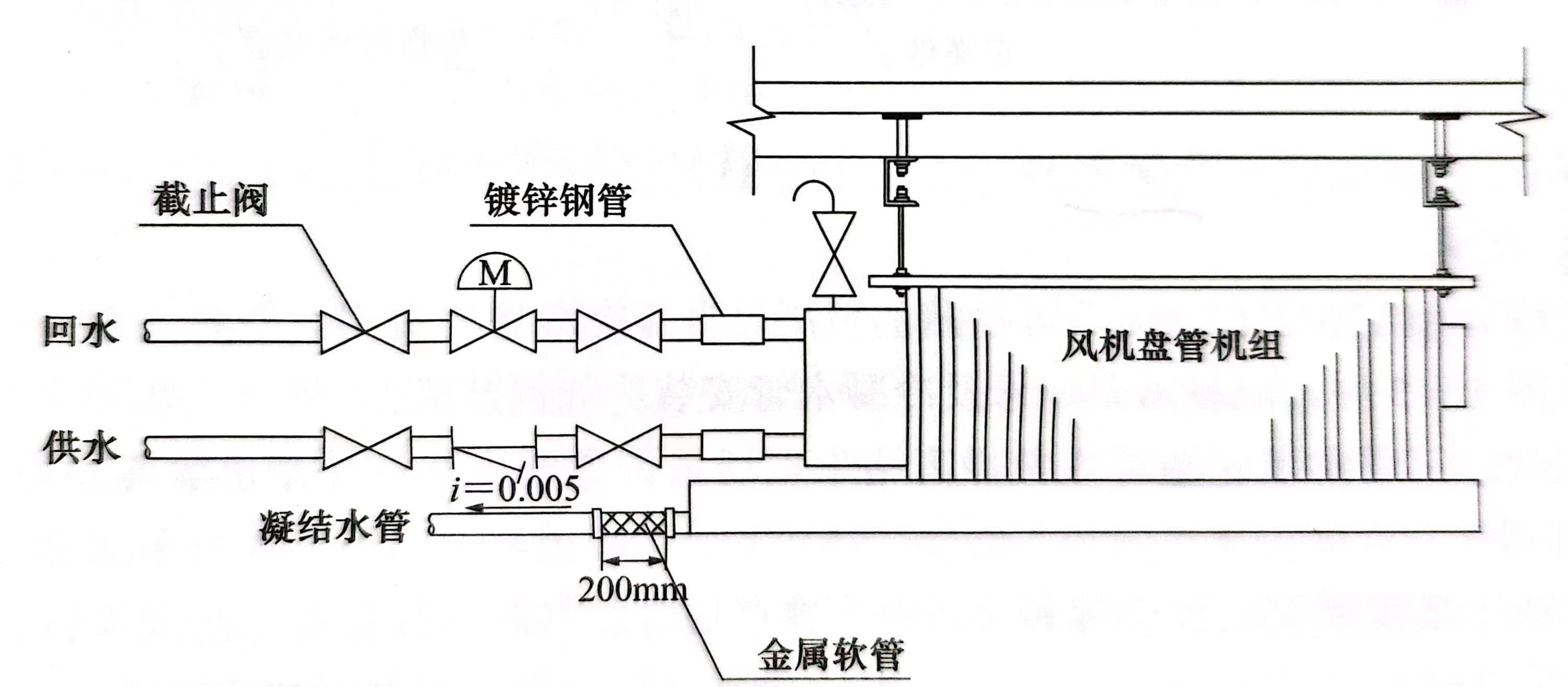

医院营业后,到了冬季,安装单位及时进行回访,对通风空调工程做季节性测试调整。发现个别病房风口的新风量只有150m3 /h(设计要求是200m3 /h),经复查是调试人员的数据计算错误,后重新调整测试,达到设计要求。另有个别病房的风机盘管排水不畅、噪声超标,达到45dB(设计要求是40dB),经检查排水不畅与安装质量有关,现场有问题的风机盘管安装情况如图16-1所示,风机盘管噪声超标经检查是设备产品质量不达标。经过安装单位的整改维修和风机盘管生产厂家调换设备,风机盘管的质量问题得以解决。

图16-1病房风机盘管安装示意图

二、问题

1.通风系统调试后,分包单位还有哪几项调试内容?需哪些单位配合?

2.医院营业后,安装单位的回访属于哪种回访方式?回访由哪些人员参加?

3.通风空调工程在冬季测试时查出的问题属于什么性质的质量问题?应如何处理?

4.图16-1中风机盘管的安装存在哪些质量问题?应如何整改?

5.风机盘管的维修主要发生了哪些费用?应由谁承担?



参考答案:↓


解析:

1.通风空调系统调试的主要内容包括设备单机试运行及调试、系统非设计满负荷条件下的联合试运行及调试。空调系统带冷(热)源的正常联合试运行应视竣工季节与设计条件决定。所以,通风系统调试后还有:(1)风冷式热泵机组和水泵的单机试运行及调试;

(2)空调水以及整个通风空调系统非设计满负荷条件下的联合试运行及调试。调试需设备供应商、总承包单位配合。

2.医院营业后,安装单位的回访属于季节性回访,回访应由医院工程项目负责人,技术、质量、经营等有关方面人员参加。

3.通风空调工程在冬季测试时查出的病房风口新风量不足是施工质量(技术)问题,须重新进行风量调整测试;测试时查出的风机盘管排水不畅问题是施工质量问题,须进行整改维修;风机盘管噪声超标是产品(设备)质量问题,须更换处理。

4.图16-1中风机盘管安装的质量问题有:

(1)风机盘管机组与供回水管的连接采用镀锌钢管,不符合施工验收规范,整改措施:风机盘管机组与供回水管道之间应采用金属软管连接;

(2)冷凝水管的坡度为0.005,不符合要求,整改措施:冷凝水管的坡度应不低于0.008,以确保排水顺畅;

(3)积水盘与冷凝水管之间的连接采用金属软管,不符合要求,整改措施:积水盘与冷凝水管之间的连接应采用塑料透明软管,以监视冷凝水排水情况;

(4)积水盘与冷凝水管之间的软管长度为200mm,不符合要求,整改措施:积水盘与冷凝水管之间的透明软管长度不应超过150mm。

5.风机盘管的维修主要发生了设备材料费、人工费,其中,风机盘管排水不畅是由于安装质量问题造成的,安装单位应承担维修整改的全部费用;风机盘管噪声超标是由于业主提供的设备产品质量不良造成的,应由业主承担设备更换和维修费用,施工单位协助修理。


第693题 一、背景

某机电安装公司承建某火力发电厂机电安装工程。整个机电工程项目于2015年4月竣工验收完成后,建设单位立即组织进行负荷联动试运行。合同约定:负荷联动试运行期间,机电安装公司应派相应人员配合保驾。

在负荷联动试运行中,发生冷却循环水系统5号电动阀门关闭时阀底被顶裂事件。

在电厂试生产期间,发生冷却循环水系统1号主电动阀门开启时电动机出现冒烟现象。上述两事件发生后,建设单位与机电安装公司一起组织有关人员,进行调查,分析原因:

(1)在查竣工档案资料时,5号电动阀门单体调试记录中未发现开启和关闭的限位测定数据。

(2)对1号主电动阀门单体调试记录中未发现电动机过载电流保护装置测试数据,查值班人员操作情况,发现1号主电动阀门开启前,未先开启旁通阀门而造成主电动阀门过负荷情况。

二、问题

1.机电安装公司何时发送保修证明书给建设单位?保修时间应从何时开始计算?

2.工程竣工验收投入使用后,机电安装公司交付后的服务应包括哪些方面的内容?

3.机电安装公司对5号电动阀门事件应如何处理?

4.机电安装公司对1号主电动阀门事件又应做如何处理?

5.安全阀的校验有何规定?



参考答案:↓


解析:

1.在工程竣工验收的同时,即2015年4月,机电安装公司应向建设单位发送机电安装工程保修证明书,保修时间应自竣工验收合格之日起计算。

2.该工程竣工验收投入使用后,机电安装公司的服务应包括:进行工程回访,发现质量问题应按保修的责任范围负责修理,派相应人员配合建设单位组织的负荷联动试运行。

3.冷却循环水系统5号电动阀门关闭时阀底被顶裂,是机电安装公司未对5号电动阀门做开启和关闭的限位测定造成的;应由机电安装公司负责更换安装,并承担相应的经济费用。

4.冷却循环水系统1号主电动阀门开启时电动机出现冒烟现象,可能的原因有两方面:

(1)机电安装公司对1号主电动阀门单体调试时,未做电动机过载电流保护装置测试;

(2)建设单位值班人员操作时,1号主电动阀门开启前,未先开启旁通阀门而造成主电动阀门过负荷。

因此,1号主电动阀门开启时的质量问题是建设单位和施工单位双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理或更换安装。

5.安全阀的校验应按照国家现行标准和设计文件的规定,按其产品合格证、铭牌、标准和使用条件,进行外观检查、解体检查和性能校验,性能校验一般应进行整定压力调整和密封性能试验。

安全阀校验时,先对安全阀进行清洗并检查外观,然后对其进行解体,检查各零部件;整定压力应当在其范围内;整定压力调整合格后,应做好记录、重新铅封,并出具安全阀校验报告。
