参考答案:↓
解析:
1.业主自行决定采取邀请招标的做法是不妥的。
理由:根据《中华人民共和国招标投标法》第十一条规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。
2.拒收C企业的投标文件。
理由:根据《中华人民共和国招标投标法》第二十八条规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
E企业投标文件应作废标处理。
理由:根据《中华人民共和国招标投标法》和《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差(关键问题,没有法定代表人签字,项目经理也未获得委托人授权书,无权代表本企业投标签字,尽管有单位公章,仍属存在重大偏差)。
3.不妥之处一,10月21日下午才开标。理由:根据《中华人民共和国招标投标法》第三十四条规定,开标应当在投标文件确定的提交投标文件的截止时间公开进行。本案例招标文件规定的投标截止时间是10月18日下午4时。不妥之处二,当地招标投标监督管理办公室主持开标。
理由:根据《中华人民共和国招标投标法》第三十五条规定,开标应由招标人主持。
4.不妥之处一,当地招标投标监督管理办公室1人,公证处1人进入评标委员会。理由:根据《中华人民共和国招标投标法》和《评标委员会和评标方法暂行规定》,评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表,以及有关技术、经济等方面的专家组成。公证处人员参加评标委员会,影响公正工作的开展。
不妥之处二,评标委员会技术经济专家比例为4/7,偏少。
理由:《中华人民共和国招标投标法》第三十七条规定,评标委员会技术、经济等方面的专家不得少于成员总数的2/3。
5.确定A企业中标是违规的。理由:根据《中华人民共和国招标投标法》第四十一条规定,能够最大限度地满足招标文件中规定的各项综合评价标准的中标人的投标应当中标。因此中标人应当是综合评分最高或经评审的投标价最低的投标人。本案例中B企业综合评分是第一名应当中标,以B企业投标报价高于A企业为由违背规定。
6.合同签订时间违规。理由:根据《中华人民共和国招标投标法》第四十六条规定,招标人和中标人应当自中标通知书发出之日起30d,按照招标文件和中标人的投标文件订立书面合同。本案例11月10日发出中标通知书,迟至12月12日才签订书面合同,两者的时间间隔已超过30d。
参考答案:↓
解析:
不符合招标投标的有关规定的方面有:
(1)投标单位F资质不符合招标公告的要求,不应向其出售招标文件。
理由:根据《中华人民共和国招标投标法》规定:“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。”
(2)评标委员会招标人代表偏多。
理由:根据《评标委员会和评标方法暂行规定》《水利工程建设项目招标投标管理规定》的有关规定,评标委员会中招标人代表人数不能超过评委总人数的1/3,而本案例中招标人代表4人,显然已经超过评委总数的1/3。
(3)不应以要求投标单位考虑降价发出问题澄清通知。
理由:报价属于实质性内容,投标人的澄清、说明、补正不得改变投标文件的实质性内容。
(4)中标通知书发出后,招标人不应与中标人就降低投标报价进行谈判。
理由:招标人和中标人应按照招标文件和投标文件订立书面合同,不得再行订立背离合同实质性内容的其他协议(关键问题,投标报价属于实质性内容)。
(5)投标文件截止时间19日偏短。
理由:《中华人民共和国招标投标法》规定不得少于20日。
(6)订立书面合同的时间为32日,过迟。
理由:《中华人民共和国招标投标法》规定,招标人和中标人应当自中标通知书发出之日起30日内订立书面合同(关键问题,不是中标人收到中标通知书之日)。
(7)招标人在合同签订后才将中标结果通知书发给A、C、D、E、F5家投标单位,违规。
理由:《中华人民共和国招标投标法》规定,中标人确定后,招标人应当向中标人发出中标通知书,并同时将中标结果通知所有未中标的投标人。
参考答案:↓
解析:
1.检修桥模板设计强度计算时除模板和支架自重外还应考虑新浇筑混凝土自重;钢筋重量;工作人员及浇筑设备、工具荷载等基本荷载(关键问题,增加荷载名称)。
检修桥承重模板跨度大于4m,模板安装时起拱值按跨度的0.3%左右确定(关键问题,需要考虑检修桥跨度)。
检修桥承重模板跨度大于8m,在混凝土强度达到设计强度的100%时才能拆除(关键问题,需要考虑检修桥跨度不同,拆模需要的混凝土强度不同)。
2.提高混凝土抗冻性主要措施还有:提高混凝土的密实性;减小水胶比;掺加外加剂(或引气剂)(关键问题,一般情况下,至少可以举例出两个以上措施)。
底板混凝土浇筑主要温度控制措施还有:降低混凝土入仓温度、加速混凝土散热
(关键问题,一般情况下,至少可以举例出两种以上措施)。
3.施工单位组织质量缺陷备案表填写,报监理单位备案不妥,应由监理单位组织质量缺陷备案表填写,报工程质量监督机构备案(关键问题,一般情况下,至少可以举例出两个以上不妥,同时写出正确做法)。
还应填写:对工程安全、使用功能和运行影响(或:对建筑物使用的影响),处理意见或不处理原因分析(或:对质量缺陷是否处理和如何处理)(关键问题,一般情况下,至少缺项两个以上)。
4.根据混凝土强度统计结果,闸室段分部C25混凝土试件抗压强度质量符合合格等级。因为根据《水利水电工程施工质量检验与评定规程》SL176—2007,C25混凝土最小强度为23.5MPa,大于0.9倍设计强度标准值,符合优良标准;强度保证率为96%,大于95%,符合优良标准;离差系数为0.16大于0.14、小于0.18,符合合格标准。所以C25混凝土试件抗压强度质量符合合格等级(关键问题,确定等级的依据)。闸室段分部工程验收应具备以下条件:所有单元工程已完成;已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见;合同约定的其他条件(关键问题,一般情况下,条件至少两个以上)。
参考答案:↓
解析:
1.编制施工进度计划的主要步骤是:分析研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序(关键问题,步骤需要排序)。

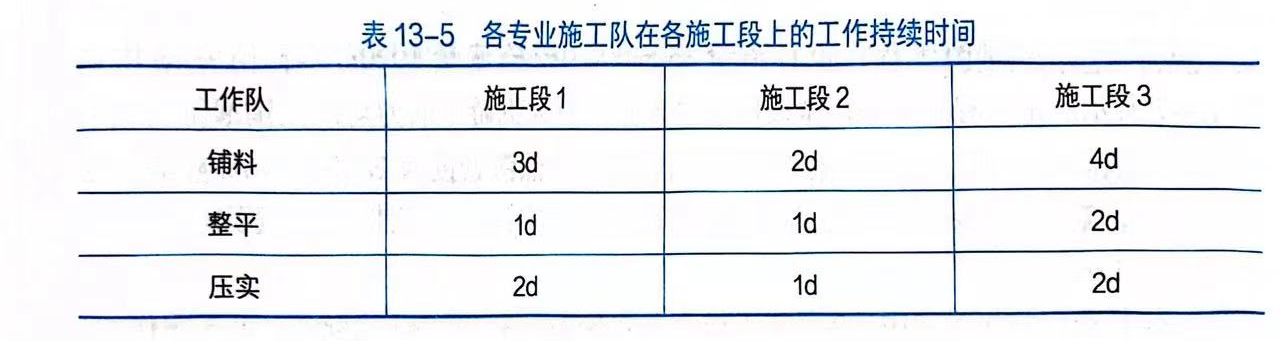

2.坝面作业工艺逻辑关系应是先铺料、后整平、再压实;坝面作业组织逻辑关系应是从施工段1到施工段2,最后到施工段3的顺序组织施工(关键问题,工艺逻辑关系与组织逻辑关系)。

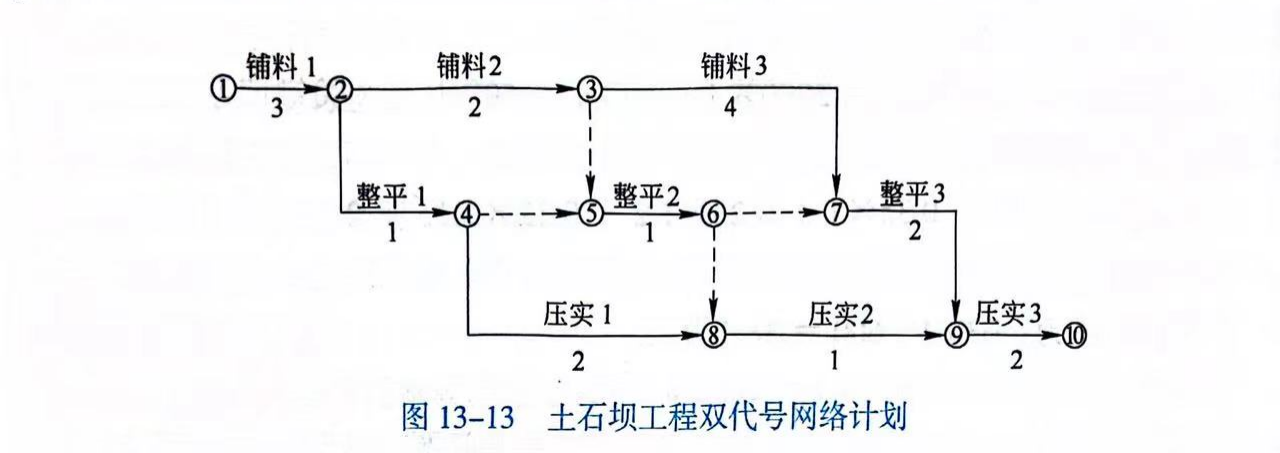

3.该项目的双代号网络计划如图13-13所示(关键问题,箭线要有箭头,工作名称在箭线上方,消耗时间在箭线下方。节点编号,顺箭头方向从小号到大号)。

4.网络图的计算工期:13d(关键问题,消耗时间最多的线路是关键线路)。网络图的关键线路为:①→②→③→⑦→⑨→⑩。关键线路在下列网络图中用双箭线或粗实线来表示(图13-14)。
5.网络图中工作整平2为非关键工作,总时差为3d,现由于暴雨原因工作整平2延误7d,故对施工工期影响时间为7-3=4d(关键问题,非关键线路可以变成关键线路)。
参考答案:↓
解析:
1.竣工结算的程序是(关键问题,掌握《水利水电工程标准施工招标文件》支付的有关要求,注意次序不能颠倒和时间要求):
(1)完工验收后,承包人按照国家有关规定和专用合同条款约定的时间向监理机构提交完工结算报告。
(2)监理机构提出审查意见后报送发包人。
(3)发包人收到完工结算报告后应在28d内予以批准或提出修改意见并在专用合同条款约定的时间内办理工程结算。
(4)质量保证金应在保修期满的21d内退还承包人。若保修期满时尚需承包人完成剩余工作,则监理机构有权在支付证书中扣留与剩余工作所需金额相应的质量保证金。2.预付款为:2000×20%=400万元(关键问题,简单计算不能出错,否则影响后续各项计算结果。注意每项计算都需要列公式)预付款起扣点为2000×60%=1200万元
3.P=P0×(0.15+0.35A/A0+0.23B/B0+0.12C/C0+0.08D/D0+0.07E/E0)
(人工费变动后价格A,人工费合同约定价格A0;水泥变动后价格B,水泥合同约定价格B0;钢材变动后价格C,钢材合同约定价格C0;石料变动后价格D,石料合同约定价格D0;砂料变动后价格E,砂料合同约定E0)
当工程完成70%时,P0=2000×(1-0.7)=600万元(关键问题,确定价格调整时间或可以调整价格的工程量)。
P=600×(0.15+0.35×1+0.23×1.2+0.12×1.15+0.08×1+0.07×1)=638.4万元。可索赔价款为:638.4-600=38.4万元。
合同实际价款:2000+38.4=2038.4万元。
4.质量保证金:2038.4×3%=61.152万元(关键问题,保证金按工程结算款,不是合同价)。
工程结算款:2038.4-61.152=1977.25万元(关键问题,完工时可以实际得到的结算款,质量保证金需要待保修期满后支付)。
参考答案:↓
解析:
1.工程等别:Ⅱ等;闸室级别:2级;围堰级别:4级(关键问题,不要混淆工程等别与建筑物级别以及表达形式)。

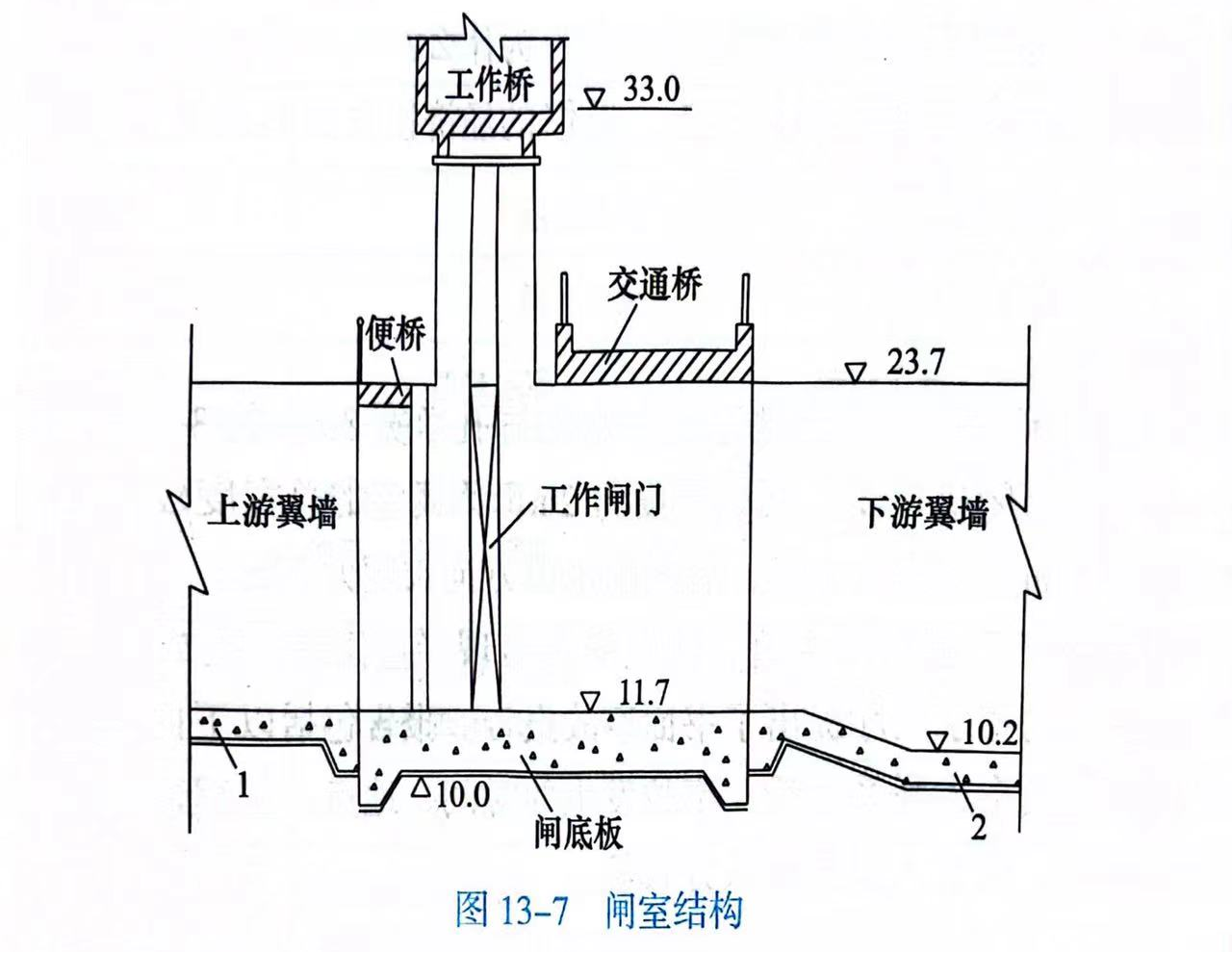

图13-7中:结构物1为铺盖,结构物2为消力池(关键问题,对于单向挡水建筑物,消能结构物部署在下游)。
2.土共分为4类;本工程闸室地基土为Ⅲ类(关键问题,土的工程分类只有4类,判断属于哪一类有几种标准)。
3.施工单位选择的开挖机具合适,开挖方法不合适。理由:本工程闸室地基土为Ⅲ类,弃土运距约1km,选用反铲挖掘机配自卸汽车开挖是合适的,用挖掘机直接开挖至建基面高程不合适,闸室地基保护层应由人工开挖(关键问题,机械开挖基础时,至建基面需要留保护层,并采取人工开挖的方法)。
4.分析如下:
(1)生产安全事故共分为4级,包括特别重大事故、重大事故、较大事故、一般事故,本工程事故等级为一般事故(关键问题,安全生产事故与质量事故的等级标准不同)。
(2)高处作业级别为三级,高处作业种类为特殊(或夜间)高处作业(关键问题,高处作业等级分为4级,种类分为一般高处作业和特殊高处作业两种)。
参考答案:↓
解析:
1.承包商可提出5d的工期索赔,以及相应的人员窝工和施工机械闲置的费用索赔要求,因为提供施工场地是项目法人的责任(关键问题,掌握可以提出费用索赔和工期索赔的情形,分清责任)。
2.事件2中土方公司向项目法人要求索赔不妥,应由土方公司向总承包商索赔,总承包商向项目法人索赔(关键问题,项目法人与分包公司没有合同关系)。
事件3中总承包商要求监理单位支付试验费不妥,应要求项目法人支付试验费(关键问题,监理单位受项目法人委托进行合同管理,监理单位与承包单位没有合同关系,给承包单位造成的损失,应直接向项目法人提出索赔)。
3.不合理,因为此项支出应由总包单位承担(关键问题,掌握造价方面有关知识)。
4.监理工程师要求防渗公司整改不妥,应要求总承包商整改(关键问题,项目法人与分包公司没有合同关系)。
防渗公司整改后向监理工程师进行了口头汇报不妥,应由总承包商提出检验申请。监理工程师签证认可不妥,应根据总包单位的申请进行复验、签证(关键问题,项目法人与分包公司没有合同关系)。经济损失由防渗公司承担(关键问题,承包单位实施的工程必须达到合格标准)。
参考答案:↓
解析:
1.质量事故处理的基本要求包括:
发生质量事故后,必须坚持“事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过”的原则。
事故处理方案的要求是,必须针对事故原因提出工程处理方案,经有关单位审定后实施。
事故处理需要进行设计变更的,需原设计单位或有资质的单位提出设计变更方案;需要进行重大设计变更的,必须经原设计审批部门审定后实施;事故部位处理完毕后,必须按照管理权限经过质量评定与验收后,方可投入使用或进入下一阶段施工(关键问题:过去是事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过“三不放过原则”。现在应遵循“四不放过原则”)。
2.工程质量事故依据直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响进行分类,分为一般质量事故、较大质量事故、重大质量事故、特大质量事故四类。
根据水利部颁布的《水利工程质量事故处理暂行规定》,小于一般质量事故的质量问题称为质量缺陷。水利工程应当实行质量缺陷备案制度。
3.事故报告内容还应包括:事故发生的简要经过、伤亡人数和直接经济损失的初步估计、事故发生原因初步分析、事故发生后采取的措施及事故控制情况。
4.平板闸门安装的顺序是:闸门放到门底坎;按照预埋件调配止水和支承导向部件;安装闸门拉杆;在门槽内试验闸门的提升和关闭;将闸门处于试验水头并投入运行。
安装行走部件时,应使其所有滚轮(或滑块)同时紧贴主轨;闸门压向主轨时,止水与预埋件之间应保持3~5mm的富余度。
参考答案:↓
解析:
1.汛前必须保证完成的工程项目有:(1)、(4)、(5)、(7)(关键问题,从安全度汛角度考虑,像这种穿堤涵洞施工,汛前应实现堤防回填完成,防洪闸施工完成,具备挡洪条件)。
2.根据《水利水电工程单元工程施工质量验收评定标准混凝土工程》SL632—2012,A为主控项目;B为一般项目;C为100%(全部);D为均大于70%(或最小为75%);E为合格。
3.合同工程完工验收后,项目法人应与施工单位进行工程交接;工程竣工后,项目法人与运行管理单位进行工程移交。因此,“运行管理单位”应为“施工单位”;“工程移交”应为“工程交接”(关键问题,不要混淆“工程移交”和“工程交接”)。
4.图A:重新绘制竣工图,在说明栏内注明变更依据(关键问题,图面变更面积超过20%,需要重新绘制竣工图)。
图B:重新绘制竣工图,在说明栏内注明变更依据(关键问题,结构形式重大变化,需要重新绘制竣工图)。
图C:在原施工图上更改,在说明栏内注明变更依据,加盖并签署竣工图章(关键问题,尺寸变化属于一般性图纸变更,可以用施工图加盖并签署竣工图章作为竣工图)。
5.验收时间不妥。泵站工程竣工验收应在经过一个排水或抽水期后1年内进行。因此,2013年4月,泵站全部工程完成,2013年5月底,该工程即进行竣工验收,不满足《水利水电建设工程验收规程》SL223—2008的要求(关键问题,工程完成后要经过一定时间的试运行检验)。
参考答案:↓
解析:
1.临空面设置安全防护网或防护栏杆、木工不擅自卸下安全带,可以防止本伤亡事故的发生。
本案例中高处作业的级别为二级,为夜间(特殊)高处作业。
2.施工作业环境存在的安全隐患有:夜间施工照明设施已经损坏;人员直接坠地,说明高处作业未架设安全防护网或防护栏杆。工人可能存在的违章作业有:身体状况不良时,进行高处作业;高处作业不系安全带;特殊高处作业,没有专人监护。
3.施工单位亟需建立(或完善,或严格执行)的安全生产管理制度有:(1)安全防护用品、设施管理制度;(2)安全作业管理制度;(3)生产安全事故隐患治理制度
(关键问题,针对本事故,提出最直接相关的制度)。
4.安全教育的主要内容有木工岗位安全操作制度、班组安全制度、安全纪律等
(关键问题,掌握三级安全教育的内容)。
参考答案:↓
解析:
1.关键线路:A、B、C、D、E;工期:185d。
2.事件1,责任方发包人,A是关键工作,影响计划总工期4d。事件2,责任方是承包人,B是关键工作,影响计划总工期6d。
事件4,责任方是发包人,G是非关键工作,总时差50d,影响计划总工期3d(关键问题,按《水利水电工程标准施工招标文件》有关发包人与承包人的义务和责任条款,分清责任)。

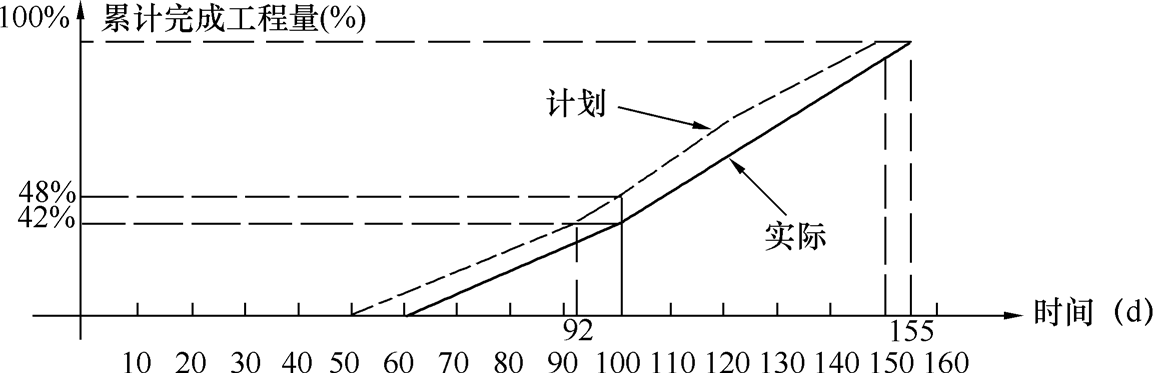

3.C工作实际用的时间为155-60=95d,第100天时C工作实际比计划拖延6%
(48%~42%),第100天完成了2d的赶工任务。
4.实际总工期185+4+6-5=190d,比计划工期拖延5d,其中有4d是发包人的责任,所以承包人需支付给发包人逾期完工违约20000元。
参考答案:↓
解析:
1.存在以下3个不正确方面:
(1)招标人提出招标公告只在本市日报上发布是不正确的。理由:公开招标项目的招标公告。应当在“中国招标投标公共服务平台”或项目所在地省级电子招标投标公共服务平台发布。
(2)招标人要求采用邀请招标是不正确的。
理由:因该工程项目由政府投资建设,相关法规规定:“全部使用国有资金投资或者国有资金投资占控股或者主导地位的项目,应当采用公开招标方式招标。如果采用邀请招标方式招标,应由有关部门批准。”
(3)对潜在投标人资格条件进行审查时,主要审查潜在投标人资质条件不正确(或不全面)。
理由:资格条件审查的内容还应包括:财务状况、投标人业绩、投标人信誉等。
2.投标文件有效性方面:
(1)A投标人的投标文件有效。
(2)投标人B的投标文件(或原投标文件)有效,但补充说明无效。理由:开标后,投标人不得主动提出澄清、说明或补正。
(3)投标人C的投标文件有效。
(4)投标人D的投标文件无效。理由:因为组成联合体投标的,投标文件应附联合体各方共同投标协议。3.投标人E撤回投标文件,招标人可以没收其投标保证金。
4.合同方面问题:
(1)招标人的要求不合理。理由:根据《水利工程建设项目招标投标管理规定》和《工程建设项目施工招标投标办法》有关规定,招标人不得向中标人提出压低报价、增加工作量、缩短工期或其他违背中标人意愿的要求,不得以此作为签订合同的条件。
(2)该项目应自中标通知书发出后30日内按招标文件和投标人A的投标文件签订书面合同,双方不得再签订背离合同实质性内容的其他协议。
(3)签约合同价格应为8000万元。
