第1043题 投标报价表的主表包括( )。
A.分类分项工程量清单计价表
B.措施项目清单计价表
C.其他项目清单计价表
D.零星工作项目清单计价表
E.工程单价汇总表
参考答案:ABCD
解析:
投标报价表主表:
( 1 )投标总价
( 2 )工程项目总价表。
( 3 )分类分项工程量清单计价表。
(4 )措施项目清单计价表。
( 5 )其他项目清单计价表
( 6) 零星工作项目清单计价表。
第1044题 下列关于投标报价表填写的说法,正确的是( )。
A.未写入招标文件工程量清单中但必须发生的工程项目,投标人可根据具体情况增加在招标文件工程量清单的最下行
B.工程量清单中的工程单价是完成工程量清单中一个质量合格的规定计量单位项目所需的直接费、施工管理费、企业利润和税金
C.投标总价应按工程项目总价表合计金额填写
D.分类分项工程量清单计价表中应填写相应项目的单价和合价
E.零星工作项目清单计价表应填写相应项目单价和合价
参考答案:CD
解析:
A选项错误,未填写的单价和总价,视为已包括在工程量清单的其他单价和合价中
B选项应该是所需的直接费、间接费、利润和税金
E选项,零星工作填写单价。
第1045题 下列情形中,可以将投标报价高报的有( )。
A.施工条件差的工程
B.专业要求高且公司有专长的技术密集型工程
C.合同估算价低、自己不愿做又不方便不投标的工程
D.风险较大的特殊工程
E.投标竞争对手多的工程
参考答案:ABCD
解析:
下列情形可以将投标报价高报:
( 1 )施工条件差的工程
( 2 )专业要求高且公司有专长的技术密集型工程
( 3 )合同估算价低向己不愿做、又不方便不投标的工程
( 4 )风险较大的特殊的工程
( 5 )工期要求急的
( 6 )投标竞争对手少的工程。
( 7 )支付条件不理想的工程。
( 8 )计日工单价可高报
第1046题 下列情形中,可以将投标报价低报的有( )。
A.施工条件好的工程
B.有策略开拓某一地区市场
C.工期宽松工程
D.风险较大的特殊工程
E.投标竞争对手多的工程
参考答案:ABCE
解析:
下列情形可以将投标报价低报:
( 1 )施工条件好、工作简单、工程量大的工程
( 2 )有策略开拓某一地区市场
( 3 )在某地区面临工程结束,机械设备等无工地转移时
( 4 )投标人在待发包工程附近有项目,而本项目又可利用该工程的设备、劳务,或有条件短期内突击完成的工程
( 5 )投标竞争对手多的工程
( 6 )工期宽松工程
( 7 )支付条件好的工程
第1047题 水利定额使用要求有( )。
A.材料定额中,未列明品种、规格的,可根据设计选定的品种、规格计算,定额数量应根据实际调整
B.土方定额的计量单位,除注明外,均按自然方计算
C.挖掘机、装载机挖土定额系按挖装自然方拟定的,如挖装松土时,人工及挖装机械乘0.85调整系数
D.现浇混凝土定额已包含模板制作、安装、拆除、修整
E.钢筋制作安装定额,不分部位、规格型号综合计算
参考答案:BCE
解析:
A选项定额数量不做调整。
D选项现浇混凝土定额不含模板制作、安装、拆除、修整
第1048题 为完成工程项目施工,发生于该工程项目施工前和施工过程中招标人不要求列明工程量的项目为( )。
A.措施项目
B.零星工作项目
C.分类分项工程项目
D.其他项目
参考答案:A
解析:
措施项目指为完成工程项目施工,发生于该工程项目施工前和施工过程中招标人不要求列明工程量的项目
第1049题 为完成工程项目施工,发生于该工程施工过程中招标人要求计列的费用项目为( )。
A.措施项目
B.零星工作项目
C.分类分项工程项目
D.其他项目
参考答案:D
解析:
其他项目指为完成工程项目施工,发生于该工程施工过程中招标人要求计列的费用项目
A.压实
B.自然方
C.有效自然方
D.松方
参考答案:C
解析:
一般土方开挖、淤泥流砂开挖、沟槽开挖和柱坑开挖按施工图纸所示开挖轮廓尺寸计算的有效自然方体积以立方米为单位计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付
第1051题 钻孔灌注桩或者沉管灌注桩按施工图纸所示尺寸计算的桩体( )为单位计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。
A.实际桩长以米
B.有效体积以立方米
C.有效桩长以米
D.设计体积以立方米
参考答案:B
解析:
钻孔灌注桩或者沉管灌注桩按施工图纸所示尺寸计算的桩体有效体积以立方米为单位计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付
第1052题 浆砌石、干砌石、混凝土预制块和砖砌体按施工图纸所示尺寸计算的( )为单位计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。
A.实际砌筑体积以立方米
B.有效砌筑面积以平方米
C.有效砌筑体积以立方米
D.实际砌筑面积以平方米
参考答案:C
解析:
浆砌石、干砌石、混凝土预制块和砖砌体按施工图纸所示尺寸计算的有效砌筑体积以立方米为单位计量,按《工程清单》相应项目有效工程量的每立方米工程单价支付

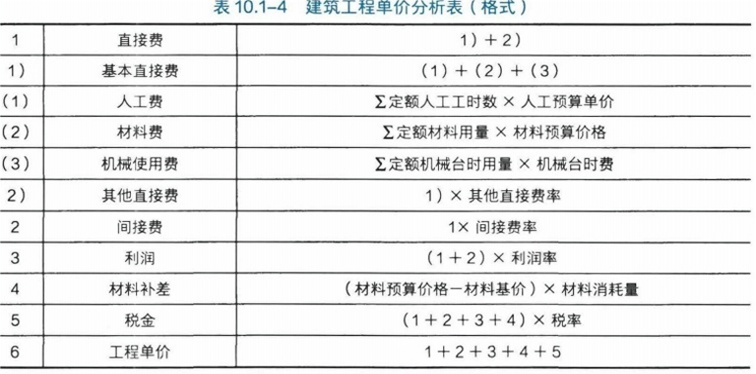

第1054题 用于编制施工图预算时计算工程造价和计算工程中劳动力、材料、机械台时需要的定额为( )。
A.概算定额
B.预算定额
C.施工定额
D.投资估算指标
参考答案:B
解析:
预算定额主要用于编制施工图预算时计算工程造价和计算工程中劳动力、材料、机械台时需要的一种定额,也是招标阶段编制标底、报价的依据
第1055题 施工企业组织生产和管理在企业内部使用的定额为( )。
A.概算定额
B.预算定额
C.施工定额
D.投资估算指标
参考答案:C
解析:
施工定额是施工企业组织生产和管理在企业内部使用的一种定额,属于企业生产定额性质,是企业编制投标报价和成本管理的重要依据
第1056题 零星材料费以费率形式表示,其计算基数为( )。
A.主要材料费之和
B.人工费、机械费之和
C.直接工程费
D.间接费
参考答案:B
解析:
其他材料费,以主要材料费之和为计算基数
零星材料费,以人工费机械费之和为计算基数
其他机械费以主要机械费之和为计算基数
第1057题 汽车运输定额,适用于水利工程施工路况10km以内的场内运输。运距超过10km时,超过部分按增运1km的台时数乘( )系数计算。
A.0.65
B.0.75
C.0.85
D.0.95
参考答案:B
解析:
汽车运输定额,适用于水利工程施工路况 10km 以内的场内运输。运距超过10km,超过部分按增运1km的台时数乘0.75的系数计算
第1059题 挖掘机、轮斗挖掘机或装载机挖装土(含渠道土方)自卸汽车运输定额,适用于Ⅲ类土。Ⅰ、Ⅱ类土人工、机械调整系数均取( )。
A.0.61
B.0.71
C.0.81
D.0.91
参考答案:D
解析:
Ⅰ、Ⅱ类土人工、机械调整系数均取0.91
IV类土人工、机械调整系数均取1.09
第1060题 挖掘机、轮斗挖掘机或装载机挖装土(含渠道土方)自卸汽车运输定额,适用于Ⅲ类土。Ⅳ类土人工、机械调整系数均取( )。
A.1.06
B.1.07
C.1.08
D.1.09
参考答案:D
解析:
Ⅰ、Ⅱ类土人工、机械调整系数均取0.91
IV类土人工、机械调整系数均取1.09
