2024年一级建造师《通信与广电工程管理与实务》试题库(388题)

第241题

以一组48V/200AH阀控式密封铅酸蓄电池作为一套一48V/960W设备的后备电池,以10h放电率计算后备时间约为(    )。

A.4h

B.6h

C.8h

D.10h

参考答案:D

解析:

 一套一48V/960W设备每小时需要消耗20A电流,而一组48V/200AH阀控式密封铅酸蓄电池以10h放电率计算可持续提供20A电流10h。

第242题 关于通信设施安装要求的说法,错误的是( )。

A.新建局站的接地不得采用联合接地方式

B.酸性蓄电池不得与碱性蓄电池安装在同一电池室

C.柴油发电机组的地脚螺栓应采用“二次灌浆”预埋

D.布放的电源线必须是整条线料

参考答案:A

解析:

三、蓄电池安装

酸性蓄电池不得与碱性蓄电池安装在同一电池室

五、柴油发电机组安装

(一)、发电机组安装

机组安装应稳固,脚螺栓应采用“二次灌浆”预埋

七、馈线母线安装和电源线、信号线布放

布放的电源线必须是整条线料

八、接地装置安装

(一)、接地装置的安装

新建局站的接地应采用联合接地

第243题

安装固定型铅酸蓄电池时,电池标志、比重计、温度计应排在电池组(    )。

A.外侧

B.内侧

C.上方

D.下方

参考答案:A

解析:

 应放置在外侧,便于测量和维护。

第244题

安装阀控式密封铅酸蓄电池时,应使用万用表检查电池端(  ),以保证正确连接。

A.电压和极性;

B.电流和电阻

C.电压和电阻;

D.电阻和极性

参考答案:A

解析:

电池单体应保持垂直与水平,底部四角均匀着力,如不平整,应用油毡垫实。安装固定型铅酸蓄电池时,电池标志、比重计、温度计应排在外侧(维护侧)。安装阀控式密封铅酸蓄电池时,应用万用表检查电池端电压和极性(2009真题考点),保证极性正确连接。

第245题

管道径路比较平坦,但有个别地段管道弯曲度较大的情况下,宜采用(    )方法。

A.活塞气吹头敷设

B.无活塞气吹头敷设

C.增加润滑剂加入量

D.增加压缩机出气口气压

参考答案:B

解析:

 润滑剂加入和吹缆长度及速度有直接关系;管道径路爬坡度较大情况下宜采用活塞气吹头敷设方法;管道径路比较平坦,但有个别地段管道弯曲度较大的情况下,,宜采用无活塞气吹头敷设方法;一般不宜过多增加压缩机出气口气压。

第246题 综合布线工程线缆测试内容不包括( )。

A.近端串音

B.绝缘电阻

C.回波损耗

D.传播时延

参考答案:B

解析:

线缆测试内容包括接线图、布线链路长度、衰减、近端串扰、衰减串扰比、传播时延、回波损耗等。

第247题

敷设管道光缆的曲率半径要求,敷设过程中与在人孔中固定后的要求是(    )。

A.敷设过程中比在人孔中固定后大

B.敷设过程中比在人孔中固定后小

C.敷设过程中与在人孔中固定后相同

D.敷设过程中与在人孔中固定后没关系

参考答案:C

解析:

 敷设管道光缆过程中和在人孔中固定后光缆的曲率半径都应大于光缆直径的20倍。

第248题 综合布线系统的子系统不包括( ) 。

A.建筑群子系统

B.工作区子系统

C.干线子系统

D.交换子系统

参考答案:D

解析:

综合布线系统可以划分为6个系统:建筑群子系统、干线子系统、设备间子系统、管理子系统、水平布线子系统、工作区子系统。

第249题

电缆扎线带过紧而压缩电缆,一般会使(    )处于不合格状态。

A.近端串扰

B.衰减串扰比

C.传播时延

D.回波损耗

参考答案:D

解析:

  缆扎线带过紧而压缩电缆,压力过大会使电缆内部的绞线变形,影响其性能,主要影响回波损耗。

第250题

采用气流敷设光缆时,吹缆前应将适量润滑剂加入管内。润滑剂加入量直接关系到(    )。

A.管孔内壁光滑度;

B.吹缆长度及速度;

C.管道径路坡度;

D.管道径路弯曲度;

参考答案:B

解析:

气吹敷缆的技术要点之一:缆前应将润滑剂加入管内,加入量视管孔内壁光滑程度、管道径路复杂程度、一次吹放长度、润滑剂的型号等而定。润滑剂加入量直接关系到吹缆长度及速度。

第251题

关于人(手)孔施工,说法正确的有(    )。

A.开槽时遇不稳定土壤、挖深低于地下水位时进行必要的支护

B.人(手)孔基础必须采用钢筋混凝土结构

C.在进行墙体砌砖时要上下采用一顺一丁,最下层和最上层均应采用顺砌层

D.管道进入人(手)孔主管道与分支管道应错开,主干管道应高于分支部分管道

E.人(手)孔上覆各部位尺寸应与人(手)孔墙壁上口尺寸吻合

参考答案:AE

解析:

人(手)孔基础有多种形式,钢筋混凝土是其中之一;在进行墙体砌砖时要上下采用一顺一丁,最下层和最上层均应采用丁砌层;管道进入人(手)孔主管道与分支管道应错开,主干管道应低于分支部分管道。

第252题

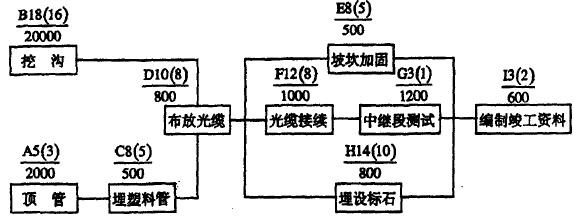

一.背景: 某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情况,确定了办公地点等临时设施。为了保证工程的顺利实施,制定了质量、安全等制度,编制了施工组织设计。工序安排见下图,图中字母是工作代号,字母后的数字为该工作的正常工作天数,括号内的数字为该工作的最短工作天数,横线下方的数字为本工作压缩1天所增加的费用,单位为元。该工程合同工期等于计算工期。

二.问题:

1.施工单位的现场准备工作还应包括哪些内容?

2.在工程开工至交付阶段,施工单位应如何做才符合质量行为规范的要求?

3.编制本工程双代号网络计划图(只设1个开始节点),用双箭线标出关键路径,并计算工期。

4.当工程进行到第23天时。A、B、C工作已完成。其它工作尚未开始,此时实际进度比计划延误多少天?为使总工期满足合同要求,增加的总费用最少,需要对以后的部分工作的时间进行压缩,写出压缩步骤并计算增加费用,画出最终压缩后的网络图,并用双箭线标出关键路径。

5.检查时发现部分标石符号使用有误。第23至26块标石的符号如下图,指出错误所在,并写出标石符号所表示的正确内容。

参考答案:见解析

解析:

1.(4分)施工单位的现场准备工作还应包括哪些内容?

考点来源:   1L420000  通信与广电工程项目施工管理

              1L420020  通信工程施工准备

           1L420021  通信工程施工的现场准备

答:(1)建立分屯点;(2)材料进场检验;(3)光缆配盘;(4)地质条件考察及路由复测(各1分)。

   2. (6分)在工程开工至交付阶段,施工单位应如何做才符合质量行为规范的要求?

考点来源:  1L420000  通信与广电工程项目施工管理

             1L420070  通信与广电工程项目施工质量管理

        1L420071  施工单位质量行为的规范

  (1)进行材料进场检验;

  (2)按合同标准及规范要求施工;

  (3)自觉接受质量监督;

  (4)提供完整准确的竣工资料(答对l项2分)。

   3. (8分)编制本工程双代号网络计划图(只设1个开始节点),用双箭线标出关键路径,并计算工期。

考点来源: 1L420000  通信与广电工程项目施工管理

           1L420040  通信与广电工程项目施工进度控制

           1L420042  编制施工进度计划

             (图3分,关键路径3分,共6分)

该工程工期为46天(2分)。

4. (8分)当工程进行到第23天时。A、B、C工作已完成。其它工作尚未开始,此时实际进度比计划延误多少天?为使总工期满足合同要求,增加的总费用最少,需要对以后的部分工作的时间进行压缩,写出压缩步骤并计算增加费用,画出最终压缩后的网络图,并用双箭线标出关键路径。

考点来源:  1L420000  通信与广电工程项目施工管理

              1L420100  通信与广电工程合同管理

              1L420104  施工索赔处理

答:23-18 = 5(天)

  此时实际进度比计划延迟5天。(1分)

第一步:压缩I工作1天,增加费用600元(1分)

第二步:压缩D工作2天,增加费用2×800=1600元(1分)

第三步:压缩F工作1天,增加费用l000元(1分)

第四步:同时压缩F工作和H工作l天,增加费用l000+800=1800(元)(1分)

       共增加费用:600+1600+1000+1800=5000(元)(1分)

最终压缩后的网络图如下:(2分)

或:

5. (4分)检查时发现部分标石符号使用有误。第23至26块标石的符号如下图,指出错误所在,并写出标石符号所表示的正确内容。

考点来源:1L412000  通信与广电工程施工技术

              1L412060  通信线路施工技术

        1L412062  直埋线路工程施工技术

答:第23块错(1分),表示普通接头标石(1分)。

第24块错(1分),表示监测点标石(1分)。

第253题

直埋光缆线路工程中,下列情况中可以采用塑料管保护的有(    )。

A.穿越允许开挖路面的公路或乡村大道时

B.穿越铁路时

C.通过村镇等动土可能性较大的地段时

D.穿越有疏浚可能的沟渠时

E.穿越有挖泥可能的水塘时

参考答案:ACDE

解析:

 穿越铁路时宜采用钢管保护。

第254题

架空光缆线路在雷害特别严重地段采用(  )措施防雷。

A.与电杆连接;

B.装设架空地线;

C.绝缘处理;

D.穿管保护

参考答案:B

解析:

在雷害严重地带敷设架空光(电)缆时应装设架空地线,分线设备及用户终端应安装保护装置。

第255题

接头标石标石方法(   )。

A.

B.

C.

D.

E.

参考答案:AB

解析:

第256题

背景材料:

某施工单位承接了一次架空光缆线路工程,其中一段经过 闹市区,开工前项目经理组织参与项目的所有操作人员召开了技术交底会,会上专职安全员对本项目的作业特点和危险因素,应该的安全注意事项进行了交底,交底人和被交底人在交底记录上签字,光缆敷设完毕后,项目部抽调了经验丰富的操作人员实施接续工作,在过程中,操作人员采用了光纤熔接机的显示值作为接头损耗值,加快了工作进度。

测试时发现光缆接续损耗过大,项目部组织了相关人员进行了分析和整改,工程如期完成。

问题:

1、指出安全技术交底的不妥之处,并说明理由。

2、指出本工程需要持证上岗的人员及证件名称。

3、在闹市区人行街道上拉线应采取哪些防护措施。

4、指出工程光缆接续中错误之处,说明正确做法。

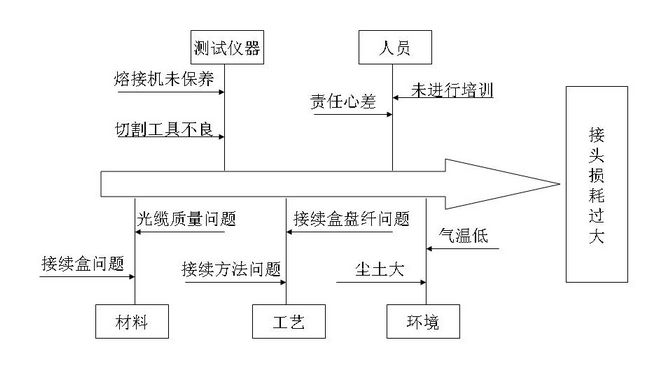

5、绘出接头损耗过大的因果分析图。

参考答案:见解析

解析:

1、

答:安全技术交底不妥之处有:

①专职安全员进行交底不妥,

理由:根据相关规定应由技术负责人进行交底;

②项目的所有操作人员参加交底不妥,

理由:根据相关规定,参加人员应是全体工程管理人员和操作人员;

③ 只对本项目的作业特点和危险因素、安全注意事项进行交底不妥

理由:交底内容还应包括针对危险因素制定的具体预防措施、相应的安全生产操作规程和标准、发生事故后应 采取的应急措施。

【解析】1L420020通信工程施工准备

P200-P201 四、安全技术交底

从交底时间、交底负责人、交底对象、交底内容、交底形式、交底依据、书面记录和签字等内容考虑分析

2、

 答:①施工企业主要负责人应取得企业负责人《通信工程施工企业管理人员安全生产考核合格证书》;

②项目经理应取得《中华人民共和国建造师注册证书》(通信与广电专业)和项目负责人《通信工程施工企业管理人员安全生产考核合格证书》;

③专职安全生产管理人员应取得专职安全生产管理人员《通信工程施工企业管理人员安全生产考核合格证书》;

④监理工程师应取得《通信建设监理工程师资格证书》;

⑤工程概、预算人员应取得《通信建设工程概、预算人员资格证书》;

⑥从事电工作业、金属焊接作业及登高架设作业人员应取得各专业《特种作业操作证》 。

【解析】1L420130通信工程建设市场管理

P347-P348  1、通信建设工程施工企业主要负责人应取得企业负责人《通信工程施工企业管理人员安全生产考核合格证书》A证

2、通信建设工程施工企业项目负责人应取得《中华人民共和国建造师注册证书》(通信与广电专业)和项目负责人《通信工程施工企业管理人员安全生产考核合格证书》B证

3、通信建设工程施工企业专职安全生产管理人员应取得专职安全生产管理人员《通信工程施工企业管理人员安全生产考核合格证书》C证

4、通信建设监理工程师应取得《通信建设监理工程师资格证书》

5、通信建设工程概预算人员应取得《通信建设工程概预算人员资格证书》

6、从事通信工程电工作业、金属焊接作业及登高架设作业的人员应取得各专业的《中华人民共和国特种作业操作证》

3、

答:应采取如下防护措施:

①应在距地面垂直距离不小于 2M 的地方根据设计规定加装绝缘子;

②人行道上的拉线宜用塑料保护管、竹筒或木桩保护。

【解析】1L412060通信线路施工技术

P148  二、拉线(4)、靠近电力设施及热闹市区的拉线,应在距地面垂直距离不小于2m的地方加装绝缘子;人行道上的拉线宜用塑料保护管、竹筒或木桩保护

4、

答:操作人员采用了光纤熔接机的显示值作为接头损耗值是错误的,因为熔接机显示值是采 用纤芯对准程度来模拟接续损耗,并不是真正的接头损耗。

正确的做法是现场采用 OTDR 监测接续质量,并及时做好损耗和长度记录,观察被接 光纤是否出现损伤或断纤,在工程中应推广远程环回监测法,光纤接头损耗应以该接头双向 测试损耗平均值为准。

【解析】1L412060通信线路施工技术

P146  (一)、光缆的接续、测试

       (二)、光缆测试

5、

【解析】1L420070通信与广电工程项目施工质量管理   参考管理教材209-210;

第257题

架空线路工程中,一般情况下市区杆距为(    )m。

A.35~40

B.45~50

C.55~60

D.65~70

参考答案:A

解析:

 一般情况下市区杆距为35~40m,郊区杆距为45~50m;当跨越小河或其他障碍时,可采用长杆档方式。

第258题

光缆的单盘检验中光电性能检验的内容包括(    )。

A.光缆长度的复测;

B.光缆单盘损耗测量;

C.光纤后向散射信号曲线观察;

D.光缆护层的绝缘检查;

E.光缆外护层目视检查;

参考答案:ABCD

解析:

光缆的单盘检验中光电性能检验的内容包括: 光缆长度的复测、光缆单盘损耗测量、光纤后向散射信号曲线观察、光缆护层的绝缘检查等。

第259题

光时域反射仪可以测试的项目有( )。

A.光纤衰减系数

B.光纤后向散射曲线

C.光纤偏振模色散

D.光纤色度色散

E.光纤接续损耗

参考答案:ABE

解析:

光纤接续时,现场用OTDR监测光纤连接质量,并及时做好光纤连续损耗和光纤长度记

二、光缆测试

光缆测试包括单盘光缆测试、光缆接续现场监测及光缆中继段测试。

在实际工程中,光纤连接损耗的现场监测普遍采用OTDR监测法。该方法在精确测量接头损耗的同时,还能测试光纤单位长度的损耗和光纤的长度;工程中应推广使用远端环回监测法,光纤接头损耗的评价应以该接头的双向测试的算术平均值为准。

光缆中继段测试2007案例1内容包括中继段光纤线路衰减系数及传输长度、光纤通道总衰减、光纤后向散射信号曲线、偏振模色散(PMD)和光缆对地绝缘。2014案例1

中继段光纤线路衰减系数及传输长度的测试:OTDR测试仪在ODF架上测量。

光纤通道总衰减,光纤线路自身损耗、光纤接头损耗和两端连接器的插入损耗;稳定光源和光功率计经过连接器测量

光纤后向散射曲线,在光纤成端接续和室外光缆接续全部完成、路面所有动土均完工的前提下,用OTDR测试

偏振模色散PMD测试

光缆对地绝缘测试高阻计若测试值较低时应采用500伏兆欧表

第260题

电缆单盘检验的主要项目包括(  )。

A.环阻测试

B.不良线对检验

C.工作电容

D.绝缘电阻检验

E.电缆气闭性能检验

参考答案:ABDE

解析:

电缆单盘检验项目:外观检查、环阻测试、不良线对检验、绝缘电阻检验和电缆气闭性能检验。
