“微信扫一扫”进入考试题库练习及模拟考试
第181题 中短波广播发射机测试项目中,三大电声指标包括非线性失真、频率响应和( )。
A.频率稳定度
B.整机效率
C.噪声电平
D.调幅度
参考答案:C
解析:
中短波广播发射机测试项目三大电声指标:非线性失真、频率响应和噪声电平; 其他技术指标:频率稳定度、调幅度、载波跌落、输出功率、整机效率、载波频率容差、杂散辐射和可靠性与过载能力等。
第182题 广播短波发射天线主要特性参数有天线效率、工作频率范围、仰角和( )等。
A.微分增益;
B.频响特性;
C.方向性系数;
D.非线性失真
参考答案:C
解析:广播中波天线主要特性参数有天线方向性系数、天线效率、天线增益系数、天线仰角和天线工作频率范围。
第183题
中短波广播发射机测试项目中的三大电声指标是非线性失真、频率响应和( )。
A.灵敏度;
B.调幅度;
C.载波跌落;
D.信噪比;
参考答案:D
解析:
中短波广播发射机测试项目中三大电声指标:非线性失真、音频频率响应和信噪比。其他技术指标:谐波失真、载波跌落、载波输出功率变化、频率容限、调幅度、整机效率、杂散发射和稳定性与可靠性等。
第184题 塔顶放大器室外电源线为 30 米时,防雷接地线安装正确的是( )。
A.2点接地,接地线与电源线夹角10°
B.3点接地,接地线与电源线夹角10°
C.2点接地,接地线与电源线夹角20°
D.3点接地,接地线与电源线夹角20°
参考答案:B
解析:电源线室外部分应做防雷接地;电源线和接地线应保持夹角小于或等于15度,接地线方向指向接地点方向;电源线小于10m以内,需两点接地;两点分别靠近天线处和靠近馈线窗处;电源线在10-60m内时,需三点接地;三点位于靠近天线、馈线中部、靠近馈窗;电源线超过60m时,每超过20m,应增加一处接地。
第185题
对基站全向天线要求,( )应严格执行。
A.天线应处于避雷针下600角的保护范围内
B.天线收、发水平间距应不小于3m
C.在屋顶安装时天线与避雷器之间的水平间距不小于2.5m
D.天线离塔体间距应不小于1.5m
E.当站距在45km以内时,接收场强的实测值与计算值之差允许在1.5dB之内
参考答案:BCDE
解析:
天线应处于避雷针下45°角的保护范围内,A为错误选项。
第186题
天线和馈线避雷点应在()安装避雷器。
A.馈线与天线连接处
B.馈线上下走线架处
C.馈线转弯处
D.馈线超过60m时,在中间加一处
E.馈线进机房与软跳线连接处
参考答案:AE
解析:
三、馈线安装要求
馈线与天线连接处、与软跳线连接处应有防雷器
第187题
微波天线调测时,站距和接收场强的实测值与计算值之差允许范围是( )。
A.站距小于45km,差值允许在2.5dB之内
B.站距大于45km,差值允许在2.5dB之内
C.站距小于45km,差值允许在2dB之内
D.站距大于45km,差值允许在2dB之内
参考答案:D
解析:
站距小于45km,差值允许在1.5dB之内;站距大于45km,差值允许在2dB之内。
第188题
馈线防水弯最低处应( )。
A.低于馈线窗下沿;
B.与相邻馈线保持一致;
C.高于馈线窗下沿;
D.与上下馈线保持一致;
参考答案:A
解析:
馈线进入机房前应有防水弯,防止雨水进入机房。馈线拐弯应圆滑均匀,弯曲半径应大于或等于馈线外径的20倍,防水弯最低处应低于馈线窗下沿。(2012真题考点)
参考答案:见解析
解析:
1.建设单位提供的材料也需要检验(1 分),按质量行为规范施工单位必须对用于工程的材料进行检验(1分)。
2. ①赤膊作业(1 分),可能造成皮肤灼伤、划伤、烫伤(1 分)。
②不系安全带(1 分),可能从塔上跌落造成伤亡(1 分)。
③随手把工具从塔上抛下(1 分),可能砸伤塔下人员(1 分)。
3.现场负责人的做法是错误的(1 分),因为六级以上风力情况下应停止塔上作业(1 分),项目经理的行为是在鼓励错误做法,属于违章指挥(1 分)。
4. 质量监督站的做法是正确的(1 分),因为质量监督站人员到现场检查施工质量,依据有关质量法规、规章行使质量监督职能是其法定职责和权利,并具有第三方检验的公正性(1 分),施工单位应自觉接受质量监督机构的质量检查,为质量监督机构提供方便,并予以积极配合(1 分)。
5.馈线防水弯的作用是防止雨水进入机房(1 分)。
工艺要求:拐弯应圆滑均匀,弯曲半径大于等于馈线外径的 20 倍(1 分),防水弯最低处要求低于馈线窗下沿 10~20cm(1 分)。
馈线外保护层接地应选择在天馈线连接处(1 分),所有垂直拐水平处(1 分),引入机房的馈线洞外(1 分)。
第190题
长期工作的设备,机房温度一般保持在( )之间。
A.18~23℃
B.10~35℃
C.0~30℃
D.18~28℃
参考答案:D
解析:
长期工作的设备,机房温度一般保持在18~28℃;短期工作的设备,机房温度一般保持在10~35℃;有人长期工作的机房,机房温度一般保持在18~23℃。
第191题
采用卡接方式的卡线钳应垂直接线端子,压下时发出回弹响声说明卡接完成,多余线头应( )。
A.随后剪断
B.手动剪断
C.自动剪断
D.统一剪断
参考答案:C
解析:
卡线钳的工作原理决定多余线头的自动剪断才能保证芯线卡接的可靠。
第192题 关于基站设备安装要求的说法,错误的是()。
A.室外接地排应为镀锡铜排
B.接地引入线应为长度不超过30M的镀锌扁钢
C.电力线应采用架空方式引入
D.GPS天线应安装在45度避雷区
参考答案:C
解析:
接地线应尽可能走直线,室外接地排应为镀锡铜排
接地引入线的长度不宜超过30mm,其材料未热镀锌扁钢或圆钢
高压电力线应采用地埋电力电缆进入通信局
GPS天线应处于避雷针45度保护范围内
第193题
通信局(站)的天线必须安装( )。
A.避雷带
B.避雷针
C.引下线
D.地网
参考答案:B
解析:
通信局的天线必须安装避雷针,避雷针必须高于天线最高点的金属部分1m以上。避雷针与避雷引下线必须良好焊接,引下线应直接与地网线连接。
第194题
符合通信机房抗干扰要求的有( )。
A.远离110KV以上的超高压变电站
B.远离医用射频设备
C.远离加油站
D.使用防静电地板
E.远离电气化铁道
参考答案:ABDE
解析:
四、机房抗干扰要求
1、机房内无线电干扰场强,在频率范围0.15-1000MHZ时,应小于等于126dB
2、机房内磁场干扰强度应小于等于800A/M
3、应远离11万伏以上超高压变电站、电气化铁道等强电干扰
4、应远离工业、科研、医用射频设备干扰
5、机房地面可使用防静电地漆布或防静电地板
第195题
调整机架垂直可在机架底角处置放金属片,最多只能垫机架的( )底角。
A.一个
B.二个
C.三个
D.四个
参考答案:C
解析:
调整机架垂直可在机架底角处置放金属片,最多只能垫机架的三个底角。一列有多个机架,先安装列头首架,然后依次安装其余各机架,整列机架允许垂直偏差为3mm,机架之间的缝隙上下均匀一致。
参考答案:见解析
解析:
1.(6分)根据预验结果,指出铁件和机架安装工作需返工的内客并说明原因。
考点来源: 1L412000 通信与广电工程施工技术
1L412010 机房设备及天馈线 安装要求
1L412011 机房设备安装的工艺要求
答: (1)DDF需要返工(1分),因偏差大于l%。(2分),不合格;
(2)过桥走道需要返工(1分),因水平偏差大于2mm/m(2分),不合格;
2.(4分)ODF防雷地线的安装工作反映出该项目部的施工管理有何缺陷?
答:(1)没有向施工人员做技术交底,交底制度不完善或落实不到位(2分);
(2)没有自检、互检、专检过程,制度不完善或落实不到位(2分);
3.(6分)本工程竣工技术文件还应补充哪些内容?
考点来源: 1L420000 通信与广电工程项目施工管理
1L420120 通信建设工程竣工验收的有关规定
1L420121 通信工程竣工资料的收集和编制
答:(1)开工报告;
(2)已安装设备明细表;
(3)停工报告;
(4)复工报告;
(5)交接书;
(6)验收证书(各1分)。
4.(4分)指出竣工测试记录中缺少的部分。
考点来源: 1L420000 通信与广电工程项目施工管理
1L420120 通信建设工程竣工验收的有关规定
1L420121 通信工程竣工资料的收集和编制
答:(1)本机测试记录;
(2)系统测试记录(各2分)。
第197题
布放电缆时,转弯应均匀圆滑,转弯的曲率半径应至少大于( )。
A.电缆直径的3倍
B.电缆直径的4倍
C.电缆直径的10倍
D.电缆直径的6倍
参考答案:C
解析:
转弯应均匀圆滑,转弯的曲率半径应至少大于电缆直径的5倍。
第198题
机房设备拆除时,应先拆除( )。
A.电源线
B.信号线
C.机架
D.保护地线
参考答案:A
解析:
六、设备的拆旧、搬迁、换装
一、拆除工程
1、拆旧,不能影响在用设备的正常运行
2、先拆电源线2013-12、信号线;应使用缠有绝缘胶布的扳手;拆下的缆线端头做绝缘处理,防止短路
3、线缆分类盘好后,最后拆除机架。
第199题
设备通电前的检查应包括( )。
A.插好架内保险和分保险
B.机架和机框内部应清洁,查看有无焊锡、芯线头、脱落的紧固件或其他异物
C.架内无断线混线,开关、旋钮、继电器、印刷电路板齐全,插接牢固
D.开关预置位置符合说明书要求
E.各接线器、连接电缆插头连接应正确、牢固、可靠
参考答案:BCDE
解析:
设备通电前的检查应先卸下架内保险和分保险,待其他所有项目确认无误后在通电时顺序插入。
参考答案:见解析
解析:1L420050通信与广电工程项目施工成本控制

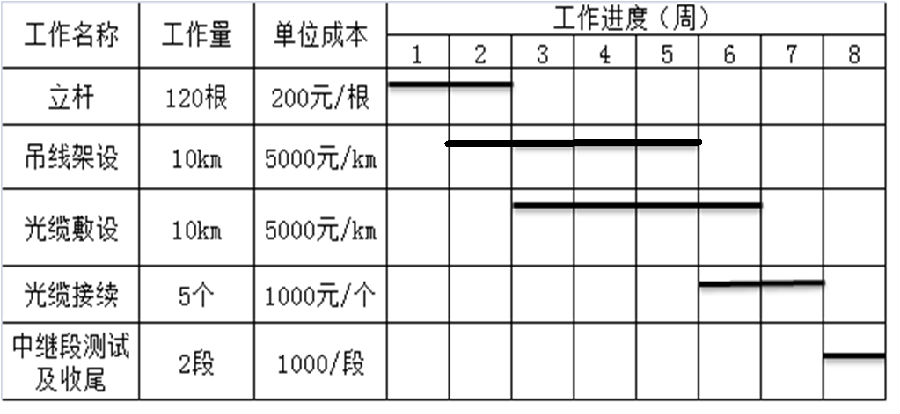

参照项目管理书中的挣值法

2、
第三周末吊线架设:
BCWS=10*5000/4+10*5000/4=25000元
BCWP=6*5000=30000元
ACWP=28000元
第三周末整个项目:
BCWS=12000+24500+25000=61500元BCWP=96*200+6*5000+2.5*5000=61700元
ACWP=28000+22000+12500=62500元
