2024年一级建造师《通信与广电工程管理与实务》试题库(388题)

第201题

设备通电过程中的检查应包括(    )。

A.先接通机架总保险,观察有无异样情况;

B.开启主电源开关,逐级接通分保险;

C.加电检查时,应戴防静电手环,手环与机架接地点不应接触;

D.各种信号灯、电表指示应符合要求,如有异常,应关机检查;

E.个别单盘有问题,应换盘试验,确认故障原因;

参考答案:ABDE

解析:

设备通电过程中的检查应包括:1.先接通机架总保险,观察有无异样情况;2.开启主电源开关,逐级接通分保险;3.电源开启后预热一小时,无任何异常现象后,开启高压电源,加上高压电源应保持不跳闸;4.各种信号灯、电表指示应符合要求,如有异常,应关机检查;5.个别单盘有问题,应换盘试验,确认故障原因;6.加电检查时,应戴防静电手套,手套与机架接地点应接触良好;

第202题 交换系统工程初验时的障碍率测试可采用()。

A.大话务量统计

B.模拟呼叫法

C.人机命令发

D.话务观察法

参考答案:B

解析:

测试障碍率采用模拟呼叫法。

第203题

交换系统的基本性能测试项目主要有(    )。

A.市话呼叫测试

B.国内、国际长途呼叫测试

C.障碍率测试

D.特种业务和录音通知测试

E.非话业务测试

参考答案:ABDE

解析:

 障碍率测试不属于交换机的性能范畴。

第204题

用模拟呼叫器对局内接通率测试进行大话务量呼叫测试时,至少将(    )个主叫和被叫,集中接人系统的数个用户级上,使其在接近满负荷状况下进行模拟运行。

A.40

B.60

C.80

D.100

参考答案:B

解析:

用模拟呼叫器对局内接通率测试进行大话务量呼叫测试时,至少将60个主叫和60个被叫,集中接人系统的数个用户级上,使其在接近满负荷状况下进行模拟运行。

第205题

程控交换设备的障碍率测试一般采用(    )。

A.人机命令法

B.话务统计法

C.话务观察法

D.模拟呼叫法

参考答案:D

解析:

 障碍率测试包括对本局、局间环测、长途、特服、新业务号码的呼叫测试,采用模拟呼叫法,并可用服务观察的抽样统计进行核对,然后统计出障碍率。

第206题 检验移动交换子系统设备性能指标需进行(    )。

A.接通率测试

B.局间中继测试

C.时钟同步检验

D.2Mbit接口参数测试

E.天馈线驻波比测试

参考答案:ABCD

解析: 天馈线驻波比测试是对室外天馈线系统的性能测试,和交换系统没有关系。

第207题

背景材料:

某施工单位承接了一项PTN网络工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图如下:

   上图中工作代号与工作内容的对用关系如下表

根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生吐下事件:

事件一:乙站、丙站设备均推迟2天运到机房:

事件二:施工单位仪表比计划最早进场时间推迟5天时间:

事件三:在丁站本机测试中,仪表故障造成测试工作延迟6天:

问题:

1、按照下表格计划列出各项工作的紧前工作和紧后工作。

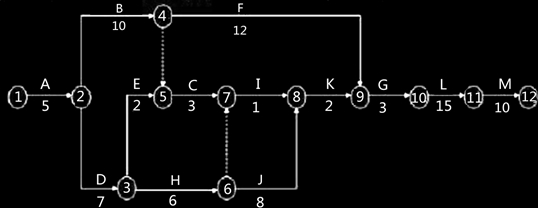

2、参照A标注B、E、F、I工作时间参数 。

3、列出本项目的关键工作,计算计划工期。

4、在保证工期前提下,测试工作于第几天开始能保证仪表的最高利用率?

5、各事件顺序发生时,分别影响的工期多少天?那些可以向建设单位索赔工期,本工程的实际工期是多少天?

6、在本机测试网元级测试中,本工程除需要测试接口的平均发送光功率、接收光灵敏度和 最小过载光功率外,还需要测试那些项目?

参考答案:见解析

解析:

1、

【解析】1L420040通信与广电工程项目施工进度控制

参照项目管理书中双代号网络图的内容。

2、

【解析】1L420040通信与广电工程项目施工进度控制

参照项目管理书中双代号网络图的内容。

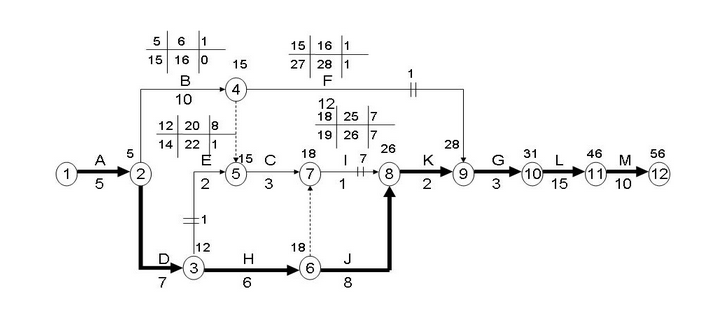

3、

关键工作是:A,D,H,J,K,G,L,M

 计划工期=5(A)+7(D)+6(H)+8(J)+2(K)+3(G)+15(L)+10(M)=56(天)

参照项目管理书中双代号网络图的内容。

【解析】1L420040通信与广电工程项目施工进度控制

4、

测试工作有 E、C、I、K、G、L ,要保证仪器最高利用率就要求仪器连续、不间断工作, 才能避免仪器窝工,即需求最早开始的测试工作 E 的最晚开始时间;从图可知 E 最晚开始时 间是第 21 天,最晚结束时间是第 22 天,所有测试工作于第 21 天开始能保证仪表的最高利 用率。

【解析】1L420040通信与广电工程项目施工进度控制  P229

(五)进度计划图的优化

资源优化,资源优化是指在资源合理使用的条件下,使得工期满足一定的要求,即力求以最小的资源消耗和最短的工期,获得最好的经济效果。

5、

答:事件一:

1)、乙站设备推迟2天运到机房,致D工作推迟2天,因D工作是关键工作,致工期拖后2天

2)、丙站设备推迟2天运到机房,致 F工作推迟2天,因事件顺序发生,F工作推迟2天未超出其总时差3天,故对工期无影响

事件二:施工单位仪表比计划最早进场时间推迟5天,因事件顺序发生,致E工作推迟3天,但未超出其总时差5天,故对工期无影响

事件三:丁站仪表故障造成测试工作推迟6天,致I工作推迟6天,因事件一和事件二影响,I工作总时差为5天,推迟6天超出其总时差5天,致工期拖后1天

事件一,设备推迟运到机房是建设单位责任,且D工作为关键工作,推迟2天致总工期增加2天,故可以向建设单位提出工期索赔

事件二:仪表推迟进场是施工单位责任,故不可以向建设单位提出工期索赔

事件三:仪表故障是施工单位责任,故不可以向建设单位提出工期索赔

本工程实际工期为:56+2+1=59天

【解析】1L420040通信与广电工程项目施工进度控制  P238  进度偏差分析三步曲

(一)分析产生进度偏差的工作是否为关键工作

(二)分析进度偏差是否大于总时差

(三)分析进度偏差是否大于自由时差

6、

答:还需要测试:

① 吞吐量

② 时延

③ 过载丢包率

④ 背靠背。

【解析】1L412020传输和交换系统的测试  P123  PTN以太网接口性能测试:

平均发送光功率、接收灵敏度和最小过载光功率、吞吐量、时延、过载丢包

第209题 下列传输设备测试项目中,测试值越小越好的是( )。

A.输入抖动容限

B.平均发送光功率

C.输出抖动

D.最小边模抑制比

参考答案:C

解析:

输出抖动:也称为固有抖动,是指SDH设备的支路和群路端口,在输入端正常无人为抖动和频偏输入的情况下,输出端所产生的最大抖动。

第210题

多波长计可用于(    )项目的测试。

A.中心频率与偏离;

B.最小边模抑制比;

C.最大一20dB带宽;

D.输入抖动容限及频偏

参考答案:A

解析:

测试中心频率与偏离的主要测试仪表为多波长计或光谱分析仪。

    抖动测试的主要仪表是SDH分析仪;最小边模抑制比的测试主要仪表为光谱分析仪;

第211题

SDH设备的抖动测试项目包括(    )。

A.输入抖动容限及频偏

B.中心频率与偏离

C.输出抖动

D.映射抖动和结合抖动

E.再生器抖动转移特性

参考答案:ACDE

解析:

 中心频率与偏离是DWDM设备的测试项目。

第212题

SDH设备平均发送光功率的测试点在(    )点。

A.R

B.S

C.M

D.N

参考答案:B

解析:

 S点即光发送机端口,R点即光接收机端口,M和N为迷惑项。

第213题

某传输网工程由光缆线路工程和设备安装工程两部分组成,线路部分包括直埋、架空、管道光缆,其中直埋光缆线路与季节性河流交越(其中施工时为无水季);设备安装工程主要安装DWMW设备。合同约定:建设单位负责采购钢绞线、光缆和设备,办理过河手续及赔补费用。施工单位负责采购子管,水泥和砂石;工期90天。施工单位提交的初步施工进度网络计划得到建设单位的批准,如图所示:

施工过程中发生了如下事件:

事件一:开工后建设单位办理过河手续时,水利部门要求另选过河点。施工单位配合选址20个工日,人员误工40个工日。根据新的实施方案,施工单位增加费用7万元,本事件造成挖沟进度延迟7天;坡坎加固时间增加3天。

  事件二:钢绞线镀锌不合格,需重新采购,误工30个工日,进度延迟5天

  事件三:塑料子管壁厚不合格,需要更换,误工20个工日,进度延迟2天。

  事件四:光纤切割刀损坏,影响接续 ,误工10个工日,进度延迟2天

  事件五:部分坡坎强度不达标,需重新加固,增加40个工日,增加材料费9000元,进度延迟4天。

     事件六:施工单位增加了系统测试的人员和仪表,使测试工作提前5天完成

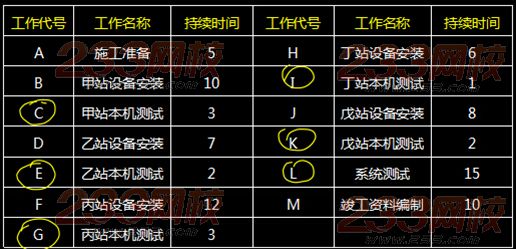

问题:

1、按最初计划,计算工期并列出关键工作。

2、针对上述事件,分别回答施工单位是否能向建设单位提出索赔并说明理由。

3、施工单位的补偿工期是多少天?计算最终工期比计划工期提前或者延后多少天?

4、假定人工费综合工日单价为100元/日,误工费为50元/日,计算在工程结算时施工单位可得到的补偿费用。

6、测试OUT指标,接受机的灵敏度的测试、最小边模抑制比、最大-20DB带宽分别需要的哪些仪表?

参考答案:见解析

解析:

1、

答: 计算工期:10+25+15+5+5+10+5+10=85

  关键工作有:A、D、E、K、L、M、N、S

【解析】1L420040通信与广电工程项目施工进度控制 P223

详见项目管理教程

2、

答:事件1:可以提出费用索赔和工期索赔

    理由:因为变更过河方案办理过河手续是建设单位应该承担的责任;施工单位配合选择和人员误工损失应由建设单位承担;挖沟工作是关键工作,延误7天致总工期超出7天;但沟坎加固工作延长3天,未超过其总时差10天,不影响工期

   事件2:可以提出费用索赔,但不能提出工期索赔

    理由:钢绞线镀锌不合格是建设单位应该承担责任,但延误5天未超过总时差15天。

   事件3:不可以提出费用索赔和工期索赔

   理由:不可以提出费用索赔和工期索赔

  理由:塑料子管壁厚不合格是施工单位应该承担的责任

    事件4:不可以提出费用索赔和工期索赔

   理由:光纤切割刀损坏是施工单位应该承担的责任

   事件5:不可以提出费用索赔和工期索赔

   理由:坡坎强度不合格是施工单位应承担的责任

   事件6:不可以提出费用索赔和工期索赔

   理由:施工单位加快施工进度是施工单位应承担的责任

【解析】1L420100通信与广电工程合同管理  P316

建设工程索赔成立的条件及应具备的理由

3、

答:可得到工期补偿7天

   实际工期与计划工期差:-7-2-2+5=-6;即最终工期比计划工期拖后6天

【解析】1L420040通信与广电工程项目施工进度控制   P238

进度偏差分析三步曲

4、

 事件一:20*100+40*50+70000=74000元

 事件二:30*50=1500元

 事件三:0元

事件四:0元

事件五:0元

事件六:0元

合计:74000+1500=75500元

【解析】1L420110通信建设工程造价管理 P334

工程竣工价款结算

5、

【解析】1L412060通信线路施工技术  P150

6、

答:接受机的灵敏度的测试:SDH传输分析仪、光功率计、可调光衰耗器

最小边模抑制比、最大-20DB带宽分别所需要的仪表:光谱分析仪。

【解析】1L412020传输和交换系统的测试

  P121 光接收机灵敏度和最小过载光功率:SDH传输分析仪、可衰耗器及光功率计

  P122最小边模抑制比   光谱分析仪

       最大-20DB带宽   光谱分析仪

第214题 下列仪表中,不能用于光接收灵敏度和最小过载光功率测试的是( )。

A.OTDR

B.光功率计

C.传输分析仪

D.光可变衰减器

参考答案:A

解析:

光接收灵敏度和最小过载光功率测试需要仪表为:SDH传输分析仪、可变衰耗器及光功率计。

第215题

光谱分析仪可测试项目(  )最小边摸抑制比、最大-20dB带宽、信道隔离度。

A.平均发送光功率

B.最小边摸抑制比

C.最大-20dB带宽

D.信道隔离度

E.输出抖动

参考答案:BCD

解析:

最小边摸抑制比、最大-20dB带宽、信道隔离度测试需要光谱分析仪。

第216题

网络建设过程中的突出矛盾是(    )之间的矛盾。

A.容量和质量

B.安全和质量

C.覆盖和质量

D.覆盖和容量

参考答案:C

解析:

 网络建设过程中,由于无线环境覆盖的不足,出现部分地区无信号或信号弱产生呼叫困难、掉话、语音质量差,这一时期的主要矛盾是覆盖和质量间的矛盾。

第217题

移动终端可感知的通信网络指标有( )。

A.掉话率

B.网络负荷

C.语音质量

D.上下行速率

E.呼叫建立成功率

参考答案:ACDE

解析:

移动终端可感知的通信网络指标有主要有掉话率、呼叫建立成功率、语音质量、上下行速率。

第218题

从移动终端可感知的移动通信网络指标主要有(      )。

A.掉话率;

B.呼叫建立成功率;

C.语音质量;

D.上下行速率;

E.系统容量

参考答案:ABCD

解析:

网络指标从移动终端感知来讲主要有掉话率、呼叫建立成功率、语音质量、上下行速率。

第219题

移动通信网络优化时,基站子系统(BSS)可调整的系统参数主要包括(  ) 等。

A.天线方位角;

B.无线信道数量;

C.小区参数;

D.交换容量;

E.中继数量

参考答案:ABC

解析:

系统的参数调整内容很多,从移动交换子系统(NSS)侧来看主要提高交换的效率,适当增加交换容量和调整中继数量,从基站子系统(BSS)侧来看主要包含基站或天线的位置、方位角或下倾角、增加信道数、小区参数等。

第220题

移动网络优化应主要从(  )四个方面来进行分析。

A.掉话

B.无线接通率

C.切换

D.语音质量

E.干扰

参考答案:ABCE

解析:

网络优化应主要从掉话、无线接通率  、切换、干扰四个方面来进行分析。
