参考答案:见解析
解析:
(1)消除物的不安全状态的主要防护措施有:制定防止高空作业坠落的措施并落实。具体的有高空作业中经常使用的梯子要注意牢固防滑;高空作业佩戴安全防护用品要牢靠。对使用频次多、数量多的自动升降工作台应严格操作规程,防止误操作;应加强维护保养,定期检查调整和试验,消除技术性能降低、老化、控制装置失灵等缺陷,保持其完好;同时工作中的升降台要挂有安全标识。防止施工现场的其他行驶车辆(如铲车、电瓶车等)误撞而导致倾覆。依据工程特点可知,对作业人员要进行必需的安全技术教育和安全技术交底以杜绝违章作业外;加强高空作业的安全防护知识教育和安全技能培训;应对高空作业使用的安全防护用品全面检查,确认性能完好才能投入使用;同时对高空作业人员首次工作前要进行体格检查,并坚持日后定期检查,只有检查合格的人员,才能从事高空作业,保证高空作业人员身体素质和精神状态符合高空作业的要求。
(2)因工程要加班和夜间作业,从安全防护角度出发,必须注意两点,一是防止操作者长时间超负荷作业而使身体处于疲劳状态,二是作业现场包括工作面和通道都要有良好的照明,以保证作业和行走的安全。
(3)做法不妥当之处是:
1)把另一个工程的临时用电设备原封用在本工程上的做法不妥当。临时用电要进行现场勘查和临时用电负荷计算,根据计算确定导线(电缆)截面积;根据现场勘查确定总配电箱、分配电箱的位置和容量等内容。而另一项目的临时用电设施如果大于或等于本项目的用电负荷,则可以使用;如果小于本项目的用电负荷,则不能用。项目部不经计算,盲目使用是不妥当的,甚至是危险的。
2)临时用电施工人员应是持证电工,而工程是由实习大学生施工,显然他们并未取得电工应具备的证件,因此不符合规定。
3)临时用电工程完成后,应由安全部门进行检查验收,合格后方可使用。本工程施工完成立即投入使用显然不符合规定。
(4)施工现场文明施工管理的内容包括:安全管理;现场管理;安全防护;机械设备安全管理;临时用电;料具管理;保卫消防;环境保护;生活区管理。文明施工措施中,现场管理的内容包括:①工地现场设置大门和连续、密闭的临时围护设施,按规定制作各类工程标志、标牌;②场内道路平整、坚实、畅通,有完善的排水措施;严格按施工组织设计中平面布置图划定的位置整齐堆放原材料和机具、设备;③施工区和生活、办公区有明确的划分;责任区分片包干,岗位责任制健全,各项管理制度健全并上墙;施工区内废料和垃圾及时清理,成品保护措施健全有效。
参考答案:见解析
解析:
(1) 由于本工程为综合性工程,专业多、工种多、工艺生产线的施工技术要求复杂、施工难度大,需做好施工交底工作。试问施工交底分几种?
施工交底有以下三种:
1)企业向项目经理交底。
2)施工任务划分的交底,经批准后的项目管理实施规划或施工组织总设计或施工组织设计交底。
3)对作业队、施工班组作业任务交底等。
(2) 施工程序确定的原则是什么?
施工程序确定的原则是:
1)在保证工期的前提下,实行分期分批建设,既可使各具体项目迅速建成,尽早投入使用,又可在全局上实现施工的连续性和均衡性,减少暂设工程数量,降低工程成本。
2)统筹安排每个单位工程施工,保证重点,兼顾其他,确保工程按期投产。在确定工程展开方向时,应优先安排的工程是:按生产工艺要求,须先期投入生产或起主导作用的工程,工程量大、施工难度大、工期长的工程,运输系统和动力站,生产上需先期使用的机修和机加工车间,供施工使用的工程及其他为施工服务的临时设施。
3)对于建设项目中的工程量小,施工难度不大,周期较短而又不急于使用的辅助项目,可以考虑与主要生产车间工程相配合,作为平衡施工穿插进行。
4)所有工程均应按照先地下后地上,先深后浅,先干线后支线的原则进行安排
5)要考虑季节对施工的影响。
(3) 由于本工程专业多、工种多,在参与施工的工人中包括焊工、电工、起重工、架子工、钳工和普工,哪些下种人员属特种设备作业人员?
焊工、起重工、电工、架子工属特种设备作业人员。
(4) 该工程硫酸系统虽已试车合格,但未经竣工验收。由于市场变化,业主决定不经过竣工验收即投入使用,试问:该工程未经竣工验收投入使用,在保修期内若发生质量问题,施工单位是否应承担责任?应如何处理?
工程未经验收即按业主要求投入使用,投入使用之日即可视为工程移交之日,由此发生的质量问题由业主承担。
但出现故障的时间在工程质量保修期内,所以施工单位应承担保修责任,派人检查修理。检查质量问题确实是由于施工单位的施工责任或施工质量不良造成的,施工单位负责修理并承担修理费用。质量问题是由双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理。质量问题是由于业主提供的设备、材料等质量不良造成的,应由业主承担修理费用,施工单位协助修理。质量问题的发生是因业主(用户)责任,修理费用由业主承担。
参考答案:见解析
解析:
(1)该锅炉安装工程所需的劳动力岗位及主要职责是:
1)钳工 设备就位,设备安装;
2)铆工 非标设备及构件制作安装;
3)焊工 配合各工种焊接工作;
4)管工 管道安装;
5)筑炉工 炉体砌筑;
6)起重工 配合设备吊装;
7)电工 电气安装;
8)仪表工 自控仪表安装,调试;
9)油漆工 刷油,防腐:
10)普工 配合主要工种进行辅助工作。
(2)管道焊工必须持《锅炉压力容器焊工合格证》并在有效项目内施焊。
(3)项目质保机构及各自的职责分工是:
1)项目经理 负责全部工程计划劳动力、技术及材料设备组织、指挥。
2)项目副经理 负责具体工作的计划、组织、指挥、协调与实施。
3)质保工程师 负责施工方案的实施、落实及现场技术质量指导工作。
4)工艺安装责任师 指导并负责工艺安装工作。
5)焊接工程责任师 指导并负责非标设备制作安装工作。
6)电气仪表责任师 指导并负责电气、自控仪表安装工作。
7)管理施工员 负责工程管道的施工工作。
8)电气施工员 负责工程电气、自控仪表安装工作。
9)质检员 负责工程施工质量检查工作。
10)安全员 负责施工安全工作。
11)材料员 负责现场材料、设备及工具、器具管理工作。
参考答案:见解析
解析:
【参考答案】
1.违背了动态管理以进度计划与劳务合同为依据的原则。
2.属于特种作业人员,理由是:起重工从事起重机械作业、架子工从事登高架设作业,均容易发生人员伤亡事故,对操作者本人、他人及周围设施的安全有重大危险。
3.不正确。原因在于:其一,起重工和架子工属于特种作业人员;其二,根据特种作业人员规定,其必须持证上岗;其三,项目部副经理所安排的22名农民工既没有经过相应特种作业培训,也没有特种作业上岗资格证书。
4.按照2007年6月1日起实施的《生产安全事故报告和调查处理条例》规定,一般事故是指造成3人以下死亡,或者10人以下重伤的事故。因此本案例中,两个事件涉及的事故都属于一般事故。
5.不完整。因为吊装方案的主要内容还应该包括进度计划;资源计划(包括人力、机具、材料等);安全技术措施;风险评估与应急预案等。
参考答案:见解析
解析:
(1)属特种设备作业的人员有焊工、起重工、电工、架子工。
(2)编制电梯安装施工方案的主要内容有:
1)工程概况及施工特点;
2)施工程序和顺序;
3)资源配置和要求;
4)进度计划安排;
5)工程质量要求;
6)安全技术措施。
(3)电梯施工安全技术措施要点是:
1)防止经层门洞坠落人员及向井道内抛掷杂物,层门洞靠近井道壁外侧设置坚固的围封,围封高度不小于1.2m,并设置警示标志或告诫性文字。
2)防止顶层机房预留孔有杂物向下跌落,用临时盖板封堵,并在机房内壁上设有告诫性指示。
3)如电梯井道内设脚手架,脚手架进行施工作业,则脚手架,脚手板搭设后应经验收合格方准使用。
4)如井道内脚手架或脚手板是可燃材料构成,要考虑有适当的防火措施。
5)井道内作业人员熟知高空主体作业的各项规定,并在作业中认真执行。
(4)管道安装完毕,应按设计或规范要求对管道系统进行压力试验、真空度试验和泄漏性试验等。无承压管道系统应做灌注试验。
(5)消火栓必须做试射试验,以便检验消防系统的运行可靠,通过试射,不仅能检验并考核消防系统的承压能力,也能检验消火栓的喷射能力及使用效果,从而证明其消防是否安全、稳定,可靠。试射具体做法是:
1)试射一般取有代表性的三处:屋顶取一处,首层取二处。屋顶试验用消火栓试射可测得消火栓的出水流量和压力(充实水柱);首层取二处消火栓试射,可检验两股充实水柱同时喷射到达最远点的能力。
3)试射场一定要有人看守,屋顶应向院内和无人停留处试射;首层应选定未装修、无任何设备和物资的部位试射;试射现场应找好排水出路(附近有无排水口,地漏、管道排水井等)。
4)屋顶消火栓压力表应经校验,指针转动应灵活,正确。
5)握枪的人员应经培训,能正确使用水枪,能正确判断充实水柱长度,认真记录。
参考答案:见解析
解析:
(1)应从国家法规规定对特种作业人员,必须做到持证上岗,但作业中这一要求失控;从人的错误行为即操作者未按方案规定的氩电联焊工艺进行施焊,造成失控;
焊口抽检X光片失踪是责任人缺乏质量意识和责任心而出现对施工人员质量意识教育的失控。
(2)认真执行国家法规规定的特种作业人员必须经过培训考试合格,取得上岗操作证,必须做到持证上岗的要求,该公司质量管理部门应加强对从事影响工程施工质量的所有人员进行资格和能力控制监督检查,发现特种作业人员无证上岗时应立即阻止操作,并派到当地质量技术监督局指定的具备培训资格的单位进行培训考试合格,领取资格证后才能上岗;应从人的技术水平、人的生理缺陷、人的心理行为、人的错误行为等方面严格控制人的使用;对缺乏质量意识和责任心的人员应加强意识教育,使他们认识到违反法规规定和偏离质量规定的后果。
参考答案:见解析
解析:
(1)锅炉安装施工前应携带有关资料书面告知直辖市或设区的市级特种设备安全监督管理部门,办理报装手续备案。
(2)焊接工艺评定用于验证和评定焊接工艺方案的正确性,其评定报告不直接指导生产。正确的做法是以焊接工艺评定报告为依据,结合焊接施工经验和实际焊接条件,编制焊接工艺规程或焊工作业指导书、工艺卡,焊工应严格按照焊接作业指导书或工艺卡的规定进行焊接。
(3)停止该焊工继续进行焊接工作;查清合格证过期的原因和相关情况,酌情处理(如果已经申请复考,而由于有资格的考试部门未能及时安排,则可以与考试部门商量出具证明材料;如无正当理由,没有及时复考,则视同无证上岗,应追究管理部门、相关管理人员和该焊工的责任;对该焊工焊接的所有部位进行严格认真的检查,包括外观检查和无损检测,必要时对其焊接的试件进行理化试验,发现超标缺陷时一律由持证焊工进行返修;实物检查过程应作出详细记录,放入施工技术档案,并报告业主,作为日后监控的重点。
(4)本案例造成质量事故的因素有人的因素和工程技术环境因素。事故调查由项目技术负责人为首组建调查小组,参加人员应是与事故直接相关的专业技术人员、质检员和有经验的技术工人等。
(5)属于分项工程。该工程按照《工业安装工程施工质量验收统一标准》GB 50252的规定,分项工程合格规定是:分项工程所含的检验项目均应符合合格质量的规定;分项工程所含的质量控制资料应完整、齐全。
参考答案:见解析
解析:
三、分析与参考答案
1.按照国家标准GB/T 50841--2013《建设工程分类标准》,火力发电设备属于专用设备。主要包括的设备有:汽轮发电机组本体、汽轮发电机组辅助设备、汽轮发电机附属设备、化学专用设备、脱硫设备、燃气一蒸汽联合循环机组设备、空冷机组和其他设备等。
2.设备采购应服务于项目的总体计划。采购过程里程碑计划应根据项目的总体进度安排确定里程碑,以保证设备能按项目的总体进度计划到达项目指定地点。
进度保证要以项目整体进度为着眼点,综合采用监造、催交催运等手段,严格按拟定的设备采购周期进行控制,使设备采购计划与设计进度和施工进度合理搭接,处理好其接口管理关系,以保证项目能按计划运行。质量安全保证应严格按设计文件指定的质量标准进行采购、检查和验收,对于重大或重要设备,如大型汽轮发电机等应进行设备监造或第三方认证。
3.采购部门可以向本公司合格厂商以外的厂家询价,但应按照公司规定的评审合格厂商的内容和规定的要求及程序进行资格预审,经过评审,成为合格供货商,纳入设备采购的供方的名录。
电厂配套锅炉是特种设备,要注重审查该厂商是否具有国家负责特种设备安全监督管理的部门颁发的锅炉制造许可,即锅炉(或特种设备)制造资质,并要求生产厂家制造许可的级别所规定的锅炉范围涵盖所采购的锅炉。
4.(1)“设备请购书及附件由项目设计经理签字后提交项目采购经理”不妥。正确的是:编制完成的设备请购书及附件,由项目设计经理签字后提交项目控制(计划)部门,由项目控制部经理向项目采购经理提交,对于未设置项目控制部门的特殊情况才可由项目设计经理直接提交项目采购经理。
(2)“由于采购项目特殊,询价商务文件采用了采购部门自行编制的商务文件”不妥。正确的是:询价文件采用标准通用文件在执行特定项目时,应根据项目合同及业主的要求把通用文件修订为适合设备特点的询价商务文件。
5.(1)技术评审由相关专业负责人进行审核,评审的依据是厂商技术报价文件”妥。正确的是:技术评审由项目设计经理组织,相关专业的有资质的专家进行评审。评审的依据是设备采购招标文件包括所有设备技术文件和厂商技术标书。
(2)“商务评审的依据是厂商的商务报价”不妥。正确的是:商务评审的依据是设备采购招标文件(或询价商务文件)和厂商的商务报价。
(3)“综合评审由设计经理和采购经理主持,在技术评审和商务评审的基础上进行,报公司主管经理审批”不妥。正确的是:综合评审由采购经理主持,评审后报项目经理审批。
采购报价如果突破了已经批准的预算,则需要从费用控制工程师开始逐级办理审批手续,并按最终经过批准的修正预算进行控制。
参考答案:见解析
解析:
三、分析与参考答案
1.台风季节海边易发生风暴潮,加之降水量大,破土动工风险大,环境条件差,会影响土建工程质量,即施工条件不具备(向海排水管沟易受大潮冲刷淹埋),不能安排持续施工,宜避开台风和汛期以抢工形式,安排平行施工,短期内完成建设任务。
2.主要是计划编制和报审环节失控。
正确的做法:总包要将工程建设总体进度计划告知各参建的分包单位,各分包单位按工程建设总体计划控制的工期编制所承担的工程进度计划,并送总包审核确认,确认要有书面告知,如有异议希望调整也应及时书面告知修正,这样就不会造成两者脱节,这个流程要在分包合同或工程项目管理制度中有所体现。
3.总包没有收到蒸汽网试压报告进行验证确认,而施工现场已安排保温,显然在施工管理上有失控现象,同时在质量管理的角度上分析,施工工艺文件或作业指导书不可能违反施工工艺纪律或规范规定,因而保温施工被叫停,只有澄清试压已合格,报告被确认后才可恢复保温施工.
4.“三废”排放的管理是涉及总包现场管理、文明施工的重点内容,正确的做法是要制订“三废”防治或处理方案、防治是为降低排放“三废’’而订,处理是为已产生的“三废”使之正确妥善处置。关键一条是方案要与工程所在地政府相关管理部门进行沟通和确认。
5.制氧站污油排放管理不当,要害在组织准备管理不当,所以要重新审核组织准备工作,审核要点是试运行领导指挥机构分工是否明确,是否对作业人员进行技术交底、安全防范交底以及其他重要注意事项的交底。
参考答案:见解析
解析:
1.参加设备施工现场验收的单位或人员不齐全,还应有业主和生产厂商的代表参加。设备现场验收应由总承包项目部采购部门负责。
2.设备施工现场验收的依据不齐全。还应有:(1)设计单位的设备技术规格书、图纸和材料清册;(2)设备采购单位制定的监造大纲。
3.设备验收的核对验证工作存在的缺项是:
(1)验证产品与制造商按规定程序审批的产品图样、技术文件及相关标准的规定和要求的符合性。设备与重要设计图纸、文件与技术协议书要求的差异复核,主要制造工艺与设计技术要求的差异复核。
(2)购置协议的相关要求是否兑现。
(3)验证监造资料。
4.检查合金钢管道的化学成分宜采用光谱分析的检查方法;检查管道焊道内部缺陷宜采用超声波检测(UT)或采用射线检测(RT),作为设备进场时的验收检验,从便捷和经济方面考虑,宜采用超声波检测(UT)对钢管存在的问题,总承包项目部采购部门应向制造厂家提出交涉,要求更换或返工,并协商解决造成的损失的赔偿问题,也可以根据设备采购合同提出索赔。
5.存在的问题:存放场地为露天场地,没有围墙和隔离措施,人员随便出入;机组设备遮垫、放置存在问题;未进行交接、清点、验收,无专人管理等。达不到合理存放、妥善保管和防护的要求。
针对存在的问题,应做到:(1)设置设备保管人员对库房管理;(2)设备交接验收,做到质量合格,数量准确,资料齐全并做出完整、齐全的交接记录;(3)选择合适的存放场地和库房,合理存放,挂牌标识并防止变形、损坏、锈蚀、错乱或丢失。
第551题
监造人员审查设备制造单位提供的文件,由监造人员对符合要求的资料予以签认的是( )。
A.停工待检(H)点的监督
B.现场见证(W)点的监督
C.文件见证(R)点的监督
D.监造日记
参考答案:C
解析:
【内容考查】监造工作要求
【选项分析】文件见证(R)点的监督
(1)监造人员审查设备制造单位提供的文件,并对符合要求的予以签认。
(2)主要检查的内容
1)原材料、元器件、外购件、外协件的质量证明文件;
2)生产工艺文件、进度计划、技术方案;
3)制造过程中的检验、试验记录;
4)人员资格证明。
参考答案:见解析
解析:
三、分析与参考答案
1.业主负责的管道主材、站场进口特殊阀门、机组的采购宜公开招标采购方式。EPC总承包单位负责采购的机械设备和工程配件可选择邀请报价采购方式。
管道的防腐层施工作业由业主组织监造,管件热煨弯头的生产制造由EPC总承包商组织监造。因为管道主材由业主采购,也包含了管道的防腐层施工作业,管件热煨弯头属于EPC总承包商采购的范围。
2.进口设备的采购存在的主要风险有:(1)社会风险,包括:突发政治事件或社会行为、供货商信誉不良、未通过商检或商检标准变动;(2)自然风险,包括运输风险。
采取的措施:优先选择政治稳定、治安良好国家的候选供货商;全面了解候选供货商的交货历史记.录,排除有不良记录的供货商;在合同条款中明确供货商对产品质量的保证;雇佣清关代理;考虑天气、运输工具、运输路线等因素,在采购计划中预留机动时间。
3.设备监造应设置监督点是:停工待检(H)点、现场见证(W)点和文件见证(R)点。
停工待检(H)点是针对设备安全或性能最重要的相关检验、试验而设置,如重要工序节点、隐蔽工程、关键的试验验收点或不可重复试验验收点。监督人员必须按标准规定监视,确认该点的工序作业。
现场见证(W)点是针对设备安全或性能重要的相关检验、试验而设置。监督人员应在现场进行作业监视。如因某种原因监督人员未出席,则制造厂可进行此点相应的工序操作,经检验合格后,可转入下道工序,但事后必须将相关的结果交给监督人员审查认可。
文件见证(R)点要求制造厂提供质量符合性的检验记录;试验报告、原材料与配套部件的合格证明书或质保书等技术文件。
4.设备开箱检查的内容:
(1)箱号、箱数及包装情况;(2)设备名称、型号和规格;(3)装箱清单、设备随机技术文件、安装说明书和质量保证资料是否齐全;(4)设备外观检查,表面有无损坏和锈蚀,设备有无缺损件等;(5)按照装箱清单,查对零部件、附件、备用件及专用工具实物和数量。
5.EPC承包商不可以白行采购进口特殊阀门,因为合同约定,该进口阀门由业主提供。
EPC承包商若要自行采购进口阀门,需要履行以下工作程序:(1)采购前应经过业主同意,履行批准手续;(2)请设计部门履行变更程序;(3)阀门进场时填报验收单;(4)进行安装时应经监理单位检查确认。
承包商自行采购进口特殊阀门在采购方面会面临以下失控风险:订立合同前供货商选择失误的风险;阀门生产过程无法监造的风险;阀门包装运输过程中监督不力的风险;阀门交付验收的风险。
参考答案:见解析
解析:
三、分析与参考答案
1.通常要做的工作有:全过程委托有关主管单位部门对重要道路、路段及所有桥梁进行引导、监护、测试,确保运输作业时车辆及设施的可靠性、安全性。
2.建设单位将工程设备交给施工企业保管是可以的,但不妥之处在于:双方应对进场的工程设备进行检查验收并办理交接手续,做到质量合格,资料齐全、准确,记录完整、齐全。
3.不正确。理由:①施工项目部既未向建设单位报告设备随机地脚螺栓丢失,也无重新加工设备地脚螺栓记录;②以Q235钢代用35号钢属于以低代高,不符合设备质量和安全运行的要求。
4.工程设备存储保管上的漏洞有:无专人管理,存放场地没有围墙,人员随便出入,存放场地不符合存放、保管、安全等的要求。
5.不正确。理由是:工程设备为业主(建设单位)所有,工程竣工验收后,施工企业应向业主办理移交手续,包括设备的随机资料和专用工具。
参考答案:见解析
解析:
【参考答案】
1.该项目的材料应由该安装公司物资管理部门制订采购计划;对供应商要做的工作主要有:建立合格供应商目录,审定供应商,对供应商进行考核,签订供货合同等。
2.进场的材料验收的要求主要有:在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量、证件等;验收要做好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。
3.办公室照明通常采用BV型或BX型聚氯乙烯绝缘铜芯线作为电源连接线
4.该安装公司项目部应做到:①部分油品属于易燃易爆的材料,应专门存放、专人保管,并有严格的防火、防爆措施;②保温玻璃属于易损坏的材料,应保护好外包装,防止损坏;③电气材料属于易受潮和腐蚀的材料,应采取必要的防潮防腐等。
5.高层建筑管道施工应注意的问题:泵类设备在采购和安装时应认真核定设备型号、水泵的流量、扬程、水泵配用电机功率等;先安装建筑物内的管道,等结构封顶初沉后再穿外墙做出户管道;地下室或穿过构筑物外墙的管道设置套管,管道安装后要有可靠的防水措施;雨水管一般用给水铸铁管;在管网投入运行前,采用大管道闭式循环冲洗技术,清除掉管内一切杂物。
参考答案:见解析
解析:
1.施工单位接到用户投诉后应迅速研究,尤其是已造成经济损失的,尽快派出责任人到事故现场会同用户认真调查分析,调查要仔细、细致,分析要实事求是,尊重事实,不能主观臆测,态度要耐心、诚恳、不生硬。
2.按《建设工程施工质量管理条例》规定,施工单位安装使用时也有失察之责,为此应协商解决,确定各自的经济责任,由施工单位负责返工更换。
业主因产品质量问题,向施工单位提出全部更换的要求,施工单位应接受用户提的要求,派出施工人员逐台进行风机盘管的柔性接管的返工更换。由于甲供设备的质量不合格,并未造成质量事件,所以经济费用应由甲方承担。3.应进行技术性回访。因为使用新型柔性接管,要了解其技术性能和使用后的效果,发现问题及时加以补救和解决,同时也便于总结经验,不断改进完善,以利推广使用。
4.材料进场验收要求:
(1)材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;
(2)验收工作按质量验收规范和计量检测规定进行;
(3)验收内容包括品种、规格、型号、质量、数量、证件等;验收要作好记录、办理验收手续;
(4)要求复检的材料应有取样送检证明报告;
(5)不论谁供应的材料,对不符合计划要求或质量不合格的材料,应拒绝接收。
参考答案:见解析
解析:
【参考答案】
1.材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量、证件等;验收要做好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。
2.不正确。因为:建设单位供应的材料(又称甲供或顾客提供的材料)也应按工程材料进场验收的要求,同等管理,确保不使用质量不合格材料。
施工单位应首先向建设单位供应部门索要材质证明和出厂合格证;其次在没有材质证明和出厂合格证时,应按设计文件的要求和材料的制造标准对材料进行检验,确认达到质量合格的指标;三是有复检、抽检的材料应按要求检验。
3.材料必须立即投入工程施工使用,而又无技术质量资料或技术质量资料不全的特殊情况可以作让步接收的处理。但应做到:①让步接收应通过一定的管理、审批程序;让步接收的材料在使用时作好相应的标识和记录;②待材料生产厂家的材质证明和出厂合格证(或检验报告等其他完整的技术质量资料)到达后进行审查,合格后取消让步接收的记录和标识,材料可以继续投入工程施工使用。若不合格,材料应进行更换、退货,已安装上的部分应于拆除。
4.甲工程队的错误是未事先报送材料需用计划,超限额乱领和多领材料,未严格执行限额领料制度;施工完后剩余材料未办理退库。
正确的做法应是:①用料前向项目经理部材料供应部门报送材料需用计划,计划包括:材料规格型号、数量质量、需用时间等,由供应部门审批;②按材料需用计划实行限额领料,事先不超限额领料;③施工完后剩余材料及时办理退库。
5.施工单位项目部材料供应部门存在的问题是:未对工程队要求上报材料需用量计划并进行审批,对工程的实际需用量心中无数;未建立材料使用限额领料制度,造成工程队随意领料。
纠正的方法:建立和完善项目材料需用量和供应计划体系;严格执行材料使用限额领料制度。
参考答案:见解析
解析:

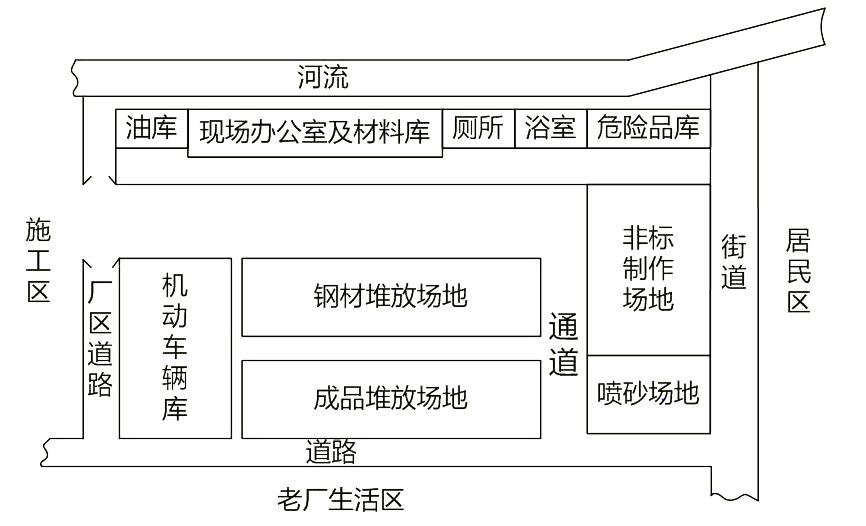

1.对安全和环境保护产生的危害:
①油库、危险品库布置不符合安全规定,易发生火灾或爆炸;
②非标准件生产,有噪声污染和光污染,离居民区太近,会干扰居民日常生活;
③喷砂会产生噪声污染和空气污染,影响居民生活;
④浴室厕所污水直接排入河中会造成水体污染
2.(1)加强施工任务单和限额领料单的管理。
(2)将施工任务单和限额领料单的结算资料与施工预算进行核对分析。
(3)做好月度成本原始资料的搜集和整理,正确计算月度成本,分析月度预算成本与实际成本的差异。
(4)在月度成本核算的基础上实行责任成本核算。
(5)经常检查对外经济合同的履行情况,不符合要求时,应根据合同规定向对方索赔;对缺乏履约能力的单位,要采取断然措施,立即中止合同,并另找可靠的合作单位,以免影响施工,造成经济损失。
(6)定期检查各责任部门和责任者的成本控制情况。
(7)加强施工过程中信息收集,为项目签证及后期结算提供强有力依据。
3.露天非标准件制作时监理制止的原因:非标准件制作是露天作业,且本地区风多,二氧化碳气体保护焊飞溅较大,有风不能施焊,没有相关措施会对焊接质量造成影响。
措施:改变焊接方法,采取有效的防风措施。
4.第一次因炉窑砌筑前未进行单机无负荷试运行;第二次是因按经验烘炉,而不是严格按烘炉曲线(或规范)烘炉。
【名师点拨】此题考查的是安全施工和成本控制。此题虽有图,但识图比较简单,从安全和环保方面来考虑,油库、危险品库等易燃易爆要符合安全规定,噪声污染、光污染均、水污染不能影响居民的正常生活。成本控制应从人、机、料、法环几个角度进行考虑。
参考答案:见解析
解析:
1.施工机械选择的方法有应用综合评分法,单位工程量成本比较法,界限使用判断法,等值成本法。
2.不正确。因为吊车在施工现场组装完毕后即开始吊装作业违背了“进入现场的施工机械应安装进行验收,保持性能和状态完好,做到资料齐全、准确”的规定。
3.违背了特种作业人员持证上岗的规定。原因是:其一,起重吊装作业属于特种作业,操作人员必须持有特种作业上岗证;其二,钳工班长没有特种作业资格证。
4.在操作方面,见习司机不能独立进行吊装作业,属于违章操作;钳工班长没有特种作业资格证,属于违章指挥。在专业技术方面:在视线受阻碍和看不见基础位置条件下作业,属于违规野蛮操作;超出吊车在该工况下的允许作业半径(或幅度),属于违规超负荷运转。
参考答案:见解析
解析:
1.属于大型施工机械的有:挖掘机、桅杆(单根≥50t)、拖挂车、超声波探伤机。
2.可能原因是:①因为是外租挖掘机,所以没能执行重要施工机械设备专机专人负责制;②进入现场的挖掘机没有履行报检程序;③没能严格执行施工机械设备操作规程与保养规程,违章指挥、违章作业。
3.“四懂三会”即懂性能、懂原理、懂结构、懂用途;会操作、会保养、会排除故障。
4.不能得到支持。理由是:电缆输配电工程公司与电缆制造商没有协议,正确的做法是向业主提出索赔。其索赔额是(6000元+6000元)-6000元=6000元。
5.VLV22,VV22型电缆。因为其能承受机械外力作用,但不能承受大的拉力,可敷设在地下。
参考答案:见解析
解析:
(1)在常规情况下负荷试运行的分工是:由建设单位(业主)组织、实施,职责包括建立统一的领导指挥体系,负责及时提供各种资源,选用和组织试运行操作人员;实施试运行操作等。施工单位参加、协助,职责包括负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题(以上可称为保镖)并进行技术指导。
负荷试运行方案由建设单位组织生产部门和设计单位、总承包/施工单位共同编制。
(2)新到货安装的控制系统未进行联合校验和调试不符合负荷试运行应具备的条件,即控制系统“在线分析仪表、仪器经调试具备使用条件,联锁调校完毕,准确可靠”的要求。联动试运行之后更换控制系统,应对系统调试合格,然后对该系统控制范围的设备、设施进行试运行无问题后才具备进行负荷试运行要求的条件。
(3)操作工误操作主要的原因就是刚实习归来,对工艺流程和岗位工作不熟悉,技术和技能低,操作不熟练。还未达到“四懂三会”(懂性能、懂原理、懂结构、懂用途;会操作、会保养、会排除故障)的要求。同时,负荷试运行方案向生产人员交底,事故处理应急方案落实方面的工作也有缺陷。
(4)不可以。应完善的内容主要有:安全生产管理制度、规程齐全,建立安全管理体系,人员经安全教育后取证上岗;制定消防巡检制度,消防道路通畅;岗位消防器材、护具已备齐,人人会用,并进行过消防演习;消防设施、报警器、监测器已投用,完好率达到100%。
