“微信扫一扫”进入考试题库练习及模拟考试
第421题
特种设备是指涉及生命安全、危险性较大的设备,如( )等。
A.压力容器
B.大型动力设备
C.压力管道
D.大型游乐设施
E.起重机械
参考答案:ACDE
解析:
【内容考查】特种设备的范围
【选项分析】《特种设备安全法》规定的特种设备,是指对人身和财产安全有较大危险性的锅炉、压力容器(含气瓶)、压力管道、电梯、起重机械、客运索道、大型游乐设施、场(厂)内专用机动车辆,以及法律、行政法规规定适用本法的其他特种设备。
第422题
GA1、GA2级压力管道的设计、安装许可由( )市场监督管理总局负责实施。
A.国家
B.省级
C.市级
D.地级
参考答案:A
解析:
【内容考查】特种设备生产单位许可
【选项分析】GA1、GA2级压力管道的设计、安装许可由国家市场监督管理总局负责实施,其他级别的压力管道设计、安装许可由国家市场监督管理总局授权省级市场监督管理部门实施或由省级市场监督管理部门实施。
第423题
特种设备的制造安装、改造单位应具备的条件是( )。
A.具有与特种设备制造、安装、改造相适应的设计能力
B.拥有与特种设备制造、安装、改造相适应的专业技术人员和技术工人
C.有与生产相适应的设备、设施和工作场所
D.拥有健全的质量管理制度和责任制度
E.通过ISO9000的质量体系认证
参考答案:BCD
解析:
【内容考查】与生产相适应的专业技术人员
【选项分析】考查特种设备生产单位应当具备的条件:
(1)有与生产相适应的专业技术人员;
(2)有与生产相适应的设备、设施和工作场所;
(3)有健全的质量保证、安全管理和岗位责任等制度。
第424题
下列关于锅炉安装(散装锅炉除外)、修理、改造许可,说法错误的是( )。
A.锅炉(A)许可由国家市场监督管理总局负责实施
B.锅炉(B)由国家市场监督管理总局授权省级市场监督管理部门或由省级市场监督管理部门负责实施
C.锅炉改造和重大修理,应由取得相应级别的锅炉安装资格的单位或锅炉制造资格的单位进行,不单独进行许可
D.持有A级锅炉制造资质的单位不可以进行B级锅炉的制造
参考答案:D
解析:
【内容考查】特种设备生产单位许可
【选项分析】
(1)锅炉的覆盖许可:A级覆盖B级;A级锅炉安装覆盖GC2、GCD级压力管道安装;B级锅炉安装覆盖GC2级压力管道安装;
(2)锅炉(A)许可由国家市场监督管理总局负责实施;
(3)锅炉(B)由国家市场监督管理总局授权省级市场监督管理部门或由省级市场监督管理部门负责实施。
(4)锅炉改造和重大修理,应由取得相应级别的锅炉安装资格的单位或锅炉制造资格的单位进行,不单独进行许可。
第425题
下列关于固定式压力容器制造、安装、修理、改造许可,说法错误的是( )。
A.大型高压容器(A1)的制造(含安装、修理、改造)许可由国家市场监督管理总局负责
B.其他高压容器(A2)、中、低压容器(D)制造(含安装、修理、改造)由国家市场监督管理总局授权省级市场监督管理部门或由省级市场监督管理部门负责实施
C.A1级覆盖A2、D级
D.D级覆盖A2级
参考答案:D
解析:
【内容考查】特种设备生产单位许可
【选项分析】1.大型高压容器(A1)、球罐(A3)、非金属压力容器(A4)、超高压容器(A6)的制造(含安装、修理、改造)许可由国家市场监督管理总局负责。
2.其他高压容器(A2)、中、低压容器(D)制造(含安装、修理、改造)由国家市场监督管理总局授权省级市场监督管理部门或由省级市场监督管理部门负责实施。
3.覆盖关系:A1级覆盖A2、D级,A2级覆盖D级。
第426题
下列关于固定式压力容器安装级别,说法错误的是( )。
A.固定式压力容器安装不单独进行许可,各类气瓶安装无需许可
B.压力容器改造和重大修理由取得相应级别制造许可的单位进行,需要单独进行许可
C.压力容器制造单位可以设计、安装与其制造级别相同的压力容器和与该级别压力容器相连接的工艺管道(易燃易爆有毒介质除外,且不受长度、直径限制)
D.任一级别安装资格的锅炉安装单位或压力管道安装单位均可进行压力容器安装
参考答案:B
解析:
【内容考查】特种设备生产单位许可
【选项分析】固定式压力容器安装级别:
1)固定式压力容器安装不单独进行许可,各类气瓶安装无需许可。
2)压力容器制造单位可以设计、安装与其制造级别相同的压力容器和与该级别压力容器相连接的工艺管道(易燃易爆有毒介质除外,且不受长度、直径限制);任一级别安装资格的锅炉安装单位或压力管道安装单位均可进行压力容器安装。
3)压力容器改造和重大修理由取得相应级别制造许可的单位进行,不单独进行许可。
第427题
D 许可级别对应的制造范围的压力容器包括( )。
A.第一类压力容器
B.低、中压容器
C.超高压容器、高压容器
D.非金属压力容器
参考答案:B
解析:
【内容考查】压力容器制造许可级别
【选项分析】固定式压力容器制造(含安装、修理、改造)
1) 大型高压容器(A1)、球罐(A3)、非金属压力容器(A4)、超高压容器(A6)的制造(含安装、修理、改造)许可由国家市场监督管理总局负责。
2) 其他高压容器(A2)、中、低压容器(D)制造(含安装、修理、改造)由国家市场监督管理总局授权省级市场监督管理部门或由省级市场监督管理部门负责实施。
第428题
下列关于压力管道设计、安装许可,说法错误的是( )。
A.GA1级覆盖GA2级
B.GC1级覆盖GC2级
C.GCD级覆盖GC2级
D.GA级覆盖GB级
参考答案:D
解析:
【内容考查】特种设备生产单位许可
【选项分析】GA1级覆盖GA2级;GC1级、GCD级覆盖GC2级;A级锅炉安装>GC2、GCD级压力管道安装;B级锅炉安装>GC2级压力管道安装。
GA属于长输管道;GB属于公用管道,不存在覆盖关系。
第429题
特种设备安装、改造、修理竣工后,安装、改造、修理的施工单位应当在验收后( )日内将相关技术资料和文件移交特种设备使用单位。特种设备使用单位应当将其存入该特种设备的安全技术档案。
A.10
B.20
C.30
D.40
参考答案:C
解析:
【内容考查】特种设备安装、改造、修理单位提供竣工资料的规定
【选项分析】特种设备安装、改造、修理竣工后,安装、改造、修理的施工单位应当在验收后30日内将相关技术资料和文件移交特种设备使用单位。特种设备使用单位应当将其存入该特种设备的安全技术档案。
第430题
根据特种设备安全监察条例的规定,电梯的( )对电梯的质量以及安全运行涉及的质量问题负责。
A.制造单位
B.安装单位
C.使用单位
D.安全监督管理部门
参考答案:A
解析:
【内容考查】特种设备制造、安装、改造单位应当具备的条件
【选项分析】电梯制造单位委托其他单位进行电梯安装、改造、修理的,应当对其安装、改造、修理进行安全指导和监控,并按照安全技术规范的要求进行校验和调试。电梯制造单位对电梯安全性能负责。
第431题
按国家制定实施首检的起重机械目录规定,下列起重机械中不实施首检的是( )。
A.流动式起重机
B.塔式起重机
C.桥式起重机
D.桅杆起重机
参考答案:B
解析:
【内容考查】此题考查特种设备的监督检验。
【选项分析】
首检的起重机械类型如下:
(1)桥式起重机; (2)流动式起重机; (3)缆索式起重机;
(4)桅杆式起重机;(5)门式起重机。
参考答案:见解析
解析:
(1) (本小题6分)
B公司做法不妥(2分)。B公司是A公司的分包单位(1分),应向A公司提出竣工验收(1分),然后A公司组织复验合格后(1分),以单位工程竣工验收要求向业主申请组织验收(1分)。
(2) (本小题4分)
A公司的做法不合适(1分)。按照质量管理条例,总包单位对分包单位的质量有连带责任(1分);同时阀门是A公司采购供应的,应对其质量负责(2分)。
(3) (本小题4分)
暖气管道裂纹漏水质量问题,说明A公司材料质量的控制方面表现出采购(2分)和进货检验(2分)两个方面失控。
(4) (本小题6分)
A公司应立即对已裂纹管进行返工处理(2分),待采暖期结束时,应将此批管子全部更换以消除隐患(2分),并承担全部经济损失(2分)。
参考答案:见解析
解析:
1.从背景可知该项目的机电工程有工业工程和民用工程两类,两者的关注点是有差异的,工业机电工程要确保生产线或生产装置建成后能正常运行,产出合格的产品并在数量上满足预期的要求;民用机电工程要确保建成后能满足建筑物预期功能的需要,供人们一个合适的生活或工作环境。
2.建设项目的主要污染类型包括大气污染、水污染、噪声污染和固体废物污染。
“四节一环保”:节能、节材、节水、节地和环境保护。
3.绿色施工要点:绿色施工管理、环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与施工用地保护等六个方面。
4.有区别。
对建筑安装机电工程,要验证其是否能满足建筑物预期功能的需要,有些项目如采暖制冷空调要视季节情况确定考核时间,智能控制的电气照明系统要有不同情况下的自然光(日光)下进行考核调试。对工业机电工程要验证是否满足工艺生产的需要,且以生产的最终产品质量和数量是否满足工艺设计预期要求为主要考核指标。两者在考核验证中都要消耗较多的能源,工业机电工程考核验证消耗的能源更多,还要投入大量的原材料进行模拟生产。
参考答案:见解析
解析:
三、分析与参考答案
1.工程量清单计价应包括招标文件规定完成工程量所需的全部费用。由分部分项工程费、措施项目费和其他项目费、规费和税金组成。由于本工程因设计变更引起工程量的增幅是18%,即大于原工程量的15%,所以施工单位可将调幅部分的综合单价提交建设单位审查确定。
2.施工单位采用综合单价法,应按照实际发生的人工、材料、机械的数量,依据工程造价管理机构发布的市场价格计算费用。
3.该工程是建筑机电安装工程项目,按现行国家标准《建筑工程施工质量验收统一标准》GB50300,本工程的分部工程有:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、电梯工程等五个分部工程;消防工程不是分部工程。
4.对建筑设备自动监控系统检测的有:
(1)空调与通风系统检测
(2)变配电系统检测
(3)公共照明控制系统检测
(4)给排水系统检测
(5)锅炉机组检测
(6)冷冻和冷却水系统检测
5.变配电所是一个独立的专业工程,施工完毕并受电运行,已具备预期功能,可以在征得建设单位同意后,单独办理竣工验收或中间交工手续;况且从运行管理角度看,运行管理人员的资格认可要由业主或用户向工程所在地供电管理部门办理,还要建立相应的运行管理制度和维护保养制度,早日验收进入规范的运行有利于安全用电。
6.变压器安装时必须做到:搬运中必须防止变压器发生冲撞或倾倒;防止变压器受潮;防止绝缘损伤;防止绑扎松动;防止渗油漏油。
参考答案:见解析
解析:
三、分析与参考答案
1.建设单位的可行性研究满足工程项目建设程序的规定,可行性分析和论证的内容符合的要求。
可行性研究的要求的要点为要有预见性、客观性、公正性、可靠性和科学性。
2.在项目建设的可行性研究报告经审查批准后,项目建设进入实施阶段,实施阶段的工作分为勘察设计、建设准备、项目施工、竣工验收投入使用四个程序。
3.由于该机电工程项目是引进的国内尚未有可借鉴的同类生产工艺,虽然工艺流程及参数等是清晰的,但生产装置和设备要在国内制造,因而设计阶段在初步设计之后要增加技术设计,技术设计要对工程设备及装置系统要仔细校核验算,有些关键部分还要试制后通过实践验证,经确认能达到预期效果方可被施工设计所采用。
4.施工图设计本质上是图纸上的工程模型,因而是工程建成后的实际范本,所以应当满足设备采购、非标设备的制作、材料采购、施工图预算的编制和施工安装等的需要。
5.建设准备工作内容比施工准备内容更为广泛,第一要申报建设计划,要注意该工程是民营资本投资,不是国家投资必须经国家(或各级政府)审批,但也要在国家控制的指标内作出安排,所以应按项目的性质要澄清审批的途径以使计划顺利进行。第二在列入年度计划资金到位后可开展各项具体工作,包括征地拆迁三通一平,完善施工图纸,委托监理、实行施工招标评标、签订工程施工承发包合同、展开设备材料订货、办理施工许可、告知工程所在地质量安全监督机构等。第三要编制建设总体框架进度计划,成为编制施工进度计划和设备材料采购计划的具有方向性指导的依据,其内容应包含建设后期的投产或使用的安排。
参考答案:见解析
解析:
1.投资方在进行投资决策时对建设项目应考虑满足市场需求、企业可持续发展、投资得到回报,且依据国家或某个区域的国民经济社会发展规划,确定进行新建、改建或扩建工程项目。构思过程要剔除无法实现的、不符合实际的、违反法律法规的成分,结合环境条件和自身能力,择优选取项目构思,经过研究认为项目构思是可行的、合理的。
2.书面文件内容包括:项目名称、范围、拟解决的问题,项目目标系统、对环境影响因素、项目总投资预期收益和运营费用的说明等。
3.建设单位决策层决定风险自留的做法合理。
决策层判断当前市场投资前景很好,这就意味着保险费的机会成本很大,可以采取风险自留,将保险费作为投资,以取得较多的投资回报,即使今后自留风险事件真的发生了,增加的投资回报也可用于弥补其造成的损失。
4.这一行为属于非保险风险转移的风险对策。
5.就施工阶段而言,损失控制计划系统应当包括:预防计划(又称安全计划);灾难计划;应急计划。
参考答案:见解析
解析:
(1)乙施工单位的做法是不合理的。因为施工单位对现场的工程材料要承担妥善保管和正确使用的责任,本案例中乙施工单位对未使用部分的材料没有及时遮盖,未按正确的方式保管,属于保管不善责任,与施工合同中是否包括主材费没有关系。
(2)丙施工单位的做法是不合理的。因为根据文明施工管理规定,工程施工应符合安全、环保的有关规定,丙单位的做法显然违反的环境保护的规定,且严重扰民。
参考答案:见解析
解析:
1. A公司项目部在编制监控设备采购计划时应考虑哪些市场现状?
答:A公司项目部在编制监控设备采购计划时应考虑的市场现状是:注意供应商的供货能力和监控设备制造商的生产周期,确定采购批量或供货的最佳时机。考虑货物运距及运输方法和时间,使货物供给与施工进度计划安排有适当的时间提前量,以减少仓储保管费用。
2. A公司项目部在实施监控系统施工进度计划过程中会受到哪些因素制约?
答:影响监控系统施工进度的因素有:
(1)除A公司外,工程建设有关的单位如:建设单位、B公司、设备材料供应商的工作进度能否符合预定的空调工程进度计划表。
(2)施工过程中所需要的设备、材料、施工机具等,不能按期运抵施工现场后发现其质量不符合有关标准的要求,因为A公司是采用集中采购、分批进场的模式。
(3)建设单位没及时给足工程预付款,拖欠工程进度款,影响承包单位流动资金周转而影响采购工作的进行。
(4)设计变更或是建设单位提出了新的要求。A公司施工前应加强图纸审查,严格控制随意变更。
(5)在施工过程中遇到各方面的不利因素,引起A公司需寻求相关单位解决而自身又不能解决的问题。
(6)各种风险因素的影响。
(7)A公司项目部限于自身管理、技术水平,在现场的组织、协调与控制能力。
注:也可以写影响工程进度内外五大因素,容易记,但分数会有点影响。
3. A公司采购的电动调节阀最迟的到货时间是哪天?安装前应检验哪几项内容?
答:A公司采购的电动调节阀最迟的到货时间是4月10号,因为电动调节阀是安装在空调系统的冷热水系统的水管上的。在冷热水系统施工中电动调节阀是与水管组合在一起的,当然应该在冷热水系统施工前到达现场,况且还有验收过程需要花费时间。电动调节阀安装前应检验的项目是:应按说明书规定检查线圈与阀体间的电阻,宜进行模拟动作试验和试压试验。

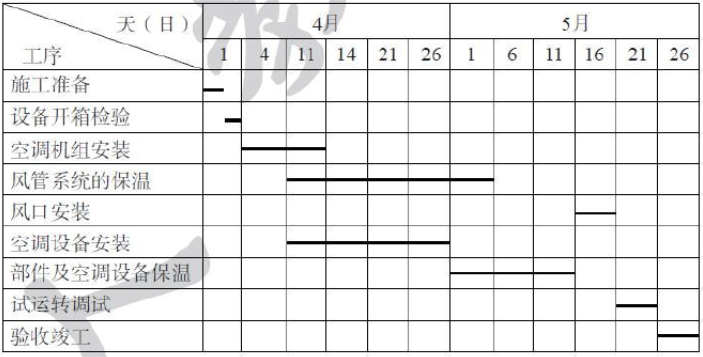

4. 根据空调工程施工进度计划,指出温度传感器可以安装的起止时间,说明温度传感器的接线电阻要求?
答:根据空调工程施工进度计划,温度传感器可以安装的起止时间是5月6~15号,因为风管的温度传感器要在风管的保温工作结束后才能进行,而且应该在空调系统试运转调试前完成。
温度传感器按相关规定,铂温度传感器的接线电阻应小于1欧姆。
5. 空调机组联合试运转应由哪个安装公司为主实施?试运转中主要检测哪几个参数?
答:空调机组联合试运转应以B公司为主进行,因为整个空调工程都是围绕B公司的进度计划表来展开的,B公司是空调工程的主承包商,所以空调机组的联合试运转应由B公司负责组织实施。
系统调试主要考核室内的空气温度、相对湿度、气流速度、噪声或空气的洁净度能否达到设计要求,是否满足生产工艺或建筑环境要求,防排烟系统的风量与正压是否符合设计和消防的规定。
参考答案:见解析
解析:
三、分析与参考答案
1.“四新’’的应用在如今得到普遍的认同,因而工程设计中要对新技术、新工艺、新设备、新材料的应用要提供科研方向,有的无同类情况可供借鉴的,按合同约定总承包单位A公司尚需负责试验研究。
2.施工图设计时除自行设计非标准设备外,要大部分采用由供应商供给的标准设备。其规格尺寸、基础形状、连接管路或电路等要在设备说明书中标示,在市场经济条件下,厂商产品的个性化得到张扬,因而施工图设计时,对设备的选择要征得供应商支持,使其提供相应技术资料,避免施工设计图纸的误差。
3.访问同类型工程可以听取生产单位经实际应用后,对工艺流程的改进意见或工艺流程的改善措施,以利于现行设计的完善和提高,使之营运效果和经济效益得到进一步提高。
4.要点是货物采购计划要与设计进度和施工进度合理搭接,处理好他们间接口关系,即采购进度比施工进度有适当的提前量,要从贷款成本、集中采购或分批采购的全面分析其利弊安排计划,使财务费用处于低点,有利采购成本降低,其次从市场现状,货物生产周期确定采购的批量和时机,使仓储费用降到最低水平。
5.直接采购方式适用于所需货物或设备仅有唯一来源,无法进行质量和价格等比较。而制造高度专门化的设备采购适用询价采购,可以竞价而货比三家决定供应商。
第440题
下列属于分包单位的职责的是( )。
A.制定所承担工程相应的安全技术措施
B.制定安全管理制度
C.向业主进行索赔
D.总包不在时,和业主进行协商并签订合同
参考答案:A
解析:
【内容考查】施工安全管理
【选项分析】分包单位要依据所承担工程的特点,制订相应的安全技术措施,报总承包单位审核批准后执行。分包单位制定的是相应的安全技术措施,分包不对外,只有总包才可以向业主索赔。
