2024年二级建造师《公路工程管理与实务》试题库(535题)


第261题

桥梁上部结构对于先张法预制梁板的说法正确的( )。


A.预应力筋张拉完毕后4h内浇筑混凝土

B.横梁应有足够的刚度,受力后挠度不应大于5mm

C.张拉前,应对台座、锚固横梁及各项张拉设备进行详细检查

D.预应力筋张拉完毕后,其位置与设计位置的偏差不得大于5mm

E.张拉时热轧带肋钢筋断筋数量不超过1%


参考答案:ACD


解析:

【内容考查】此题考查先张法。

【选项分析】锚固横梁应有足够的刚度,受力后挠度应不大于2mm。

张拉时,同一构件内预应力钢丝、钢绞线的断丝数量不得超过总数的1%,同时对于热轧带肋钢筋不容许断筋。


第262题

关于先张法预应力筋张拉操作时的施工要点,在张拉时,同一构件内预应力钢丝、钢绞线的断丝数量不得超过(  ),同时对于热轧带肋钢筋,不允许断筋。


A.0.1%

B.0.3%

C.1%

D.4%


参考答案:C


解析:

【内容考查】此题考查预应力张拉。

【选项分析】张拉时,同一构件内预应力钢丝、钢绞线的断丝数量不得超过1%,同时对于热轧带肋钢筋,不允许断筋。


第263题

采用常规压浆工艺的后张法预应力混凝土梁施工中,曲线预应力孔道最低部位宜设置( )。


A.压浆孔

B.溢浆孔

C.排气孔

D.压水孔


参考答案:A


解析:

【内容考查】此题考查后张法。

【选项分析】压浆时,对曲线孔道和竖向孔道应从最低点的压浆孔压入;对水平直线孔道可从任意一端的压浆孔压入;对结构或构件中以上下分层设置的孔道,应按先下层后上层的顺序进行压浆。


第264题

预应力筋张拉锚固后,孔道应尽早压浆,且应在( )内完成,否则应采取避免预应力筋锈蚀的措施。


A.12h

B.24h

C.48h

D.72h


参考答案:C


解析:

【内容考查】此题考查预应力施工技术。

【选项分析】预应力筋张拉锚固后,孔道应尽早压浆,且应在48h 内完成,否则应采取避免预应力筋锈蚀的措施。


第265题

关于后张法张拉时的施工要点的说法,正确的有( )。


A.对于曲线预应力筋,宜在一端张拉

B.预应力筋的张拉顺序可采取分批、分段对称张拉

C.对曲线孔道和竖向孔道应从最低点的压浆孔进行压浆

D.当环境温度高于30℃时,压浆宜在夜间进行

E.预应力筋应在张拉到控制应力后立即锚固


参考答案:BC


解析:

【内容考查】此题考查桥梁上部结构装配式施工。

【选项分析】对曲线预应力筋或钢束长度大于或等于20m的直线预应力筋,应采用两端张拉。

当环境温度高于35℃时,压浆宜在夜间进行。

预应力筋在张拉控制应力达到稳定后方可锚固。


第266题

在预应力混凝土构件制作的后张法张拉的施工中,对预应力筋张拉时,构件混凝土强度应符合设计要求;当设计无要求时,其强度应保证( )。


A.不应低于平均强度等级值的80%

B.不应低于设计强度等级值的80%

C.不应低于平均强度等级值的75%

D.不应低于设计强度等级值的75%


参考答案:B


解析:

【内容考查】本题考查的是后张法。

【选项分析】张拉时,结构或构件混凝土的强度、弹性模量(或龄期)应符合设计规定;设计未规定时,混凝土的强度应不低于设计强度等级值的80%,弹性模量应不低于混凝土28d弹性模量的80%。


第267题

一般适用于松散、中密砂土、黏性土的沉入桩施工方法(  )。


A.锤击沉桩法

B.振动沉桩法

C.射水沉桩法

D.静力压桩法


参考答案:A


解析:

【内容考查】此题考查各类桥梁基础适用条件。

【选项分析】锤击沉桩法一般适用于松散、中密砂土、黏性土。

振动沉桩法一般适用于 砂土、硬塑及软塑的黏性土、中密及较松的碎石土。

射水沉桩法适用在密实砂土、碎石土的土层中,用锤击沉桩法或振动沉桩法沉桩有困难时,可用射水沉桩法配合进行。

静力压桩法在标准贯入度N<20 的软黏土中。


第268题

关于沉桩顺序的说法,错误的是( )。


A.沉桩顺序宜由一端向另一端进行

B.基础尺寸较大时,宜由中间向两端或四周进行

C.桩埋置有深浅,宜先沉深的,后沉浅的

D.在斜坡地带,应先沉坡脚的,后沉坡顶的


参考答案:D


解析:

【内容考查】本题考查的是沉入桩。
【选项分析】沉桩顺序宜由一端向另一端进行,当基础尺寸较大时,宜由中间向两端或四周进行;如桩埋置有深浅,宜先沉深的,后沉浅的;在斜坡地带,应先沉坡顶的,后沉坡脚的。在桩的沉入过程中,应始终保持锤、桩帽和桩身在同一轴线上。


第269题

采用锤击沉桩法施工,设计桩尖土层为一般黏性土时,主要以( )控制其入土深度。


A.贯入度

B.持力层

C.高程

D.锤击数


参考答案:C


解析:

【内容考查】本题考查的是沉入桩。
【选项分析】设计桩尖土层为一般黏性土时,应以高程控制。


第270题

关于人工挖孔桩安全控制要求的说法,错误的是(  )。


A.相邻两桩孔宜间隔交错跳挖

B.孔壁支护不得占用桩径尺寸

C.孔内爆破宜采用深眼松动爆破

D.孔口处应设置高出地面不小于300mm的护圈


参考答案:C


解析:

【内容考查】此题考查桩基础施工。

【选项分析】桩孔内遇岩层需爆破作业时,应进行爆破的专门设计,且宜采用浅眼松动爆破法,并应严格控制炸药用量,在炮孔附近应对孔壁加强防护或支护。


第271题

背景资料

施工单位承建了某大桥工程,该大桥桥址位于两山体之间谷地,跨越一小河流,河流枯水期水深0.5m左右,丰水期水深2m左右,地面以下地层依次为黏土、砂砾、强风化砂岩,该桥基础原设计为40根钻孔灌注柱,桩长12.0~13.8m不等,施工中发生如下事件:

事件一:大桥基础施工时,恰逢河流枯水期且大旱无水,施工单位考虑现场施工条件、环保、工期等因素影响,提请将原设计大桥基础钻孔灌注桩全部变更为人工挖孔桩。监理单位与相关部门评估、审定,认为该变更属于对工程造价影响较大的重要工程变更,在履行相关审批程序后,下达了工程变更令。

事件二:开工前,施工单位编制了人工挖孔桩专项施工方案,为保证施工安全,人工挖孔桩施工采用分节现浇C25混凝土护壁支护,每节护壁高度为1m,桩孔混凝土护壁形式及结构如图3所示。挖孔施工过程中,发现地层中有甲烷、一氧化碳等气体,施工单位重新修订了专项施工方案。

事件三:桩基础人工挖孔施工中,施工单位采取了如下做法:

(1)挖孔作业时,至少每2h检测一次有毒有害气体及含氧量,保持通风;孔深大于10m时,必须采取机械强制通风措施;

(2)桩孔内设有带罩防水灯泡照明,电压为220V;

(3)桩孔每开挖2m深度浇筑混凝土护壁。

【问题】

1.事件一中,监理工程师在下达工程变更指令前,需履行哪两个审批程序?

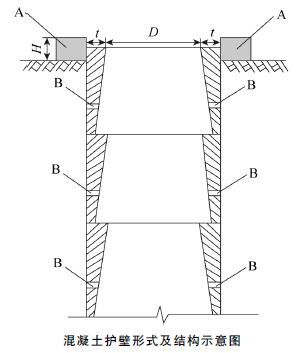

2.图3中,混凝土护壁形式属于内齿式还是外齿式?写出构造物A的名称,说明混凝土护壁节段中设置的管孔B的主要作用。

3.根据《公路工程施工安全技术规范》,图3中标注的D和H的范围是如何规定的?事件二中,为防止施工人员发生中毒窒息事故,挖孔施工现场应配备哪些主要设备、仪器?

4.事件三中,逐条判断施工单位的做法是否正确?若错误,予以改正。

5.该大桥挖孔桩修订后的专项施工方案是否需要专家论证审查?说明理由。



参考答案:见解析


解析:

1.监理工程师在下达工程变更令之前,一是要报业主批准, 二是要同承包人协商确定变更工程的价格不超过业主批准的范围。

2.(1) 混凝土护壁属于内齿式。

(2)A:护圈(或凸缘)。

(3)B:导流孔,壁后渗水时,由导流管引到井底,井下设排水泵排水。又可用于给护壁和孔壁之间的空洞注浆。

3. (1)D≥1.2m。H≥0.3m。

(2)为防止中毒窒息,应配备防毒面罩、毒害气体检测仪、通风机和足够长度的风管。

4.(1)正确。

(2)错误,改正:桩孔内设有带罩防水灯泡照明,电压为安全电压。

(3)错误,改正:桩孔每开挖1m深度应及时浇筑混凝土护壁(或挖一节浇筑一节护壁)。

5.(1)需要组织专家论证。

(2)理由:挖孔施工过程中,发现地层中有甲烷、一氧化碳等气体,属于存在有毒有害气体分布的人工挖孔桩工程。【新教材已无此知识点】


第272题

关于挖孔灌注桩施工技术要求的说法,正确的是( )。


A.孔口处应设置高出地面不小于300mm的护圈

B.挖孔施工时,相邻两桩孔可同时开挖

C.采用混凝土护壁支护的桩孔,全部挖完后护壁

D.桩孔直径应符合设计规定,孔壁支护可以占用桩径尺寸


参考答案:A


解析:

【内容考查】本题考查的是挖孔灌注桩。

【选项分析】孔口处应设置高出地面不小于300mm的护圈。

挖孔施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖。

采用混凝土护壁支护的桩孔必须挖一节浇筑一节护壁,严禁只挖不及时浇筑护壁的冒险作业。

桩孔直径应符合设计规定,孔壁支护不得占用桩径尺寸。


第273题

桥梁桩基础施工时,对于挖孔桩施工时孔口处应设置高出地面至少( )的护圈。


A.200mm

B.250mm

C.300mm

D.350mm


参考答案:C


解析:

【内容考查】本题考查桩基础施工

【选项分析】孔口处应设置高出地面不小于300mm的护圈,并应设置临时排水沟,防止地表水流入孔内。


第274题

背景资料

某特大桥主桥为连续刚构桥,桥跨布置为(75+6×120+75)m。主桥均采用钻孔灌注桩基础,每墩位8根桩,对称布置。其中1#、9#墩桩径均为Φ1.5m,其余各墩桩径为Φ1.8m,所有桩长均为72m。

施工中发生如下事件:

事件一:钻孔施工的钻孔及泥浆循环系统示意图如图所示,其中D为钻头、E为钻杆、F为钻机回转装置,G为输送管,泥浆循环如图中箭头所示方向。

事件二:3#墩的1#桩基钻孔及清孔完成后,用测深锤测得孔底至钢护筒顶面距离为74m。水下混凝土灌注采用直径为280mm的钢导管,安放导管时,使导管底口距离孔底30cm,导管总长度76m。持续灌注3个小时后,用测深锤测得混凝土顶面至钢护筒顶面距离为47.4m,此时已拆除3m导管4节、2m导管5节。

事件三:某桩基施工过程中,施工单位采取了如下做法:

(1)水下混凝土宜采用钢导管灌注。

(2)水下混凝土灌注前,对导管进行压气试压试验。

(3)水下混凝土可凭经验掺配适量缓凝剂。

(4)首批灌注混凝土的数量应能满足导管首次埋置深度1.0m
以上的需要。

【问题】

1.写出图中设备或设施A、B、C的名称。

2.该回旋钻机属于哪种类型?

3.计算并说明事件二中导管埋置深度是否符合规定?

4.事件三中,逐条判断施工单位的做法是否正确,并改正错误。



参考答案:见解析


解析:

1.A为泥浆泵;B为泥浆槽(池);C为沉淀池。

2.该回旋钻机为正循环回旋钻。

3.导管此时的埋深为74-0.3-3×4-2×5-47.4=4.3m

规范规定混凝土应连续灌注,导管的埋置深度宜控制在2~6m,4.3m在规定范围内,因此符合规定。

4.(1)正确。

(2)不正确。改正:导管使用前应进行水密承压和接头抗拉试验,严禁用压气试压。

(3)不正确。改正:水下混凝土可经试验掺配适量缓凝剂。

(4)正确。


第275题

钻孔灌注桩施工的主要工序有(    )。


A.埋设护筒

B.钻孔

C.制备泥浆

D.清孔

E.浇筑护壁


参考答案:ABCD


解析:

【内容考查】此题考查钻孔灌注桩施工工序。

【选项分析】钻孔灌注桩施工的主要工序有:埋设护筒、制备泥浆、钻孔、成孔检查与清孔、 钢筋笼制作与吊装以及灌注水下混凝土等。

【名师点拨】此知识点必须掌握,会排序并能掌握重要工序的施工要求。


第276题

灌注水下混凝土,导管使用前应进行( )。


A.承压和抗压试验

B.气密承压和接头抗压试验

C.水密承压和接头抗拉试验

D.闭水和抗弯试验


参考答案:C


解析:

【内容考查】此题考查灌注水下混凝土。

【选项分析】导管使用前应进行作水密承压和接头抗拉试验,严禁用压气试压。


第277题

钻孔灌注桩施工中埋设护筒,不属于护筒作用的是( )。


A.稳定孔壁

B.钻头导向

C.隔离地表水

D.增强桩身强度


参考答案:D


解析:

【内容考查】本题考查的是桩基础施工。

【选项分析】埋设护筒:护筒能稳定孔壁、防止塌孔,还有隔离地表水、保护孔口地面、固定桩孔位置和起钻头导向作用等。


第278题

钻孔灌注桩施工中,埋设护筒的作用是( )。


A.固定钻机

B.保护孔口地面

C.截断地下水

D.保证孔的垂直度


参考答案:B


解析:

【内容考查】本题考查的是桩基础施工。

【选项分析】埋设护筒:护筒能稳定孔壁、防止塌孔,还有隔离地表水、保护孔口地面、固定桩孔位置和起钻头导向作用等。


第279题

特别适合在有孤石的砂砾石层、漂石层、硬土层中使用的钻机是( )。


A.回旋钻机

B.冲击钻机

C.旋挖钻机

D.潜水钻机


参考答案:B


解析:

【内容考查】本题考查的是桥梁基础工程施工。
【选项分析】冲击钻成孔灌注桩适用于黄土、黏性土或粉质黏土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬土层、岩层中使用。


第280题

在基坑边缘的顶面应设置( )等防止地面水流入基坑的设施。


A.渗水沟

B.截水沟

C.盲沟

D.弃土沟


参考答案:B


解析:

【内容考查】此题考查明挖基坑施工。

【选项分析】在基坑边缘的顶面应设置截水沟等防止地面水流入基坑的设施。


进入题库练习及模拟考试
