第201题

【背景资料】

      某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m,宽6m,高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。

      桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m左右。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:

(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:

①混凝土浇筑安排在一天中气温较低时进行;

②根据施工正值夏季的特点,决定采用浇水养护;

③按规定在混凝土中适量埋入大石块。

(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。

(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。

【问题】

1.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。

2.指出背景中桩身混凝土浇筑过程中的错误之处,并改正。

3.补充大体积混凝土裂缝防治措施。

4.施工单位在张拉设备的使用上是否正确?说明理由。

5.关于支架还应补充哪些方面的验算?

参考答案:见解析

解析:

1.不应口头技术交底。

正确做法:技术交底应书面进行,技术交底资料应办理签字手续,并归档。

2.桩身混凝土灌注过程中拔管指挥人员离开现场是错误的,正确的做法是:拔管应有专人负责指挥。

导管埋深保持在0.5~1.0m左右也不正确,正确的做法是:导管埋置深度宜控制在2~6m,并经常测探井孔内混凝土面的位置,及时地调整导管埋深。

3.减少浇筑层厚度;优先选用水化热较低的水泥;在保证混凝土强度等级的前提下,减少水泥用量,冷却集料或加入冰块;在混凝土中埋设冷却水管,通水冷却;采取温控措施,加强测温工作并实施监控。

4.不正确。因为,张拉设备本身应经主管部门授权的法定计量技术机构校验合格;张拉机具应与锚具配套使用,并应在进场时进行检查和校验。

5.还应验算支架的刚度和稳定性。

第202题

关于钻孔灌注桩钻孔垂直度控制措施的说法,正确的有( )

A.施工场地应压实、平整

B.钻机安装时钻机底座的坡度应与场地坡度相一致

C.主动钻杆垂直度应及时调整

D.在软硬土层交界面应高速钻进

E.在倾斜岩面应高压钻进

参考答案:AC

解析:

本题考查的是城市桥梁工程质量控制要点。

钻孔垂直度控制

(1)施工前应压实、平整施工场地。安装钻机时应严格检查钻机的平整度和主动钻杆的垂直度,钻进过程中应定时检查主动钻杆的垂直度,发现偏差立即调整。

(2)定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换。

(3)在软硬土层交界面或倾斜岩面处钻进,应低速、低钻压钻进。发现钻孔偏斜,应及时回填黏土,冲平后再低速、低钻压钻进。在复杂地层钻进,必要时在钻杆上加设扶正器。

第203题

【背景资料】

某城市桥梁工程,桥台为钢筋混凝土扩大基础,基础深8m,地下水位位于-6.0m处。采用钢筋混凝土灌注桩和钢支撑联合支护方式,机械开挖,轻型井点降水。

为保证文明施工,项目部进行了图表上墙、场地硬化等处理,但现场堆置的土方、施工便道行车及土方外运造成的扬尘对附近居民产生严重影响,引起较多投诉。

桥墩为φ1200mm钻孔灌筑桩基础,大体积钢筋混凝土墩台,后张法预应力箱梁。采用反循环钻机钻孔穿过砂层时产生塌孔现象。

根据项目部编制的施工方案,浇筑大体积混凝土时采取了分层浇筑、分层振捣的质量控制措施。现浇预应力箱梁浇筑后安装预应力筋,混凝土强度符合设计要求后进行张拉。

工程自检合格并经监理进行质量评估后,施工单位及时提交了竣工报告提请竣工验收。

【问题】

1.针对现场扬尘情况,施工单位可采取哪些防尘措施?

2.钻孔灌筑桩施工中产生塌孔的主要原因有哪些?

3.为保证大体积钢筋混凝土墩台施工质量,施工中还应采取哪些质量控制措施?

4.据《房屋建筑和市政基础设施竣工验收备案管理暂行办法》,该工程竣工验收时施工单位应提交的资料有哪些?(至少4条)

参考答案:见解析

解析:

1.① 现场应建立洒水清扫制度,配备洒水设备,并应由专人负责。② 对裸露地面、集中堆放的土方应采取抑尘措施。③ 运送土方、渣土等易产生扬尘的车辆应采取封闭或遮盖措施。④ 现场进出口应设冲洗池和吸湿垫,应保持进出现场车辆清洁。⑤ 易飞扬和细颗粒建筑材料应封闭存放,余料应及时回收。⑥ 易产生扬尘的施工作业应采取遮挡、抑尘等措施。

2.钻机钻孔穿过砂层时产生塌孔的可能原因主要有钻进速度过快或护壁泥浆性能不能满足要求。

3.为保证大体积钢筋混凝土墩台施工质量,施工中还应采取的质量控制措施主要有:①优化混凝土配合比。选用水化热较低的水泥;尽可能降低水泥用量;严格控制集料的级配及含泥量;选用合适的缓凝、减水等外加剂;控制好混凝土坍落度。②保持适宜的养护温度和湿度,控制混凝土内、外温差。③采用内部降温法降低混凝土内外温差。④覆盖保温材料,尽量延长养护时间,拆模后立即回填或覆盖保护。

4.经项目经理和施工单位有关负责人审核签字的竣工报告;完整的技术档案和施工管理资料;工程使用的主要材料、构配件和设备的进场试验报告;工程质量保修书。

第204题

关于冬期混凝土施工的措施,正确的是( )。

A.浇筑混凝土时,水温不得超过80℃

B.在-10℃以下应对直径25mm以上钢筋加热至0℃以上

C.浇筑混凝土前,应清除模板上的冰雪

D.冬期混凝土宜使用高水胶比和大坍落度

E.结构易受冻部位加强保温,外最低温不低于-15℃可用蓄热法

参考答案:ABCE

解析:

本题考查的是城市桥梁工程季节性施工措施。

冬期混凝土宜选用较小的水胶比和较小的坍落度。拌制混凝土应优先选用加热水的方法,水加热温度不宜高于80℃,骨料加热不得高于60℃。骨料不得混有冰雪、冻块及易被冻裂的矿物质。混凝土浇筑前,应清除模板及钢筋上的冰雪。当环境气温低于-10℃时,应将直径大于或等于25mm的钢筋和金属预埋件加热至0℃以上。冬期混凝土可采用蓄热法和综合蓄热法、蒸汽法、电加热法、暖棚法、负温养护法等方式养护。冬期混凝土宜选用较小的水胶比和较小的坍落度。

第205题

以下关于冬期混凝土养护方法的描述,错误的是( )。

A.蒸汽法养护通常采用棚罩法

B.电加热法包括电极加热法和电热红外线加热法

C.暖棚法适用于地下结构工程和混凝土构件集中的工程

D.负温养护法起始养护温度不应低于10℃

参考答案:D

解析:

本题考查的是城市桥梁工程季节性施工措施。

负温养护法起始养护温度不应低于5℃。

第206题

浅埋暗挖法的“十八字方针”的原则有( )

A.严注浆

B.勤量测

C.快开挖

D.强支护

E.慢封闭

参考答案:ABD

解析:

本题考查的是城市隧道工程施工方法。

十八字方针:管超前、严注浆、短开挖、强支护、快封闭、勤量测。

第207题

当隧道曲线半径过小时,( )施工较为困难。

A.喷锚暗挖法

B.盾构法

C.新奥法

D.浅埋暗挖法

参考答案:B

解析:

本题考查的是城市隧道工程施工方法。

盾构法施工存在的问题的第一点:当隧道曲线半径过小时,施工较为困难。

第208题

喷锚暗挖法施工隧道通常采用的复合式衬砌结构不包括(  )。

A.初期支护

B.二次支护

C.防水层

D.二次衬砌

参考答案:B

解析:

本题考查的是城市隧道工程结构形式。

采用浅埋暗挖法修建的城市隧道,一般采用复合式衬砌结构形式,主要包括初期支护、防水层和二次衬砌三部分。一般采用拱形或马蹄形结构,其基本断面形式以单拱为多,也有双拱和多跨连拱形式。

第209题

明挖法施工的地铁区间隧道结构通常采用(  )断面。

A.梯形

B.矩形

C.圆形

D.拱形

参考答案:B

解析:

本题考查的是城市隧道工程结构形式。

明挖法施工的地铁区间隧道结构通常采用矩形断面。

第210题

盾构法施工隧道最常见的衬砌形式是(  )衬砌。

A.复合式

B.整体式

C.预制装配式

D.喷锚支护

参考答案:C

解析:

本题考查的是城市隧道工程结构形式。

盾构法修建的隧道衬砌主要为预制装配式衬砌。预制装配式衬砌,又称管片,它是在盾构尾部拼装而成的,管片种类按材料可分为钢筋混凝土、钢、铸铁以及由几种材料组合而成的复合管片。

第211题

【背景资料】

       某城市地铁标段,包含一段双线区间和一个车站,区间隧道及风道出入口采用暗挖法施工,车站的主体结构采用明挖法施工。区间隧道上方为现况道路,路宽22.5m,道路沿线的地下理设有雨污水、天然气、电信、热力等管线,另外还有一座公共厕所。隧道埋深15m左右,并有100m左右长度内遇有中风化石灰岩。岩层以上分别为黏土2m,砂卵石5~7m,粉细砂2m,粉质粘土3m,回填土2~2.5m。

施工过程中发生以下事件。

       事件一:工程中标后,项目经理部根据设计文件提供的相关地下管线及其他构筑物的资料,隧道距所有地下管线的垂直净距都在3.5m以上,项目部经过分析认为地下管线对暗挖隧道施工的影响不大,开工后进展顺利,但在挖到地面的公共厕所位置时隧道发生塌方。

       事件二:当隧道遇有中风化石灰岩时,决定采用钻爆喷锚法施工,在施工前进行了爆破设计,并请当地的爆破专家审定,同意后随即实施。

       事件三:由于车站基坑内的一条上水干线和热力管线迁移滞后,施工单位发现原施工方案中的降水定案不能满足目前的要求,重新做了施工方案,使基坑降水时间增加两个月,费用增加2万元。

       事件四:在隧道完成后发现实际长度比清单的长度少1.5m。项目部仍按清单长度计量。当被监理发现后要求项目部扣除1.5m的长度。

       事件五:工程竣工验收后,项目经理部编制了竣工档案资料,在质量监督站核查资料时被退回,原因是资料不全。项目部已收编的竣工资料包括以下内容:①施工组织设计。②施工图设计会审与技术交底记录。③施工实验报告。④原材料、产品、半成品、构配件、设备出厂质量合格证、出厂检(试)验报告和复试报告。⑤测量复核及预验记录。⑥工程质量检验评定资料。⑦使用功能试验记录。⑧施工报告。⑨工程竣工验收文件。

       【问题】

       1.项目部对于地下管线及地上构筑物调查是否全面?正确方法应该怎样处理?最可能引起塌方的原因是什么?

       2.采用钻爆法施工的做法是否妥当,钻爆法施工的审批程序是否妥当?说明理由。

       3.项目部能否索赔增加的降水费用和工期?说明理由。

       4.监理要求项目部扣除1.5m的隧道长度的做法是否正确?

       5.项目部的竣工档案中还缺少哪些内容?

参考答案:见解析

解析:

1.项目部的做法不全面。正确的方法是:在开工前,首先核对地质资料,现场调查沿线地下管线、各构筑物及地面建筑物基础等情况,并制定保护措施;在实施保护措施前应征得各管线管理单位同意,一般情况地下、地上建筑物比较复杂,参考设计资料是一方面,更重要的是核对资料,现场实地调查。原因:比较旧的污水混凝土管线、方沟、化粪池等渗漏情况比较多。

2.(1)采用钻爆法施工不妥。理由:在城市内,隧道上方有多种管线,采用钻爆法应妥善考虑爆破后果的影响问题。

(2)爆破方案的审批程序不对。必须由当地公安部门审批同意后方可实施。

3.项目部不能索赔降水费用和工期理由:降水费用属于措施费,措施费一经报出漏项不补。

4.应扣除1.5m长度,计算报价应按实际发生的长度。

5.还应补充:设计变更通知单、洽商记录、隐蔽工程检查验收记录、竣工测量资料和竣工图纸等内容。

第212题

井点降水的土层为砂性土,降水深度为24m,这种情况下适合采用(  )方法。

A.集水明排法

B.管井法

C.喷射井点法

D.轻型井点法

参考答案:B

解析:

本题考查的是地下水控制方法。

管井法适用地层为砂性土和粉土。渗透系数>1,降水深度不限。

第213题

【背景资料】

某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,宽度为6.5m,开挖深度为5m,场地内地下水位位于地表下1m,施工单位拟采用单排井点降水,井点的布置方式和降深的示意图如下图所示。

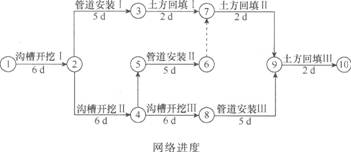

       施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并划分了三个施工段,根据合同工期要求绘制网络进度图如下图所示。

       【问题】

       1.指出降水井点布置的不妥之处,并写出正确的做法。

       2.降水深度是否妥当,如不妥,请改正。

       3.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。

       4.计算本工程的总工期,并指出关键线路。

参考答案:见解析

解析:

1.降水井点布置的不妥之处及正确的做法。

(1)不妥之处:采用单排井点降水。

正确做法:宜采用双排线状布置。

(2)不妥之处:井点管布置的位置。

正确做法:井点管应布置在基坑(槽)上口边缘外1.0~1.5 m。

2.降水深度不妥当。

改正:降水深度应大于0.5 m。

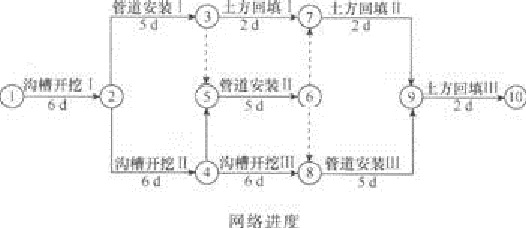

3.修改后的网络进度图如下图所示。

4.关键线路:①→②→④→⑧→⑨→⑩,总工期为6+6+6+5+2=25(天)。

【名师点拨】此题主要考查了基坑降水的技术要求及网络图绘制,其中第4问要在上一题正确后才能回答,所以网络图绘制是必会点。

第214题

隔水帷幕按布置方式可分为(  )。

A.悬挂式竖向隔水帷幕

B.嵌入式隔水帷幕

C.落底式竖向隔水帷幕

D.水平向隔水帷幕

E.支护结构自抗渗式隔水帷幕

参考答案:ACD

解析:

本题考查的是地下水控制方法。

隔水帷幕按布置方式可分为悬挂式竖向隔水帷幕、落底式竖向隔水帷幕、水平向隔水帷幕,其他两项属于按结构形式分类。

第215题

       【背景资料】

       某公司承建一座再生水厂扩建工程。项目部进场后,结合地质情况,按照设计图纸编制了施工组织设计。

       基坑开挖尺寸为70.8m(长)×65m(宽)×5.2(深),基坑断面如图4所示,图中可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲击钻孔→A→填滤料→B→连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。

       因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土护面,施工工艺流程如下:修坡→C→挂钢筋网→D→养护。

       基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工,监理工程师现场巡视发现,钢筋加工区部分钢筋锈蚀。不同规格钢筋混放。加工完成的钢筋未经检验即投入使用,要求项目部整改。

       结构底板混凝土分6仓施工,每仓在底板腋角上200mm高处设施工缝,并设置了一道钢板。

【问题】

1.补充井点降水工艺流程中A、B工作内容,并说明降水期间应注意的事项。

2.请指出基坑挂网护坡工艺流程中,C、D的内容。

3.坑底验收应由哪些单位参加?

4.项目部现场钢筋存放应满足哪些要求?

5.请说明施工缝处设置钢板的作用和安装技术要求。

参考答案:见解析

解析:

1.A:安放井点管;B:黏土封堵。

降水期间注意事项:

(1)地下水控制水位应满足基础施工要求,基坑范围内地下水位应降至基础垫层以下不小于0.5m。

(2)降水过程中应采取防止土颗粒流失的措施。

(3)基坑四周设防汛墙或截水沟,构筑物下及基坑四周埋设排水盲管和抽水设备。

(4)应减少对地下水资源的影响,对工程环境的影响应在可控范围之内。

(5)应能充分利用抽排的地下水资源。

2. C:安装锚固钢筋;D:喷射混凝土。3. 施工单位、监理单位、勘察单位、设计单位。4.(1)现场存放时应防锈蚀、污染和变形,不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不易超过6个月。

(2)不同规格、不同生产工艺、不同批次分别存放。

(3)加工后的经检验合格后方可投入使用。5.(1)作用:止水作用。(2)安装技术要求:①金属止水带应平整、尺寸准确,其表面的铁锈、油污应清除干净,不得有砂眼、钉孔。②金属止水带接头应按其厚度分别采用折叠咬接或搭接;搭接长度不得小于20mm ,咬接或搭接必须采用双面焊接。③止水带安装应牢固,位置准确,带面不得有裂纹、孔洞等。不得在止水带上穿孔或用铁钉固定就位。

第216题

关于真空井点布设的说法,错误的是( )。

A.当真空井点孔口至设计降水水位的深度不超过12.0m时,宜采用单级真空井点

B.多级井点上下级高差宜取4.0~5.0m

C.井点间距宜为0.8~2.0m

D.降水区域四角位置井点宜加密

参考答案:A

解析:

本题考查的是地下水控制施工技术。

当真空井点孔口至设计降水水位的深度不超过6.0m时,宜采用单级真空井点。

第217题

关于回灌井施工及使用的说法正确的是( )。

A.回灌井施工结束至开始回灌,应至少有2~3周的时间间隔

B.管井外侧止水封闭层顶至地面之间宜用素混凝土充填密实

C.加压回灌井的回灌压力宜为0.1~0.2MPa

D.回灌井的深度和间距应通过计算确定

E.自然回灌井的回灌压力与回灌水源的压力相同

参考答案:ABDE

解析:

本题考查回灌井施工及使用要求。

加压回灌井的回灌压力宜为0.2~0.5MPa。

第218题

关于真空井点成孔与施工安装的说法,错误的是( )。

A.易塌孔缩孔的松软地层宜采用泥浆钻进、高压水套管冲击钻进

B.成孔直径应满足填充滤料的要求,且不宜大于300mm

C.井点管的成孔达到设计孔深后,应立即安放井点管

D.井点管安装到位后,向孔内投放的滤料粒径宜为0.4mm~0.6mm

E.滤料填至地面以下1m~2m后应用中粗砂填满压实

参考答案:CE

解析:

本题考查的是地下水控制施工技术。

井点管的成孔达到设计孔深后,应加大泵量、冲洗钻孔、稀释泥浆,返清水3~5min后,方可向孔内安放井点管。井点管安装到位后,应向孔内投放滤料,滤料粒径宜为0.4 ~ 0.6mm。孔内投入的滤料数量,宜大于计算值5%~15% ,滤料填至地面以下 1 ~ 2m后应用黏土填满压实。

第219题

基坑内支撑体系的布置与施工要点正确的有(  )。

A.宜釆用对称平衡型、整体性强的结构形式

B.应有利于基坑土方开挖和运输

C.应与主体结构的结构形式、施工顺序相协调

D.必须坚持先开挖后支撑的原则

E.围檩与围护结构之间应预留变形用的缝隙

参考答案:ABC

解析:

本题考查的是基坑支护施工。

内支撑结构的施工与拆除顺序应与设计一致,必须坚持先支撑后开挖的原则。

围檩与围护结构之间紧密接触,不得留有缝隙。如有间隙应用强度等级不低于C30的细石混凝土填充密实或采用其他可靠连接措施。

第220题

放坡基坑施工中,分级放坡时宜设置分级过渡平台,下级放坡坡度宜(  )上级放坡坡度。

A.缓于

B.陡于

C.等于

D.以上均可

参考答案:A

解析:

本题考查的是边坡支护。

而在分级放坡时,宜设置分级过渡平台。下级放坡坡度宜缓于上级放坡坡度。
