第261题

      背景资料

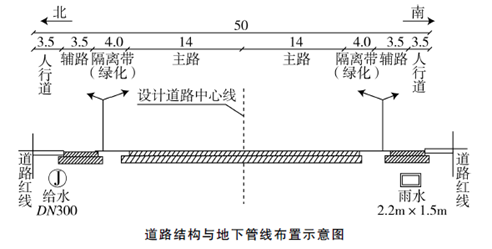

      某公司中标北方城市道路工程,道路全长1000m,道路结构与地下管线布置如图1所示。

       施工场地位于农田,邻近城市绿地,土层以砂性粉土为主,不考虑施工降水。雨水方沟内断面2.2m*1.5m,采用钢筋混凝土结构,壁厚度200mm,底板下混凝土垫层厚100mm,雨水方沟位于南侧辅路下,排水方向为由东向西,东端沟内底高程为-5.0m(地表高程+0.0m),流水坡度1.5‰,给水管道位于北侧人行道下,覆土深度1m。

       项目部对①辅路、②主路、③给水管道、④雨水方沟、⑤两侧人行道及隔离带(绿化)作了施工部署,依据各种管道高程以及平面位置对工程的施工顺序作了总体安排。

       施工过程发生如下事件:

       事件1:部分主路路基施工突遇大雨,未能及时碾压,造成路床积水、土料过湿,影响施工进度。

       事件2:为加快施工进度,项目部将沟槽开挖的土方在现场占用城市绿地存放、以备回填,方案审查时被纠正。

       问题

       1.列式计算雨水方沟东、西两端沟槽的开挖深度。

       2.用背景资料中提供的序号表示本工程的总体施工程序。

       3.针对事件1写出部分路基雨后土基压实的处理措施。

       4.事件2中现场占用城市绿地存土方案为何被纠正?给出正确的做法。



参考答案:见解析


解析:

1.雨水沟东端沟内高程-5.0m,壁厚0.2m,垫层0.1m。东端地面高程0.0m。所以东端沟槽开挖深度为5+0.2+0.1=5.3m。流水方向由东向西,坡度为1.5‰,道路全长为1000m,两端的高程差为1.5m。所以西端沟内高程为5+1.5=6.5m,西段开挖深度为6.5+0.2+0.1=6.8m。

2.本工程的施工顺序是④→③→②→①→⑤。

3.翻晒、加灰、加二灰碾压。

4.(本考点已删除)
挖土占用城市绿地方案审查被纠正原因是施工方没有经过批准,擅自改变城市绿化的用地性质和破坏城市绿化用地的地形地貌水体和植被,属于擅自占用城市绿地,是不允许的。正确做法是:施工方应征得向城市人民政府城市绿化行政管理部门同意,占用绿地,并限期归还,恢复原貌。

【名师点拨】本题是一道非常综合的习题。计算开挖深度需要考虑雨水沟的深度、壁厚以及垫层厚度。东西两端高程差是用东西两端的距离(管道全厂1000m)乘以坡度(流水坡度1.5‰),即1000*1.5‰=1.5m。本题的计算是重点,要求必须掌握。


第262题

关于沟槽开挖与支护相关规定的说法,正确的是(  )。


A.机械开挖可一次挖至设计高程

B.每次人工开挖槽沟的深度可达3m

C.槽底土层为腐蚀性土时,应按设计要求进行换填

D.槽底被水浸泡后,不宜采用石灰土回填


参考答案:C


解析:

本题考查的是开槽管道施工方法。

机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不超过2m。槽底局部扰动或受水浸泡时,宜采用天然级配砂砾石或石灰土回填。


第263题

涵洞两侧的回填土应对称进行,高差不宜超过(  )。


A.300mm

B.350mm

C.500mm

D.450mm


参考答案:A


解析:

本题考查的是开槽管道施工方法。

涵洞两侧回填土回填时,两侧应对称进行,高差不宜超过300mm。


第264题

管内径大于(  )mm的柔性管道,回填施工时应在管内采取预变形措施,并不得损坏管道。


A.800

B.750

C.700

D.650


参考答案:A


解析:

本题考查的是开槽管道施工方法。

管内径大于800mm的柔性管道,回填施工时应在管内采取预变形措施,并不得损坏管道。


第265题

沟槽开挖前编制的沟槽开挖方案应包含的主要内容有(  )。


A.沟槽施工平面布置图及开挖断面图

B.沟槽形式、开挖方法及堆土要求

C.施工设备机具的型号、数量及作业要求

D.施工安全、文明施工、沿线管线及构(建)筑物保护要求

E.管道安装方案


参考答案:ABCD


解析:

本题考查的是开槽管道施工方法。

沟槽施工方案主要内容:

(1)对有地下水影响的土方施工应编制施工降水排水方案。

(2)沟槽施工平面布置图及开挖断面图。

(3)沟槽形式、开挖方法及堆土要求。

(4)无支护沟槽的边坡要求;有支护沟槽的支撑形式、结构、支拆方法及安全 措施。

(5)施工设备机具的型号、数量及作业要求。

(6)不良土质地段沟槽开挖时采取的护坡和防止沟槽坍塌的安全技术措施。

(7)施工安全、文明施工、沿线管线及建(构)筑物保护要求等。


第266题

【背景资料】

      某公司接了一项市政排水管道工程,管道为DN1200mm的混凝土管,合同价为1000万元,采用明挖开槽施工。项目部进场后立即编制施工组织设计,拟将表层杂填土挖除后再打设钢板桩,设置两道水平钢支撑及型钢围檩 ,沟槽支护如下图所示,沟槽拟采用机械开挖至设计标高,清槽后浇筑混凝土基础,混凝土直接从商品混凝土输送车上卸料到坑底。

       在施工至下管工序时,发生了如下事件:吊车支腿距沟槽边缘较近致使沟槽局部变形过大,导致吊车倾覆;正在吊装的混凝土管道掉入沟槽,导致一名施工人员重伤。施工负责人立即将伤员送到医院救治,同时将吊车拖离现场,用了两天时间对沟槽进行清理加固,在这些工作完成后,项目部把事故和处理情况汇报至上级主管部门。

【问题】

1.根据建造师执业工程规模标准,本工程属于小型、中型还是大型工程?说明该工程规模类型的限定条件。

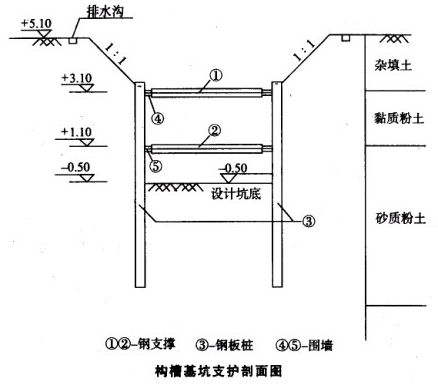

2.本沟槽开挖深度是多少?

3.用图中序号①-⑤及“→”表示支护体系施工和拆除的先后顺序。

4.指出施工组织设计中错误之处并给出正确做法。

5.按安全事故类别分类,案例中的事故属哪类?该事故处理过程存在哪些不妥之处。



参考答案:见解析


解析:

1.属于中型工程。小于1000万属于小型。1000-3000万元属于中型。不小于3000万元属于大型。

2.开挖深度为5.6M 。

3.安装顺序:(3)→(4)→(1)→(5)→(2)。

拆除顺序:(2)→(5)→(1)→(4)→(3)

4.(1)拟将表层杂填土挖出后再打设钢板桩错误,应先钢板桩后挖除表层杂填土。

(2)沟槽拟采用机械开挖至设计标高错误,应预留200-300mm厚由人工开挖至设计标高。

(3)混凝土直接从商品混凝土输送车上卸料到坑底错误,槽深超过2m,应设滑槽或串筒倾倒混凝土。

5.属于一般事故。

不妥之处:(1)将吊车拖离现场,用了两天时间对沟槽进行清理加固错误。正确的做法是:保护现场。

(2)工作完成后,项目部把事故和处理情况才汇报至上级主管部门错误。正确的做法是:事故发生后,应立即(1小时内)报告企业主管部门和事故发生所在地安全监督管理部门。


第267题

开槽管道施工,排水不良造成地基土扰动时,扰动深度在300mm以内,但下部坚硬,宜填(  )。


A.卵石或砂砾

B.卵石或块石

C.级配砾石或级配碎石

D.天然级配砂石或砂砾


参考答案:B


解析:

本题考查的是开槽管道施工方法。

排水不良造成地基土扰动时,扰动深度在 100mm以内,宜填天然级配砂石或砂砾处理;扰动深度在300mm以内,但下部坚硬时,宜填卵石或块石,并用砾石填充空隙并找平表面。


第268题

设计无要求时可按经验公式B=D0+2×(b1+b2+b3)确定沟槽底部开挖宽度,其中D0表示的是(  )。


A.管直径

B.管外径

C.管内径

D.管壁厚


参考答案:B


解析:

本题考查的是开槽管道施工方法。

确定沟槽底部开挖宽度:设计无要求,可按经验公式计算B=D0+2×(b1+b2+b3),D0:管外径,mm;b1:管道一侧工作面宽度, mm;b2:管道一侧支撑厚度, mm;b3:管道一侧模板厚度, mm。


第269题

开槽管段采用电熔连接、热熔连接接口时,应选择在当日(  )时进行。


A.温度较低

B.温度较高

C.温差较小

D.温差较大


参考答案:A


解析:

本题考查的是开槽管道施工方法。

采用电熔连接、热熔连接接口时,应选择在当日温度较低或接近最低时进行。


第270题

槽底原状地基土不得扰动,机械开挖沟槽应预留一定厚度土层,由人工开挖至槽底设计高程,其厚度为(  )。


A.50~100mm

B.100~150mm

C.150~200mm

D.200~300mm


参考答案:D


解析:

本题考查的是开槽管道施工方法。

槽底原状地基土不得扰动,机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。


第271题

人工采用放坡形式开挖多层管道沟槽的层间留台宽度不应小于(  )。


A.0.5m

B.0.8m

C.1.0m

D.1.5m


参考答案:B


解析:

本题考查的是开槽管道施工方法。

人工开挖多层沟槽的层间留台宽度:放坡开槽时不应小于0.8m;直槽时不应小于0.5m; 安装井点设备时不应小于1.5m。


第272题

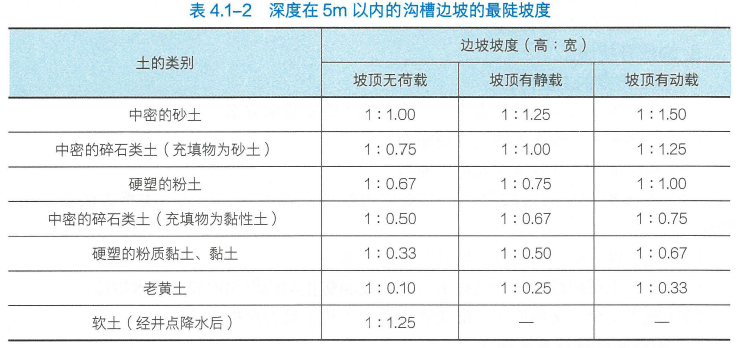

相同条件下放坡开挖沟槽,可采用最陡边坡的土层是(  )。


A.经井点降水后的软土

B.中密砂土

C.硬塑黏土

D.硬塑粉土


参考答案:C


解析:

本题考查的是开槽管道施工方法。

相同条件下放坡开挖沟槽,可采用最陡边坡的土层是硬塑黏土。


第273题

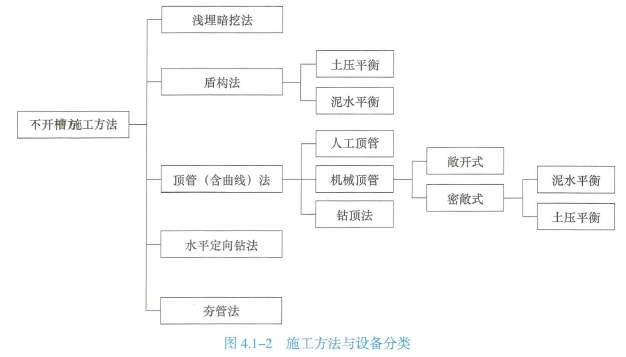

不开槽管道施工方法一般有(  )。


A.顶管法

B.盾构法

C.盖挖法

D.水平定向钻法

E.夯管法


参考答案:ABDE


解析:

本题考查的是不开槽管道施工方法。




第274题

进行浅埋暗挖施工方案的选择应考虑的因素有(  )。


A.可用的施工机械

B.隧道断面和结构形式、埋深、长度

C.工程水文地质条件

D.施工现场和周围环境安全

E.现有的施工队伍


参考答案:BCD


解析:

本题考查的是不开槽管道施工方法。

浅埋暗挖施工方案的选择,应根据工程设计(隧道断面和结构形式、埋深、长度),工程水文地质条件,施工现场和周围环境安全等要求,经过技术经济比较后确定;在城区地下障碍物较复杂地段,采用浅埋暗挖施工管(隧)道会是较好的选择。

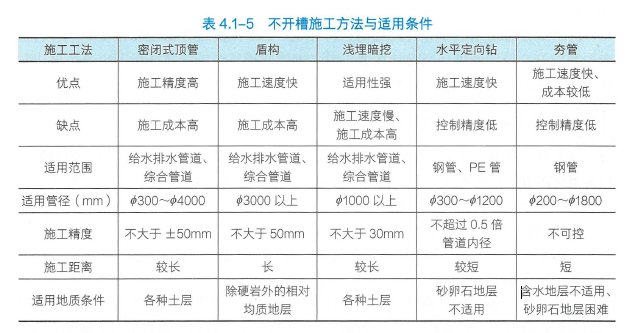

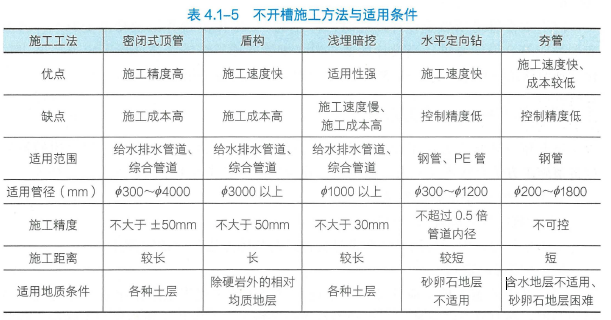

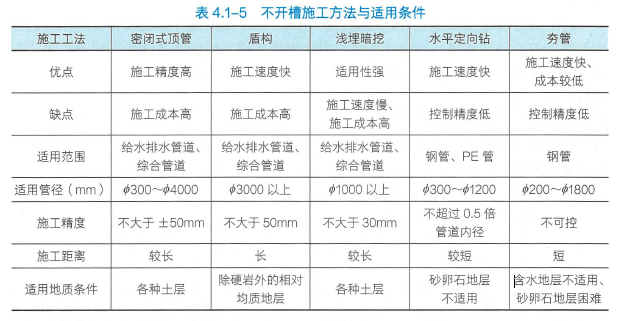

第275题

关于不开槽法施工正确的是(  )。


A.对于综合管道,可以采用密闭式顶管、盾构及浅埋暗挖施工

B.盾构法和密闭式顶管法的施工成本高

C.密闭式顶管、盾构和夯管法适用于所有地层条件

D.定向钻和夯管法适用于较长管道施工

E.定向钻适用于柔性管道施工


参考答案:ABE


解析:

本题考查的是不开槽管道施工方法。



第276题

在含水地层中(无降水条件)选用不开槽施工给排水管道时可选用(  )。


A.顶管法

B.盾构法

C.浅埋暗挖法

D.水平定向钻法

E.夯管法


参考答案:AB


解析:

本题考查的是不开槽管道施工方法。

可以参考以下表格做选择。

【名师点拨】浅埋暗挖法适用各种土层,但是不允许带水作业,如果含水层不能梳干,带水作业是非常危险的,由于题目描述无降水条件,所以本题不应该选浅埋暗挖法。


第277题

不开槽施工方法说法不正确的有(  )。


A.密闭式顶管法的施工精度高施工成本高

B.盾构法施工速度快施工成本高

C.浅埋暗挖法施工速度慢施工成本低

D.夯管法施工速度快施工成本较低


参考答案:C


解析:

本题考查的是不开槽管道施工方法。




第278题

确定夯管锤的锤击力应根据(  )。


A.管径

B.钢管力学性能

C.机械性能

D.管道长度

E.工程地质、水文地质和周围环境条件


参考答案:ABDE


解析:

本题考查的是不开槽管道施工方法。

夯管锤的锤击力应根据管径、钢管力学性能、管道长度,结合工程地质、水文地质和周围环境条件,经过技术经济比较后确定,并应有一定的安全储备。


第279题

背景资料

    A公司承接一项DN1000mm天然气管线工程,管线全长4.5km,设计压力4.0MPa,材质L485,除穿越一条宽度为50m的非通航河道采用泥水平衡法顶管施工外,其余均采用开槽明挖施工,B公司负责该工程的监理工作。

    工程开工前,A公司踏勘了施工现场,调查了地下设施、管线和周边环境,了解水文地质情况后,建议将顶管施工改为水平定向钻施工。经建设单位同意后办理了变更手续。A公司编制了水平定向钻施工专项方案,建设单位组织了包含B公司总工程师在内的5名专家对专项方案进行了论证,项目部结合论证意见进行了修订,并办理了审批手续。

    为顺利完成穿越施工,参建单位除研究设定钻进轨迹外,还采用专业浆液现场配制泥浆液。以便在定向钻穿越过程中起到如下作用:软化硬质土层、调整钻进方向、润滑钻井,为泥浆马达提供保护。

    项目部按所编制的穿越施工专项方案组织施工,施工完成后在投入使用前进行了管道功能性试验。

【问题】

1.简述A公司将顶管法施工变更为水平定向钻施工的理由。

2.指出本工程专项方案论证的不合规之处并给出正确的做法。

3.试补充水平定向钻泥浆液在钻进中的作用。

4.列出水平定向钻有别于顶管施工的主要工序。

5.本工程管道功能性试验如何进行?



参考答案:见解析


解析:

1.(1)本工程施工长度较短,该非通航的河道宽度仅为50m,适合水平定向钻施工法。而泥水平衡顶管法适用于较长的施工距离。

(2)水平定向钻法施工速度快,可有效节省工期,降低成本。而泥水平衡顶管法施工精度高,成本也高,安全要求也高,不利于工程成本的节约。

(3)水平定向钻法适用于除砂卵石地层和含水地层之外的地层中,A公司作出该变更,是在查勘了施工现场、调查了地下设施、管线和周边环境,了解水文地质情况后作出的,说明该施工地质条件不是砂卵石,也不是含水地层。A公司的变更是依据了施工实际情况,符合现场实况的。

2.(1)由建设单位组织专家论证不合规;

正确做法:应该由施工单位A公司来组织。

(2)专家组成员包括B公司的总工程师不合规;

本项目参建各方属于有利害关系人员,不得以专家身份参与论证,因此,B公司的总工程师不能以专家身份参加论证。正确做法:必须由本项目参建各方人员之外的符合相关专业要求的专家(五人以上单数)来进行论证。

(3)项目部结合论证意见进行了修改。

正确做法:A公司根据论证报告修改完善专项方案。

经建设单位同意后办理了变更手续不合规,施工方法的变更属于施工方案的范畴,应当报企业层面的技术负责人,经监理单位审核,建设单位审批才能变更。

3.水平定向钻泥浆液在钻进过程中的作用:润滑、护壁、出渣、给钻头降温。

4.水平定向钻有别于顶管施工的主要工序是预扩孔和回拉拖管。

5.燃气管道在安装过程中和投入使用前应进行管道功能性试验,应依次进行管道吹扫、强度试验和严密性试验。(强度试验:由于管道设计压力是4.0MPa,大于0.8MPa,所以,不需进行气压试验,只需进行水压试验)

管道吹扫宜采用清管球进行清扫,每次吹扫管道长度不宜超过500m,管道超过500m时宜分段吹扫。管道应分段进行压力试验,管道设计压力大于0.8MPa,试验介质应为清洁水,试验压力不得低于1.5倍设计压力。 严密性试验应在强度试验合格且燃气管道全部安装完成后进行,必须回填土至管顶0.5m以上后才可进行。设计压力大于或等于5kPa时,试验压力应为设计压力的1.15倍,且不得小于0.1MPa。


第280题

给水排水管道做功能性试验,下列说法正确的是(  )。


A.压力管道严密性试验分为闭水试验和闭气试验

B.无压管道水压试验分为预试验和主试验阶段

C.向管道注水应从下游缓慢注入

D.下雨时可以进行闭气试验


参考答案:C


解析:

本题考查的是给水排水管道功能性试验。

给水排水管道功能性试验分为压力管道的水压试验和无压管道的严密性试验。无压管道的严密性试验分为闭水试验和闭气试验。压力管道的水压试验分为预试验和主试验阶段。管道内注水时应从下游缓慢注入。下雨时不得进行闭气试验。
