第1001题 在单代号网络计划中,除终点节点代表的工作外,其他工作的总时差等于( )所得之和的最小值。


A.本工作与各紧后工作之间的时间间隔加该紧后工作的自由时差

B.本工作与各紧后工作之间的时间间隔加该紧后工作的总时差

C.本工作的最早完成时间与各紧后工作的自由时差

D.本工作的最早完成时间与各紧后工作的总时差


参考答案:B


解析:

本题考核的是计算工作的总时差。工作总时差的计算应从网络计划的终点节点开始,逆着箭线方向按节点编号从大到小的顺序依次进行。(1)网络计划终点节点n所代表的工作的总时差应等于计划工期与计算工期之差。(2)其他工作的总时差应等于本工作与其各紧后工作之间的时间间隔加该紧后工作的总时差所得之和的最小值。

【考点来源】【进度】第三章第三节网络计划时间参数的计算


第1002题 某工程单代号网络计划中,工作F的最早完成时间和最迟完成时间分别是8和10,紧后工作G的最早开始时间和最迟开始时间分别是11和14,则工作F和G之间的时间间隔是( )。


A.2

B.3

C.4

D.5


参考答案:B


解析:

本题考核的是单代号网络计划中相邻两项工作之间时间间隔的计算。相邻两项工作之间的时间间隔指紧后工作的最早开始时间与本工作最早完成时间的差值,即LAGF,G=11-8=3。

【考点来源】【进度】第三章第三节网络计划时间参数的计算

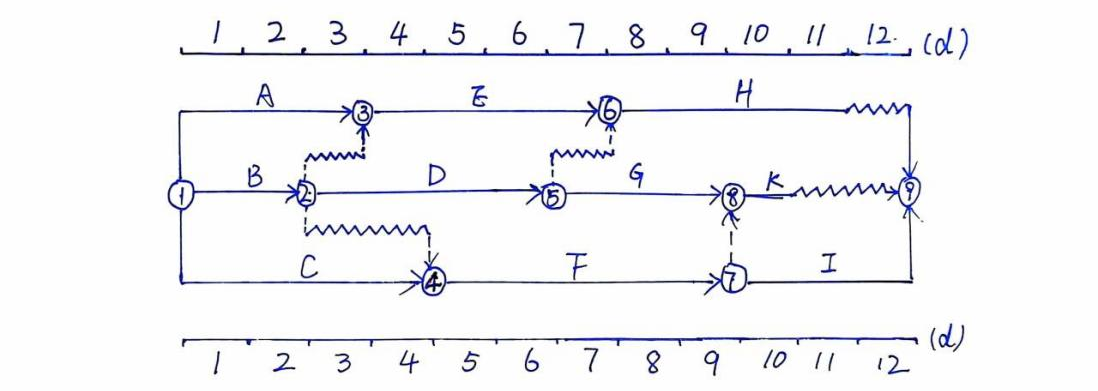

第1003题 某工程双代号时标网络计划如下图所示,图中表明的正确信息是( )。


A.工作B的自由时差是2d

B.工作D的自由时差是1d

C.工作B的总时差是2d

D.工作E的总时差是0


参考答案:C


解析:

本题考核的是双代号时标网络计划中总时差和自由时差的计算。工作B的自由时差是0,工作B的总时差=min{(2+0),(0+2)}=2d,故选项A错误,选项C正确。工作D的自由时差是0,故选项B错误。工作E的总时差=1+0=1d,故选项D错误。

【考点来源】【进度】第三章第四节双代号时标网络计划


第1004题 为使工程网络计划所需资源按照时间分布符合资源控制目标,可采用的优化方法是( )。


A.改变网络计划中各项工作之间的逻辑关系

B.改变网络计划中各项工作的持续时间

C.改变某些工作的开始时间和完成时间

D.改变某些工作的计划安排


参考答案:C


解析:本题考核的是资源优化。资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。【考点来源】【进度】第三章第五节网络计划的优化


第1005题 单代号搭接网络计划中,工作B与工作D的开始至开始时距(STS)为2,最早开始时间分别为8和15,则两项工作之间的时间间隔是( )。


A.2

B.5

C.7

D.9


参考答案:B


解析:

本题考核的是搭接网络计划中相邻两项工作之间时间间隔的计算。搭接关系为开始到开始(STS)时的时间间隔LAGi,j=ESj-(ESi+STSi,j)=ESj-ESi-STSi,j=15-8-2=5。

【考点来源】【进度】第三章第六节单代号搭接网络计划


第1006题 下列进度控制工作内容中,属于建设工程进度监测系统的是( )。


A.对比分析实际进度与计划进度

B.分析进度偏差产生的原因

C.分析偏差对后续工作和总工期的影响

D.采取措施调整进度偏差


参考答案:A


解析:

本题考核的是进度监测的系统过程。进度监测的系统过程:(1)进度计划执行中的跟踪检查;(2)实际进度数据的加工处理;(3)实际进度与计划进度的对比分析。选项B、C、D属于进度调整的系统过程。

【考点来源】【进度】第四章第一节实际进度监测与调整的系统过程

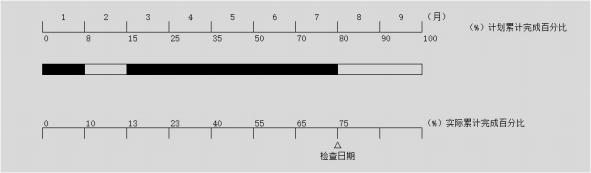

第1007题 某分项工程的计划完成情况与1-7月检查的实际完成情况如下图所示,图中表明的正确信息是( )。


A.第1个月进度正常

B.第3个月进度正常

C.第5个月进度超前

D.第7个月进度拖延


参考答案:B


解析:

本题考核的是非匀速进展横道图比较法。第1个月实际进度10%,计划进度8%,超前2%,故选项A错误。第3个月当月实际完成23%-13%=10%,计划完成25%-15%=10%,进度正常,故选项B正确。第5个月实际完成55%-40%=15%,计划完成50%-35%=15%,进度正常,故选项C错误。第7个月实际完成75%-65%=10%,计划完成80%-70%=10%,进度正常,故选项D错误。

【考点来源】【进度】第四章第二节实际进度与计划进度的比较方法。


第1008题 工程进度计划执行过程中,经检查发现某项工作实际进度偏差超过其自由时差,但未超过总时差,则该工作进度偏差产生的影响是( )。


A.既影响后续工作的最早开始时间,也影响总工期

B.既不影响后续工作的最早开始时间,也不影响总工期

C.影响最后关键工作的最早开始时间,但不影响总工期

D.影响最后关键工作的最早开始时间,也影响总工期


参考答案:C


解析:

本题考核的是分析进度偏差对后续工作及总工期的影响。分析进度偏差对后续工作及总工期的影响:(1)分析出现进度偏差的工作是否为关键工作(2)分析进度偏差是否超过总时差如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,必须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。至于对后续工作的影响程度,还需要根据偏差值与其自由时差的关系作进一步分析。(3)分析进度偏差是否超过自由时差如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响,此时应根据后续工作的限制条件确定调整方法;如果工作的进度偏差未超过该工作的自由时差,则此进度偏差不影响后续工作,因此,原进度计划可以不作调整。

【考点来源】【进度】第四章第三节进度计划实施中的调整方法


第1009题 设计阶段工作内容中,属于监理工程师的进度控制工作的是( )。


A.编制设计准备阶段工作计划

B.编制设计阶段总进度计划

C.审核各专业出图计划

D.审核设计单位提交的工程预算


参考答案:C


解析:

本题考核的是设计阶段进度控制工作程序。建设工程设计阶段进度控制的主要任务是出图控制。监理工程师要审核设计单位的进度计划和各专业的出图计划,并在设计实施过程中,跟踪检查这些计划的执行情况,定期将实际进度与计划进度进行比较,进而纠正或修订进度计划。若发现进度拖后,监理工程师应督促设计单位采取有效措施加快进度。

【考点来源】【进度】第五章第一节设计阶段进度控制的意义和工作程序


第1010题 编制施工总进度计划时,需要确定的内容是( )。


A.各分部分项工程的施工顺序

B.各分项工程的开始和结束时间

C.各单位工程的开始和结束时间

D.各单位工程进度控制的深度


参考答案:C


解析:

本题考核的是施工总进度计划的编制。施工总进度计划一般是建设工程项目的施工进度计划。它是用来确定建设工程项目中所包含的各单位工程的施工顺序、施工时间及相互衔接关系的计划。

【考点来源】【进度】第六章第三节施工进度计划的编制


第1011题 监理工程师对施工进度进度计划进行审核的主要内容是( )。


A.施工进度控制的目标的风险

B.进度控制的工作流程

C.进度控制人员职责

D.施工顺序是否符合工艺要求


参考答案:D


解析:

本题考核的是项目监理机构对施工进度计划的审查。施工进度计划审查应包括下列基本内容:(1)施工进度计划应符合施工合同中工期的约定。(2)施工进度计划中主要工程项目无遗漏,应满足分批投入试运、分批动用的需要,阶段性施工进度计划应满足总进度控制目标的要求。(3)施工顺序的安排应符合施工工艺要求。(4)施工人员、工程材料、施工机械等资源供应计划应满足施工进度计划的需要。(5)施工进度计划应符合建设单位提供的资金、施工图纸、施工场地、物资等施工条件。

【考点来源】【进度】第六章第三节施工进度计划的编制


第1012题 下列施工进度拖延的情形中,监理工程师可批准工程延期的是( )。


A.设计变更造成的工期

B.施工机械未及时进场造成工程拖延

C.工作延期的时间小于总时差

D.工程质量原因造成工程暂停


参考答案:A


解析:

本题考核的是工程延期的审批原则。工程延期的审批原则:(1)合同条件:监理工程师批准的工程延期必须符合合同条件。即确实属于承包单位自身原因以外。这是监理工程师审批工程延期的一条根本原则。(2)影响工期:发生延期事件的工程部位,无论其是否处在施工进度计划的关键线路上,只有当所延长的时间超过其相应的总时差而影响工期时,才能批准工程延期。(3)实际情况。

【考点来源】【进度】第六章第五节工程延期


第1013题 下列物资供应进度控制工作中,属于监理工程师工作的是( )。


A.优选物资供应单位

B.主持召开物资供应单位协调会

C.负责编制物资的供应计划

D.负责物资供应的决策


参考答案:B


解析:

本题考核的是监理工程师控制物资供应进度的工作内容。监理工程师控制物资供应进度的工作内容:(1)协助业主进行物资供应的决策。(2)组织物资供应招标工作:①组织编制物资供应招标文件;②受理物资供应单位的投标文件;③推荐物资供应单位及进行有关工作(向业主推荐优选的物资供应单位、主持召开物资供应单位的协商会议、帮助业主拟定并认真履行物资供应合同)。

【考点来源】【进度】第六章第六节物资供应进度控制


第1014题 下列影响工程质量的因素中,属于建造方法的有( )。


A.工艺方法

B.操作人员作业能力

C.施工方案

D.机械设备性能

E.操作方法


参考答案:ACE


解析:

本题考核的是影响工程质量的因素。建造方法是指工艺方法、操作方法和施工方案。

【考点来源】【质量】第一章第一节工程质量形成过程和影响因素


第1015题 根据《建设工程质量管理条例》,建设行政主管部门进行工程质量监督管理的工作内容有( )。


A.执行法律法规和工程建设强制性标准执行情况

B.抽查涉及工程主体结构安全和主要使用功能的工程实体质量

C.检查建筑从业人员社保缴纳及薪酬支付情况

D.抽查工程质量责任主体和质量检测等单位的工程质量行为

E.依法对违法违规行为实施惩罚


参考答案:ABDE


解析:

本题考核的是工程质量管理主要制度。工程质量监督管理包括下列内容:(1)执行法律法规和工程建设强制性标准的情况;(2)抽查涉及工程主体结构安全和主要使用功能的工程实体质量;(3)抽查工程质量责任主体(建设、勘察、设计、施工和监理单位)和质量检测等单位的工程质量行为;(4)抽查主要建筑材料、建筑构配件的质量;(5)对工程竣工验收进行监督;(6)组织或者参与工程质量事故的调查处理;(7)定期对本地区工程质量状况进行统计分析;(8)依法对违法违规行为实施处罚。

【考点来源】【质量】第一章第三节工程质量管理制度


第1016题 根据ISO 9000质量管理体系标准,下列工作内容中,属于“领导作用”内容的有( )。


A.让员工以主人公的责任感去解决各种问题

B.将顾客的需求转化为要求

C.确定质量方针、质量目标

D.管理评审

E.培训教育、人才资源


参考答案:CDE


解析:

本题考核的是ISO质量管理体系的质量管理原则。领导作用的基本内容包括:(1)确定质量方针、质量目标;(2)建立组织的发展前景;(3)形成内部环境;(4)确立组织结构、职责权限和相互关系;(5)提供所需资源;(6)培训教育,人才资源;(7)管理评审。

【考点来源】【质量】第二章第一节ISO质量管理体系构成和质量管理原则


第1017题 卓越绩效评价原则和ISO 9000族标准相比较,两者的相同点有( )。


A.基本原理和原则相同

B.导向相同

C.使用方法相同

D.基本原理和思维方式相同

E.关注点相同


参考答案:ACD


解析:

本题考核的是《卓越绩效评价准则》与ISO9000的相同点。《卓越绩效评价准则》与ISO9000的相同点:(1)基本原理和原则相同;(2)基本理念和思维方式相同;(3)使用方法(工具)相同。

【考点来源】【质量】第二章第三节卓越绩效模式


第1018题 采用控制图法进行工程质量统计分析的主要用途有( )。


A.进行过程分析

B.判断影响质量的主次因素

C.从不同角度分析产品存在的质量问题

D.进行过程控制

E.显示两种质量数据之间的关系


参考答案:AD


解析:

本题考核的是控制图的用途。控制图的用途:(1)过程分析,即分析生产过程是否稳定。(2)过程控制,即控制生产过程质量状态。

【考点来源】【质量】第三章第一节工程质量统计分析


第1019题 根据《钢结构工程施工质量验收标准》,下列检测内容中,属于钢结构构造检测的有( )。


A.杠杆长细比

B.构件垂直度

C.支撑体系的连接

D.防火涂层厚度

E.支撑体系构件的尺寸


参考答案:ACE


解析:

本题考核的是钢结构实体检测。钢结构构造检测有杆件长细比、支撑体系的连接、支撑体系构件的尺寸和构件截面宽厚比等项目。

【考点来源】【质量】第三章第二节工程质量主要试验检测方法


第1020题 根据《建筑基桩检测技术规范》,检测基桩桩长可采用的方法有( )。


A.静载荷试验法

B.旁孔投射法

C.磁测桩法

D.钻芯法

E.电磁感应法


参考答案:BD


解析:

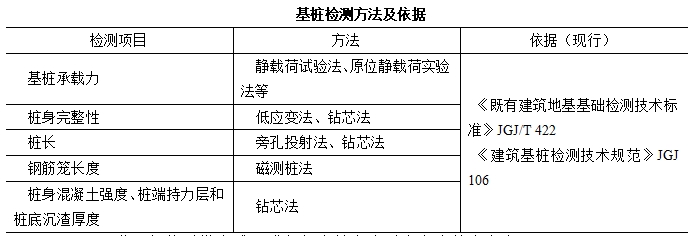

本题考核的是地基基础实体检测。基桩检测方法及依据见下表。

【考点来源】【质量】第三章第二节工程质量主要试验检测方法
