“微信扫一扫”进入考试题库练习及模拟考试

监理工程师建设工程目标控制(土建)[专业课]历史真题(1035题)

第921题 根据现行计价规范,工程量清单适用的计价活动有( )。

A.设计概算的编制

B.招标控制价的编制

C.投资限额的确定

D.合同价款的约定

E.竣工结算的办理

参考答案:BDE

解析:

㈢工程量清单的适用范围

⑴工程量清单适用于建设工程发承包及实施阶段的计价活动,包括工程量清单的编制、招标控制价的编制、投标报价的编制、工程合同价款的约定、工程施工过程中计量与合同价款的支付、索赔与现场签证、竣工结算的办理和合同价款争议的解决以及工程造价鉴定等活动。

第922题 在招投标阶段,投标人不能自主确定其综合单价或费用的有( )

A.安全文明施工费

B.暂列金额

C.给定暂估价的材料

D.计日工

E.总承包服务费

参考答案:ABC

解析:

措施项目中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计算,不作为竞争性费用。

规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

第923题 关于工程合同价款调整程序的说法,正确的有( )。

A.出现合同价款调减事项后的14天内,承包人应向发包人提交相应报告

B.出现合同价款调增事项后的14天内,承包人应向发包人提交相应报告

C.发包人收到承包人合同价款调整报告7天内,应对其核实并提出书面意见

D.发包人收到承包人合同价款调整报告7天内未确认,视为报告被认可

E.发承包双方对合同价款调整的意见不能达成一致,且对履约不产生实质影响的,双方应继续履行合同义务

参考答案:BE

解析:

㈡合同价款调整的程序

⑴出现合同价款调增事项(不含工程量偏差、计日工、现场签证、施工索赔)后的14天内,承包人应向发包人提交合同价款调增报告并附上相关资料;14天内未提交,应视为不存在调整价款请求。

⑵出现合同价款调减事项(不含工程量偏差、施工索赔)后的14天内,发包人应向承包人提交合同价款调减报告并附相关资料;14天内未提交,应视为不存在调整价款请求。

⑶收到报告及相关资料之日起14天内对其核实,予以确认的应书面通知承(发)包人。有疑问,应向承(发)包人提出协商意见。14天内未确认也未提出协商意见的,视为认可。

提出协商意见的,应在收到协商意见后的14天内对其核实,予以确认的应书面通知发(承)包人。14天内既不确认也未提出不同意见的,视为提出的意见已被认可。

如果发包人与承包人对合同价款调整的不同意见不能达成一致,只要对承发包双方履约不产生实质影响,双方应继续履行合同义务,直到其按照合同约定的争议解决方式得到处理。

经发承包双方确认调整的合同价款,作为追加(减)合同价款,与工程进度款或结算款同期支付。

第924题 工程合同价款中暂列金额的主要用途有()。

A.不可抗力造成承包人停工损失的补偿

B.总承包服务费的支付

C.施工中发生工程变更的支付

D.合同约定调整因素出现的合同价款调整

E.索赔、现场签证确认的费用

参考答案:CDE

解析:

十一、暂列金额

暂列金额是指招标人在工程量清单中暂定并包括在合同价款中的一笔款项。用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。

已签约合同价中的暂列金额由发包人掌握使用。如有剩余,则暂列金额余额归发包人所有。

暂列金额在实际履行过程中可能发生,也可能不发生。

投标人只需要直接将招标工程量清单中所列的暂列金额纳入投标总价,并且不需要在所列的暂列金额以外再考虑任何其他费用。

第925题 下列工程索赔事项中,属于发包人向承包人索赔的有( )

A.地质条件变化引起的索赔

B.施工中人为障碍引起的索赔

C.加速施工费用的索赔

D.工期延误的索赔

E.对超额利润的索赔

参考答案:DE

解析:

㈡发包人向承包人的索赔

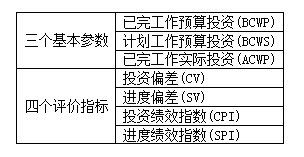

第926题 嬴得值法的评价指标有( )。

A.已完工作预算投资

B.计划工作预算投资

C.投资绩效指数

D.进度绩效指数

E.进度偏差

参考答案:CDE

解析:

一、赢得值法

第927题 项目监理机构在设计阶段和施工阶段进度控制的任务有( )。

A.编制工程项目总进度计划

B.编制监理进度计划

C.审査设计进度计划

D.审査施工进度计划

E.确定工期总目标

参考答案:BCD

解析:

六、监理工程师的任务:

为了有效地控制建设工程进度,监理工程师要在设计准备阶段向建设单位提供有关工期的信息,协助建设单位确定工期总目标,并进行环境及施工现场条件的调查和分析。在设计阶段和施工阶段,监理工程师不仅要审查设计单位和施工单位提交的进度计划,更要编制监理进度计划,以确保进度控制目标的实现。

第928题 下列进度计划表中,属于建设单位计划系统中工程项目建设总进度计划的有( )

A.工程项目一览表

B.投资计划年度分配表

C.年度设备平衡表

D.工程项目进度平衡表

E.年度建设资金平衡表

参考答案:ABD

解析:

三、工程项目建设总进度计划的概念、主要目的及主要内容:

3、主要内容:包括文字和表格两部分。表格部分包括:工程项目一览表;工程项目总进度计划;投资计划年度分配表;工程项目进度平衡表。(注意各表的概念、表格形式)

第929题

加快的成倍节拍流水施工的特点有( )。

A.同一施工过程在各个施工段上的流水节拍均相等

B.相邻施工过程的流水步距等于流水节拍

C.各个专业工作队在施工段上能够连续作业

D.每个施工过程均成立一个专业工作队

E.所有施工段充分利用且没有空闲时间

参考答案:ACE

解析:

三、加快的成倍节拍流水施工的特点:

1、同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;

2、  相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);

3、  专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

4、  各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

第930题 组织流水施工时,划分施工段的原则有()。

A.同一专业工作队在各施工段上的工程量应大致相等

B.每个施工段的工作面大小应尽可能相等

C.施工段的界限应设在对建筑结构整体性影响小的部位

D.应确保相应工作队连续、均衡、有节奏地施工

E.每个施工段流水节拍必须相等

参考答案:AC

解析:

3、划分施工段的原则:

①同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;

②每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求;

③施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;

④施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;

⑤对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。

第931题

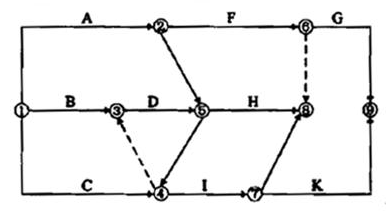

某工程双代号网络图如下图所示,绘图错误有()。

A.存在循环回路

B.节点编号错误

C.有无箭头的连线

D.有多个起点节点

E.有多个终点节点

参考答案:ABE

解析:

存在循环回路:③⑤④;节点编号错误:④→③;多个终点节点:⑧⑨。

第932题

某工程单代号网络计划如下图所示(图中节点上方数字为节点编号),其中关键线路有( )。

A.1-2-3-8

B.1-2-3-6-8

C.1-2-5-6-8

D.1-2-5-7-8

E.1-4-7-8

参考答案:BD

解析:

第933题

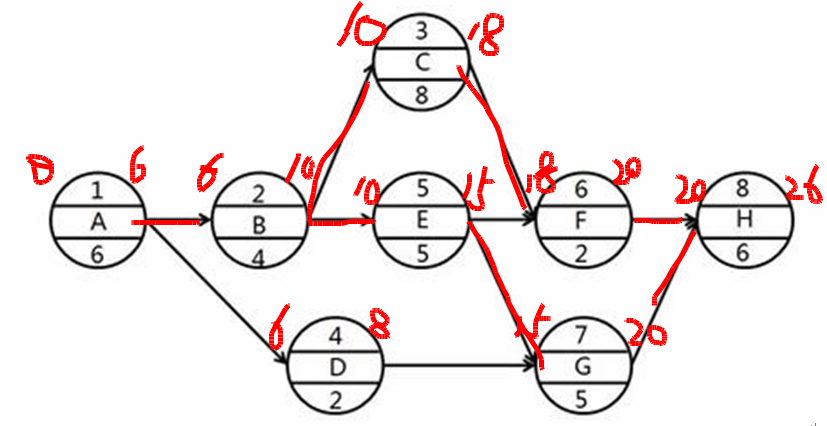

某工程双代号时标网络计划如下图所示,以下说法中,正确的结论有( )

A.工作A为关键工作

B.工作B的自由时差为2天

C.工作C的总时差为零

D.工作D的最迟完成时间为第8天

E.工作E的最早开始时间为第2天

参考答案:AB

解析:

关键线路AEG。工作C的总时差为2天; 工作D的总时差为3天,最迟完成时间=6+3=9天;工作E的最早开始时间为第5天。

第934题 关于工程网络计划工期优化的说法,正确的有( )。

A.应分析调整各项工作之间的逻辑关系

B.应有步骤地将关键工作压缩成非关键工作

C.应将各条关键线路的总持续时间压缩相同数值

D.应考虑质量、安全和资源等因素选择压缩对象

E.应压缩非关键线路上自由时差大的工作

参考答案:CD

解析:

二、工期优化

1、概念:所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。

2、工期优化方法

网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。在工期优化过程中,按照经济合理的原则,不能将关键工作压缩成非关键工作。此外,当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩相同数值;否则,不能有效地缩短工期。

(3)选择应缩短持续时间的关键工作。选择压缩对象时宜在关键工作中考虑下列因素:缩短持续时间对质量和安全影响不大的工作;有充足备用资源的工作;缩短持续时间所需增加的费用最少的工作。

第935题

某工作计划进度与实际进度如下图所示,由此可得正确的结论有( )。

A.第1周后连续工作,没有中断

B.在第2周内按计划正常进行

C.在第3周后半周未按计划进行

D.截至第4周末拖欠5%的任务量

E.截至检査日期实际进度拖后

参考答案:CDE

解析:

A错误,在第3周有中断。

B错误,在第2周内实际完成工作量25%-15%=10%,计划完成工作量25%-10%=15%,拖欠5%的任务量。

C正确,在第3周后半周未停工。

D正确,截至第4周末,实际完成工作量45%,计划完成工作量50%,拖欠5%的任务量。

E正确,截至检査日期,实际完成工作量75%,计划完成工作量80%,拖欠5%的任务量。

第936题

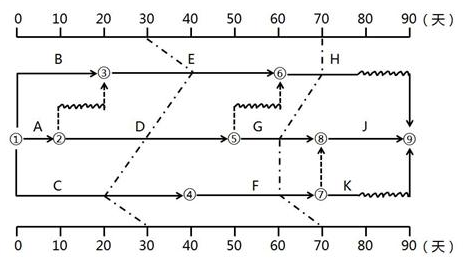

某工程双代号时标网络计划进行到第30天和第70天时,检査其实际进度绘制的前锋线如下图 所示,由此可得正确的结论有( )。

A.第30天检査时,工作C实际进度提前10天,不影响总工期

B.第30天检查时,工作D实际进度正常,不影响总工期

C.第70天检査时,工作G实际进度拖后10天,影响总工期

D.第70天检査时,工作F实际进度拖后10天,不影响总工期

E.第70天检査时,工作H实际进度正常,不影响总工期

参考答案:BCE

解析:

A错误,第30天检查时,工作C实际进度拖后10天。

B正确,第30天检查时,工作D实际进度正常,不影响总工期

C正确,第70天检査时,工作G实际进度拖后10天,G是关键工作,影响总工期10天。

D错误,第70天检查时,工作F实际进度拖后10天,F是关键工作,影响总工期10天。

E正确,第70天检査时,工作H实际进度正常,不影响总工期

第937题

项目监理机构编制的施工进度控制工作细则的主要内容包括( )。

A.施工进度控制目标实现的风险分析

B.进度控制人员的职责分工

C.与进度控制有关的各项工作流程

D.施工图设计文件交付时间目标

E.进度控制的组织措施

参考答案:ABCE

解析:

1.编制施工进度控制工作细则

施工进度控制工作细则是在建设工程监理规划的指导下,由项目监理班子中进度控制部门的监理工程师负责编制的更具有实施性和操作性的监理业务文件。其主要内容包括:

(1)施工进度控制目标分解图;

(2)施工进度控制的主要工作内容和深度;

(3)进度控制人员的职责分工;

(4)与进度控制有关各项工作的时间安排及工作流程;

(5)进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计分析方法等);

(6)进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等);

(7)施工进度控制目标实现的风险分析;

(8)尚待解决的有关问题。

第938题

施工进度计划初始方案编制完成后,需要检査的内容有( )。

A.各工作项目的施工顺序、平行搭接和技术间歇是否合理

B.主要工种的工人是否满足连续、均衡施工的要求

C.主要分部工程的工程量是否准确

D.总工期是否满足合同约定

E.主要机具、材料的利用是否均衡和充分

参考答案:ABDE

解析:

7.施工进度计划的检查与调整

当施工进度计划初始方案编制好后,需要对其进行检查与调整,以便使进度计划更加合理,进度计划检查的主要内容包括:

(1)各工作项目的施工顺序、平行搭接和技术间歇是否合理。

(2)总工期是否满足合同规定。

(3)主要工种的工人是否能满足连续、均衡施工的要求。

(4)主要机具、材料等的利用是否均衡和充分。

在上述四个方面中,首要的是前两方面的检查,如果不满足要求,必须进行调整。只有在前两个方面均达到要求的前提下,才能进行后两个方面的检查与调整。前者是解决可行与否的问题,而后者则是优化的问题。

第939题 建设工程质量要素中,体现适用性的是( )。

A.抗震能力

B.抗冲击波能力

C.设计使用年限

D.抗酸能力

参考答案:D

解析:

本题考核的是建设工程质量特性。适用性,即功能,是指工程满足使用目的的各种性能。包括:理化性能,如:尺寸、规格、保温、隔热、隔声等物理性能,耐酸、耐碱、耐腐蚀、防火、防风化、防尘等化学性能;结构性能,指地基基础牢固程度,结构的足够强度、刚度和稳定性;使用性能,如民用住宅工程要能使居住者安居,工业厂房要能满足生产活动需要,道路、桥梁、铁路、航道要能通达便等,建设工程的组成部件,配件,水、暖、电、卫器具、设备也要能满足其使用功能;外观性能,指建筑物的造型、布置、室内装饰效果、色彩等。

【考点来源】【质量】第一章第一节工程质量形成过程和影响因素

第940题 工程建设中,履行建筑材料准用、竣工备案质量监控职责的单位或部门是( )。

A.建设单位

B.监理单位

C.行业行政主管部门

D.施工单位

参考答案:C

解析:

本题考核的是工程质量控制主体。政府的工程质量控制。政府属于监控主体,它主要是以法律法规为依据通过抓工程报建、施工图设计文件审查、施工许可、材料和设备准用、工程质量监督、工程竣工验收备案等主要环节实施监控。

【考点来源】【质量】第一章第二节工程质量控制原则

进入题库练习及模拟考试
