“微信扫一扫”进入考试题库练习及模拟考试

监理工程师建设工程目标控制(土建)[专业课]历史真题(1035题)


第981题 某具有常规现金流量的投资项目,在不同收益率下的净现值见下表,采用线性内插法计算的内部收益率为( )。


A.8.9%

B.9.4%

C.9.5%

D.10.2%


参考答案:B


解析:

本题考核的是内部收益率。

【考点来源】【投资】第四章第四节财务和经济分析


第982题 在民用建筑设计中,推行绿色设计应坚持的理念是( )。


A.在充分考虑项目功能、质量、成本等因素的同时,着重考虑项目环境属性并将其作为设计目标

B.将项目环境属性作为项目设计最优先考虑的目标,同时兼顾项目功能、质量、成本等目标

C.在保证项目环境属性目标最优的前提下,适当考虑项目功能和质量目标

D.将提高绿地率和绿化率作为项目设计的最高目标,同时兼顾项目质量和成本


参考答案:A


解析:

本题考核的是民用建筑设计方案评选内容。“绿色”就是要推行绿色设计。绿色设计是指在项目整个寿命周期内,要充分考虑对资源和环境的影响,在充分考虑项目的功能、质量、建设周期和成本的同时,更要优化各种相关因素,着重考虑产品环境属性(可拆卸性、可回收性、可维护性、可重复利用性等)并将其作为设计目标,使项目建设和运行过程中对环境的总体负影响减到最小。

【考点来源】【投资】第五章第一节设计方案评选内容和方法


第983题 运用ABC分析法选择某种产品的价值工程研究对象时,A类零部件应具有的特点是( )。


A.占零部件总数比例较高但占产品总成本比重较低

B.占零部件总数比例较低但占产品总成本比重较高

C.占零部件总数比例较低但占产品总成本比重较低

D.占零部件总数比例较高但占产品总成本比重较高


参考答案:B


解析:

本题考核的是A类零部件具有的特点。ABC分析法又称重点选择法或不均匀分布定律法,是指应用数理统计分析方法来选择对象。基本原理为“关键的少数和次要的多数”,抓住关键的少数可以解决问题的大部分。占总成本70%~80%而占零部件总数10%~20%的零部件划分为A类部件;占总成本5%~10%而占零部件总数60%~80%的零部件划分为C类;其余为B类。其中A类零部件是价值工程的主要研究对象。

【考点来源】【投资】第五章第二节价值工程方法及其应用

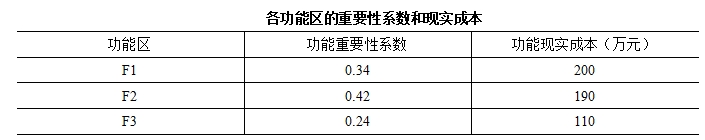

第984题 某产品的功能现实成本500元,目标成本450元,该产品分为三个功能区,各功能区的重要性系数和现实成本见下表,应用价值工程时,选择改进对象的优先次序是( )。


A.F1—F2—F3

B.F1—F3—F2

C.F2—F3—F1

D.F3—F1—F2


参考答案:B


解析:

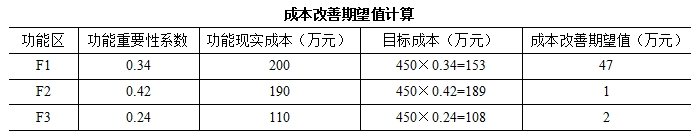

本题考核的是价值工程的功能和价值分析。成本改善期望值计算见下表:选择改进对象的优先次序为:F1—F3—F2。

【考点来源】【投资】第五章第二节价值工程方法及其应用


第985题 对于单一的、具有独立性的单项工程建设项目,采用二级概算编制形式编制的是( )。


A.总概算和综合概算

B.综合概算和单位工程概算

C.总概算和单位工程概算

D.单位工程概算和分部工程概算


参考答案:C


解析:

本题考核的是设计概算的内容。设计概算的内容:设计概算文件的编制应视项目情况采用三级概算(总概算、综合概算、单位工程概算)或二级概算(总概算、单位工程概算)编制形式。对单一的、具有独立性的单项工程建设项目,按二级编制形式编制,在单位工程概算基础上,直接编制总概算。

【考点来源】【投资】第五章第三节设计概算编制和审查


第986题 根据《建设工程工程量清单计价规范》GB 50500—2013,工程量清单分为( )两类。


A.招标工程量清单和投标工程量清单

B.招标工程量清单和已标价工程量清单

C.招标工程量清单和最高投标造价清单

D.公开招标工程量清单和邀请招标工程量清单


参考答案:B


解析:

本题考核的是工程量清单。工程量清单分为招标工程量清单、已标价工程量清单。

【考点来源】【投资】第六章第一节招标控制价编制


第987题 编制招标工程量最高投标限价时,若分部分项工程需要使用招标文件提供的暂估价的材料,则该部分项工程综合单价中相应的材料费用应该用( )计算。


A.招标文件中提供的暂估价

B.编制人自主确定的暂估价

C.基准期该材料的最高的市场价

D.合理建设期内该材料的市场均价


参考答案:A


解析:

本题考核的是其他项目费的确定。其他项目费的确定:(1)暂列金额。应按招标工程量清单中列出的金额填写。(2)暂估价。暂估价中的材料、工程设备单价等应按招标工程量清单列出的单价计入综合单价。暂估价中专业工程金额应按招标工程量清单中列出的金额填写。(3)计日工。(4)总承包服务费。

【考点来源】【投资】第六章第一节招标控制价编制


第988题 在招标工程投标报价时,投标人可自主报价的项目是( )。


A.已提供暂估价的专业工程

B.暂列金额

C.安全文明施工费

D.总承包服务费


参考答案:D


解析:

本题考核的是投标报价审核。措施项目中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计算,不作为竞争性费用。暂列金额应按照招标工程量清单中列出的金额填写,不得变动。暂估价中的材料、工程设备必须按照暂估单价计入综合单价;专业工程暂估价必须按照招标工程量清单中列出的金额填写。计日工应按照招标工程量清单列出的项目和估算的数量,自主确定综合单价并计算计日工金额。总承包服务费应根据招标工程量列出的专业工程暂估价内容和供应材料、设备情况,按照招标人提出协调、配合与服务要求和施工现场管理需要自主确定。

【考点来源】【投资】第六章第二节 投标报价审核


第989题 对于采用固定总价方式计价的建设工程承包合同,其合同总价可以变更的情形是( )。


A.工程量表中的工程量与实际工程量的偏差超过一定范围

B.工程实施阶段物价与发包时物价相比偏差超过一定范围

C.合同签订以后发生了设计和工程范围的变更

D.工程量在合同实施过程中允许有上下的浮动变化


参考答案:C


解析:

本题考核的是固定总价合同。采用固定总价合同,合同总价只有在设计和工程范围发生变更的情况下才能随之作相应的变更,除此之外,合同总价一般不得变动。

【考点来源】【投资】第六章第三节合同价款约定


第990题 工程施工中承包人遇到不利物质条件,导致费用增加和工期延误,监理人处理承包人索赔的正确说法是( )。


A.批复增加的费用,不批复延误的工期和利润补偿

B.批复延误的工期,不批复增加的费用和利润补偿

C.批复增加的费用和延误的工期,不批复利润补偿

D.批复增加的费用、延误的工期和利润补偿


参考答案:C


解析:

本题考核的是《标准施工招标文件》中承包人索赔可引用的条款。承包人遇到不利物质条件可以补偿工期和费用,不补偿利润。

【考点来源】【投资】第七章第五节施工索赔与现场签证


第991题 根据《建设工程质量保证金管理办法》,质量保证金预留总额不得高于工程价款结算总额的比例是( )。


A.2%

B.3%

C.4%

D.5%


参考答案:B


解析:

本题考核的是工程质量保证金的扣留。根据《建设工程质量保证金管理办法》,质量保证金预留总额不得高于工程价款结算总额的3%。合同约定由承包人以银行保函替代预留保证金的,保函金额不得高于工程价款结算总额的3%。

【考点来源】【投资】第七章第七节竣工结算与支付


第992题 某土方工程,计划2月初至5月底只开挖土方5万m³,匀速施工,预算单价60元/m³,至4月底实际累计开挖土方5.4万m³,实际单价68元/m³,采用赢得值(挣值)法评价该工程此刻的投资、进度状态时,结论正确的是( )。


A.投资偏差-43.2万元

B.进度偏差36万元

C.投资绩效指数0.90

D.进度绩效指数0.88


参考答案:A


解析:

本题考核的是投资偏差。选项A,投资偏差=已完工作预算投资-已完工作实际投资=∑(已完成工作量×预算单价)-∑(已完成工作量×实际单价)=60×5.4-68×5.4=-43.2万元。选项B,进度偏差=已完工作预算投资-计划工作预算投资=∑(已完成工作量×预算单价)-∑(计划工作量×预算单价)=60×5.4-60×5=24万元。选项C,投资绩效指数=已完工作预算投资/已完工作实际投资=(60×5.4)/(68×5.4)=0.88。选项D,进度绩效指数=已完工作预算投资/计划工作预算投资=(60×5.4)/(60×5)=1.08。

【考点来源】【投资】第七章第八节投资偏差分析


第993题 因施工场地不能满足工程施工正常需要,属于来自( )的进度影响因素。


A.自然环境

B.社会环境

C.建设单位

D.组织管理


参考答案:C


解析:

本题考核的是影响进度的因素分析。业主因素:如业主使用要求改变而进行设计变更;应提供的施工场地条件不能及时提供或所提供的场地不能满足工程正常需要;不能及时向施工承包单位或材料供应商付款等。

【考点来源】【进度】第一章第一节建设工程进度控制的概念


第994题 为有效控制建设工程进度,可采取的合同措施是( )。


A.严格控制合同变更

B.对工期提前的承包人给予奖励

C.审查承包商提交的进度计划

D.建立工程进度报告制度


参考答案:A


解析:

本题考核的是进度控制的措施。进度控制的合同措施:(1)推行CM承发包模式,对建设工程实行分段设计、分段发包和分段施工;(2)加强合同管理,协调合同工期与进度计划之间的关系,保证合同中进度目标的实现;(3)严格控制合同变更,对各方提出的工程变更和设计变更,监理工程师应严格审查后再补入合同文件之中;(4)加强风险管理,在合同中应充分考虑风险因素及其对进度的影响,以及相应的处理方法;(5)加强索赔管理,公正地处理索赔。选项B属于经济措施;选项C属于技术措施;选项D属于组织措施。

【考点来源】【进度】第一章第一节建设工程进度控制的概念


第995题 在编制施工进度计划时,因占有施工对象空间而必须列入进度计划的施工过程是( )。


A.运输类施工过程

B.制备类施工过程

C.建造类施工过程

D.加工类施工过程


参考答案:C


解析:

本题考核的是流水施工参数。由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此,必须列入施工进度计划,并且大多作为主导的施工过程或关键工作。

【考点来源】【进度】第二章第一节基本概念


第996题 某分部工程有4个施工过程,划分为4个施工段组织加快的成倍节拍流水施工,各施工段的成本节拍分别是2d、4d、4d、2d,则该工程应组织的专业工作队数是( )个。


A.4

B.6

C.8

D.12


参考答案:B


解析:

本题考核的是确定专业工作队数。每个施工过程成立的专业工作队数目按式bj=tj/K,式中,tj表示第j个施工过程的流水节拍;K表示流水步距。流水步距K=min[2,4,4,2]=2d;专业工作队数=(2+4+4+2)/2=6个。

【考点来源】【进度】第二章第二节有节奏流水施工

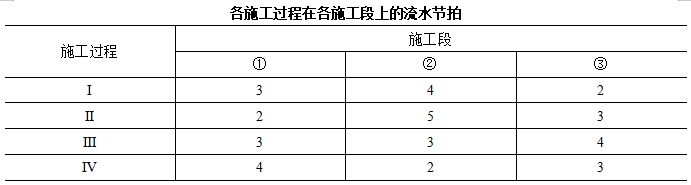

第997题 某工程有4个施工过程,划分为3个施工段组织流水施工,各施工过程在各施工段上的流水节拍(d)见下表,第Ⅰ和第Ⅱ两个施工过程之间有3天的工艺间歇时间,则该工程的流水施工工期是( )d。


A.16

B.19

C.22

D.25


参考答案:D


解析:

本题考核的是流水施工工期的计算。本题的计算过程:(1)各施工过程流水节拍的累加数列:施工过程Ⅰ:3,7,9;施工过程Ⅱ:2,7,10;施工过程Ⅲ:3,6,10;施工过程Ⅳ:4,6,9。

(2)错位相减求得差数列:

施工过程Ⅰ与Ⅱ:

                     3,7,9

                  -    2,7,  10

                     3,5,2,-10

施工过程Ⅱ与Ⅲ:

                     2,7,10

                  -    3,6,  10

                     2,4,4,-10

施工过程Ⅲ与Ⅳ:

                     3,6,10

                  -    4,6,  9

                     3,2,4,-9

(3)在差数列中取最大值求得流水步距:

施工过程Ⅰ与Ⅱ之间的流水步距:K=max[ 3,5,2,-10]=5d。

施工过程Ⅱ与Ⅲ之间的流水步距:K=max[ 2,4,4,-10]=4d。

施工过程Ⅲ与Ⅳ之间的流水步距:K=max[ 3,2,4,-9]=4d。

(4)流水施工工期T公式为:

T=∑K+∑tn+∑Z+∑G-∑C

式中  ∑K——各施工过程(或专业工作队)之间流水步距之和;

      ∑tn——最后一个施工过程(或专业工作队)在各施工段流水节拍之和;

Z——组织间歇时间之和;

G——工艺间歇时间之和;

C——提前插入时间之和。

流水施工工期T=(5+4+4)+(4+2+3)+3=25d。

【考点来源】【进度】第二章第三节非节奏流水施


第998题 在工程网络计划中,计划工期指的是( )。


A.根据网络计划时间参数计算而得到的工期

B.由任务委托人所提出的指令性工期

C.依据工期定额确定的工期

D.根据要求工期和计算工期确定的作为实施目标的工期


参考答案:D


解析:本题考核的是网络计划时间参数的概念。在网络计划中,工期一般有以下三种:(1)计算工期。计算工期是根据网络计划时间参数计算而得到的工期。(2)要求工期。要求工期是任务委托人所提出的指令性工期。(3)计划工期。计划工期是指根据要求工期和计算工期所确定的作为实施目标的工期。【考点来源】【进度】第三章第二节网络图的绘制


第999题 在双代号网络计划中,对于有紧后工作的工作,其自由时差等于本工作之紧后工作( )的差值最小值。


A.最迟开始时间与本工作最早完成时间

B.最早开始时间与本工作最迟完成时间

C.最早开始时间与本工作最早完成时间

D.最迟开始时间与本工作最迟完成时间


参考答案:C


解析:

本题考核的是计算工作的自由时差。对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。

【考点来源】【进度】第三章第二节网络图的绘制


第1000题 关于双代号网络计划中关键节点的说法,正确的是( )。


A.以关键节点开始的工作总时差和自由时差相等

B.两端为关键节点的工作必然是关键工作

C.关键节点组成的线路为关键线路

D.关键工作两端的节点必为关键节点


参考答案:D


解析:

本题考核的是关键节点的特性。以关键节点为完成节点的工作,其总时差和自由时差必然相等,故选项A错误。在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作,故选项B错误、选项D正确。关键节点必然处在关键线路上,但由关键节点组成的线路不一定是关键线路,故选项C错误。

【考点来源】【进度】第三章第三节网络计划时间参数的计算


进入题库练习及模拟考试
