第561题 应用价值工程进行某住宅项目设计方案评价时,属于功能评价内容的有()。
A.围护结构的保温性能
B.建造成本
C.面积及户型的合理性
D.年度维护费用
E.房间通风采光情况
参考答案:ACE
解析:
价值工程涉及价值、功能和寿命周期成本三个基本要素。
第562题 单位建筑工程概算工程量审查的主要依据有()。
A.初步设计图纸
B.施工图设计文件
C.概算定额
D.概算指标
E.工程量计算规则
参考答案:ACE
解析:
⒉审查设计概算构成内容
⑴建筑工程概算的审查
1)工程量审查。根据初步设计图纸、概算定额、工程量计算规则的要求进行审查。
2)采用的定额或指标的审查。
3)材料价格的审查。以耗用量最大的主要材料作为审查的重点。
4)各项费用的审查。
第563题 采用成本加奖罚计价方式的合同实施后,若实际成本小于预期成本,承包商得到的金额由()构成。
A.报价成本和实际成本的差额
B.实际发生的工程成本
C.合同约定的固定金额酬金
D.按成本节约额和合同约定计算的奖金
E.承包商因取得收入应交的税金
参考答案:BCD
解析:
第564题 下列工程量中,监理人应予计量的有()。
A.由于工程量清单缺项增加的工程量
B.由于招标文件中工程量计算偏差增加的工程量
C.发包人工程变更增加的工作量
D.承包人为提高施工质量超出设计图纸要求增加的工程量
E.承包人原因造成返工的工程量
参考答案:ABC
解析:
一、工程计量的原则
工程量计量按照合同约定的工程量计算规则、图纸及变更指示等进行计量。工程量计算规则应以相关的国家标准、行业标准等为依据,由合同当事人在专用合同条款中约定。
对于不符合合同文件要求的工程,承包人超出施工图纸范围或因承包人原因造成返工的工程量,不予计量。
若发现工程量清单中出现漏项、工程量计算偏差,以及工程变更引起工程量的增减变化,应据实调整,正确计量。
㈡工程计量的方法
监理人一般只对以下三方面的工程项目进行计量:⑴工程量清单中的全部项目;⑵合同文件中规定的项目;⑶工程变更项目。

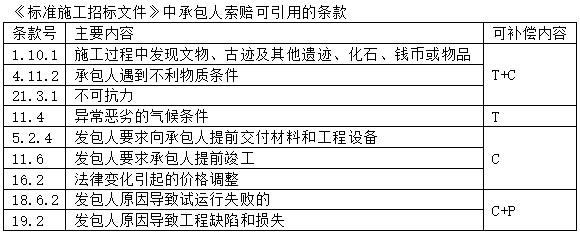

第565题 根据《标准施工招标文件》,发包人应给予承包人补偿工期、费用和利润的情形有()。
A.发包人的原因造成工期延误
B.承包人遇到不利物质条件
C.不可抗力
D.发包人原因引起的暂停施工
E.发包人提供资料错误导致承包人返工
参考答案:ADE
解析:

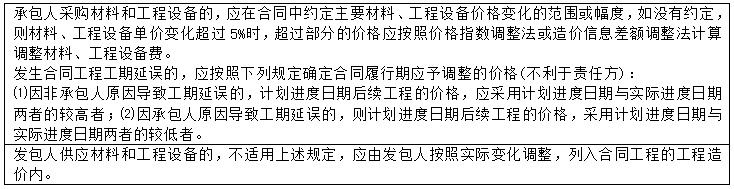

第566题 根据《建设工程工程量清单计价规范》,关于合同履行期间物价变化调整合同价格的说法,正确的有()。
A.因非承包人原因导致工期延误的,计划进度日期后续工程的价格,应采用计划进度日期与实际进度日期两者的较高者
B.因承包人原因导致工期延误的,则计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者的较低者
C.当承包人投标报价中材料单价低于基准单价,施工期间材料单价涨幅或跌幅以基准单价为基础,超过合同约定的风险幅度值时,其超过部分按实调整
D.当承包人投标报价中材料单价高于基准单价,施工期间材料单价涨幅以投标报价为基础,超过合同约定的风险幅度值时,其超过部分按实调整
E.承包人应在采购材料前,将采购数量和新的材料单价报发包人核对,确定用于本合同工程时,发包人应确认采购材料的数量和单价
参考答案:ABDE
解析:
七、物价变化
㈠采用价格指数进行价格调整
㈡采用造价信息进行价格调整
合同履行期间,因人工、材料、工程设备和机械台班价格波动影响合同价格时,人工、机械使用费按照国家或省、自治区、直辖市建设行政管理部门、行业建设管理部门或其授权的工程造价管理机构发布的人工、机械使用费系数进行调整;需要进行价格调整的材料,其单价和采购数量应由发包人审批,发包人确认需调整的材料单价及数量,作为调整合同价格的依据。
⑵材料、工程设备价格变化的价款调整按照发包人提供的主要材料和工程设备一览表,发承包双方约定的风险范围按以下规定进行。
1)当承包人投标报价中材料单价低于基准单价:施工期间材料单价涨幅以基准单价为基础超过合同约定的风险幅度值时,或材料单价跌幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
2)当承包人投标报价中材料单价高于基准单价:施工期间材料单价跌幅以基准单价为基础超过合同约定的风险幅度值时,材料单价涨幅以投标报价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
3)当承包人投标报价中材料单价等于基准单价:施工期间材料单价涨、跌幅以基准单价为基础超过合同约定的风险幅度值时,其超过部分按实调整。
4)承包人应在采购材料前将采购数量和新的材料单价报发包人核对,确认用于本合同工程时,发包人应确认采购材料的数量和单价。发包人在收到承包人报送的确认资料后3个工作日不予答复的视为已经认可,作为调整合同价款的依据。如果承包人未报经发包人核对即自行采购材料,再报发包人确认调整合同价款的,如发包人不同意,则不作调整。
第567题 编制建设项目总进度纲要时的主要工作内容有()。
A.编制有关工程施工组织和技术方案
B.确定里程碑事件的计划进度目标
C.分析进度计划系统的结构体系
D.研究总进度目标实现的条件和应采取的措施
E.预测各个阶段工程投资规模
参考答案:BD
解析:
总进度纲要的主要内容包括:项目实施的总体部署;总进度规划;各子系统进度规划;确定里程碑事件的计划进度目标;总进度目标实现的条件和应采取的措施等。
建设项目总进度目标论证的工作步骤如下:调查研究和收集资料;项目结构分析;进度计划系统的结构分析;项目的工作编码;编制各层进度计划;协调各层进度计划的关系,编制总进度计划;

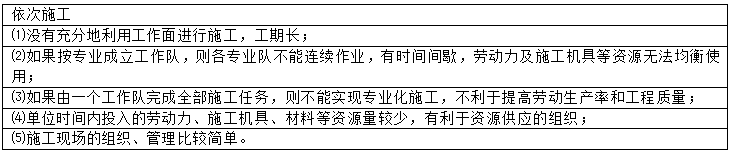

第568题 建设工程采用依次施工方式组织施工的特点有()。
A.没有充分利用工作面且工期较长
B.劳动力及施工机具等资源得到均衡使用
C.按专业成立的工作队不能连续作业
D.单位时间内投入的劳动力、机具和材料增加
E.施工现场的组织和管理比较复杂
参考答案:AC
解析:
第569题 建设工程采用加快的成倍节拍流水施工的特点有()。
A.所有施工过程在各个施工段的流水节拍相等
B.相邻施工过程的流水步距不尽相等
C.施工段之间没有空闲时间
D.专业工作队数等于施工过程数
E.专业工作队在施工段上能够连续作业
参考答案:CE
解析:
㈠加快的成倍节拍流水施工的特点
⒈同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
⒉相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K);
⒊专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
⒋各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
第570题

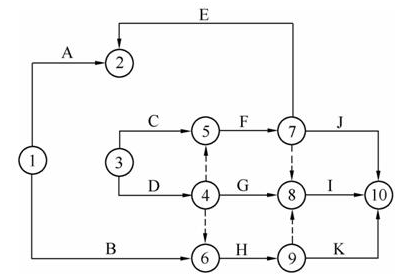

某工程双代号网络图如下图所示,其绘图错误有()。
A.多个起点节点
B.存在循环回路
C.无箭头的工作箭线
D.多个终点节点
E.工作箭线逆向
参考答案:AE
解析:
多个起点节点①③;工作箭线逆向⑦→②;节点编号有误⑨→⑧。
第571题

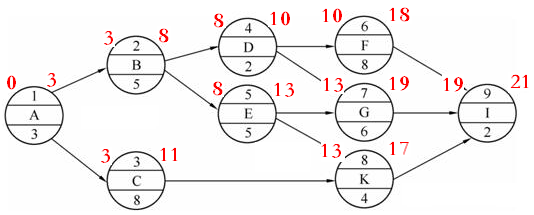

某工程单代号网络计划如下图所示,时间参数正确的有()。
A.工作G的最早开始时间为10
B.工作G的最迟开始时间为13
C.工作E的最早完成时间为13
D.工作E的最迟完成时间为15
E.工作D的总时差为1
参考答案:BCE
解析:
A×,工作G的最早开始时间为13
B√,工作G的总时差为0,最迟开始时间为13
C√,工作E的最早完成时间为13
D×,工作E的总时差为0,最迟完成时间为13
E√,工作D的总时差为1
第572题 关于工程网络计划中关键线路的说法,正确的有()。
A.关键线路是工作持续时间之和最大的线路
B.关键线路上的节点均为关键节点
C.相邻两项工作之间的时间间隔为零的线路为关键线路
D.关键工作均在关键线路上
E.关键线路可能有多条
参考答案:BCE
解析:
单代号搭接网络计划中,工作持续时间之和最大的线路不一定是关键线路。
在双代号网络计划中,关键线路上的节点称为关键节点。
从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。
第573题 双代号时标网络计划如下图所示,关于时间参数及关键线路的说法,正确的有()。
A.A工作的总时差为1,自由时差为0
B.C工作的总时差为0,自由时差为0
C.B工作的总时差为1,自由时差为1
D.H工作的最早完成时间为9,最迟完成时间为9
E.①→②→④→⑥→⑦→⑧→⑨→⑾是关键线路
参考答案:BC
解析:
A×,A工作的总时差为0。
B√,C工作的总时差为0,自由时差为0
C√,B工作的总时差为1,自由时差为1
D×,H工作的总时差为1,最迟完成时间为10
E×,关键线路有2条,①→②→④→⑥→⑦→⑧→⑨→⑾不是关键线路。
第574题 项目监理机构编制的施工进度控制工作细则应包括的内容有()。
A.施工进度控制目标分解图
B.施工顺序的合理安排
C.主要分项工程量的复核
D.进度控制人员的职责分工
E.施工进度控制目标实现的风险分析
参考答案:ADE
解析:
⒈编制施工进度控制工作细则
施工进度控制工作细则是在建设工程监理规划的指导下,由项目监理班子中进度控制部门的监理工程师负责编制的更具有实施性和操作性的监理业务文件。其主要内容包括:
⑴施工进度控制目标分解图;
⑵施工进度控制的主要工作内容和深度;
⑶进度控制人员的职责分工;
⑷与进度控制有关各项工作的时间安排及工作流程;
⑸进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计分析方法等);
⑹进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等);
⑺施工进度控制目标实现的风险分析;
⑻尚待解决的有关问题。
第575题

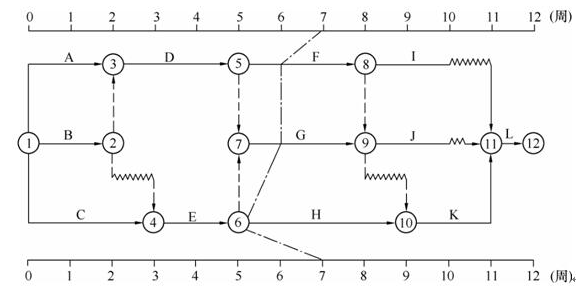

某工程时标网络计划实施至第7周末检查绘制的实际进度前锋线如下图所示,前锋线上各项工作实际进度及其影响程度正确的有()。
A.F工作拖延1周,影响I工作1周
B.F工作拖延1周,影响总工期1周
C.G工作正常,不影响后续工作及总工期
D.H工作拖延2周,影响K工作2周
E.H工作拖延2周,影响总工期2周
参考答案:ADE
解析:
A√,F工作拖延1周,自由时差为0,影响紧后工作I1周
B×,F工作拖延1周,总时差为1周,不影响总工期
C×,G工作拖延1周
D√,H工作拖延2周,自由时差为0,影响紧后工作K2周
E√,H工作拖延2周,总时差为0,影响总工期2周
第576题 影响建设工程设计进度的因素有()。
A.建设项目工作编码体系不全
B.工程进度计划系统结构不合理
C.工程建设意图和要求改变
D.设计各专业之间协调配合不畅
E.材料代用、设备选用失误
参考答案:CDE
解析:
一、影响设计进度的因素
㈠建设意图及要求改变的影响;
㈡设计审批时间的影响;
㈢设计各专业之间协调配合的影响;
㈣工程变更的影响;
㈤材料代用、设备选用失误的影响。
第577题 在绘制单位工程施工进度计划图前,需要完成的先导工作有()。
A.安排资金使用量
B.确定施工顺序
C.编制施工平面图
D.计算工程量
E.划分工作项目
参考答案:BDE
解析:
㈠单位工程施工进度计划的编制方法:⒈划分工作项目;⒉确定施工顺序;⒊计算工程量;⒋计算劳动量和机械台班数;⒌确定工作项目的持续时间;⒍绘制施工进度计划图;⒎施工进度计划的检查与调整。
第578题 在编制建设工程物资供应计划的准备阶段,项目监理机构必须明确的物资供应方式有()。
A.建设单位采购供应
B.施工单位自行采购
C.设计单位指定采购
D.专门物资采购部门供应
E.监理单位指定采购
参考答案:ABD
解析:
㈠物资供应计划的编制
建设工程物资供应计划是对建设工程施工及安装所需物资的预测和安排,是指导和组织建设工程物资采购、加工、储备、供货和使用的依据。其根本作用是保障建设工程的物资需要,保证建设工程按施工进度计划组织施工。
编制物资供应计划的一般程序分为:准备阶段和编制阶段。准备阶段主要是调查研究,收集有关资料,进行需求预测和购买决策。编制阶段主要是核算需要、确定储备、优化平衡,审查评价和上报或交付执行。
在编制物资供应计划的准备阶段,监理工程师必须明确物资的供应方式:建设单位采购供应、专门物资采购部门供应、施工单位自行采购或共同协作分头采购供应。
第579题
根据《建设工程监理规范》,第一次工地会议纪要由( ) 负责整理。
A.建设单位
B.设计单位
C.施工项目部
D.项目监理机构
参考答案:D
解析:
5.1.3 工程开工前,监理人员应参加由建设单位主持召开的第一次工地会议,会议纪要应由项目监理机构负责整理,与会各方代表应会签。
第580题
根据《建设工程监理规范》下列施工控制测量成果及保护措施中,项目监理机构复核的内容不包括()。
A.施工单位测量人员的资格证书
B.施工平面控制网的测量成果
C.测量设备的养护记录
D.控制桩的保护措施
参考答案:C
解析:
施工控制测量成果及保护措施的检查、复核,包括:①施工单位测量人员的资格证书及测量设备检定证书;②施工平面控制网、高程控制网和临时水准点的测量成果及控制桩的保护措施。
