监理工程师建设工程目标控制(土建)[专业课]历史真题(1035题)

第641题

在有足够工作面和资源的前提下,施工工期最短的施工组织方式是( )。

A.依次施工

B.搭接施工

C.平行施工

D.流水施工

参考答案:C

解析:

依次施工

平行施工

流水施工

特点

没有充分地利用工作面进行施工,工期长;

充分地利用工作面进行施工,工期短;

尽可能地利用工作面进行施工,工期比较短;

第642题

双代号网络计划中虚工作的含义是指( )。

A.相邻工作间的逻辑关系,只消耗时间

B.相邻工作间的逻辑关系,只消耗资源

C.相邻工作间的逻辑关系,消耗资源和时间

D.相邻工作间的逻辑关系,不消耗资源和时间

参考答案:D

解析:

三、虚工作及其作用

在双代号网络图中,有时存在虚箭线,虚箭线不代表实际工作,我们称之为虚工作。虚工作既不消耗时间,也不消耗资源。虚工作主要用来表示相邻两项工作之间的逻辑关系。但有时为了避免两项同时开始、同时进行的工作具有相同的开始节点和完成节点,也需要用虚工作加以区分。

第643题

根据网络计划时间参数计算得到的工期称之为( )。

A.计划工期

B.计算工期

C.要求工期

D.合理工期

参考答案:B

解析:

计算工期

根据网络计划时间参数计算而得到的工期

要求工期

是任务委托人所提出的指令性工期

计划工期

指根据要求工期和计算工期所确定的作为实施目标的工期

第644题

网络计划中,工作总时差是本工作可以利用的机动时间,但其前提是( )。

A.不影响紧后工作最迟开始

B.不影响紧后工作最早开始

C.不影响紧后工作最早完成

D.不影响后续工作最早完成

参考答案:A

解析:

总时差

在不影响总工期的前提下,本工作可以利用的机动时间

第648题

当网络计划的计算工期大于要求工期时,为满足工期要求可采用的调整方法是压缩( )的工作的持续时间。

A.持续时间最长

B.自由时差为零

C.总时差为零

D.时间间隔最小

参考答案:C

解析:

二、工期优化

⒈概念:所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。

⒉工期优化方法

网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。在工期优化过程中,按照经济合理的原则,不能将关键工作压缩成非关键工作。此外,当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩相同数值;否则,不能有效地缩短工期。

第649题

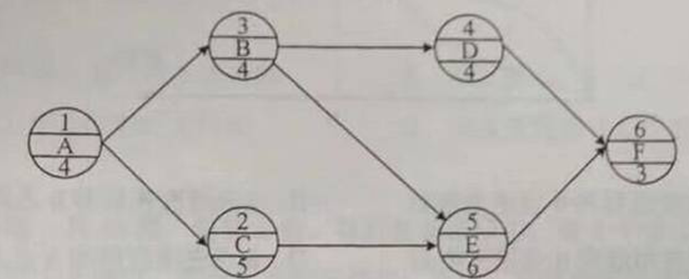

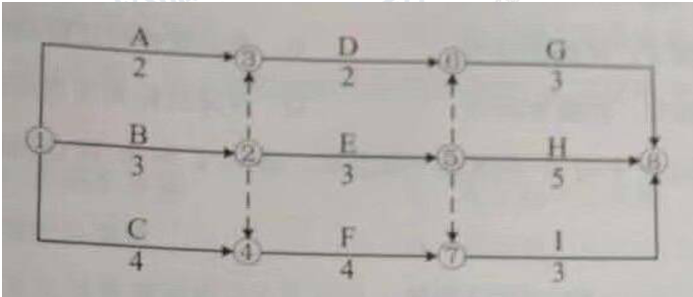

单代号搭接网络计划中,关键线路的特点是线路上的( )。

A.关键工作总时差之和最大

B.工作时距之和最小

C.相邻工作无混合搭接关系所

D.相邻工作时间间隔为零

参考答案:D

解析:

⒌确定关键线路

可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。关键线路上的工作即为关键工作,关键工作的总时差最小。

第650题

工程总费用由直接费和间接费组成,随着工期的缩短,直接费和间接费的变化规律是( )。

A.直接费减少,间接费增加

B.直接费和间接费均增加

C.直接费增加,间接费减少

D.直接费和间接费均减少

参考答案:C

解析:

⒊工作直接费与持续时间的关系。

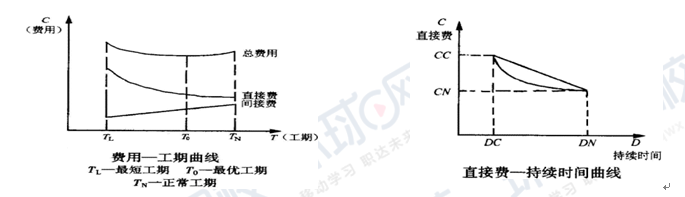

工作的直接费与持续时间之间的关系类似于工程直接费与工期之间的关系,工作的直接费随着持续时间的缩短而增加,如下图所示。

第651题

某工作实施过程中的S曲线如下图所示,图中a和b两点的进度偏差状态是( )。

A.a点进度拖后和b点进度拖后

B.a点进度拖后和b点进度超前

C.a点进度超前和b点进度拖后

D.a点进度超前和b点进度超前

参考答案:C

解析:

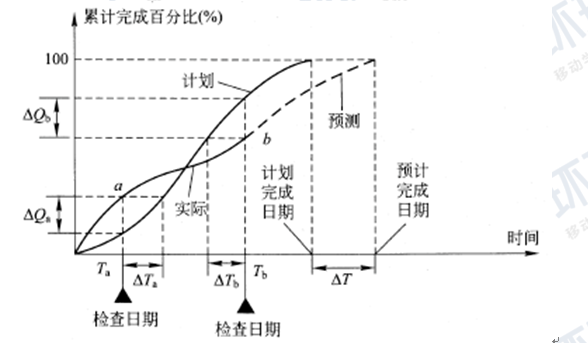

第652题

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应( )。

A.大于总时差,小于自由时差

B.大于总时差,大于自由时差

C.小于总时差,小于自由时差

D.小于总时差,大于自由时差

参考答案:D

解析:

一、分析进度偏差对后续工作及总工期的影响的分析步骤:

⒈分析出现进度偏差的工作是否为关键工作

⒉分析进度偏差是否超过总时差

如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,必须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。至于对后续工作的影响程度,还需要根据偏差值与其自由时差的关系作进一步分析。

⒊分析进度偏差是否超过自由时差

如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响,此时应根据后续工作的限制条件确定调整方法;如果工作的进度偏差未超过该工作的自由时差,则此进度偏差不影响后续工作,因此,原进度计划可以不作调整。

第653题

在建设工程设计阶段,会对进度造成影响的因素之一是( )。

A.可行性研究

B.建设意图及要求

C.工程材料供货洽谈

D.设计合同洽谈

参考答案:B

解析:

一、影响设计进度的因素

⒈建设意图及要求改变的影响;

⒉设计审批时间的影响;

⒊设计各专业之间协调配合的影响;

⒋工程变更的影响;

⒌材料代用、设备选用失误的影响。

第654题

监理工程师在审查施工进度计划的过程中发现问题,应采取的措施之一是( )。

A.向承包单位提出整改通知书

B.向建设单位提出指令单

C.向承包单位提出工程暂停令

D.向建设单位提出建议书

参考答案:A

解析:

⒉编制或审核施工进度计划

当建设工程有总承包单位时,监理工程师只需对总承包单位提交的施工总进度计划进行审核即可。而对于单位工程施工进度计划,监理工程师只负责审核而不需要编制。

施工进度计划审核的内容主要有:……

如果监理工程师在审查施工进度计划的过程中发现问题,应及时向承包单位提出书面修改意见(也称整改通知书),并协助承包单位修改。其中重大问题应及时向业主汇报。

第655题

项目监理机构发布工程开工令的依据是( )。

A.施工承包合同约定

B.工程开工的准备情况

C.批准的施工总进度计划

D.施工图纸的准备情况

参考答案:B

解析:

二、工程延期的控制

⒈选择合适的时机下达工程开工令

监理工程师在下达工程开工令之前,应充分考虑业主的前期准备工作是否充分。特别是征地、拆迁问题是否已解决,设计图纸能否及时提供,以及付款方面有无问题等,以避免由于上述问题缺乏准备而造成工程延期。

第656题

调整施工进度计划时,为了缩短某些工作的持续时间,可采取的技术措施之-是( )。

A.增加施工机械的数量

B.实行包干加奖励

C.改善外部配合条件

D.采用更先进的施工机械

参考答案:D

解析:

㈠通过压缩关键工作的持续时间来缩短工期;

压缩关键工作的持续时间的具体措施:

⒈组织措施:增加工作面,组织更多的施工队伍;增加每天的施工时间(如采用三班制等);增加劳动力和施工机械的数量。

⒉技术措施:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);采用更先进的施工机械。

⒊经济措施:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应的经济补偿。

⒋其他配套措施:改善外部配合条件;改善劳动条件;实施强有力的调度等。

第657题

当施工单位发生进度拖延且又未按监理工程师的指令改变延期状态时,监理工程师可以采取的手段是( )。

A.中止施工承包合同

B.拒绝签署付款凭证

C.向施工单位发出工程暂停令

D.调整施工计划工期

参考答案:B

解析:

三、工期延误的处理

⒈拒绝签署付款凭证

当承包单位的施工进度拖后且又不采取积极措施时,监理工程师可以采取拒绝签署付款凭证的手段制约承包单位。

⒉误期损失赔偿

当承包单位未能按合同规定的工期完成合同范围内的工作时对其的处罚。

⒊取消承包资格

如果承包单位严重违反合同,又不采取补救措施,则业主为了保证合同工期有权取消其承包资格。

第658题

通过缩短某些工作的持续时间对施工进度计划进行调整的方法,其主要特点是( )。

A.增加网络计划中的关键线路

B.不改变工作之间的先后顺序关系

C.增加工作之间的时间间隔

D.不改变网络计划中的非关键线路

参考答案:B

解析:

㈡缩短某些工作的持续时间

这种方法是不改变工程项目中各项工作之间的逻辑关系,而通过采取增加资源投入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项目。这些被压缩持续时间的工作是位于关键线路和超过计划工期的非关键线路上的工作。同时,这些工作又是其持续时间可被压缩的工作。

第659题

工程竣工验收时,应当具备的条件有( )。

A.上级部门的批准文件

B.完整的技术档案与施工管理资料

C.工程竣工验收备案表

D.勘察、设计、施工、监理等单位分别签署的质量合格文件

E.施工单位签署的工程保修书

参考答案:BDE

解析:

㈤工程竣工验收与备案

建设单位收到建设工程竣工报告后,应当组织设计、施工、工程监理等有关单位进行竣工验收。

建设工程竣工验收应当具备下列条件:

⑴完成建设工程设计和合同约定的各项内容;

⑵有完整的技术档案和施工管理资料;

⑶有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;

⑷有勘察、设计、施工、工程监理等单位分别签署的质量合格文件;

⑸有施工单位签署的工程保修书。

第660题

勘察单位对其编制的勘察文件质量负责,应履行的主要职责有( )。

A.审查基础工程施工方案

B.参与施工验槽

C.解决工程施工中的勘察问题

D.提出因勘察原因造成质量事故的技术处理方案

E.提出因设计原因造成质量事故的技术处理方案

F.

参考答案:BCD

解析:

二、勘察、设计单位的质量责任

勘察单位提供的勘察成果文件应当符合国家规定的勘察深度要求,必须真实、准确。勘察单位应参与施工验槽,及时解决工程设计和施工中与勘察工作有关的问题;参与建设工程质量事故的分析,对因勘察原因造成质量事故,提出相应的技术处理方案。

进入题库练习及模拟考试
