第502题 民用建筑工程设计方案适用性评价时,建筑基地内人流、车流和物流是是否合理分流,属于()评价的内容。


A.场地设计

B.建筑物设计

C.规划控制指标

D.绿色设计


参考答案:A


解析:

场地设计方面:建筑布局应使建筑基地内的人流、车流与物流合理分流,防止干扰,并应有利于消防、停车、人员集散以及无障碍设施的设置。






第504题 建设项目设计概算文件采用三级概算或二级概算的区别,在于是否单独编制()文件。


A.分部工程概算

B.单位工程概算

C.单项工程综合概算

D.建设项目总概算


参考答案:C


解析:

设计概算文件的编制应视项目情况采用三级概算(总概算、综合概算、单位工程概算)或二级概算(总概算、单位工程概算)编制形式。



第505题 分项工程单位估价表是预算定额法编制施工图预算的重要依据,分项工程单位估价表中的单价包含完成相应分项工程所需的人工费、材料费和()。


A.企业管理费

B.施工机具使用费

C.规费

D.税金


参考答案:B


解析:

⑴扩大单价法

首先根据概算定额编制成扩大单位估价表(概算定额基价)。概算定额一般以分部工程为对象,包括分部工程所含的分项工程,完成某单位分部工程所消耗的各种材料、人工、机具的数量额度,以及相应的费用。

扩大单位估价表是确定单位工程中各扩大分部分项工程或完整的结构构件所需全部材料费、人工费、施工机具使用费之和的文件。

⑴定额单价法

定额单价法(也称为预算单价法、定额计价法)是用事先编制好的分项工程的单位估价表来编制施工图预算的方法。按施工图及计算规则计算的各分项工程的工程量,乘以相应工料机单价,汇总相加,得到单位工程的人工费、材料费、施工机具使用费之和;再加上按规定程序计算出企业管理费、利润、措施费、其他项目费、规费、税金,便可得出单位工程的施工图预算造价。



第506题 根据《建设工程工程量清单计价规范》,编制招标控制价时,总承包服务费应按照()计算。


A.省级或行业建设主管部门规定或参考相关规范

B.国家统一规定或参考相关规范

C.工程所在地同类项目总承包服务费平均水平

D.招标控制价编制单位咨询潜在投标人的报价


参考答案:A


解析:

⑶其他项目费的确定

1)暂列金额。应按招标工程量清单中列出的金额填写。

2)暂估价。暂估价中的材料、工程设备单价、控制价应按招标工程量清单列出的单价计入综合单价。暂估价中专业工程金额应按招标工程量清单中列出的金额填写。

3)计日工。

4)总承包服务费。编制招标控制价时,总承包服务费应按照省级或行业建设主管部门的规定计算,或参考相关规范计算。



第507题 工程招标投标过程中,投标人发现招标工程量清单项目特征描述与设计图纸不符,则投标人应()确定投标综合单价。


A.向设计单位提出质疑并根据计单位的答复

B.按有利于投标人原则选择清单项日特征描述或按设计图纸

C.按设计图纸修正后的清单项目特征描述

D.以招标工程量清单项目特征描述为准


参考答案:D


解析:

⑴分部分项工程和措施项目中的综合单价审核

1)综合单价的确定依据。投标人投标报价时应依据招标工程量清单项目的特征描述确定清单项目的综合单价。在招投标过程中,当出现招标工程量清单特征描述与设计图纸不符时,投标人应以招标工程量清单的项目特征描述为准,确定投标报价的综合单价。若在施工中施工图纸或设计变更导致项目特征与招标工程量清单项目特征描述不一致时,发承包双方应按实际施工的项目特征依据合同约定重新确定综合单价。





第508题 某实行招标的工程,招标文件与中标人投标文件中的合同价款不一致时,签订书面合同时确定合同价款应以()为准。


A.有利于招标人的约定

B.招标人和投标人重新谈判的结果

C.中标人投标文件

D.招标文件


参考答案:C


解析:

㈠合同价款约定的一般规定

⑴实行招标的工程合同价款应在中标通知书发出之日起30天内,由发承包双方依据招标文件和中标人的投标文件在书面合同中约定。

合同约定不得违背招标、投标文件中关于工期、造价、质量等方面的实质性内容。招标文件与中标人投标文件不一致的地方应以投标文件为准。



第509题 根据《建设工程施工合同(示范文本)》,除专用合同条款另有约定外,承包人向监理人报送上月20日至当月19日已完成工程量的时间为每月()日。


A.20

B.21

C.25

D.28


参考答案:C


解析:

㈠计量程序

按《建设工程施工合同(示范文本)》GF-2017-0201,除专用合同条款另有约定外,单价合同的计量按照如下约定执行:

⑴承包人应于每月25日向监理人报送上月20日至当月19日已完成的工程量报告,并附具进度付款申请单、已完成工程量报表和有关资料。





第512题 在施工过程中发现文物,导致费用增加和工期延误,承包人提出索赔,监理人处理该索赔的正确做法是()。


A.可批复增加的费用、延误的工期和相应利润

B.可批复延误的工期,不批复增加的费用和利润

C.可批复增加的费用,不批复延误的工期和利润

D.可批复增加的费用和延误的工期,不批复利润


参考答案:D


解析:


第513题 常用的索赔费用计算方法是()。


A.实际费用法

B.单价定额法

C.总费用法

D.修正的总费用法


参考答案:A


解析:

㈡索赔费用的计算方法

⒈实际费用法

是施工索赔时最常用的一种方法。以承包人为某项索赔工作所支付的实际开支为根据,但仅限于由于索赔事件引起的,超过原计划的费用,故也称额外成本法。

⒉总费用法

⒊修正的总费用法




第515题 下列影响工程进度的因素中,属于业主因素的是()。


A.汇率浮动和通货膨胀

B.不明的水文气象条件

C.提供的场地不能满足工程正常需要

D.合同签订时遗漏条款、表述失当


参考答案:C


解析:


第516题 下列进度计划中,属于建设单位计划系统的是()。


A.工程项目年度计划

B.设计总进度计划

C.施工准备工作计划

D.物资采购、加工计划


参考答案:A


解析:

二、建设单位的计划系统

建设单位编制(也可委托监理单位编制)的进度计划包括:工程项目前期工作计划、工程项目建设总进度计划、工程项目年度计划。



第517题 下列建设工程进度计划编制工作中,属于绘制网络图阶段工作内容的是()


A.确定进度计划目标

B.安排劳动力、原材料和施工机具

C.确定关键路线和关键工作

D.分析各项工作之间的逻辑关系


参考答案:D


解析:

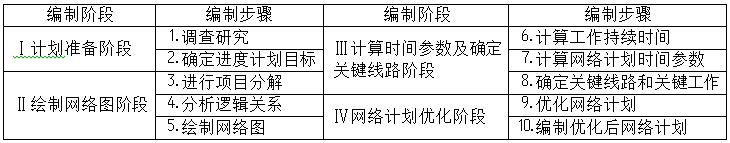

二、建设工程进度计划的编制程序


第518题 下利建设工程进度控制措施中,属于技术措施的是()


A.审查承包商提交的进度计划

B.及时办理工程预付款及进度款支付手续

C.协调合同工期与进度计划之间的关系

D.建立工程进度报告制度及信息沟通网络


参考答案:A


解析:

进度控制的技术措施:①审查承包商提交的进度计划,使承包商能在合理的状态下施工;②编制进度控制工作细则,指导监理人员实施进度控制;③采用网络计划技术及其他科学适用的计划方法,并结合电子计算机的应用,对建设工程进度实施动态控制。



第519题 组织建设工程流水施工时,相邻两个施工过程相继开始施工的最小间隔时间称为()。


A.流水节拍

B.时间间隔

C.间歇时间

D.流水步距


参考答案:D


解析:

㈥流水步距

⒈ 概念:流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。



第520题 某分施工程有8个施工过程,分为3个施工段组织固定节拍流水施工。各施工过程的流水节拍均为4天,第三与第四施工过程之间工艺间歇为5天,该工程工期是()天。


A.27

B.29

C.40

D.45


参考答案:D


解析:

有间歇时间的固定节拍流水施工工期:T=(m+n-1)t+∑G+∑Z-∑C=(8+3-1)×4+5=45天
