“微信扫一扫”进入考试题库练习及模拟考试

监理工程师建设工程目标控制(土建)[专业课]历史真题(1035题)


第441题

政府投资项目概算批准后,允许调整概算的情形有()。


A.原设计范围内,提高建设标准引起的费用增加

B.超出原设计范围的重大变更

C.建设单位提出设计变更引起的费用增加

D.设计文件重大差错引起的工程费用增加

E.超出涨价预备费的国家重大政策性调整


参考答案:BE


解析:

允许调整概算的原因有:超出原设计范围的重大变更;②超出基本预备费规定范围不可抗拒的重大自然灾害引起的工程变动和费用增加;③超出工程造价调整预备费的国家重大政策性的调整

【考点来源】第五章 建设工程设计阶段投资控制第三节 设计概算编制和审查











第442题

采用工程量清单计价的招标工程,投标人必须按招标文件中提供的数据或政府主管部门规定的标准计算报价的有()。


A.总承包服务费

B.以“项”为单位计价的措施项目

C.安全文明施工费

D.提供了暂估价的工程设备

E.暂列金额


参考答案:CDE


解析:

措施项目中的总价项目的报价审核

招标人提出的措施项目清单是根据一般情况确定的,投标人投标时应根据自身编制的投标施工组织设计(或施工方案)确定措施项目及报价,投标人根据投标施工组织设计(或施工方案)调整和确定的措施项目应通过评标委员会的评审

措施项目中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计算,不作为竞争性费用

⒉其他项目费的审核

⑴暂列金额应按照招标工程量清单中列出的金额填写,不得变动

⑵暂估价不得变动和更改。暂估价中的材料、工程设备必须按照暂估单价计入综合单价;专业工程暂估价必须按照招标工程量清单中列出的金额填写

⑶计日工应按照招标工程量清单列出的项目和估算的数量,自主确定综合单价并计算计日工金额。

⑷总承包服务费应根据招标工程量列出的专业工程暂估价内容和供应材料、设备情况,按照招标人提出协调、配合与服务要求和施工现场管理需要自主确定

【考点来源】第六章建设工程招标阶段投资控制第二节投标报价审核











第443题

固定单价合同发包人承担的风险有()。


A.通货膨胀导致施工工料成本变动

B.工程范围变更引起的工程量变化

C.实际完成的工程量与估计工程量的差异

D.设计变更导致的已完成工程拆除工程量

E.承包人赶工引发质量问题的处理费用


参考答案:BCD


解析:

固定单价合同

估算工程量单价合同

也称为计量估价合同。通常是由发包方提出工程量清单,由承包方以此为基础填报相应单价。最后的工程结算价应按照实际完成的工程量来计算。采用这种合同时,要求实际完成的工程量与原估计的工程量不能有实质性的变更

较为合理地分担了合同履行过程中的风险。承包方在投标时可不必将不能合理准确预见的风险计人投标报价内,有利于发包方获得较为合理的合同价格。是比较常用的一种合同计价方式

【考点来源】第六章建设工程招标阶段投资控制第三节合同价款约定











第444题

根据《标准施工招标文件》,发包人应给予承包人工期和费用补偿,但不包括利润的情形有()


A.施工过程中发现文物

B.发包人提供的材料不符合合同要求

C.异常恶劣的气候条件

D.承包人遇到难以合理预见的不利物质条件

E.监理人对隐蔽工程重新检查证明工程质量符合合同要求


参考答案:AD


解析:





《标准施工招标文件》中承包人索赔可引用的条款




条款号




主要内容




可补偿内容




1.10.1




施工过程中发现文物、古迹及其他遗迹、化石、钱币或物品




T+C




4.11.2




承包人遇到不利物质条件




21.3.1




不可抗力



【考点来源】第七章 建设工程施工阶段投资控制第五节施工索赔与现场签证











第445题

根据2017版FIDIC《施工合同条件》,业主应给予承包商工期、费用和利润补偿的情形有()。


A.例外事件

B.当地政府造成的延误

C.业主原因暂停工程

D.非承包商责任的修补工作

E.因法律变化


参考答案:CD


解析:





2017版FIDIC《施工合同条件》承包人向业主索赔可引用的明示条款




条款号




条款名称




可索赔内容




13.6




因法律改变的调整




T+C




18.4




例外事件的后果




T+C




8.6




当局造成的延误




T



【考点来源】第七章 建设工程施工阶段投资控制    第五节  施工索赔与现场签证











第446题

下列关于质量保证金的说法,正确的有()。


A.质量保证金预留的总额不得高于工程价款结算总额的6%

B.工程竣工前承包人已提供履约担保的,发包人不得同时预留工程质量保证金

C.质量保证金原则上采用保函方式

D.质量保证金可以在工程竣工结算时一次性扣留

E.质量保证金可以在支付工程进度款时逐次扣留


参考答案:BCDE


解析:

五、质量保证金

经合同当事人协商一致扣留质量保证金的,应在专用合同条款中予以明确。在工程项目竣工前,承包人已经提供履约担保的,发包人不得同时预留工程质量保证金。

㈠承包人提供质量保证金的方式

承包人提供质量保证金有以下三种方式:⑴质量保证金保函;相应比例的工程款;⑶双方约定的其他方式。除专用合同条款另有约定外,质量保证金原则上采用上述第⑴种方式。

㈡质量保证金的扣留

质量保证金的扣留有以下三种方式:

在支付工程进度款时逐次扣留,在此情形下,质量保证金的计算基数不包括预付款的支付、扣回以及价格调整的金额;

工程竣工结算时一次性扣留质量保证金;

⑶双方约定的其他扣留方式。

除专用合同条款另有约定外,质量保证金的扣留原则上采用上述第⑴种方式。

《建设工程质量保证金管理办法》规定,质量保证金预留总额不得高于工程价款结算总额的3%

【考点来源】第七章 建设工程施工阶段投资控制   第七节  竣工结算与支付













第447题

与横道计划相比,工程网络计划的优点有()。


A.能够直观表示各项工作的进度安排

B.能能够明确表达各项工作之间的逻辑关系

C.可以明确各项工作的机动时间

D.可以找出关键线路和关键工作

E.可以直观表达各项工作之间的搭接关系


参考答案:BCD


解析:

与横道计划相比,网络计划具有以下主要特点:

⒈网络计划能够明确表达各项工作之间的逻辑关系。

⒉通过网络计划时间参数的计算,可以找出关键线路和关键工作。

⒊通过网络计划时间参数的计算,可以明确各项工作的机动时间。

⒋网络计划可以利用电子计算机进行计算、优化和调整。

当然,网络计划也有其不足之处,比如不像横道计划那么直观明了等,但这可以通过绘制时标网络计划得到弥补。

【考点来源】第一章    建设工程进度控制概述    第三节  建设工程进度计划的表示方法和编制程序













第448题

施工时,划分施工段的原则有()。


A.每个施工段需要有足够工作面

B.施工段数要建设工程组织流水满足合理组织流水施工要求

C.施工段界限要尽可能与结构界限相吻合

D.同一专业工作队在不同施工段劳动量应相等

E.施工段必须在同一平面内划分


参考答案:ABC


解析:

划分施工段的原则:

①同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;

②每个施工段内要有足够的工作面,以保证相应数量的工人、主要施工机械的生产效率,满足合理劳动组织的要求;

③施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;

④施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;

⑤对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。

【考点来源】第二章    流水施工原理    第一节  基本概念















第449题

建设工程组织固定节拍流水的特点有()。


A.专业工作队数等于施工过程数

B.施工过程数等于施工段数

C.各施工段上的流水节拍相等

D.有的施工段之间可能有空闲时间

E.相邻施工过程之间的流水步距相等


参考答案:ACE


解析:

㈠固定节拍流水施工的特点

⒈所有施工过程在各个施工段上的流水节拍均相等;

⒉相邻施工过程的流水步距相等,且等于流水节拍;

⒊专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;

⒋各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

【考点来源】第二章    流水施工原理    第二节  有节奏流水施工















第450题

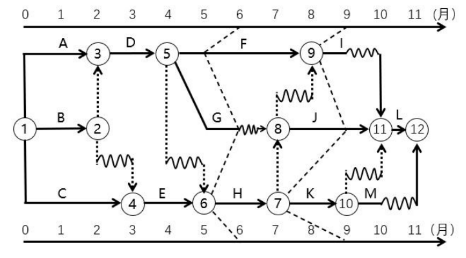

某工程双代号网络计划如下图,错误的有()。


A.多个起点节点

B.多个终点节点

C.存在循环回路

D.箭线上引出箭线

E.存在无箭头的工作


参考答案:ABD


解析:

多个起点节点:①⑤;多个终点节点:④⑨;箭线上引出箭线:⑥-⑧

【考点来源】第三章   网络计划技术    第二节  网络图的绘制















第451题

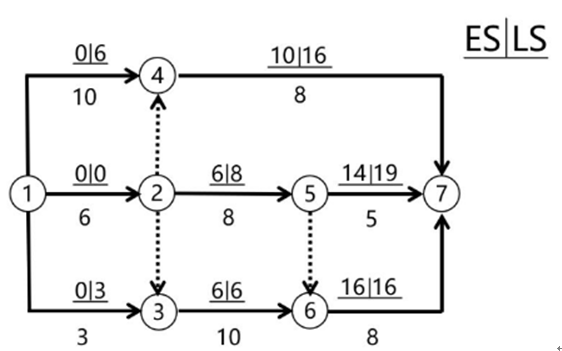

某工程双代号网络计划如下图,说法正确的有()。


A.工作1→3的总时差等于自由时差

B.工作1→4的总时差等于自由时差

C.工作2→5的自由时差为零

D.工作5→7为关键工作

E.工作6→7为关键工作


参考答案:ACE


解析:

A√,工作1-3的总时差=3-0=3,自由时差=6-(3+0)=3,相等

B×,工作1-4的总时差=6-0=6,自由时差=10-(10+0)=0,不相等

C√,工作2-5自由时差=14-(6+8)=0

D×,工作5-7为非关键工作:总时差=19-14=5

E√,工作6-7为关键工作:总时差=16-16=0

【考点来源】第三章   网络计划技术    第三节  网络计划时间参数的计算















第452题

双代号网络计划中,关于关键节点,说法正确的有()。


A.以关键节点为完成节点的工作必为关键工作

B.两端为关键节点的工作不一定是关键工作

C.关键节点必然处于关键线路上

D.关键节点的最迟时间与最早时间差值最小

E.由关键节点组成的线路不一定是关键线路


参考答案:BCDE


解析:





二、双代号网络计划(按节点计算法)




在双代号网络计划中,关键线路上的节点称为关键节点。



关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。关键节点的最迟时间与最早时间的差值最小。特别地,当网络计划的计划工期等于计算工期时,关键节点的最早时间与最迟时间必然相等关键节点必然处在关键线路上,但由关键节点组成的线路不一定是关键线路



在双代号网络计划中,当计划工期等于计算工期时,关键节点具有以下特性:



⒈开始节点和完成节点均为关键节点的工作,不一定是关键工作。



⒉以关键节点为完成节点的工作,其总时差和自由时差必然相等



【考点来源】第三章   网络计划技术    第三节  网络计划时间参数的计算















第453题

工程网络计划优化的目的有()。


A.使计算工期满足要求工期

B.按要求工期寻求资源需用量最小的计划安排

C.工期不变条件下资源强度最小

D.寻求工程总成本最低时的工期安排

E.工期不变条件下资源需用量尽可能均衡


参考答案:ADE


解析:

网络计划的优化可分为工期优化、费用优化和资源优化三种。

一、工期优化

所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。

二、费用优化

费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。

三、资源优化

资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。

在通常情况下,网络计划的资源优化分为两种:“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程。

【考点来源】第三章   网络计划技术    第五节  网络计划的优化















第454题

采用S曲线比较工程实际进度与计划进度,可获得()。


A.工程实际拥有的TF

B.工程实际进展情况

C.工程实际进度超前或拖后的时间

D.工程实际超额或拖欠完成的任务量

E.后期工程进度预测值


参考答案:BCDE


解析:

二、S曲线比较法

㈡实际进度与计划进度的比较

通过比较实际进度S曲线和计划进度S曲线,可以获得如下信息:

⑴工程项目实际进展状况:如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前;如果工程实际进展点落在S计划曲线右侧,表明此时实际进度拖后;如果工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。

⑵工程项目实际进度超前或拖后的时间

⑶工程项目实际超额或拖欠的任务量

⑷后期工程进度预测

【考点来源】第四章  建设工程进度计划实施中的监测与调整方法    第二节  实际进度与计划进度的比较方法















第455题

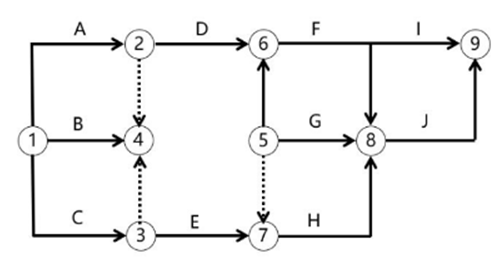

某工程进度计划执行到第6月、9月底绘制的实际进度前锋线如下图,正确信息有()。


A.工作F在第6月底检查时拖后1个月,不影响工期

B.工作G在第6月底检查时正常,不影响工期

C.工作H在第6月底检查时拖后1个月,不影响工期

D.工作I在第9月底检查时拖后1个月,不影响工期

E.工作K在第9月底检查时拖后2个月,影响1个月


参考答案:ABDE


解析:

A对。工作F第6月底检查时拖后1个月,但有1个月总时差,不影响总工期。

B对。工作G在第6月底检查时进度正常,不影响工期

C错。工作H为关键工作,第6月底检查时拖后1个月,影响总工期1个月。

D对。工作I在第9月底检查时拖后1个月,但有1个月总时差,不影响总工期。

E对。工作K在第9月底检查时拖后2个月,有1个月总时差,影响总工期1个月。

【考点来源】第四章  建设工程进度计划实施中的监测与调整方法    第二节  实际进度与计划进度的比较方法


第456题

工程网络计划执行过程中,因工作实际进度拖后而需要调整工程进度计划时,可采用的调整方法()。


A.调整某工作的工艺关系

B.将某些顺序作业的工作改为平行作业

C.将某些顺序作业的工作改为搭接作业

D.将某些平行作业的工作改为搭接作业

E.将某些平行作业的工作改为分段组织流水作业


参考答案:BC


解析:

二、进度计划的调整方法

当实际进度偏差影响到后续工作、总工期而需要调整进度计划时,其调整方法主要有:改变某些工作间的逻辑关系、缩短某些工作的持续时间。

㈠改变某些工作间的逻辑关系

当工程项目实施中产生的进度偏差影响到总工期,且有关工作的逻辑关系允许改变时,可以改变关键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期的目的。例如,将顺序进行的工作改为平行作业、搭接作业以及组织分段流水作业等,都可以有效地缩短工期。

㈡缩短某些工作的持续时间

这种方法是不改变工程项目中各项工作之间的逻辑关系,而通过采取增加资源投入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项目。这些被压缩持续时间的工作是位于关键线路和超过计划工期的非关键线路上的工作。同时,这些工作又是其持续时间可被压缩的工作

【考点来源】第四章  建设工程进度计划实施中的监测与调整方法    第三节  进度计划实施中的调整方法















第457题

确定建设工程施工进度分解目标时,需考虑()。


A.合理安排土建与设备的综合施工

B.尽早提供可动用单元

C.同类工程建设经验

D.承包单位控制能力

E.外部协作条件配合情况


参考答案:ABCE


解析:

确定施工进度分解目标时,还要考虑以下各个方面:

⑴对于大型建设工程项目,应根据尽早提供可动用单元的原则,集中力量分期分批建设,以便尽早投入使用,尽快发挥投资效益。

⑵合理安排土建与设备的综合施工。

⑶参考同类建设工程的经验来确定施工进度目标。

⑷做好资金供应能力、施工力量配备、物资供应能力与施工进度的平衡工作。

⑸考虑外部协作条件的配合情况。

⑹考虑工程项目所在地区地形、地质、水文、气象等方面的限制条件。

【考点来源】第六章 建设工程施工阶段的进度控制    第一节  施工阶段进度控制目标的确定















第458题

监理工程师审核物资供应计划的内容有()。


A.物资生产工人是不足额配置

B.物资库存量安排是否经济合理

C.物资采购时间安排是否经济合理

D.物资供应计划与施工进度计划的匹配性

E.物资供应紧张使施工进度拖后的可能性


参考答案:BCE


解析:

㈢监理工程师控制物资供应进度的工作内容

⒈协助业主进行物资供应的决策。

⒉组织物资供应招标工作。

⒊编制、审核和控制物资供应计划

⑴编制物资供应计划

监理工程师编制由业主负责(或业主委托监理单位负责)的物资供应计划,并控制其执行。

⑵审核物资供应计划

物资供应单位或施工承包单位编制的物资供应计划必须经监理工程师审核,并得到认可后才能执行。物资供应计划审核的主要内容包括:

1)供应计划是否能按建设工程施工进度计划的需要及时供应材料和设备;

2)物资的库存量安排是否经济、合理;

3)物资采购安排在时间上和数量上是否经济、合理;

4)由于物资供应紧张或不足而使施工进度拖延现象发生的可能性。

【考点来源】第六章  建设工程施工阶段的进度控制    第六节  物资供应进度控制

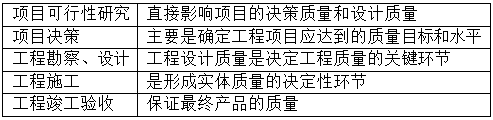

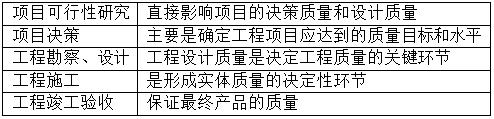

第459题 工程建设的不同阶段,对工程项目质量的形成有不同的影响,其中直接影响项目决策质量和设计质量的是()。


A.初步设计

B.项目可行性研究

C.施工图设计

D.方案设计


参考答案:B


解析:

二、工程建设阶段对质量形成的作用与影响


第460题 工程项目质量形成是个系统过程,其中形成工程实体质最的决定性环节是()。


A.工程勘察

B.工程设计

C.工程施工

D.工程监理


参考答案:C


解析:

二、工程建设阶段对质量形成的作用与影响


进入题库练习及模拟考试
