一级建造师《机电工程管理与实务》历史真题(350题)


第21题

有色金属中,属于轻金属的是(  )。


A.镍合金

B.铬合金

C.钛合金

D.镁合金

E.铝合金


参考答案:DE


解析:

【内容考查】有色金属材料的类型及应用

【选项分析】轻金属:密度小于4500kg/m3,如铝、镁、钾、钠、钙、锶、钡等。

镍属于重金属;铬属于黑色金属;钛属于稀有难熔金属。



第22题

直驱式风力发电包括以下(  )。


A.测风系统

B.齿轮变速

C.叶轮总成

D.电控系统

E.防雷装置


参考答案:ACDE


解析:

【内容考查】专用设备的分类和性能

【选项分析】直驱式风电机组:主要由塔筒(支撑塔)、机舱总成、发电机、叶轮总成、测风系统、电控系统和防雷保护系统组成。发电机位于机舱与轮毂之间。直驱式风电机组机舱里面取消了发电机、齿轮变速系统,将发电机直接外置到与轮毂连接部分。


第23题

三角高程测量需要的测量仪器有(  )。


A.经纬仪

B.水准仪

C.全站仪

D.准直仪

E.测距仪


参考答案:ACE


解析:

【内容考查】机电工程测量的基本原理、方法及程序

【选项分析】三角高程测量仪器:经纬仪、全站仪和(激光)测距仪。



第24题

起重机进行吊装作业时的吊装载荷包括( )。


A.设备或构件重量

B.起重机吊臂重量

C.吊具和索具重量

D.起重机吊钩重量

E.设备加固件重量


参考答案:ACDE


解析:

【内容考查】吊装载荷的组成

【选项分析】吊装载荷的组成:被吊物(设备或构件)在吊装状态下的重量和吊、索具重量(流动式起重机一般还应包括吊钩重量和从臂架头部垂下至吊钩的起升钢丝绳重量)。例如,履带起重机的吊装载荷为被吊设备(包括加固、吊耳等)和吊索(绳扣)重量、吊钩滑轮组重量和从臂架头部垂下的起升钢丝绳重量的总和。


第25题

计量检定按其检定的目的和性质分为(  )。


A.首次检定

B.后续检定

C.强制检定

D.周期检定

E.仲裁检定


参考答案:ABDE


解析:

【内容考查】计量检定

【选项分析】计量检定按其检定的目的和性质分为:首次检定、后续检定、使用中检定、周期检定和仲裁检定。


第26题

临时用电计量装置,现场不具备安装条件的,可按(  )计收电费。


A.用电容量

B.使用时间

C.规定电价

D.用电电压

E.用电规划


参考答案:ABC


解析:

【内容考查】工程建设用电计量的规定

【选项分析】临时用电的施工单位,只要有条件就应安装用电计量装置。对不具备安装条件的,可按其用电容量、使用时间、规定的电价计收电费。


第27题

单位工程质量控制资料检查记录说法正确的是(  )。


A.资料名称由施工单位填写

B.资料份数由监理单位填写

C.检查意见由监理公司填写

D.检查结论由建设单位填写

E.记录签字人为施工单位技术负责人


参考答案:ACD


解析:

【内容考查】工业安装工程单位工程质量验收要求

【选项分析】单位(子单位)工程质量控制资料检查记录表中的资料名称和份数应由施工单位填写。检查意见和检查人由建设(监理)单位填写。结论应由参加双方共同商定,建设单位填写。记录表签字人:施工单位项目负责人,建设单位项目负责人(总监理工程师)。


第28题

下列特种设备生产许可正确的是(  )。


A.安装城市热力管道的施工单位应取得GB1资质

B.安装城市燃气管道的施工单位必须取得GA2资质

C.安装输送6MPa天然气管道的施工单位应取得GC1资质

D.安装输送8MPa蒸汽温度460℃管道的施工单位应取得GC1资质

E.安装设计压力为12MPa原油长输管道的施工单位以须取得GA1资质


参考答案:CDE


解析:

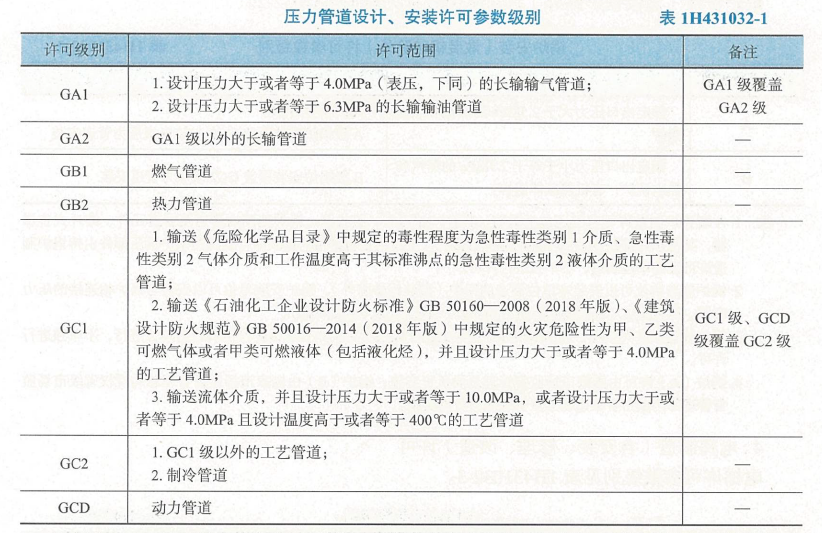

【内容考查】特种设备制造、安装、改造的许可制度

【选项分析】





第29题

结构形状复杂和刚性大的厚大焊件焊接,选择的焊条应具备的特性包括( )。


A.抗裂性好

B.强度高

C.刚性强

D.韧性好

E.塑性高


参考答案:ADE


解析:

【内容考查】焊接材料

【选项分析】对结构形状复杂、刚性大的厚大焊件,在焊接过程中,冷却速度快,收缩应力大,易产生裂纹,应选用抗裂性好、韧性好、塑性高、氢致裂纹倾向低的焊条。例如,低氢型焊条、超低氢型焊条和高韧性焊条等。


第30题

下列材料中,需要进行现场取样检测的有( )。


A.电线电缆

B.水管橡塑保温

C.塑壳开关

D.风管岩棉保温

E.照明灯具


参考答案:BD


解析:

【内容考查】建筑安装工程分部分项工程质量验收要求

【选项分析】对涉及节能、环境保护和主要使用功能的试件、设备及材料,应按规定进行见证取样检测。


第31题

某施工单位中标南方一高档商务楼机电工程项目,工程内容:建筑给排水、建筑电气、通风空调和智能化等。工程主要设备由建设单位指定品牌,施工单位组织采购。

商务楼空调采用风机盘管加新风系统,空调水为二管制系统,机房空调系统采用进口恒温恒湿空调机组,管道保温层采用岩棉管壳,用铁丝捆扎。商务楼机电工程施工时间正值夏季,商务楼空调系统进行带冷源的联合调试,空调系统试运行平稳……,施工单位组织了项目竣工预验收,预验收中发现以下质量问题:

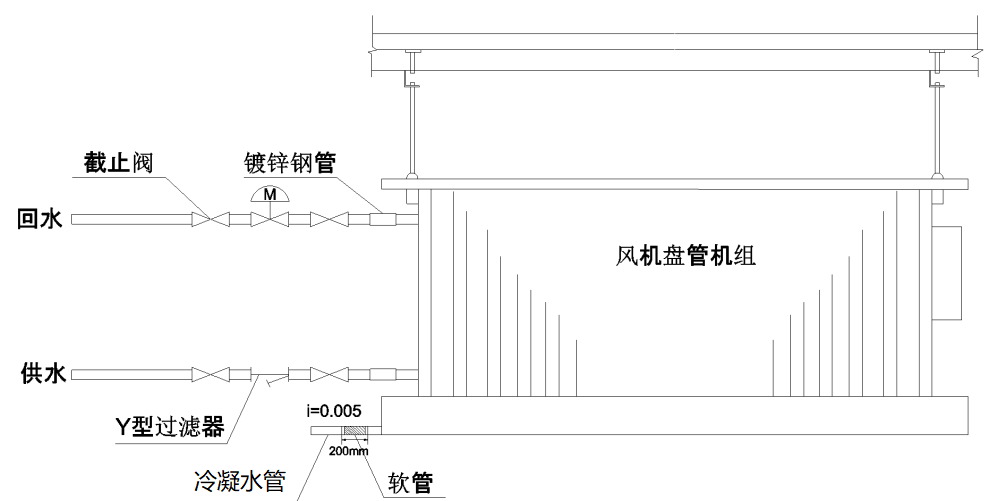

(1)风机盘管机组的安装资料中没查到水压试验记录,其安装如图所示。

(2)管道保温层的捆扎金属丝间距为400mm且每块捆扎1道。

(3)施工资料中的恒温恒湿机组无中文说明。

施工单位对预验收中存在的工程质量问题进行了整改并整理竣工资料,将工程项目移交建设单位。

图1 风机盘管机组安装示意图

【问题】

1.风机盘管安装前应做哪些试验?图1中风机盘的安装存在哪些错误?如何整改。

2.管道绝热施工是否符合要求?说明理由。

3.商务楼工程未进行带热源的系统联合试运转是否可以进行竣工验收?

4.恒温恒湿空调机组无中文说明是否符合验收验收要求?应如何进行改正。



参考答案:见解析


解析:

1.(1)机组安装前宜进行风机三速试运转及盘管水压试验。

(2)错误一:风机盘管机组与冷冻水回水采用镀锌钢管。

改正:风机盘管机组及其他空调设备与管道的连接,应采用金属或非金属柔性接管。

错误二:冷凝水管坡度为i=0.005。

改正:管道坡度宜大于或等于8‰,且应坡向出水口。

错误三:冷凝水管与风机盘管的透明胶管,长度200mm。

改正:冷凝水管与风机盘管连接时,宜设置透明胶管,长度不宜大于150mm。

错误四:冷凝水管过滤器安装方向反向。

改正:调转冷凝水管Y形过滤器安装方向,使过滤器朝向右。

2.(1)不符合要求

(2)理由:管道采用岩棉管壳保温时,管壳规格与管道外径应相匹配,管壳的纵向接缝应错开,管壳应采用金属丝、粘结带等捆扎,间距应为300~350mm,且每节至少应捆扎2道。而背景资料中为“间距为400mm且每块捆扎1道”故不符合要求。

3.可以进行竣工验收,联合试运行及调试不在供暖期时,仅做带冷源的试运行及调试,并在第一个供暖期内补做。

4.(1)不符合要求。

(2)改正:进口设备应提供质量合格证明、检测报告及安装、使用、维护说明书等文件资料(中文译文),还应提供原产地证明和商检证明。


第32题

【背景资料】某电力公司,承接某办公楼配电室安装工程,工程主要内容有,高低压成套配电柜,电力变压器,插接母线,槽钢,高压电缆采购及安装工程。

电力公司采购经理根据业主方采购有关规定,编制设备采购文件,部门工程师审核及项目经理审批后,实行采购。疫情原因导致劳务人员无法从外省市来到该项目施工,劳务失衡,劳务与施工要求脱节,配电柜安装无法按计划进行,电力公司对劳务人员实行动态管理,调集本市劳务人员进行项目施工。

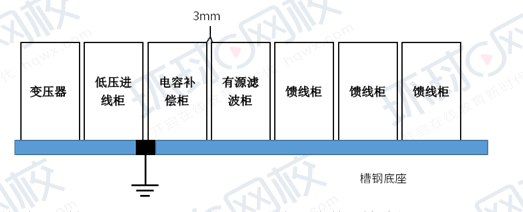

配电柜柜体安装固定好后,专业监理工程师检查指出,部分配电柜安装不符合规范要求(如图二),施工人员按要求进行整改。

敷设配电柜信号传输线时,质检员巡视中,发现信号传输线的线芯不符合设计要求。属不合格产品,要求施工人员停工,上报项目部,施工人员按要求将已敷设的信号线全部拆除。

【问题】

1.设备采购文件的编制依据包括哪些文件?本项目设备采购文件审核人员是否正确?

2.电力公司如何对劳务人员进行动态管理?对进场劳务人员有何要求?

3.配电柜整改的规范要求。柜体垂直度和盘面偏差分别是多少?

4.不合格信号线缆如何处置?



参考答案:见解析


解析:

1.(1)工程项目建设合同、设备请购书、采购计划及业主方对设备采购的相关规定文件。

(2)不正确。经过编制、技术参数复核、进度(计划)工程师审核、经营(费控)工程师审核,由项目经理审批后实施。

2.(1)劳动力的动态管理是指根据生产任务和施工条件的变化对劳动力进行跟踪平衡、协调,以解决劳务失衡、劳务与生产要求脱节的动态过程。

(2)劳务工应遵守各项规章制度,并服从用工单位的工作安排,能胜任安排的各项的工作。从事特种作业岗位工作的,需持有相应作业类别的特种作业操作有效证件。

3.(1)①柜体安装完毕后,每台柜体均应单独与基础型钢做接地保护连接,槽钢应有不少于两处接地。

②柜体相互间接缝不应大于2mm。

(2)柜体安装垂直度允许偏差不应大于1.5‰,成列盘面偏差不应大于5mm。

4.(1)应及时停止该工序的施工作业或停止材料使用,并进行标识隔离;

(2)应及时通知业主和监理;

(3)对于不合格的原材料,应联系供货单位提出更换或退货要求;

(4)已经形成半成品或制成品的过程产品,应组织相关人员进行评审,提出处置措施;

(5)实施处置措施。


第33题

【背景资料】某工程使用3台蒸汽发生器提供蒸汽,产生的蒸汽经集汽缸汇集后,由一条蒸汽管道输送至用汽车间。热管蒸汽发生器部分数据见表3-1。蒸汽管道采用无缝钢管,材质为20号钢,蒸汽管道设计压力为1.0MPa,设计温度为190°C,属于GC2级压力管道。管道连接方式为氩电联焊,焊缝按照设计要求进行射线检测,管道阀门采用法兰,管道需要保温。蒸汽集汽缸数据见表3-2。工程所有设备、工艺管道、电气系统及自控系统等安装由A安装公司承担,B工程监理公司担任工程监理。

工程开工后,A公司根据特种设备的有关规定向特种设备安全部门提交了蒸汽管道和集汽缸的施工告知书。监理工程师认为蒸汽发生器是整个系统压力和温度最高的设备,也应按特种设备的要求办理施工告知。

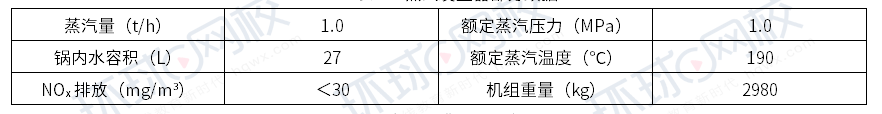

表3-1蒸汽发生器部分数据

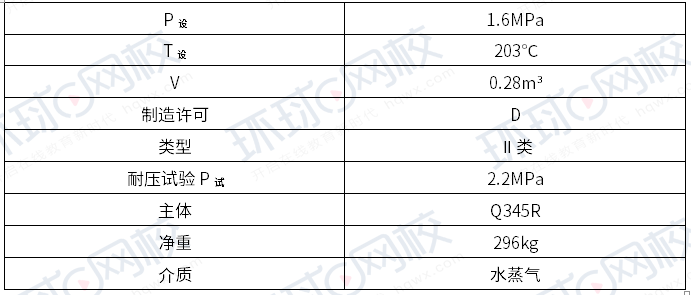

表3-2 集汽缸数据

【问题】

1.监理工程师要求蒸汽发生器也应按照特种设备要求办理施工告知是否正确?说明理由。

2.管道安装中,哪些人员需要持证上岗?

3.计算蒸汽管道的水压试验压力。蒸汽集汽缸能否与管道作为一个系统按照管道试验压力进行试验?说明理由。

4.本工程施工需要用到哪些主要施工机械及工具?



参考答案:见解析


解析:

1. (1)监理工程师要求蒸汽发生器也按特种设备的要求办理施工告知不合理。

(2)理由:虽然蒸汽发生器的额定蒸汽压力为1.0MPa,但是蒸汽发生器的容积不足30L,不属于特种设备的规定范围,不需要办理施工告知。

2.压力管道电焊工、无损检测人员、吊装起重工、叉车工、电工。

3.(1)水压试验为设计压力的1.5倍,试验压力=1.5×1.0MPa=1.5MPa。

(2)蒸汽集汽缸能与管道作为一个系统按管道试验压力进行试验。

(3)理由:蒸汽管道的水压试验压力(1.5MPa)<蒸汽集汽缸的试验压力(2.2MPa),此时应按管道的试验压力进行试验。

4. (1)本工程施工需要的主要施工机械:氩弧焊机、起重机。

(2)本工程施工需要的主要工具:超声波探伤仪、压力表、力矩扳手、温度计、塞尺、百分表、钢尺、光谱分析仪。


第34题

【背景资料】某机电单位通过招标、总包超高层商务楼机电安装工程。工程范围:给排水、建筑电气、通风空调、消防、电梯。工程需三联供机组、电梯、自动扶梯等,由建设单位通过招标选厂家,且与制造商签订三联供机组与设备的供货合同。

招标文件中、电梯和自动扶梯是由电梯制造厂负责安装及运维的。为方便现场协调,建设单位授权机电施工单位按主合同的招标条件与电梯制造厂签订供货和安装合同,工期为210d,不可延误,每延误一天扣罚5万元人民币。因电梯、自动扶梯是特种设备,机电施工单位对电梯制造厂进行安装资质等内容的审核,并检查了电梯制造厂提交的安装资料。

自动扶梯等设备进场验收合格,资料齐全。安装后,某台自动扶梯试运行时,发生机械传动部分故障,经检查是某个梯级轴(见下图)存在质量问题,影响了自动扶梯的安装精度和运行质量,损坏了中间传动环节,经制造厂提供零部件返工返修后,自动扶梯安装试运行合格,使整个工期耽误了14d,为此,建设单位扣罚了机电施工单位的延误费用,机电施工单位对扣罚的费用提出异议。

图四传动部位图

【问题】

1.三联供机组、电梯、自动扶梯分别由哪家监造?

2.自动扶梯进场验收的技术资料提供哪些文件的复印件?随机文件有哪些?

3.传动部位图123分别表示什么?

4.扶梯制造对安装精度产生影响的原因?哪些直接影响扶梯设备运行质量?

5.建设单位应扣除施工单位多少延误费?对施工单位的处理是否正确?为什么?



参考答案:见解析


解析:

1.三联供机组由建设单位监造,电梯和自动扶梯应由施工单位监造。

2.(1)设备技术资料必须提供梯级或踏板的型式检验报告复印件,或胶带的断裂强度证明文件复印件;对公共交通型自动扶梯、自动人行道应有扶手带的断裂强度证书复印件。

(2)随机技术文件有土建布置图,产品出厂合格证,装箱单,安装、使用维护说明书,动力电路和安全电路的电气原理图。

3.1-是梯级踏板;2-是梯级链;3-是回转导轨。

4.(1)扶梯制造对安装精度的影响主要是加工精度和装配精度。

(2)直接影响自动扶梯设备运行质量的原因有:各运动部件之间的相对运动精度,配合面之间的配合精度和接触质量。

5.(1)建设单位应扣除延误费用=5×14=70万元。

(2)正确。

(3)理由:为方便现场协调,建设单位授权机电施工单位按主合同的招标条件与电梯制造厂签订供货和安装合同,因此,自动扶梯是机电施工单位提供的,自动扶梯安装导致了工程延误。

(4)机电施工单位应根据供货合同的相应条款,向电梯制造厂追讨相关的费用。


第35题

【背景资料】A施工单位中标北方某石油液化项目,项目以冷换框架采用模块化安装,将整个冷换框架分成4个模块,最大一个模块重132t,体积12m*18m*26m。并在项目旁设立预制厂。进行模块的钢结构制作、换热器安装、管道敷设、电缆桥架安装和照明灯具安装等。由项目部对模块制造的质量、进度、安全等方面进行全过程管理。

A施工单位项目部进场后策划了节水、节地的绿色施工内容,组织单位工程绿色施工的施工阶段评价。对于预制厂的模块制造进行了危险识别,识别了触电、物体打击等风险,监理工程师要求项目部完善策划。

在气温-18°C时订购的低合金钢材料运抵预制厂。项目部质检员抽查了材料质量,并在材料下料切割时,抽查了钢材切割面有无裂纹和大于1mm缺棱,对变形的型材,在露天进行了冷矫正。项目部质量经理发现问题后,及时了进行了纠正。模块制造完成后,采用一台750t履带吊和一台250t履带吊及平衡梁的抬吊方式安装就位。

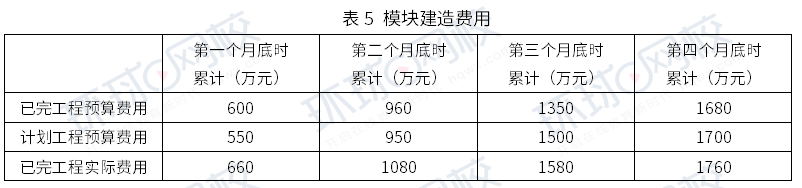

模块制造费用见下表,项目部用赢得值法分析项目的相关偏差,指导项目运行,经过4个月的紧张施工,单位工程陆续具备验收条件。


【问题】

1.项目部的绿色施工策划还应包括哪些内容?单位工程施工阶段评价的绿色施工评价由谁组织?并有哪些单位参加?

2.项目部还应在预制厂识别出模块制造时哪些风险?

3.在型钢矫正和切割面检查方面有什么不妥和遗漏之处?

4.吊装作业中的平衡梁有何作用?

5.第二月底到第三月,底期间,项目进度超前还是落后了多少万元?此期间项目盈利还是亏损了多少万元?



参考答案:见解析


解析:

1.(1)还包括节材、节能、环境保护的施工内容

(2)施工阶段评价由监理单位组织,建设单位和项目部参加。

2.机械打击风险、触电风险、爆炸风险、倒塌风险、辐射风险、起重吊装风险、高处坠落风险

3.(1)不妥之处:此时的气温为-18℃,对变形的型材,在露天进行冷矫正不妥;

因为低合金结构钢低于-12℃时,不应进行冷矫正和冷弯曲。

(2)遗漏之处:钢材切割面应无裂纹、夹渣、分层等缺陷和大于1mm 的缺棱,并应全数检查。

4.平衡梁的作用:

(1)保持被吊设备的平衡,避免吊索损坏设备。

(2)缩短吊索的高度,减小动滑轮的起吊高度。

(3)减少设备起吊时所承受的水平压力,避免损坏设备。

(4)多机抬吊时,合理分配或平衡各吊点的荷载。

5.二月底:SV=BCWP-BCWS=960-950=10;

三月底:SV=BCWP-BCWS=1350-1500=-150;

在此期间进度落后,落后数值为:-150-10=-160万元;此期间落后了160万元。

(2)此期间价值:

二月底:CV=BCWP-ACWP=960-1080=-120

三月底:CV=BCWP-ACWP=1350-1580=-230;

在此期间亏损值:-230-(-120)=-110万元;此期间亏损110万元。


第36题

热力管道与其他管道共架敷设时,疏水器应安装在(  )。


A.流量孔板前侧

B.管道集气处

C.流量孔板后侧

D.管道最高点


参考答案:A


解析:

【内容考查】热力管道安装要求

【选项分析】疏水器应安装在以下位置:管道的最低点可能集结冷凝水的地方,流量孔板的前侧及其他容易积水处。


第37题

下列防腐施工方法中,漆料省、效率高的是( )。


A.高压无气喷涂法

B.刷涂法

C.空气喷涂法

D.滚涂法


参考答案:A


解析:

【内容考查】防腐蚀施工方法

【选项分析】高压无气喷涂优点:克服了一般空气喷涂时,发生涂料回弹和大量漆雾飞扬的现象,不仅节省了漆料,而且减少了污染,改善了劳动条件;工作效率较一般空气喷涂提高了数倍至十几倍;涂膜质量较好。


第38题

室内排水管道的施工程序中,防腐的紧后工序是(  )。


A.水压试验

B.通水试验

C.灌水试验

D.通球试验


参考答案:D


解析:

【内容考查】室内排水工程施工程序

【选项分析】室内排水工程施工程序:施工准备→预留、预埋→管道测绘放线→管道元件检验→管道支吊架制作安装→管道预制→排水泵等设备安装→管道及配件安装→系统灌水试验→防腐→系统通球试验。


第39题

关于耐火砖砌筑施工的说法,正确的是(  )。


A.砌砖时应使用铁锤找正

B.反拱底应从中心向两侧对称砌筑

C.砌砖中断时应做成断面平齐的直槎

D.拱的砌筑应从拱脚一侧依次砌向另一侧


参考答案:B


解析:

【内容考查】耐火砖砌筑施工技术要求

【选项分析】反拱底应从中心向两侧对称砌筑。锁砖应使用木槌,使用铁锤时,应垫以木块。砌砖中断或返工拆砖时,应做成阶梯形的斜槎。拱和拱顶必须从两侧拱脚同时向中心对称砌筑。


第40题

下列硬质绝热制品的捆扎方法中,正确的是(  )。


A.应螺旋式缠绕捆扎

B.多层一次捆扎固定

C.每块捆扎至少一道

D.振动部位加强捆扎


参考答案:D


解析:

【内容考查】捆扎方式

【选项分析】捆扎方式

1)不得采用螺旋式缠绕捆扎。

2)每块绝热制品上的捆扎件不得少于两道,对有振动的部位应加强捆扎。

3)双层或多层绝热层的绝热制品,应逐层捆扎,并应对各层表面进行找平和严缝处理。

4)不允许穿孔的硬质绝热制品,钩钉位置应布置在制品的拼缝处;钻孔穿挂的硬质绝热制品,其孔缝应采用矿物棉填塞。
