第61题
下列检验项目中,属于主控项目的有( )。
A.管道压力试验
B.漏风量测试
C.给水配件接口
D.电梯试运行
E.设备附件技术性能
参考答案:ABDE
解析:
【内容考查】检验批质量验收合格标准
【选项分析】主控项目包括的检验内容主要有:重要材料、构件及配件、成品及半成品、设备性能及附件的材质、技术性能等。
如管道的压力试验、风管系统的漏风量测试、电梯的安全保护及试运行等。检查测试记录,其数据及项目要符合设计要求和施工验收规范规定。
【此知识点新教材变更为:主控项目包括的检验内容主要有:重要材料、构件及配件、成品及半成品、设备性能及附件的材质、技术性能等;结构的强度、刚度和稳定性等检验数据、工程性能检测。如管道的焊接材质、压力试验,风管系统的测定,电梯的安全保护及试运行等。】
第62题
工业安装分项工程质量验收记录表的签字人包括( )。
A.监理单位专业监理工程师
B.施工单位项目负责人
C.建设单位专业技术负责人
D.施工单位技术负责人
E.设计单位专业技术负责人
参考答案:AC
解析:
【内容考查】分部(子分部)工程质量验收
【选项分析】分项工程质量记录表签字人为:施工单位专业技术质量负责人、建设单位专业技术负责人、监理工程师。
第63题
使用全地面起重机进行设备吊装,吊装载荷包括( )。
A.吊钩重量
B.设备重量
C.吊索重量
D.吊具重量
E.吊臂重量
参考答案:ABCD
解析:
【内容考查】吊装载荷
【选项分析】吊装载荷是指设备、吊钩组件、吊索(吊钩以上滑轮组间钢丝绳质量)、吊具及其他附件等的质量总和。
【此知识点新教材变更为:吊装载荷的组成:被吊物(设备或构件)在吊装状态下的重量和吊、索具重量(流动式起重机一般还应包括吊钩重量和从臂架头部垂下至吊钩的起升钢丝绳重量)。例如,履带起重机的吊装载荷为被吊设备(包括加固、吊耳等)和吊索(绳扣)重量、吊钩滑轮组重量和从臂架头部垂下的起升钢丝绳重量的总和。】
第64题
在施工中,不准使用的计量器具有( )。
A.被认定为C类的计量器具
B.无检定合格印的计量器具
C.超过检定周期的计量器具
D.经检定不合格的计量器具
E.未做仲裁检定的计量器具
参考答案:BCD
解析:
【内容考查】计量器具的使用管理要求
【选项分析】禁用:经检定不合格或使用中严重损坏、缺损的。
若不在检定周期内、检定标识不清或封存的,视为不合格的计量器具,不得使用。
第65题
下列预防焊接变形的措施中,属于焊接工艺措施的有( )。
A.用热源集中的焊接方法
B.焊前装配采用反变形法
C.应尽量减小焊接线能量
D.焊前对坡口两侧预热
E.多名焊工相同方向施焊
参考答案:AC
解析:
【内容考查】焊接变形的危害性及预防焊接变形的措施
【选项分析】采取合理的焊接工艺措施
(1)合理的焊接方法
尽量用气体保护焊等热源集中的焊接方法不宜用焊条电弧焊,特别不宜选用气焊。
(2)合理的焊接线能量
尽量减小焊接线能量的输入能有效地减小变形。
(3)合理的焊接顺序和方向
例如,储罐底板焊接顺序采用先焊中幅板、边缘板对接焊缝外300mm长;待焊接完壁板和边缘板角焊缝后,再焊接边缘板剩余对接焊缝;最后焊接中幅板和边缘板的环焊缝。
参考答案:见解析
解析:
1.(1)工序质量保证措施:制定工序控制点,明确工序质量控制方法。
(2)施工方案的编制人员向施工作业人员进行施工方案的交底。

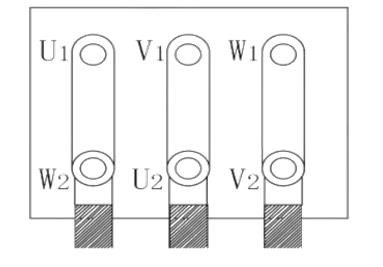

2.(1)三角形(△)接线法。
(2)电动机干燥处理时被监理叫停原因:采用水银温度计测量温度不正确。
(3)干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。
3.(1)电动机运行中还应检查:
1)换向器、滑环及电刷的工作情况正常;
2)振动(双振幅值)不应大于标准规定值;
3)电动机第一次启动一般在空载情况下进行,空载运行时间为2h,并记录电动机空载电流。
(2)改变电动机的转向:在电源侧或电动机接线盒侧任意对调两根电源线即可。
4.(1)及时办理入库手续。对所到设备,分别储存,进行标识。
(2)对保管在露天的设备应经常检查,采取防雨、防风措施。
参考答案:见解析
解析:
1.(1)工程公司应当每半年至少组织一次现场处置方案演练。
(2)应急预案演练结束后,应急预案演练组织单位应当对应急预案演练效果进行评估,撰写应急预案演练评估报告,分析存在的问题,并对应急预案提出修订意见。
2.(1)蒸汽介质的管道。
(2)理由1:温度取源部件顺着物料流向安装。

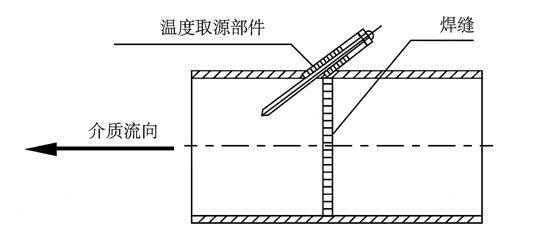

正确做法1:温度取源部件与管道呈倾斜角度安装宜逆着物料流向,取源部件轴线应与管道轴线相交。
理由2:温度取源部件在管道的焊缝上开孔焊接。
正确做法2:安装取源部件时,不应在设备或管道的焊缝及其边缘上开孔及焊接。
3.(1)加热装配法。
(2)质量部门提出异议合理。
(3)正确做法:将两个半联轴器一起转动,应每转90°测量一次,并记录5个位置的径向位移测量值,于同一直径两端测点的轴向测量值。
4.换热器、疏水泵、管道、电气及自动化安装。
参考答案:见解析
解析:
1.(1)人工费成本的控制措施:采取劳动定额管理,实行计件工资制;
(2)工程设备成本控制措施:控制设备采购;
(3)材料成本的控制措施:在量、价方面控制材料采购;
(4)施工机械成本的控制措施:控制施工机械租赁等措施控制施工成本。
2.(1)否定原因:制冷剂灌注应在系统压力试验后进行,程序错误。
(2)制冷剂管道安装完毕,检查合格后,应进行系统管路吹污、气密性试验、真空试验和充注制冷剂检漏试验。
3.(1)监理工程师要求项目部整改合理。
(2)理由1:柔性短管长度宜为150-250mm;
理由2:矩形柔性短管与风管连接不得采用抱箍固定;
理由3:柔性短管与法兰组装宜采用压板铆接连接,铆钉间距宜为60-80mm。
4.(1)安装单位应提交工程竣工报告、设计单位应提交工程质量检查报告、监理单位应提交工程质量评估报告。【此知识点已删除】
(2)设计单位完成竣工图纸。
(3)安装单位应出具工程质量保修书。
参考答案:见解析
解析:
1.总承包单位对分包单位及分包工程的施工管理,还应从:竣工验收、质量、安全、进度、工程款支付等进行全过程的管理。
2.(1)由于建设单位无法提供原厂区埋地管线图,B公司在施工时挖断供水管道。
1)造成A公司65万元材料浸水无法使用,可以索赔;
2)机械停滞总费用43万元,可以索赔;
3)每天人员窝工费用4.8万元,工期延误25天,可以索赔4.8×25=120万元;
4)B公司机械停滞费18万元,B公司向A公司索赔,A公司可以向建设单位追偿。
5)管沟开挖完成后,当地发生疫情,导致所有员工被集中隔离,产生总隔离费用54万元,疫情属于不可抗力,费用各自承担,工期可以延误,不可索赔。
索赔费用:65+43+120+18=246万元。
(2)索赔成立的三个前提条件:
1)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失。
2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任
3)承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。
3.(1)埋地钢管道的试验压力应为设计压力的1.5倍,且不得低于0.4MPa。
根据题意:1.5×0.2=0.3MPa<0.4MPa,故试验压力为0.4MPa。
(2)油清洗合格后的管道,采取封闭或充氮保护措施。
4.(1)不合格。

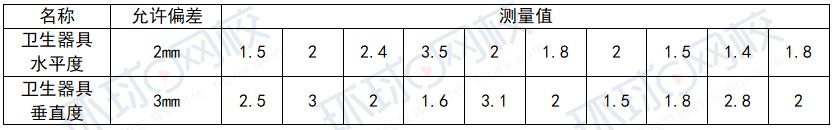

(2)—般项目包括的主要内容有:允许有一定偏差的项目,最多不超过20%的检查点可以超过允许偏差值,但不能超过允许值的150%。对不能确定偏差而又允许出现一定缺陷的项目。
3.5/2=175%>150%,故卫生器具水平度不合格。

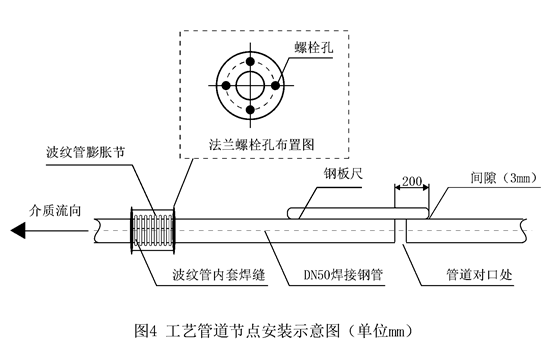

5.原因一:波纹管膨胀节安装在水流的流出端。
正确做法一:波纹管膨胀节或补偿器内套有焊缝的一端,水平管路上应安装在水流的流入端,垂直管路上应安装在上端。
原因二:管道对口出的平直度偏差为3/200=1.5%。
正确做法二:管道焊接对口平直度的允许偏差应该为2mm。
参考答案:见解析
解析:
1.(1)工艺管道安装、32/5吨桥式起重机安装、
(2)应该在施工前办理安装告知。
2.(1)施工人员、施工方法、施工环境。
(2)安装公司组织专家论证。
3.(1)温度计,压力表,塞尺、卡尺、兆欧表、接地阻测量仪。
(2)问题1:钳工使用的计量器具无检定标识。
整改1:施工中使用的计量器具必须有合格的检定标识。
问题2:检定报告及检定合格证由计量员统一集中保管。
整改2:检定合格证应随附在计量器具上。

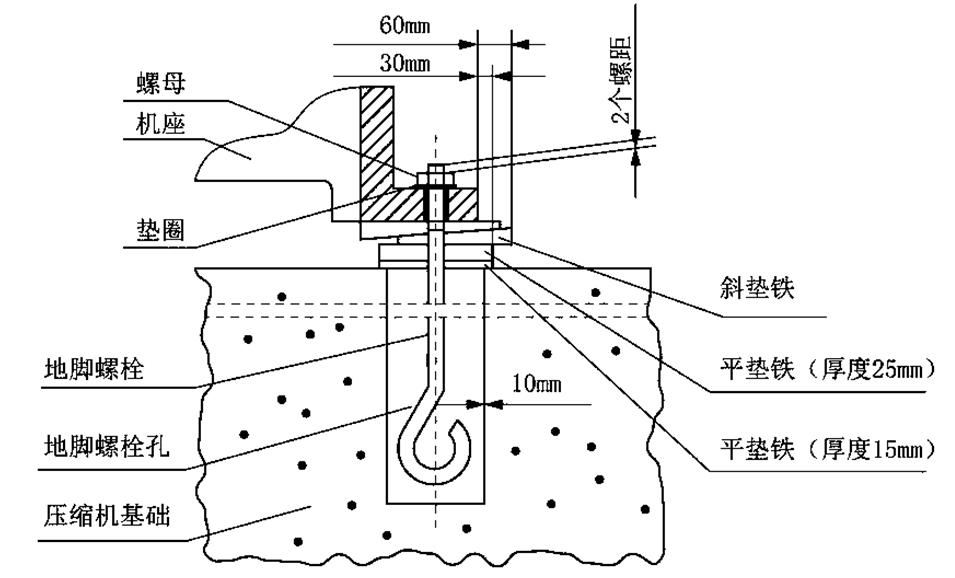

4.(1)问题一:平垫铁薄的在厚的下边
整改一:厚度15mm平垫铁应放在中间
问题二:斜垫铁露出底座60mm
整改二:斜垫铁宜露出10-50mm
问题三:地脚螺栓距离孔壁10mm
整改三:地脚螺栓距孔壁一般大于15mm
(2)返工返修记录表。
5.(1)合格
(2)理由:压缩机空负荷试运转,应检查盘车装置处于压缩机启动所要求的位置;点动压缩机,在检查各部位无异常现象后,依次运转5min、30min和2h以上,运转中润滑油压不得小于0.1MPa,曲轴箱或机身内润滑油的温度不应高于70℃,各运动部件无异常声响,各紧固件无松动。而背景资料中“运行中润滑油油压保持0.3MPa,曲轴箱及机身内润滑油的温度不高于65°C,各部位无异常。”故是合格的。
A.发出有毒烟雾
B.产生烟尘较多
C.腐蚀性能较高
D.绝缘电阻下降
参考答案:D
解析:
【内容考查】阻燃电缆
【选项分析】无卤低烟的聚烯烃材料主要采用氢氧化物作为阻燃剂,氢氧化物又称为碱,其特性是容易吸收空气中的水分(潮解)。潮解的结果是绝缘层的体积电阻系数大幅下降,由原来的17MΩ/km可降至0.1MΩ/km。
A.运行可用率
B.容量系数
C.锅炉热效率
D.出力系数
参考答案:C
解析:
【内容考查】锅炉可靠性
【选项分析】锅炉可靠性:锅炉可靠性一般用五项指标考核,即运行可用率、等效可用率、容量系数、强迫停运率和出力系数。
第73题
长输管道的中心定位主点不包括( )。
A.管线的起点
B.管线的中点
C.管线转折点
D.管线的终点
参考答案:B
解析:
【内容考查】管线中心定位的测量方法
【选项分析】管线中心定位的测量方法
定位的依据:定位时可根据地面上已有建筑物进行管线定位,也可根据控制点进行管线定位。例如,管线的起点、终点及转折点称为管道的主点。其位置已在设计时确定,管线中心定位就是将主点位置测设到地面上去,并用木桩或混凝土桩标定。
第74题
发电机安装程序中,发电机穿转子的紧后工序是( )。
A.端盖及轴承调整安装
B.氢冷器安装
C.定子及转子水压试验
D.励磁机安装
参考答案:B
解析:
【内容考查】发电机设备的安装程序
【选项分析】发电机设备的安装程序是:定子就位→定子及转子水压试验→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装→励磁机安装→对轮复找中心并连接→整体气密性试验等。
第75题
下列自动化仪表工程的试验内容中,必须全数检验的是( )。
A.单台仪表校准和试验
B.仪表电源设备的试验
C.综合控制系统的试验
D.回路试验和系统试验
参考答案:D
解析:
自动化仪表调试工作
(1)仪表试验。包括:单台仪表的校准和试验、仪表电源设备的试验、综合控制系统的试验、回路试验和系统试验。
(2)仪表回路试验和系统试验必须全部检验。
(3)调试程序。先单体设备或部件调试,后局部、区域调试和回路调试,最后整体系统联调。
【此知识点新教材变更为:仪表调试程序应先单体设备或部件调试,后局部、区域调试和回路调试,最后整体系统联调。仪表试验包括:单台仪表的校准和试验、仪表电源设备的试验、综合控制系统的试验、回路试验和系统试验。仪表回路试验和系统试验必须全部检验。】
A.化学腐蚀
B.电化学腐蚀
C.晶间腐蚀
D.铬离子污染
参考答案:B
解析:
【内容考查】自动化仪表线路及管路安装要求
【选项分析】不锈钢管不应与碳钢材料直接接触,会产生电化学腐蚀。
第77题
关于管道防潮层采用玻璃纤维布复合胶泥涂抹施工的做法,正确的是( )。
A.环向和纵向缝对接粘贴密实
B.玻璃纤维布不应用平铺法
C.第一层胶泥干燥后贴玻璃丝布
D.玻璃纤维布表面需涂胶泥
参考答案:D
解析:
【内容考查】玻璃纤维布复合胶泥涂抹施工
【选项分析】玻璃纤维布复合胶泥涂抹施工
(1)胶泥应涂抹至规定厚度,其表面应均匀平整。
(2)立式设备和垂直管道的环向接缝,应为上搭下。卧式设备和水平管道的纵向接缝位置,应在两侧搭接,并应缝口朝下。
(3)玻璃纤维布应随第一层胶泥层边涂边贴,其环向、纵向缝的搭接宽度≥50mm,搭接处应粘贴密实,不得出现气泡或空鼓。
(4)粘贴的方式,可采用螺旋形缠绕法或平铺法。
(5)待第一层胶泥干燥后,应在玻璃纤维布表面再涂抹第二层胶泥。
第78题
工业炉窑烘炉前应完成的工作是( )。
A.对炉体预加热
B.烘干烟道和烟囱
C.干物料通道
D.干送风管道
参考答案:B
解析:
【内容考查】炉窑砌筑施工技术要求
【选项分析】工业炉在投入生产前必须烘干烘透。烘炉前应先烘烟囱及烟道。
A.电梯安装方案
B.设备装箱单
C.电气原理图
D.土建布置图
参考答案:A
解析:
电梯设备进场随机文件包括土建布置图,产品出厂合格证,门锁装置、限速器、安全钳及缓冲器等保证电梯安全部件的型式检验证书复印件,设备装箱单,安装、使用维护说明书,动力电路和安全电路的电气原理图。
A.消火栓灭火系统
B.泡沫灭火系统,
C.水泡沫灭火系统
D.高压细水雾灭火系统
参考答案:B
解析:
消火栓系统施工程序:
施工准备→干管安装→立管、支管安装→箱体稳固→附件安装→强度严密性试验→冲洗→系统调试。
泡沫灭火系统施工程序:
施工准备→设备和组件安装→管道安装→管道试压→吹扫→系统调试。
高压细水雾灭火系统施工程序:
施工准备→支吊架制作、安装→管道安装→管道冲洗→管道试压→吹扫→喷头安装→控制间组部件安装→系统调试。
