一级建造师《机电工程管理与实务》历史真题(350题)

第101题

【背景资料】

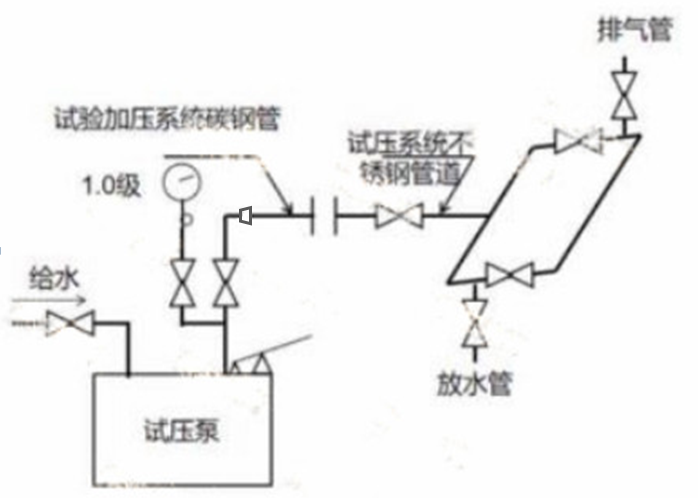

某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求,但材料采购因资金问题影响了施工进度。不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图1),监理工程师认为压力试验条件不符合规范规定,要求整改。

由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求。检查金属风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。

【问题】

1.安装公司在施工准备和资源配置计划中哪几项的完成比较好,哪几项需要改进?

2.监理工程师提出整改要求是否正确?说明理由。加固后的风管可按什么文件进行验收?

3.背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计单位对工艺管道系统应如何分析?

4.图1中的水压试验有哪些不符合规范规定?写出正确做法?

参考答案:见解析

解析:

1.(1)施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求。说明该公司在施工准备时,技术准备和现场准备做的比较充分,制定配置计划时,劳动力配置计划合理。

(2)该项目在材料采购时资金影响施工进度,说明资金准备和物资配置计划不合理,需要改进。

2. 监理工程师提出整改要求正确。

理由:风管板材拼接缝应错开,不得有十字形拼缝。

加固后,虽然改变了外形尺寸但仍能满足安全和使用功能要求,可按技术处理方案和协商文件要求予以验收。

3.(1)所有环向、纵向对接焊缝和螺旋缝焊缝应进行100%射线检测和100%超声检测。

除环向、纵向对接焊缝和螺旋缝焊缝以外的所有焊缝(包括管道支承件与管道组成件连接的焊缝)应进行100%渗透检测或100%磁粉检测。

(2)设计单位进行管道系统的柔性分析。

4.错误之处1:图中只安装了一块压力表

整改1:安装的压力表不得少于两块。

错误之处2:加压系统的碳钢管与系统的不锈钢管道直接连接不符合要求

整改2:碳钢管与不锈钢管道连接应采用不锈钢法兰或过渡接头连接。

第102题

【背景资料】

A公司总承包2X660MW火力发电厂1#机组的建筑安装工程,工程包括:锅炉、汽轮发电机、水处理、脱硫系统等。A公司将水泵、管道安装分包给B公司施工。B公司在凝结水泵初步找正后,即进行管道连接,因出口管道与设备不同心,无法正常对口,便用手拉葫芦强制调整管道,被A公司制止。B公司整改后,并在联轴节上架设仪表监视设备位移,保证管道与水泵的安装质量。锅炉补给水管道设计为埋地敷设,施工完毕自检合格后,以书面形式通知监理申请隐蔽工程验收。第二天进行土方回填时,被监理工程师制止。在未采取任何技术措施的情况下,公司对凝汽器汽侧进行了灌水试验(见图2),无泄露,但造成部分弹簧支座因过载而损坏。

返修后,进行汽轮机组轴系对轮中心找正工作,经初找、复找验收合格。主体工程、辅助工程和公用设施按设计文件要求建成,单位工程验收合格后,建设单位及时向政府有关部门申请项目的专项验收,并提供备案申报表、施工许可文件复印件及规定的相关材料等,项目通过专项验收。

【问题】

1.A公司为什么制止凝结水管道连接?B公司应如何进行整改?在联轴节上应架设哪些仪表监视设备位移?

2.说明监理工程师制止土方回填的理由,隐蔽工程验收通知内容有哪些?

3.写出凝汽器灌水试验前后的注意事项,灌水水位应高出哪个部件?轴系中心复找工作应在凝汽器什么状态下进行?

4.建设工程项目投入试生产前和试生产阶段应完成哪些专项验收?

参考答案:见解析

解析:

1.(1)B公司在凝结水泵初步找正后,即进行管道连接。且在连接时使用手拉葫芦强制对口,不符合规范要求,故A公司制止了B公司凝结水管道连接施工。

(2)B公司在管道与凝结水泵连接前,应在自由状态下检验法兰的平行度和同轴度,偏差应符合规定要求;在凝结水泵安装定位并紧固地脚螺栓后再进行管道连接。连接时都不应使凝结水泵承受附加外力。

(3)管道与凝结水泵最终连接时,应在联轴节上架设百分表监视机械设备位移。

2.土方回填属于隐蔽工程,具备隐蔽条件时,施工单位进行自检,并在隐蔽前48h以书面形式通知建设单位(监理单位)或工程质量监督、检验单位进行验收。第二天进行土方回填,故监理工程师制止土方回填。

隐蔽工程验收通知内容包括:隐蔽验收的内容、隐蔽方式、验收时间和地点等。

3.(1)已经就位在弹簧支座上的凝汽器,灌水试验前应加临时支撑。灌水试验完成后应及时把水放净。

(2)灌水高度应充满整个冷却管的汽侧空间并高出顶部冷却管100mm,维持24h应无渗漏。

【新教材改为:灌水高度宜在汽封洼窝以下100mm,维持24h应无渗漏。】

(3)轴系中心复找工作都是在凝汽器灌水至运行重量的状态下进行的。

4.工程专项验收主要包括:

消防验收应在建设工程项目投入试生产前完成。

安全设施验收及环境保护验收应在建设工程项目试生产阶段完成。

第103题

【背景资料】

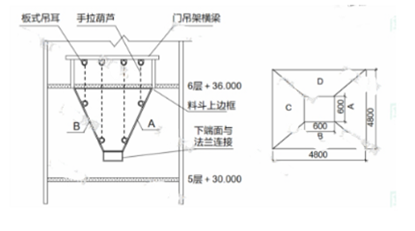

某生物新材料项目由A公司总承包,A公司项目部经理在策划组织机构时,项目部根据项目的大小和具体情况配备了项目部技术人员,满足了技术管理要求。项目中的料仓盛装的浆糊流体介质温约42℃,料仓外壁保温材料为半硬质岩棉材料。料仓由ABCD四块不锈钢壁板组焊而成。尺寸和安装位置如图3所示。

门吊架横梁上挂设4只手拉葫芦,通过卸扣、钢丝绳吊索与料仓壁板上吊耳(材料为Q235)连接成吊装系统。

料仓的吊装顺序为:A、C-→B、D;料仓四块不锈钢焊接方法是焊条电弧焊。设计要求:料仓正方形出料口连接法兰安装水平允许偏差≤1mm,对角线允许偏差≤2mm,中心位置允许偏差≤1.5mm。料仓工程质量检查时,质量员提出吊耳与料仓壁板为异种钢焊接,违反“禁止不锈钢与碳素钢接触”的规定。项目部对料仓临时吊耳进行了标识和记录,根据材质和严重程度编制并提交了质量问题调查报告,及时返修后,质量验收合格。

【问题】

1.项目经理根据项目大小和具体情况如何配备技术人员?保温材料到达施工现场应检查哪些质量证明文件?

2.分析图3中存在哪些安全事故危险源?不锈钢壁板组对焊接作业过程中存在哪些职业健康危害因素?

3.料仓出料口端平面标高基准点和纵横中心线的测量应分别使用哪种测量仪器?

4.项目部编制的吊耳质量问题调查报告应及时提交给哪些单位?

参考答案:见解析

解析:

1.项目经理应根据项目大小和具体情况,按分部、分项工程和专业配备技术人员。

【新教材变动,答案修改为:根据项目大小和具体情况,按单位、分部、分项工程和专业配备。】

对于到达施工现场的保温材料,必须检查其出厂合格证书或化验、物性试验记录,凡不符合设计性能要求的不予使用,有疑义时必须做抽样复核。

2.(1)图中存在的安全事故危险源包括:高空作业、高空物体坠落、受限空间作业、火灾、机械伤害、吸入有害烟雾、交叉作业、物体打击、起重吊装失稳、焊接射线检测、触电、窒息、滑倒、临时用电、动用明火等。

(2)不锈钢壁板组对焊接作业过程中存在职业健康危害因素:电焊烟尘、锰及其化合物、一氧化碳、氮氧化物、臭氧、紫外热、红外线、高温、高处作业等。

3.料仓出料口端平面标高基准点的测量应采用水准仪;

纵横中心线的测量应采用经纬仪。

4.项目部编制的吊耳质量问题调查报告应及时提交给建设单位、监理单位和施工单位管理部门。【此知识点已删除】

第104题

【背景资料】

A公司承包某商务园区电气工程,工程内容10/0.4-LN9731 型变电所、供电线路、室内电气主要设备(三相变压器、开关柜)由建设单位采购,设备已运抵施工现场,其他设备材料由A 公司采购。A 公司依据施工图、资源配置计划编制了10/0.4-LN9731 型变电所安装工作的逻辑关系及持续时间图。

A公司将3000M 电缆排管分包B 公司,预计单价130 元/M,工期30 天,B 公司签订合同后第15 天结束前,A 公司检查电缆排管施工进度,B 公司完成电缆排管1000M,但支付B 公司工程进度款累计已达200000元,A 公司对B 公司警告,要求加快进度。

A 公司对B 公司进行质量管理协调,编制质量检验计划与电缆排管施工进度计划一致,A 公司检查电缆型号、规格、绝缘电阻和绝缘试验均符合要求,在电缆排管检查合格后按施工图进行电缆敷设,供电线路设计要求完成。

变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变电器进行冲击合闸验收3次,每次间隔时间3min,无异常现象。A 公司认为交接试验合格,被监理工程师提出异议,要求重新冲击合闸试验。

建设单位要求变电所单独验收,给商务园区供电,A 公司的整理变电所工程验收资料,在试运行验收中,有一台变压器运行噪声较大,经有关部门检查分析及A 公司提供施工文件证明,不属于安装质量问题,后经变压器厂家调整处理通过验收。

10/0.4-LN9731 型变电所安装工作的逻辑关系及持续时间

【问题】

1.按表4计算变电所安装的计划工期,如果每项工作都按表4压缩天数,其工期能压缩到多少天?

2.计算电缆排管施工的费用绩效指标CPI,和进度绩效指标SPI,判断B公司电缆排管施工进度是提前还是滞后?

3.电缆排管施工中的质量管理协调有哪些同步性的作用?10KV电力电缆应做哪些试验。

4.变压器高、低压绕组的绝缘电阻测量应分别用多少伏的兆欧表?监理工程师为什么提出异议,写出正确后冲击合闸要求。

5.变电所工程是否可以单独验收,试运行验收中发生的质量问题,A公司可提供哪些施工文件来证明不是安装质量问题。

参考答案:见解析

解析:

1.变电所安装计划工期为58天;如果每项工作都按表压缩天数,变电所安装最多可以压缩到48天。

2.CPI=BCWP/ACWP=130×1000/200000=0.65<1

SPI=BCWP/BCWS=130×1000/130×1500=0.67<1

SPI<1,B公司电缆排管施工进度落后。

3.电缆排管施工中的质量管理协调,主要作用于质量检查、检验计划编制与施工进度计划要求的一致性,作用于质量检查或验收记录的形成与施工实体进度形成的同步性,作用于不同专业施工工序交接间的及时性,作用于发生质量问题后处理的各专业间作业人员的协同性。

10kV 电力电缆应做的试验包括:交流耐压试验、直流泄漏试验和直流耐压试验。

4.(1)变压器高低压的绝缘电阻测量应分别用2500V和500V的兆欧表。

(2)监理工程师提出异议的原因是变压器在额定电压下的冲击合闸试验不符合规范要求。

(3)正确的冲击合闸要求:在额定电压下对变压器的冲击合闸试验,应进行5次,每次间隔时间宜为5min应无异常现象。

5.变电所工程可以单独验收。

A公司可提供施工文件包括:合同文件、设计文件、施工记录和变压器安装技术说明书。

第105题

【背景资料】

某施工单位承接了一处500kt/d的金属矿综合回收技术改造项目。该项目的熔炼房内设计有一台桥式起重机(额定起重量50t,跨度19米),方案采用直立桅杆吊装系统进行设备就位安装。

工程中的氧气输送管道设计压力为0.8MPa,材质:20#钢,304不锈钢,321不锈钢。规格主要有φ377,φ325,φ159,φ108,φ89,φ76。制氧站在地上管网及底吹,阳极炉、鼓风机房界内工艺管道共约1500m。

施工单位编制了施工组织设计及各项施工方案,经审批通过,在氧气管道安装合格具备压力试验条件后,对管道系统进行了强度试验。用氮气作为试验介质,先缓慢升压到设计压力的50%,经检查无异常,以10%试压压力逐级升压,每级稳压3min,直到试验压力,稳压10min降到设计压力,检查管道无泄漏。

为了保证富氧底吹炉内衬的砌筑质量,施工单位对砌筑过程中的质量问题进行了现场调查并统计了质量问题(见下表),针对质量问题用因果分析图找出了主要原因。

【问题】

1.本工程的哪个设备安装应编制危大工程专项施工方案?该专项方案编制后必须经过哪个步骤才能实施?

2.施工单位承接本项目应具备哪些特种设备的施工许可?

3.影响富氧底吹炉砌筑的主要质量问题有哪几个?累计频率是多少?找到质量问题的主要原因之后要做什么工作? 4.直立单桅杆吊装系统由哪几部分组成?卷扬机走绳,桅杆缆风绳和起重机捆绑绳的安全系数分别应不小于多少?

5.氧气管道的酸洗钝化有哪些工序内容?计算氧气管道采用氮气的试验压力。

参考答案:见解析

解析:

1.1)桥式起重机的安装应该编制危大工程专项施工方案

2)专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章。施工单位组织召开专家论证会方可实施。

2.(1)压力管道安装许可(氧气管道安装许可)

(2)起重机械安装许可(桥式起重机安装许可、桅杆式起重机安装许可)

3.1)影响富氧底吹炉砌筑的主要质量问题:错牙

2)累计频率是:47.3%

3)找到质量问题的主要原因之后要

①确定根据质量问题的范围、性质、原因和影响程度

②确定处置方案

③并经建设单位、监理单位同意并批准

4.(1)通常由桅杆、缆风系统、提升系统、托排滚杠系统、牵引溜尾系统等组成。

卷扬机走绳,安全系数应大于或等于5;

起重机捆绑绳,安全系数应大于或等于6;

桅杆缆风绳,安全系数应大于或等于3.5

5.(1)管道酸洗钝化应按脱脂去油、酸洗、水洗、钝化、水洗、无油压缩空气吹干的顺序进行。

(2)工业管道气压试验压力为:1.15倍设计压力。

氧气管道采用氮气的试验压力=0.8×1.15=0.92MPa。

第106题

下列管材中,属于金属层状复合材料的是(  )。

A.镍基合金钢管

B.衬不锈钢复合钢管

C.钢塑复合钢管

D.衬聚四氟乙烯钢管

参考答案:B

解析:

【内容考查】金属层状复合材料的分类。

【选项分析】金属层状复合材料的分类,包括:钛钢、铝钢、铜钢、钛不锈钢、镍不锈钢、不锈钢碳钢等复合材料。

第107题

关于互感器性能的说法,错误的是(  )。

A.将大电流变换成小电流

B.将仪表与高压隔离

C.使测量仪表实现标准化

D.可以直接测量电流

参考答案:D

解析:

【内容考查】此题考查互感器性能。

【选项分析】互感器具有将电网高电压、大电流变换成低电压、小电流;与测量仪表配合,可以测量电能;使测量仪表实现标准化和小型化;将人员和仪表与高电压、大电流隔离等性能。

第108题

关于工程测量的说法,错误的是(  )。

A.通常机电工程的测量精度高于建筑工程

B.机电工程的测量贯穿于工程施工全过程

C.必须对建设单位提供的基准点进行复测

D.工程测量工序与工程施工工序密切相关

参考答案:C

解析:

【考查内容】此题考查工程测量的相关要求。

【选项分析】精度要求高,相比土建的建筑物,机电工程测量的精度误差要求要精确得多。

工程测量贯穿于整个施工过程中。从基础划线、标高测量到设备安装的全过程,都需要进行工程测量,以使其各部分的尺寸、位置符合设计要求。

“必须对建设单位提供的基准点进行复测”说法太绝对,要慎选。

工程测量工序与工程施工工序密切相关。某项工序还没有开工,就不能进行该项的工程测量。

第109题

锅炉钢结构组件吊装时,与吊点选择无关的是(  )。

A.组件的结构强度和刚度

B.吊装机具的起升高度

C.起重机索具的安全要求

D.锅炉钢结构开口方式

参考答案:D

解析:

【考查内容】此题考查锅炉钢结构组件吊装起吊节点的选定。

【选项分析】即根据组件的结构、强度、刚度,机具起吊高度,起重索具安全要求等选定。

第110题

关于自动化仪表取源部件的安装要求,正确的是( )。

A.合金钢管道上取源部件的开孔采用气割加工

B.取源部件安装后应与管道同时进行压力试验

C.绝热管道上安装的取源部件不应露出绝热层

D.取源阀门与管道的连接应采用卡套式接头

参考答案:B

解析:

【考查内容】此题考查自动化仪表取源部件的安装要求。

【选项分析】合金钢管道上开孔时,应采用机械加工的方法;

当设备及管道有绝热层时,安装的取源部件应露出绝热层外;

取源阀门与设备或管道的连接不宜采用卡套式接头。

第111题

钢制管道内衬氯丁胶乳水泥砂浆属于( )防腐蚀措施。

A.介质处理

B.添加缓蚀剂

C.覆盖层

D.电化学保护

参考答案:C

解析:

【考查内容】此题考查设备及管道防腐蚀措施。

【选项分析】氯丁胶乳水泥砂浆属于衬里,而衬里属于覆盖层。

第112题

关于管道保温结构的说法,正确的是( )。

A.保温结构与保冷结构相同

B.任何环境下均无需防潮层

C.各层功能与保冷结构不同

D.以保温结构热流方向相反

参考答案:D

解析:

【考查内容】此题考查保温结构的组成

【选项分析】保温结构的组成与保冷结构不同,保温结构通常只有防腐层、保温层及保护层三层组成。

在潮湿环境或埋地状况下需增设防潮层,各层的功能与保冷结构各层的功能相同。

【此知识点已变更为:1.保温结构由保温层和保护层组成。2.保冷结构由保冷层、防潮层和保护层组成。按新教材此题没有正确答案。】

第113题

施工阶段项目成本控制的要点是( )。

A.落实成本计划

B.编制成本计划

C.成本计划分解

D.成本分析考核

参考答案:A

解析:

【考查内容】此题考查施工阶段项目成本的控制要点。

【选项分析】施工阶段项目成本的控制要点:

(1)对分解的成本计划进行落实。

(2)记录、整理、核算实际发生的费用,计算实际成本。

(3)进行成本差异分析,采取有效的纠偏措施,充分注意不利差异产生的原因,以防对后续作业成本产生不利影响或因质量低劣而造成返工现象。

(4)注意工程变更,关注不可预计的外部条件对成本控制的影响。

第114题

下列不属于电梯制造厂应提供的资料是( )。

A.井道布置图

B.产品合格证明文件

C.安装使用说明

D.电梯安装方案

参考答案:D

解析:

【考查内容】此题考查电梯制造厂提供的资料。

【选项分析】电梯制造厂提供的资料:

(1)制造许可证明文件;

(2)电梯整机型式检验合格证书或报告书;

(3)产品质量证明文件;

(4)门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护装置、驱动主机、控制柜等安全保护装置和主要部件的型式检验合格证,以及限速器和渐进安全钳的调试证书;

(5)机房或者机器设备间及井道布置图;

(6)电气原理图,包括动力电路和连接电气安全装置的电路;

(7)安装使用维护说明书。

第115题

下列属于气体灭火系统的组成是(  )。

A.储存装置

B.混合装置

C.发生装置

D.反应装置

参考答案:A

解析:

【考查内容】此题考查气体灭火系统的组成。

【选项分析】气体灭火系统是指由气体作为灭火剂的灭火系统。气体灭火系统主要包括:管道安装、系统组件安装(喷头、选择阀、储存装置)、二氧化碳称重检验装置等。

第116题

下列不属于采购计划实施项目的是( )。

A.报价评审

B.接收请购文件

C.包装及运输

D.编制采购计划

参考答案:D

解析:

【考查内容】此题考查采购计划实施项目包括的内容。

【选项分析】“编制采购计划”属于准备阶段内容。实施阶段:采办小组的主要工作包括接收请购文件、确定合格供应商、招标或询价、报价评审或评标定标、召开供应商协调会、签订合同、调整采购计划、催交、检验、包装及运输等。

第117题

下列不属于工程文件的是( )。

A.施工图纸

B.标准规范

C.技术协议

D.会议纪要

参考答案:B

解析:

【考查内容】此题考查工程文件包含的内容。

【选项分析】工程文件,如施工图纸、技术协议、主要设备材料清单、主要设备技术文件、新产品工艺性试验资料、会议纪要等。

第118题

关于保修期说法正确的是(  )。

A.保修期从竣工验收合格之日算起

B.管线的保修期为3年

C.供热保修期为1年

D.设备安装的保修期为5年

参考答案:A

解析:

【考查内容】此题考查工程的最低保修期。

【选项分析】根据《建设工程质量管理条例》的规定,建设工程中安装工程在正常使用条件下的最低保修期限为:

1.建设工程的保修期自竣工验收合格之日起计算。

2.电气管线、给水排水管道、设备安装工程保修期为2年。

3.供热和供冷系统为2个供暖期、供冷期。

4.其他项目的保修期由发包单位与承包单位约定。

第119题

工程验收时,经建设单位验收不影响安全结构和使用功能的应该( )。

A.不作处理

B.返工

C.返修

D.报废处理

参考答案:A

解析:

【考查内容】此题考查不合格品处理。

【选项分析】不作处理:某些工程质量虽不符合规定的要求,但经过分析、论证、法定检测单位鉴定和设计等有关部门认可,对工程或结构使用及安全影响不大、经后续工序可以弥补的;或经检测鉴定虽达不到设计要求,但经原设计单位核算,仍能满足结构安全和使用功能的,也可不作专门处理。

第120题

离心泵在给水试运转后,不正确的做法是(  )。

A.关闭泵的入口阀门

B.关闭附属系统阀门

C.用清水冲洗离心泵

D.放净泵内积存液体

参考答案:C

解析:

【考查内容】此题考查泵单机试运转要求。

【选项分析】离心泵试运转后,应关闭泵的入口阀门,待泵冷却后再依次关闭附属系统的阀门;输送易结晶、凝固、沉淀等介质的泵,停泵后应防止堵塞,并及时用清水或其他介质冲洗泵和管道;放净泵内积存的液体。

进入题库练习及模拟考试
