第121题
关于计量器具说法正确的是( )。
A.检测器具的测量误差大于被测对象的测量误差
B.封存的计量器具重新启用时,无需检定
C.不同检测仪器可以混存
D.测量仪器标记不清视为不合格
参考答案:D
解析:
【考查内容】此题考查计量器具的使用管理要求。
【选项分析】检测器具的测量极限误差必须小于或等于被测对象所能允许的测量极限误差。
封存的计量器具重新启用时,必须经检定合格后,方可使用。
检测器具应分类存放、标识清楚,针对不同要求采取相应的防护措施。
第122题
不属于临时用电组织设计的内容( )。
A.核算电费
B.电气平面图
C.电器的类型
D.总配电箱的位置
参考答案:A
解析:
【考查内容】此题考查临时用电施工组织设计主要包括的内容。
【选项分析】临时用电施工组织设计主要内容应包括:现场勘察;确定电源进线、变电所、配电室、总配电箱、分配电箱等的位置及线路走向;进行负荷计算;选择变压器容量、导线截面积和电器的类型、规格;绘制电气平面图、立面固和接线系统图;配电装置安装、防雷接地安装、线路敷设等施工内容的技术要求;建立用电施工管理组织机构;制定安全用电技术措施和电气防火措施。
【此知识点变更为:临时用电施工组织设计主要内容应包括:工程概况、编制依据、用电施工管理组织机构、配电装置安装、防雷接地安装、线路敷设等施工内容的技术要求、安全用电及防火措施。根据新教材此题没有正确答案】
第123题
产地储存库与使用单位之间的油气管道属于( )。
A.动力管道
B.工业管道
C.公用管道
D.长输管道
参考答案:D
解析:
【考查内容】此题考查压力管道的分类。
【选项分析】长输(油气)管道,是指在产地、储存库、使用单位之间的用于输送(油气)商品介质的管道。《压力管道规范长输管道》GB/T 34275-2017规定的长输管道系统。
第124题
自动化仪表安装工程中,主控室的仪表分部工程不包括( )。
A.取源部件安装
B.仪表线路安装
C.电源设备安装
D.仪表盘柜安装
参考答案:A
解析:
【考查内容】此题考查自动化仪表安装工程的划分。
【选项分析】主控制室的仪表分部工程可划分为:盘柜安装、电源设备安装、仪表线路安装、接地、系统硬件和软件试验等分项工程。
第125题
下列项目属于建筑安装工程一般项目是( )。
A.保证主要使用功能要求的检验项目
B.保证工程安全节能和环保的项目
C.因无法定量而采取定性检验的项目
D.确定该检验批主要性能的检验项目
参考答案:C
解析:
【考查内容】此题考查一般项目的划分。
【选项分析】一般项目:
(1)一般项目指主控项目以外的检验项目,属检验批的检验内容。
(2)一般项目包括的主要内容有:允许有一定偏差的项目,最多不超过20%的检查点可以超过允许偏差值,但不能超过允许值的150% 。对不能确定偏差而又允许出现一定缺陷的项目。
(3)一些无法定量而采取定性的项目。如管道接口项目,无外露油麻等;卫生器具给水配件安装项目,接口严密、启闭部分灵活等。
第126题
设备吊装工艺设计中,吊装参数表的主要内容包括( )。
A.设备规格尺寸
B.设备重心位置
C.设备就位标高
D.设备吊装重量
E.设备运输线路
参考答案:AD
解析:
【考查内容】考查吊装方案的主要内容。
【选项分析】吊装参数表,主要包括设备规格尺寸、金属总重量、吊装总重量、重心标高、吊点方位及标高等。若采用分段吊装,应注明设备分段尺寸、分段重量。
【此知识点变更为:吊装参数表,主要包括设备规格尺寸、设备总重量、吊装总重量、重心标高、吊点方位及标高等。若采用分段吊装,应注明设备分段尺寸、分段重量。】
第127题
下列参数中,影响焊条电弧焊焊接线能量大小的有( )。
A.焊机功率
B.焊接电流
C.电弧电压
D.焊接速度
E.焊条直径
参考答案:BCD
解析:
【考查内容】焊接线能量
【选项分析】对有冲击力韧性要求的焊缝,施焊时应测量焊接线能量并记录。与焊接线能量有直接关系的因素包括:焊接电流、电弧电压和焊接速度。
第128题
机械设备联轴器装配时,需要测量的项目有( )。
A.两轴心径向位移
B.外径光洁度
C.联轴器的外径圆度
D.两轴线倾斜
E.联轴器的端面间隙
参考答案:ADE
解析:
【考查内容】机械设备典型零部件的安装
【选项分析】联轴器装配要求:联轴器装配时,需要测量两轴心径向位移、两轴线倾斜和端面间隙。
第129题
下列关于油浸式变压器二次搬运和就位的说法,正确的是( )。
A.变压器可以用滚杠及卷扬机托运的运输方式
B.顶盖气体继电器气流方向有0.5%的坡度
C.就位后应将滚轮用能拆卸的制动装置固定
D.二次搬运时变压器倾斜角不得超过15°
E.可使用变压器顶盖上部吊环吊装变压器
参考答案:ACD
解析:
【考查内容】此题考查变压器安装技术。
【选项分析】变压器基础的轨道应水平,轨距与轮距应配合,装有气体继电器的变压器顶盖,沿气体继电器的气流方向有1.0% - 1.5%的升高坡度。
变压器吊装时,索具必须检查合格,钢丝绳必须挂在油箱的吊钩上,变压器顶盖上部的吊环仅作吊芯检查用,严禁用此吊环吊装整台变压器。
第130题
不锈钢工艺管道的水冲洗实施要点中,正确的有( )。
A.水中氯离子含量不超过25ppm
B.水冲洗的流速不得低于1.5m/s
C.排放管在排水时不得形成负压
D.排放管内径小于被冲洗管的60%
E.冲洗压力应大于管道设计压力
参考答案:ABC
解析:
【考查内容】此题考查管道的水冲洗实施要点。
【选项分析】水冲洗排放管的截面积不应小于被冲洗管截面积的60%,排水时不得形成负压。
水冲洗流速不得低于1.5m/s,冲洗压力不得超过管道的设计压力。
第131题
关于高强度螺栓连接的说法,正确的是( )。
A.螺栓连接前应进行摩擦面抗滑移系数复验
B.不能自由穿入螺栓的螺栓孔可用气割扩孔
C.高强度螺栓初拧和终拉后要做好颜色标记
D.高强度螺栓终拧后的螺栓露出螺母2~3扣
E.扭剪型高强度螺栓的拧紧应采用扭矩法
参考答案:AD
解析:
【考查内容】考查高强度螺栓连接。
【选项分析】高强度螺栓现场安装应能自由穿入螺栓孔,不得强行穿入。螺栓不能自由穿入时可采用铰刀或锉刀修整螺栓孔,不得采用气割扩孔。
初拧(复拧)后应对螺母涂刷颜色标记。
对所有梅花卡头未拧掉的扭剪型高强度螺栓连接副用扭矩法或转角法进行终拧并作标记。
第132题
关于中水系统管道安装的说法,正确的有( )。
A.给水管道应采用耐腐蚀的管材
B.中水管道外壁应涂浅绿色标志
C.中水给水管道应装设取水水嘴
D.管道不宜暗敷于墙体和楼板内
E.绿化浇洒宜采用地下式给水栓
参考答案:ABDE
解析:
【考查内容】此题考查建筑中水管道及配件安装。
【选项分析】中水给水管道管材及配件应采用耐腐蚀的给水管管材及附件。
中水管道外壁应涂浅绿色标志。
中水给水管道不得装设取水水嘴。便器冲洗宜采用密闭型设备和器具。绿化、浇洒、汽车冲洗宜采用壁式或地下式的给水栓。
中水管道不宜暗装于墙体和楼板内。
第133题
关于灯具现场检查要求的说法,正确的是( )。
A.I类灯具的外露可导电部分应具有专用的PE端子
B.消防应急灯具有认证标志
C.灯具内部接线为铜芯绝缘导线
D.灯具绝缘电阻不小于0.5兆欧
E.导线绝缘层厚度不小于0.6毫米
参考答案:ABCE
解析:
【考查内容】此题考查灯具现场检查要求。
【选项分析】I类灯具的外露可导电部分应具有专用的PE端子。
消防应急灯具应获得消防产品型式试验合格评定,且具有认证标志。
灯具内部接线应为铜芯绝缘导线,其截面应与灯具功率相匹配,且不应小于0.5mm2。
灯具的绝缘电阻值不应小于2MΩ,灯具内绝缘导线的绝缘层厚度不应小于0.6mm。
第134题
国际机电工程项目合同风险防范措施中,属于自身风险防范的有( )。
A.技术风险防范
B.管理风险防范
C.财经风险防范
D.法律风险防范
E.营运风险防范
参考答案:ABE
解析:
【考查内容】考查合同风险主要表现形式及防范。
【选项分析】项目实施中自身风险防范措施:建设风险防范、营运风险防范、技术风险防范、管理风险防范。
第135题
在公共广播系统检测时,应重点关注检测参数有( )。
A.声场不均匀度
B.漏出声衰减
C.播放警示信号
D.设备信噪比
E.警报的响应时间
参考答案:ABD
解析:
【考查内容】此题考查公共广播系统检测。
【选项分析】检测公共广播系统的声场不均匀度、漏出声衰减及系统设备信噪比符合设计要求。
参考答案:见解析
解析:
1.技术交底应分层次展开,直至交底到施工操作人员。交底必须在作业前进行,并有书面交底资料。在工程开工前界定重要项目,对于重要项目的技术交底文件,应由项目技术负责人审核或批准,交底时技术负责人应到位。
2.错误一:穿越防火墙套管的设置,未明确钢制套管。
整改一:穿越防火墙应设置钢制套管。
错误二:管道焊缝布置在套管内。

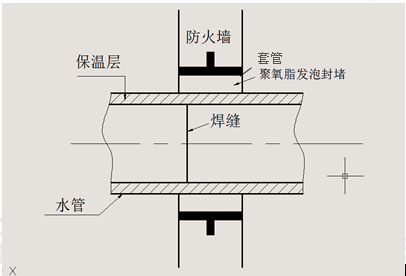

整改二:管道焊缝不得布置在套管内,应避开穿墙套管位置。
错误三:封堵材料为聚氨酯发泡材料
整改三:管道穿越防火分区时,应采用不燃材料进行封堵
3.空调供水管试验压力:1.3+0.5=1.8MPa
开式冷却水的试验压力:0.9*1.5=1.35MPa
当工作压力小于等于1.0MPa时,应为1.5倍工作压力,最低不应小于0.6MPa
当工作压力大于1.0MPa时,应为工作压力加0.5MPa。
4.试验过程中发现个别法兰和焊缝处有泄漏现象,严禁带压处理(严禁管道带压进行管道补焊),应该立即停止试压,泄压后进行处理,处理重新做压力试验,合格后方可使用。
参考答案:见解析
解析:
1. 四维(4D) 施工模拟的作用有:
(1)在BIM三维模型的基础上融合时间概念可实现四维模拟,避免施工延期。
(2)可以直观地体现施工的界面、顺序,使总承包与各专业施工之间的施工协调变得清晰明了。
(3)通过四维施工模拟与施工组织方案的结合,使设备材料进场、劳动力配置、机械排版等各项工作的安排变得更为有效、经济。设备吊装方案及一些重要的施工步骤,都可以用四维模拟的方式很明确地向业主、审批方展示出来。

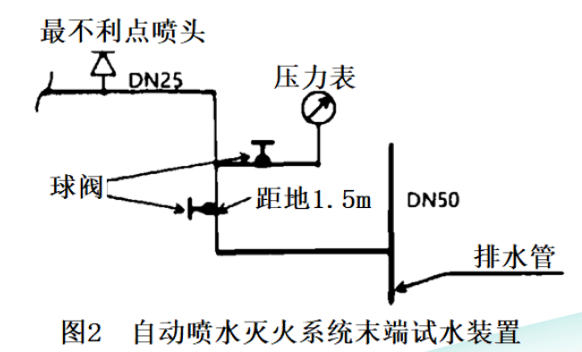

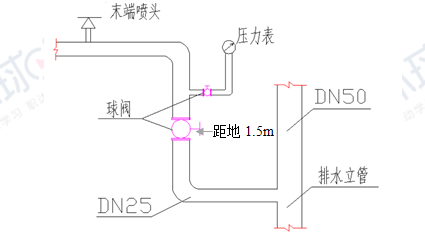

2.(1)问题:末端试水装置不得直接与排水管连接,应通过排水漏斗排入排水管道;
排水立管管径不符合要求,管径不应小于75mm;
排水立管应设置伸顶通气管,并在管端设置排水管透气帽。
(2)末端试水装置漏装了试水接头、排水漏斗、排水通气管及管帽、压力表表弯。
3.B公司未完成的调试工作还包括:水源测试;排水设施调试和联动试验。
4.联动试运行除A公司外,还应有专业承包单位(分包单位)、建设单位、监理单位。
参考答案:见解析
解析:
1.错误之处有:
错误1:水泵吸水口金属软管安装
整改1:应为橡胶软管
错误2:垂直管道上的橡胶软管和变径管的位置
整改2:应先安装变径后安装橡胶管
错误3:水泵出口未安装止回阀
整改3:水泵出口应安装止回阀
错误4:基础位置缺少减震装置
整改4:基础位置应设置减震器
错误5:“泵出口排出管没有支架”
整改5:应在泵出口排出管设置支架。
2. 1)水泵安装工序(过程)名称;
2)水泵安装过程中可能出现的质量问题;
3)提出水泵安装的质量预控措施。
3. (1)由项目部专业工程师提出设计变更申请,经项目部技术负责人审核后,送交建设(监理)单位审核。
(2)经设计单位同意后,由设计单位签发设计变更通知书并经建设(监理)单位签字后生效。
4. 1)管道管件及材料应取得制造许可的制造厂的产品质量证明文件。
2)使用前核对管道元件及材料的材质、规格、型号、数量和标识、进行外观质量和几何尺寸的检查验收。
3)对于合金材料,应采用光谱分析或其他方法对材质进行复查。
参考答案:见解析
解析:
1.(1)建筑设备监控系统深化设计的紧前工序是设备供应商的确定。
(2)深化设计的要求:自动监控系统的深化设计应具有开放结构,协议和接口都应标准化。了解建筑物的基本情况、建筑设备的位置、控制方式和技术要求等资料,然后依据监控产品进行深化设计。
施工深化中还应做好与建筑给水排水、电气、通风空调、防排烟、防火卷帘和电梯等设备的接口确认,做好与建筑装修效果的配合工作。
2. (1)系统检测应在系统试运行调试之后,所以被否定。
(2)横道图施工进度计划不能反映工作所具有的机动时间,不能反映影响工期的关键工作和关键线路,也就无法反映整个施工过程的关键所在,因而不便于施工进度控制人员抓住主要矛盾,不利于施工进度的动态控制。
工程项目规模大、工艺关系复杂时,横道图施工进度计划就很难充分暴露施工中的矛盾。由此可见,利用横道图计划控制施工进度有较大的局限性。横道图施工进度计划适用于小型项目或大型项目的子项目。
3.材料进场验收要求及规定
(1)进场验收、复检。在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;要求复检的材料应有取样送检证明报告。
(2) 按验收标准、规定验收。验收工作按质量验收规范和计量检测规定进行。
(3)验收内容应完整。包括品种、规格、型号、质量、数量、证件等。
(4)做好记录、办理验收。验收要做好记录、办理验收手续。
(5) 不符合、不合格拒绝接收。
4.搭接方式如下图:

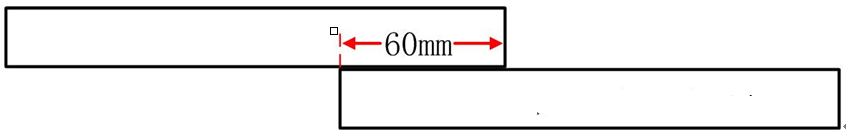

扁钢与扁钢搭接不应小于扁钢宽度的2倍,且应至少三面施焊。
5.(1)该智能化工程由四个子分部工程:

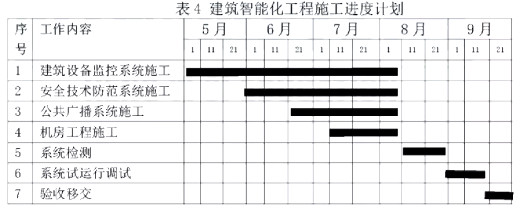

建筑设备监控系统,安全技术防范系统,公共广播系统,机房工程;
(2)子分部工程的检测结果由检测负责人做出检测结论;
监理工程师(项目专业技术负责人)签字确认。
参考答案:见解析

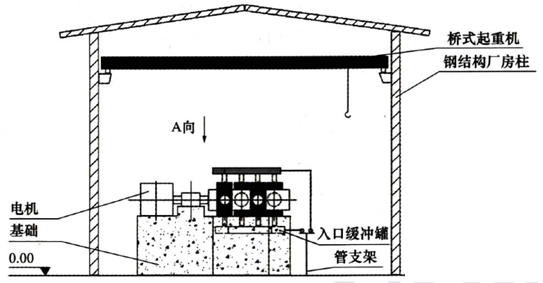

解析:
1.压缩机固定与灌浆的紧前工作为安装精度调整与检测,紧后工作为设备装配。
氢气管道吹洗的紧前工作为管道试压,紧后工作为防腐保温。
2.安装基准线包括纵、横两条中心线。
测试安装标高基准线一般采用水准仪。
3. (1) 焊材的采购 (2) 验收及复检 (3) 保管 (4) 烘干及恒温存放 (5) 发放与回收
【此知识点已删除】
4.吊装钢丝绳断脱:
主要原因:由于设计与吊装时受力不一致。
预防措施:对于细长、大面积设备或构件采用多吊点吊装。
汽车起重机翻车
主要原因:支腿不稳定、机械故障
预防措施:严格机械检查、打好支腿并用道木和钢板垫实和加固,确保支腿稳定。
5.电动机试运行前,对电动机的安装和保护接地还需要检查:
(1)检查电动机安装是否牢固,地脚螺栓是否全部拧紧。
(2)电动机的保护接地线必须连接可靠,接地线(铜芯)的截面不小于4mm²,有防松弹簧垫圈。
(3)检查电动机与传动机械的联轴器是否安装良好。
(4)通电检查电动机的转向是否正确。不正确时,在电源侧或电动机接线盒侧任意对调两根电源线即可。
(5)对于绕线型电动机还应检查滑环和电刷。
