第241题

背景资料:

某综合楼工程,地下三层,地上二十层,总建筑面积68000m2,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。

基础桩设计桩径Φ800mm。长度35m-42m,混凝土强度等级C30,共计900根,施工单位编制的桩基施工方案中列明,采用泥浆护壁成孔,导管法水下灌注C30混凝土:灌注时桩顶混凝土面超过设计标高500mm,每根桩留置1组混凝土试件:成桩后按总桩数的20%对桩身质量进行检验,监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。

地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位,施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制定了后续防控对策。

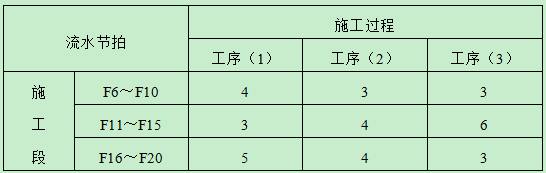

装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表示:

标准层装修施工流水节拍参数一览表(时间单位:周)

建设单位采购的材料进场复检结果不合格,监理工程师要求退场;因停工待料导致窝工,施工单位提出8万元费用索赔。材料重新进场施工完毕后,监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求;剥离检验及恢复共发生费用4万元,施工单位提出4万元费用索赔,上述索赔均在要求时限内提出,数据经监理工程师核实无误。

问题

1.指出桩基施工方案中的错误之处,并分别写出相应的正确做法。

2.变形测量发现异常情况后,第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方?

3.参照下图图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。

4.分别判断施工单位提出的两项费用索赔是否成立,并写出相应的理由。

参考答案:见解析

解析:

1.不妥之处一:灌注时桩顶混凝土面超过设计标高500mm。

正确做法:水下灌注时桩顶混凝土面标高至少要比设计标高超灌0.8~1.0m。

不妥之处二:成桩后按总桩数的20%对桩身质量进行检验。

正确做法:对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%。

2.(1)必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案。

(1)当出现下列情况之一时,必须立即进行危险报警,并应通知有关各方对基坑支护结构和周边环境保护对象采取应急措施。
1)基坑支护结构的位移值突然明显增大或基坑出现流砂、管涌、隆起或陷落等;
2)基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象;
3)基坑周边建筑的结构部分出现危害结构的变形裂缝;
4)基坑周边地面出现较严重的突发裂缝或地下裂缝、地面下陷;
5)基坑周边管线变形突然明显增长或出现裂缝、泄漏等;
6)冻土基坑经受冻融循环时,基坑周边土体温度显著上升,发生明显的冻融变形;
7)出现其他危险需要报警的情况。

3.施工横道图如下:

4.因停工待料造成的导致的窝工,施工单位提出8万元费用索赔成立。

理由:停工待料导致的窝工属于建设单位的原因,所以索赔成立。

剥离检验及恢复费用索赔成立。

理由:建设单位可以对工程质量提出异议,施工单位应当配合检测,检测合格的检测费用应由发包人承担

第242题

背景资料

    某新建体育馆工程,建筑面积约23000m2,现浇钢筋混凝土结构,钢结构网架屋盖,地下一层,地上四层,地下室顶板设计有后张法预应力混凝土梁。

    地下室顶板同条件养护试件强度达到设计要求时,施工单位现场生产经理立即向监理工程师口头申请拆除地下室顶板模板,监理工程师同意后,现场将地下室顶板模板及支架全部拆除。

    “两年专项治理行动”检查时,二层混凝土结构经回弹-取芯法检验,其强度不满足设计要求,经设计单位验算,需对二层结构进行加固处理,造成直接经济损失300余万元。工程质量事故发生后,现场有关人员立即向本单位负责人报告,并在规定的时间内逐级上报至市(设区)级人民政府住房和城乡建设主管部门。施工单位提交的质量事故报告内容包括:(1)事故发生的时间、地点、工程项目名称;(2)事故发生的简要经过,无伤亡;(3)事故发生后采取的措施及事故控制情况;(4)事故报告单位。

    屋盖网架采用有Q390GJ钢,因钢结构制作单位首次采用该材料,施工前,监理工程师要求其对首次采用的Q390GJ钢及相关的接头形式、焊接工艺参数、预热和后热措施等焊接参数组合条件进行焊接工艺评定。

    填充墙砌体采用单排孔轻骨料混凝土小砌块,专用小砌块砂浆砌筑。现场检查中发现:进场的小砌块产品龄期达到21d后,即开始浇水湿润,待小砌块表面出现浮水后,开始砌筑施工;砌筑时将小砌块的底面朝上反砌于墙上,小砌块的搭接长度为块体长度的1/3;砌体的砂浆饱满度要求为:水平灰缝90%以上,竖向灰缝85%以上;墙体每天砌筑高度为1.5m,填充墙砌筑7d后进行顶砌施工;为施工方便,在部分墙体上留置了净宽度为1.2m的临时施工洞口。监理工程师要求对错误之处进行整改。

    问题

    1.监理工程师同意地下室顶板拆模是否正确?背景资料中地下室顶板预应力梁拆除底模及支架的前置条件有哪些?

    2.本题中的质量事故属于哪个等级?指出事故上报的不妥之处。质量事故报告还应包括哪些内容?

    3.除背景资料已明确的焊接参数组合条件外,还有哪些参数的组合条件也需要进行焊接工艺评定?

    4.针对背景资料中填充墙砌体施工的不妥之处,写出相应的正确做法。

参考答案:见解析

解析:

1.(1)监理工程师同意地下室顶板拆模不正确。

(2)①现浇混凝土结构模板及支架拆除时的混凝土强度,应符合设计要求。

②拆模作业之前必须填写拆模申请,并在同条件养护试块强度记录达到规定要求时,技术负责人方能批准拆模。

③底模应在预应力筋张拉后拆除。

2.(1)本题重质量事故属于一般事故。

(2)不妥之处一:工程质量事故发生后,现场有关人员立即向本单位负责人报告。

正确做法:工程质量问题发生后,事故现场有关人员应当立即向工程建设单位负责人报告。

不妥之处二:在规定的时间内逐级上报至市(设区)级人民政府住房和城乡建设主管部门。

正确做法:较大、重大及特别重大事故逐级上报至国务院住房和城乡建设主管部门,一般事故逐级上报至省级人民政府住房和城乡建设主管部门,必要时可以越级上报事故情况。

(3)事故报告还应包括下列内容:

①工程各参建单位名称。

②初步估计的直接经济损失。

③事故的初步原因。

④事故报告单位、联系人及联系方式;

⑤其他应当报告的情况。

3.除背景资料已明确的焊接参数组合条件外,还应进行焊接工艺评定的有:

首次采用的钢材、焊接材料、焊接方法、焊接位置等各种参数及参数的组合。

4.不妥之处一:进场的小砌块产品龄期达到21天后开始砌筑施工。

正确做法:施工时所用的小砌块的产品龄期不应小于28d。

不妥之处二:待小砌块表面出现浮水后开始砌筑施工。

正确做法:小砌块表面有浮水时,不得施工。

不妥之处三:小砌块搭接长度为块体长度的1/3。

正确做法:单排孔小砌块的搭接长度应为块体长度的1/2。

不妥之处四:砌体的砂浆饱满度的要求为水平灰缝90%以上,竖向灰缝85%以上。

正确做法:砌体水平灰缝和竖向灰缝的砂浆饱满度,应按净面积计算不得低于90%。

不妥之处五:填充墙砌筑7天后进行顶砌施工。

正确做法:填充墙梁下口最后3皮砖应在下部墙砌完14d后砌筑,并由中间开始向两边斜砌。

不妥之处六:为施工方便,在部分墙上留置了净宽度为1.2m的临时施工洞口。

正确做法:在砖墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽不应超过1m。

第243题

背景资料:

某新建工程,建筑面积15000m2,地下二层,地上五层,钢筋混凝土框架结构,800mm厚钢筋混凝土筏板基础,建筑总高20m,建设单位与某施工总承包单位签订了总承包合同。施工总承包单位将建设工程的基坑工程分包给了建设单位指定的专业分包单位。

施工总承包单位项目经理部成立了安全生产领导小组,并配备了3名土建类专职安全员。项目经理部对现场的施工安全危险源进行了分辨识别,编制了项目现场防汛应急救援预案,按规定履行了审批手续,并要求专业分包单位按照应急救援预案进行一次应急演练。专业分包单位以没有配备相应救援器材和难以现场演练拒绝。总承包单位要求专业分包单位根据国家和行业相关规定进行整改。

外装修施工时,施工单位搭设了扣件式钢管脚手架(如下图),架体搭设完成后,进行了验收检查,提出了整改意见。

项目经理组织参建各方人员进行高处作业专职安全检查,检查内容包括安全帽、安全网、安全带、悬挑式物料钢平台等。监理工程师认为检查项目不全面,要求根据《建设施工安全检查标准》(JGJ 59-2011)予以补充。

问题

1.本工程至少应配置几名专职安全员?根据《住房和城乡建设部关于印发建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定实施意见的通知》(建质[2015]206号),项目经理部配置的专职安全员是否妥当?并说明理由。

2.对于施工总承包单位编制的防汛应急救援预案,专业分包单位应如何执行?

3.指出背景资料中脚手架搭设的错误之处。

4.按照《建筑施工安全检查标准》(JGJ 59-2011),现场高处作业检查的项目还应补充哪些?

参考答案:见解析

解析:

1.(1)本工程至少营配置2名专职安全员。

(2)项目经理部配置的专职安全员不妥当。

理由:专职安全生产管理人员分为机械、土建、综合三类。

 2、专业分包单位应:(1)成立防讯应急领导小组并明确职责;

  (2)按应急专业队伍的职责要求,成立应急队伍、并对应急物资进行学习使用;

  (3)进行应急人员的专项培训;

  (4)应结合实际情况幵展一次防汛专项的应急演练。

3.不妥之处一:立杆采用搭接方式接长。

正确做法:立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。

不妥之处二:连墙件仅用Φ8钢筋与主体拉结。

正确做法:严禁使用只有钢筋的柔性连墙件。宜采用刚性连墙件与建筑物可靠连接,亦可采用钢筋与顶撑配合使用的附墙连接方式。

不妥之处三:横向扫地杆在纵向扫地杆上部。

正确做法:横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

不妥之处四:高处架体扫地杆未向低处延伸两跨。

正确做法: 当立杆的基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定。

不妥之处五:图中最底一步距的距离为2.3m。

正确做法:最底层脚手架的步距不宜大于2m。

4.现场高处作业检查的项目还应补充:临边防护、洞口防护、通道口防护、攀登作业、悬空作业、移动式操作平台。

第244题

背景资料

       某新建住宅楼工程,建筑面积43200m²,砖混结构,投资额25910万元。 建设单位自行编制了招标工程量清单等招标文件,其中部分条款内容为:本工程实行施工总承包模式:承包范围为土建、水电安装、内外装修及室外道路和小区园林景观,施工质量标准为合格;工程款按每月完成工程量的80%支付,保修金为总价的5%,招标控制价为25000万元,工期自2013年7月1日起至2014年9月30日止,工期为15个月,园林景观由建设单位指定专业分包单位施工。

       某施工总承包单位按市场价格计算为25200万元,为确保中标最终以23500万元作为投标价,经公开招投标,该总承包单位中标,双方签订了工程施工总承包合同A,并上报建设行政主管部门。建设单位因资金紧张,提出工程款支付比例修改为按每月完成工程量的70%支付,并提出今后在同等条件下该施工总承包单位可以优先中标的条件,施工总承包单位同意了建设单位这一要求,双方据此重新签订了施工总承包合同B,约定照此执行。

       施工总承包单位组建了项目经理部,于2013年6月20日进场进行施工准备,进场7天内,建设单位组织设计、监理等单位共同完成了图纸会审工作,相关方提出并会签了相关意见,项目经理部进行了图纸交底工作。

      2013年6月28日,施工总承包单位编制了项目管理实施规划,其中:项目成本目标为21620万元,项目现金流量表如下(单位:万元):

      截止2013年12月末,累计发生工程成本10395万元,处置废旧材料所得3.5万元,获得贷款资金800万元,施工进度奖励146万元。

      内装修施工前,项目经理部发现建设单位提供的工程量清单中未包括一层公共区域楼地面面层子目,铺贴面积1200㎡。因招标工程量清单中没有类似子目,于是项目经理部按照市场价格信息重新组价,综合单价1200元/㎡。经现场专业监理工程师审核后上报建设单位。

      2014年9月30日工程通过竣工验收,建设单位依照相关规定,提交了工程竣工验收备案表、工程竣工验收报告、人防及消防单位出具的验收文件,并获的规划、环保等部门出具的认可文件,在当地建设行政主管部门完成了相关备案工作。

问题

1.双方签订合同的行为是否违法?双方签订的哪份合同有效?施工单位遇到此类现象时,需要把握哪些关键点?

2.工程图纸会审还应有哪些单位参加?项目经理部进行图纸交底工作的目的是什么?

3.项目经理部制定项目成本计划的依据有哪些?施工至第几个月时项目累计现金流为正?该月的累计净现金流是多少万元?

4.截止2014年12月末,本项目的合同完工进度是多少?建造合同收入是多少万元(保留小数点后两位)?资金供应需要考虑哪些条件?

5.招标单位应对哪些招标工程量清单总体要求负责?除工程量清单漏项外,还有哪些情况允许调整招标工程量清单所列工程量?依据本合同原则计算一层公共区域楼地面面层的综合单价(单位:元/m2)及总价(单位:万元,保留小数点后两位)分别是多少?

6.本项目的竣工验收备案工作中,施工总承包单位还要向建设单位提交哪些文件?

参考答案:见解析

解析:

1.(1)签订合同的行为违法。

(2)A合同有效。

(3)施工单位遇到此类现象时,需要以招标文件的规定来进行付款,以法律法规标准为准绳。

2.(1)图纸会审还应有专业分包单位、施工总承包单位参加。

(2)①使具体的作业者和管理者掌握工程关键部分的技术要求,保证工程质量。

②明确施工过程中存在质量风险源的关键部位或工序,提出风险控制需求和工作建议,避免不必要的质量问题和损失和风险。

③把质量管理计划的具体规定和安排以及实现的方法和措施进一步落实在质量活动实施过程中,促使具体工作者进一步掌握质量标准,促进工程质量的提升。

3.(1)项目经理部应依据下列文件编制项目成本计划:合同文件;项目管理实施规划;可研报告和相关设计文件;市场价格信息;相关定额;类似项目的成本资料。

(2)第8个月为正。

(3)该月的累计净现金流未425万元。

4.(1)本项目的合同完工进度=累计发生的工程成本/计划成本=10395/21620=48.08%

(2)此题有两种计算方法

 截止到2013年12月末,合同收入=合同完成进度*中标造价=48.08%*23500=11298.80万元。

建造合同收入=11298.80+146=11444.80万元。

截止到2014年12月末(考虑一层公共区域楼地面面层的综合总价):合同完工进度100%,建造合同收入=23500+146+135.36=23781.36万元。一层公共区域楼地面面层的综合总价135.36万元(参见第5题解析)

(3)资金供应考虑的条件:项目财务管理人员应根据项目进度计划、费用计划、合同价款及支付条件,编制项目资金流动计划和项目财务用款计划,按规定程序审批后实施,对项目资金的运作实行严格的监控。

5.(1)招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。

(2)除工程量清单漏项外,法律法规变化时也可进行调整。

(3)承包人报价浮动率L=(1一中标价/招标控制价)×100%

=(1-23500/25000)=6%

所以一层公共区域楼地面面层的综合单价=1200×(1-L)

=1200×(1-6%)=1128

所以一层公共区域楼地面面层的总价为:1200×1128=135.36万元。

6.施工总承包单位还要向建设单位提交的文件:

施工单位签署的工程质量保修书。

法规、规章规定必须提供的其他文件。

第245题

背景资料

某住宅楼工程,场地占地面积10000m2,建筑面积约14000m2,地下2层,地上16层,层高2.8m,檐口高47m,结构设计为筏板基础,剪力墙结构,施工总承包单位为外地企业,在本项目所在地设有分公司。

本工程项目经理组织编制了项目施工组织设计,经分公司技术部经理审核后,报分公司总工程师(公司总工程师授权)审批;由项目技术部经理主持编制

外脚手架(落地式)施工方案,经项目总工程师审批;专业承包单位组织编制塔吊安装拆卸方案,按规定经专家论证后,报施工总承包单位总工程师、总监理工程师、建设单位负责人签字批准实施。

在施工现场消防技术方案中,临时施工道路(宽4m)与施工(消防)用主水管沿在建住宅楼环状布置,消火栓设在施工道路两侧,距路中线5m,在建住宅楼外边线距道路中线9m,施工用水管计算中,现场施工用水量(q1+q2+q3+q4)为8.5L/s,管网水流速度1.6m/s,漏水损失10%,消防用水量按最小用水量就计算。

根据项目试验计划,项目总工程师会同试验员选定在1、3、5、7、9、11、13、16层各留置1组C30混凝土同条件养护试件,试件在浇筑点制作,脱模后放置在下一层楼梯口处,第5层的C30混凝土同条件养护试件强度试验结果为28MPa.

施工过程中发生塔吊倒塌事故。在调查塔吊基础时发现;塔吊基础为6m*6m*0.9m,混凝土强等级为C20,天然地基持力层承载力特征值(fak)为120kPa,施工单位仅对地基承载力进行计算,并据此判断满足安全要求。

针对项目发生的塔吊事故,当地建设行政主管部门认定为施工总承包单位的不良记录,对其诚信行为记录及时进行了公布、上报,并向施工总承包单位工伤注册所在地的建设行政主管部门进行了通报。

问题

1.指出项目施工组织设计、外脚手架施工方案,塔吊安装拆卸方案编制、审批的不妥之处,并写出相应的正确做法。

2.指出施工现场消防技术方案的不妥之处,并写出相应的正确做法;施工总用水量是多少(单位:L/s)?施工用水主管的计算管径是多少(单位 mm,保留两位小数)?

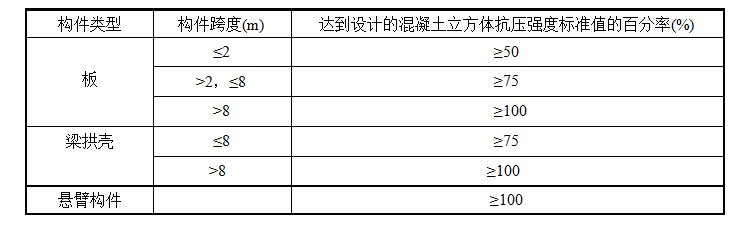

3.题中同条件养护试件的做法有何不妥?并写出正确做法,第5层C30混凝土同条件养护试件的强度代表值是多少?

4.分别指出项目塔吊基础设计计算和构造中的不妥之处?并写出正确做法。

5.分别写出项目所在地和企业工商注册所在地建设行政主管部门对施工企业诚信行为记录的管理内容有哪些?

参考答案:见解析

解析:

1.不妥之处一:本工程项目经理组织编制了项目施工组织设计,经分公司技术部经理审核后,报分公司总工程师(公司总工程师授权)审批。

正确做法:本工程项目经理组织编制了项目施工组织设计,报公司技术负责人进行审批。

不妥之处二:由项目技术部经理主持编制外脚手架(落地式)施工方案,经项目总工程师审批。

正确做法:专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。

不妥之处三:专业承包单位组织编制塔吊安装拆卸方案,按规定经专家论证后,报施工总承包单位总工程师、总监理工程师、建设单位负责人签字批准实施。

正确做法:实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。

2.(1)不妥之处一:消火栓设在施工道路两侧,距路中线5m。

正确做法:消火栓距路边不大于2m。

不妥之处二:在建住宅楼外边线距道路中线9m。

正确做法:在建住宅楼外边线距道路中线9m时,消火栓与房屋距离为4m。消火栓距拟建房屋不小于5m且不大于25m。

(2)①消防用水量的确定:

工地面积远小于50000m2,故按最小消防用水量选用,为q5=10L/s。

②总用水量确定:

ql+q2+q3=8.5L/s<q5,故总用水量按消防用水量考虑,即总用水量Q=q5=10L/s。若考虑10%的漏水损失,则总用水量Q=1.1×10=11(L/s)。

 ③用水主管的计算管径 ==93.58mm。

3.(1)不妥之处一:在1、3、5、7、9、11、13、16层各留置1组C30混凝土同条件养护试件。

正确做法:每一楼层取样不少于一次,每次取样应至少留置一组标准养护试件。

不妥之处二:脱模后放置在下一层楼梯口处。

正确做法:应放在浇筑地点旁边。

(2)第5层C30混凝土同条件养护试件的强度代表值是C25。

4.不妥之处一:塔吊基础为6m*6m*0.9m,混凝土强等级为C20。

正确做法:塔吊基础的高度不小于1m,混凝土强度等级为C25。【该知识点新版教材已删除】

不妥之处二:施工单位仅对地基承载力进行计算,并据此判断满足安全要求。

正确做法:塔吊的轨道基础和混凝土基础必须经过设计验算,验收合格后方可使用,基础周围应修筑边坡和排水设施,并与基坑保持一定安全距离。

5.项目所在地建设行政主管部门对施工企业诚信行为记录的管理内容有:工程质量和安全、合同履约、社会投诉、不良行为。

企业工商注册所在地建设行政主管部门对施工企业诚信行为记录的管理内容有:基本情况、资质、业绩、工程质量和安全、社会投诉。

【名师点拨】临时用水管径和用水量计算是考试的重点,注意用水量要考虑损失量。

第246题

某厂房在经历强烈地震后,其结构仍能保持必要的整体性而不发生倒塌,此项功能属于结构的( )。

A.安全性

B.适用性

C.耐久性

D.稳定性

参考答案:A

解析:

【内容考查】本题考查的是结构的功能要求

【选项分析】结构体系应具有合理的传力路径,能够将结构可能承受的各种作用从作用点传递到抗力构件。当可能遭遇爆炸、撞击、罕遇地震等偶然事件和人为失误时,结构应保持整体稳固性,不应出现与起因不相称的破坏后果。当发生火灾时,结构应在规定的时间内保持承载力和整体稳固性。

第247题

某构件受力简图如右图,则点O的力矩M为(  )。

A.P·a

B.P·b

C.P·c

D.P·d

参考答案:B

解析:

“力矩=力×力臂”,即M=P·a。转动中心称力矩中心,力臂是力矩中心O点至力P的作用线的垂直距离a。

【该知识点已删除】

第248题

关于一般环境条件下建筑结构混凝土板构造要求的说法,错误的是()。

A.屋面板厚度一般不小于60mm

B.楼板厚度一般不小于80mm

C.楼板的保护层厚度不小于35mm

D.楼板受力钢筋间距不宜大于250mm

参考答案:C

解析:

【内容考查】本题考查的是混凝土结构混凝土结构工程构造设计要求

【选项分析】板的厚度与计算跨度有关,屋面板一般不小于60mm,楼板一般不小于80mm,板的支承长度不能小于规范规定的长度,板的保护层厚度一般为15~30mm。受力钢筋直径常用6、8、10、12mm。间距不宜大于250mm。

【该知识点已变更为】现浇钢筋混凝土实心楼板的厚度不应小于80mm,现浇空心楼板的顶板、底板厚度均不应小于50mm。其余内容考试用书内容已删除。

第249题

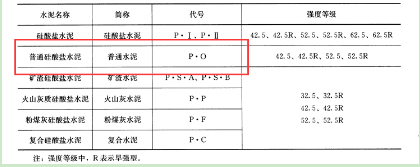

代号为P·O的通用硅酸盐水泥是(  )。

A.硅酸盐水泥

B.普通硅酸盐水泥

C.粉煤灰硅酸盐水泥

D.复合硅酸盐水泥

参考答案:B

解析:

【内容考查】本题考查的是水泥的性能和应用

【选项分析】

复合硅酸盐水泥

第250题

在工程应用中,钢筋的塑性指标通常用(  )表示。

A.抗拉强度

B.屈服强度

C.强屈比

D.伸长率

参考答案:D

解析:

【内容考查】本题考查的是建筑钢材的力学性能。

【选项分析】钢材在受力破坏前可以经受永久变形的性能,称为塑性。在工程应用中,钢材的塑性指标通常用伸长率表示。伸长率是钢材发生断裂时所能承受永久变形的能力。伸长率越大,说明钢材的塑性越大。

第251题

下列混凝土外加剂中,不能显著改善混凝土拌合物流变性能的是()。

A.减水剂

B.引气剂

C.膨胀剂

D.泵送剂

参考答案:C

解析:

【内容考查】本题考查的是混凝土外加剂的功能、种类与应用

【选项分析】改善混凝土拌合物流变性能的外加剂。包括各种减水剂、引气剂和泵送剂等。

第252题

木材的干缩湿胀变形在各个方向上有所不同,变形量从小到大依次是(  )。

A.顺纹、径向、弦向

B.径向、顺纹、弦向

C.径向、弦向、顺纹

D.弦向、径向、顺纹

参考答案:A

解析:

【内容考查】本题考查的是木材的基本知识。

【选项分析】木材的变形在各个方向上不同:顺纹方向最小,径向较大,弦向最大。因此,湿材干燥后,其截面尺寸和形状会发生明显的变化。

第253题

在进行土方平衡调配时,需要重点考虑的性能参数是(  )。

A.天然含水量

B.天然密度

C.密实度

D.可松性

参考答案:D

解析:

【内容考查】本题考查的是岩土的工程性能。

【选项分析】土的可松性是挖填土方时,计算土方机械生产率、回填土方量、运输机具数量、进行场地平整规划竖向设计、土方平衡调配的重要参数。

第254题

针对渗透系数较大的土层,适宜采用的降水技术是(  )降水。

A.真空井点

B.轻型井点

C.喷射井点

D.管井井点

参考答案:D

解析:

管井属于重力排水范畴,吸程高度受到一定限制,要求渗透系数较大(1.0~200.0m/d)。

第255题

某跨度8m的混凝土楼板,设计强度等级C30,模板采用快拆支架体系,支架立杆间距2m,拆模时混凝土的最低强度是(  )MPa。

A.15

B.22.5

C.25.5

D.30

参考答案:A

解析:

【内容考查】本题考查的是模板工程。

【选项分析】快拆支架体系的支架立杆间距不应大于2m。拆模时应保留立杆并顶托支承楼板,拆模时的混凝土强度可取构件跨度为2m按下表的规定确定。

所以拆模时候混凝土强度等级为:30×50%=15MPa。

第256题

冬期浇筑的没有抗冻耐久性要求的C50混凝土,其受冻临界强度不宜低于设计强度等级的(  )。

A.20%

B.30%

C.40%

D.50%

参考答案:B

解析:

【内容考查】本题考查的是冬期施工技术管理

【选项分析】冬期浇筑的混凝土强度等级等于或高于C50的混凝土,其受冻临界强度不应小于设计混凝土强度等级的30%。

第257题

关于砖砌体施工要求的说法,正确的是( )。

A.半盲孔多孔砖的封底面应朝下砌筑

B.多孔砖的孔洞应垂直于受压面砌筑

C.马牙槎从每层脚开始先进后退设置

D.多孔砖应饱和吸水后进行砖筑

参考答案:B

解析:

【内容考查】本题考查的是砖砌体工程

【选项分析】多孔砖的孔洞应垂直于受压面砌筑。半盲孔多孔砖的封底面应朝上砌筑。马牙槎从每层柱脚开始,应先退后进。烧结类块体的相对含水率60%~70%,其他非烧结类块体的相对含水率40%~50%。

第258题

关于型钢混凝土组合结构特点的说法,错误的是(  )。

A.型钢不受含钢率限制

B.抗震性能好

C.构件截面大

D.承载能力高

参考答案:C

解析:

【内容考查】本题考查的是型钢混凝土组合结构的特点与应用。

【选项分析】型钢混凝土组合结构具有下述优点:(1)型钢混凝土中型钢不受含钢率的限制,型钢混凝土构件的承载能力可以高于同样外形的钢筋混凝土构件的承载能力一倍以上,因而可以减小构件截面。(2)型钢在混凝土浇筑之前已形成钢结构,具有较大的承载能力。(3)型钢混凝土组合结构的延性比钢筋混凝土结构明显提高,尤其是实腹式型钢,因而此种结构有良好的抗震性能。(4)型钢混凝土组合结构较钢结构在耐久性、耐火等方面均胜一筹。

第259题

关于钢筋加工的说法,正确的是(  )。

A.不得采用冷拉调直

B.不得采用喷砂除锈

C.不得反复弯折

D.不得采用手动液压切断下料

参考答案:C

解析:

【内容考查】本题考查的是混凝土结构钢筋工程。

【选项分析】钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉调直。钢筋除锈:一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等。钢筋下料切断可采用钢筋切断机或手动液压切断器进行。钢筋弯折应一次完成,不得反复弯折。

第260题

通常情况下,玻璃幕墙上悬开启窗最大的角度是(  )。

A.30°

B.40°

C.50°

D.60°

参考答案:A

解析:

【内容考查】本题考查的是建筑幕墙工程。

【选项分析】幕墙开启窗的开启角度不宜大于30°,开启距离不宜大于300mm。
