一级建造师《建筑工程管理与实务》历史真题(350题)


第201题

采用锤击法进行混凝土预制桩施工时,宜采用(   )。


A.低锤轻打

B.重锤低击

C.重锤高击

D.低锤重打

E.高锤重打


参考答案:BD


解析:

【内容考查】本题考查的是钢筋混凝土预制桩

【选项分析】正常打桩宜采用“重锤低击,低锤重打”,可取得良好效果。【此知识点教材已删除】



第202题

关于钢结构工程中防腐涂料与防火涂料涂装的说法,正确的有(  )。


A.施工环境温度不低于0℃

B.做好操作面的通风

C.做好防火、防毒、防腐措施

D.防腐涂料与防火涂料应具有相容性

E.涂装油漆按一般工种管理


参考答案:BCD


解析:

【内容考查】本题考查的是钢结构工程施工

【选项分析】钢结构涂装施工环境温度、湿度,应符合涂料产品说明书的要求,当产品说明书无要求时,环境温度宜在5~38℃之间,相对湿度不应大于85%。

防腐涂料和防火涂料的涂装油漆工属于特殊工种。

【该知识点已删除】


第203题

型钢混凝土梁、柱节点处,柱箍筋绑扎的正确做法有(  )。


A.铰刀扩孔

B.气割开孔

C.采用焊接箍筋

D.与钢梁翼缘焊牢

E.腹板留孔


参考答案:ACE


解析:

【内容考查】本题考查的是型钢混凝土结构施工

【选项分析】在梁柱节点部位,柱的箍筋要在型钢梁腹板上已留好的孔中穿过,由于整根箍筋无法穿过,只好将箍筋分段,再用电弧焊焊接。不宜将箍筋焊在梁的腹板上,因为节点处受力较复杂。

如腹板上开孔的大小和位置不合适时,征得设计者的同意后,再用电钻补孔或用铰刀扩孔,不得用气割开孔。



第204题

适合挖掘地下水中土方的机械有(   )。


A.正铲挖掘机

B.反铲挖掘机

C.抓铲挖掘机

D.铲运机

E.拉铲挖掘机


参考答案:BCE


解析:

【内容考查】本题考查的是土方机械的选择

【选项分析】在地下水中挖土,可用拉铲,效率较高; 对地下水位较深,采取不排水开挖时,亦可分层用不同机械开挖,先用正铲挖土机挖地下水位以上土方,再用拉铲或反铲挖地下水位以下土方,用自卸汽车将土方运出。



第205题

现场计算临时总用水量应包括(  )。


A.施工用水量

B.消防用水量

C.施工机械用水量

D.商品混凝土拌合用水量

E.临水管道水量损失量


参考答案:ABCE


解析:

【内容考查】本题考查的是施工临时用水管理的内容。

【选项分析】临时用水量包括: 现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量、消防用水量。同时应考虑使用过程中水量的损失。在分别计算了以上各项用水量之后,才能确定总用水量。





第206题

背景资料

某新建别墅群项目,总建筑面积45000m2,各幢别墅均为地下1层,地上3层,砖混结构。

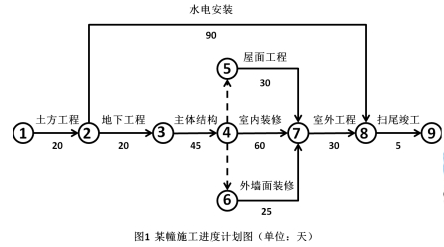

某施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为180d,施工进度计划见图1。现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。

该别墅工程开工后第46 天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5 天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。

                                  表一 赶工参数表






施工过程




最大可压缩时(天)




赶工费用(元/天)




1




土方工程




2




800




2




地下工程




4




900




3




主体结构




2




2700




2




水电安装




3




450




5




室内装修




8




3000




4




屋面工程




5




420




6




外墙面装修




2




1000




7




室外工程




3




4000




8




扫尾竣工




0





项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。

监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。项目部对检测时间提出异议。

问题

     1.项目部除了材料需求计划外,还应编制哪些资源需求计划?

     2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。

    3.找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由。

    4.项目部对检测时间提出异议是否正确?并说明理由,针对本工程,室内环境污染物浓度检测还应包括哪些项目?



参考答案:见解析


解析:

1.还应编制:资金需求计划、劳动力需求计划、机械设备(工器具)需求计划、技术管理计划、半成品加工计划、准备工作计划。

2.依据工期压缩的原则,即优先压缩赶工费增加最少的工作,则

(1)将主体结构施工过程压缩2天;

(2)将室内装修施工过程压缩3 天。

3.不妥之处一: 采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;

理由: 水泥砂浆应使用硅酸盐水泥、普通硅酸盐水泥或特种水泥。砂宜采用中砂,含泥量不应大于1%。拌制用水、聚合物乳液、外加剂等的质量要求应符合国家现行标准的有关规定。

不妥之处二: 防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;

理由: 应采用与防水层防水砂浆相同等级的防水砂浆将基层表面的孔洞、缝隙堵塞抹平;

不妥之处三:  防水层施工要求一遍成活;

理由: 防水砂浆宜采用多层抹压法施工。

不妥之处四: 保湿养护7天;

理由:水泥砂浆防水层至少养护14天。

4.(1)项目经理部提出异议:正确

理由: 民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7d 以后、工程交付使用前进行。

(2)针对本工程室内环境污染物浓度检测还有氡、甲醛、氨、苯、甲苯、二甲苯等。

【名师点拨】掌握工期优化原理、水泥砂浆防水层施工技术相关知识内容。


第207题

背景资料

某新建住宅工程项目,建筑面积23000㎡,地下2层,地上18层,现浇钢筋混凝土剪力墙结构,项目实行施工总承包管理。
    施工总承包单位项目技术负责人组织编制了项目质量计划,由项目经理审核后报监理单位审批。该质量计划要求建立的施工过程质量管理记录有:使用机具和检验,测量及试验设备管理记录,质量检查和整改,复查记录,质量管理文件记录及规定的其他记录等,监理工程师对此提出了整改要求。
    施工前,项目部根据本工程质施工管理和质量控制需要,对分项工程按照工种等条件,检验批按照楼层等条件,制定了分项工程和检验批划分方案,报监理单位审核。
    该工程的外墙保温材料和粘结材料等进场后,项目部会同监理工程师审核了其导热参数、燃烧性能等质量证明文件;在监理工程师见证下,对保温、粘结合增强材料进行了复验取样。
    项目部针对屋面卷材防水层出现的起鼓(直径>300mm)问题,制定了割补法处理方案。方案规定了修补工序,并要求按照先铲除保护层、把鼓泡卷材割除,对基层清理干净等修补工序依次进行处理整改。
问题
   1. 项目部编制质量计划的做法是否妥当?质量计划中管理记录还应包含哪些内容?
   2. 分别指出分项工程和检验批划分的条件还有哪些?
   3. 外墙保温,粘结和增强材料复试项目有哪些?
   4. 卷材鼓泡采用割补法治理的工序依次还有哪些?



参考答案:见解析


解析:

1. (1)项目部编制质量计划的做法不妥当。

项目质量计划应由项目经理组织编写,须报企业相关管理部门批准并得到发包方和监理方认可后实施。

 (2)质量计划中管理记录还应包括:

   ①施工日记和专项施工记录;

   ②交底记录:

   ③上岗培训记录和岗位资格证明:

   ④图纸、变更设计接收和发放的有关记录。

2.分项工程划分的条件还有: 材料、施工工艺、设备类别等。

检验批划分的条件有:楼层、施工段。

3.外墙保温材料的复试项目有: 导热系数、密度、抗压强度或压缩强度。

粘结和增强材料的复试项目有: 粘结材料的粘结强度、增强网的力学性能、抗腐蚀性能等。

4. 割补法治理的工序:先用刀把鼓泡卷材割除,再进行基层处理:放出鼓泡内气体,擦干水分,清除旧胶结料,用喷灯把卷材内部吹干。再用喷灯烘烤旧卷材槎口并分层剥开,除去旧胶结料后,依次粘贴好旧卷材上面铺贴一层新卷材,(四周与旧卷材搭接不小于100m)。再依次粘贴旧卷材,周边压实刮平,重做保护层。



第208题

背景资料

某新建仓储工程,建筑面积8000㎡,地下1层,地上1层,采用钢筋混凝土筏板基础,建筑高度12m; 地下室为钢筋混凝土框架结构,地上部分为钢结构;筏板基础混凝土等级为C30,内配双层钢筋网,主筋为三级20螺纹钢,基础筏板下三七灰土夯实,无混凝土垫层。

施工单位安全生产管理部门在安全文明施工监检时,发现工程告示牌及含工程总平面布置图的五牌一图布置在了现场主入口处围墙外侧,即要求项目部将五牌一图布置在主入口内侧。

项目部制定的基础筏板钢筋施工技术方案中规定:钢筋保护层厚度控制在40mm;主筋通过直螺纹连接接长。钢筋交叉点按照相隔交错扎牢。绑扎点的钢丝扣绑扎方向要求一致;上下两层钢筋网之间拉勾要绑扎牢固,以保证上、下两层钢筋网相对位置准确。监理工程师审查后认为有些规定不妥,要求改正。

屋面梁安装过程中,发生两名施工工人高处坠落事故,一人死亡。当地人民政府接到事故报告后,按照事故调查规定组织安全生产监督管理部门、公安机关等相关部门指派的人员和2名专家组成事故调查组。调查组检查了项目部制定的项目施工安全检查制度,其中规定了项目经理至少每旬组织开展一次定期安全检查,专职安全人员每天进行巡视检查。调查组认为项目部经常性安全检查制度规定内容不全,要求完善。

问题

1.五牌一图还应包括哪些内容?

2.写出基础筏板钢筋技术方案中的不妥之处,并分别说明理由。

3.判断此次高处坠落事故等级。事故调查组还应有哪些单位和部门指派人员参加?

4.项目部经常性安全检查的方式还应有哪些?



参考答案:见解析


解析:

1. 五牌一图还应包括: 管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌。

2. 不妥之处一: 钢筋保护层厚度控制在40mm;

    理由: 基础中纵向受力钢筋的混凝土保护层厚度应按设计要求,且不应小于40mm; 当无垫层时,不应小于70mm。

不妥之处二:钢筋交叉点按照相隔交错扎牢。
理由:双向主筋的钢筋网,须将全部钢筋相交点扎牢。
   不妥之处三:绑扎点的钢丝扣绑扎方向要求一致。
理由: 绑扎时应注意相邻绑扎点的钢丝扣要成八字形。
   不妥之处四:上、下钢筋网之间拉勾要绑扎牢固,以保证上、下层钢筋网相对位置准确;
理由: 基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确下。

3. (1)此次高处坠落事故属于一般事故。

(2)事故调查组还应由有关人民政府、负有安全生产监督管理职责的有关部门、监察机关以及工会派入组成,并应当邀请人民检察院派人参加前。

4. 施工现场经常性的安全检查方式主要有:

①现场专(兼)职安全生产管理人员及安全值班人员每天例行开展的安全巡视、巡查。

②现场项目经理、责任工程师及相关专业技术管理人员在检查生产工作的同时进行的安全检查。

③作业班组在班前、班中、班后进行的安全检查。




第209题

背景资料

某建设单位投资兴建一办公楼,投资概算25000.00万元,建筑面积21000m2;钢筋混凝土框架-剪力墙结构,地下2层,层高4.5m地上18层。层高3.6m;采取工程总承包交钥匙方式对外公开招标,招标范围为工程至交付使用全过程。经公开招投标,A工程总承包单位中标。A单位对工程施工等工程内容进行了招标。

B施工单位中标了本工程施工标段,中标价为18060万元。部分费用如下:安全文明施工费340万元,其中按照施工计划2014年度安全文明施工费为226万元;夜间施工增加费22万元;特殊地区施工增加费36万元;大型机械进出场及安拆费86万元;脚手架费220万元,模板费用105万元;施工总包管理费54万元;暂列金额300万元。

B施工单位中标后第8天,双方签订了项目工程施工承包合同,规定了双方的权利、义务和责任。部分条款如下:工程质量为合格;除钢材及混凝土材料价格浮动超出±10%(含10%)、工程设计变更允许调整以外,其他一律不允许调整;工程预付款比例为10%;合同工期为485日历天,于2014年2月1日起至2015年5月31日止。

B施工单位根据工程特点、工作量和施工方法等影响劳动效率因素,计划主体结构施工工期为120天,预计总用工为5.76万个工日,每天安排2个班次,每个班次工作时间为7个小时。

A工程总承包单位审查结算资料时,发现B施工单位提供的部分索赔资料不完整,如:原图纸设计室外回填土为2:8灰土,实际施工时变更为级配砂石,B施工单位仅仅提供了一份设计变更单,要求B施工单位补充相关资料。

问题:

1.除设计阶段,施工阶段以外,工程总承包项目管理的基本程序还有哪些?

2.A工程总承包单位与B施工单位签订的施工承包合同属于哪类合同?列式计算措施项目费、预付款各为多少万元?

3.与B施工单位签订的工程施工承包合同中,A工程总承包单位应承担哪些主要义务?

4.计算主体施工阶段需要多少名劳动力?编制劳动力需求计划时,确定劳动效率通常还应考虑哪些因素?

5.A工程总承包单位的费用变更控制程序有哪些?B施工单位还需补充哪些索赔资料?



参考答案:见解析


解析:

1、工程总承包项目管理的基本程序还有:设计准备阶段、动用前准备阶段、保修阶段

2、A工程总承包单位与B施工单位签订的施工承包合同属于可调总价合同

措施项目费=340+22+36+86+105+220=809万元

      预付款:(18060-300)*10%=17760*10%=1776万元

3、A工程总承包单位应承担主要义务:

1)向分包人提供与分包工程相关的各种证件、批件和各种相关资料

2)向分包人提供具备施工条件的施工场地;

      3)组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底;

4)提供合同专用条款中约定的设备和设施,并承担因此发生的费用;

5)随时为分包人提供确保分包工程的施工所要求的施工场地和通道等,满足施工运

输的需要,保证施工期间的畅通;

6)负责整个施工场地的管理工作,协调分包人与同一施工场地的其他分包人之间的交叉配合

7)支付分包合同款

4、主体施工阶段需要劳动力:57600*8/(2*7*120)=274.3,取整275名

确定劳动效率通常还应考虑因素:

环境、气候、地形、地质、工程特点、实施方案的特点、现场平面布置、劳动组合、施工机具等。

5、A工程总承包单位的费用变更控制程序有:

1)B施工单位提出变更费用申请报告;

2)监理单位收到变更费用审核;

3)建设单位在收到施工单位的设计变更费用申请报告进行实施并控制

B施工单位还需补充的索赔资料:

1)索赔意向书

2)业主和工程师签发的工程变更指令

3)经业主或工程师认可的施工单位变更设计的施工方案

4)工程变更的计量记录及业主和工程师的签字确认

5)现场签证

6)工程变更的计价依据

7)施工日记及记录

8)工程照片和录像



第210题

背景资料

某新建办公楼工程,总建筑面积68000㎡,地下2层,地上30层,人工挖孔桩基础,设计桩长18m,基础埋深8.5m,地下水为-4.5m;裙房6层,檐口高28m;主楼高度128m,钢筋混凝土框架-—核心筒结构。建设单位与施工单位签订了施工总承包合同。
    施工单位制定的主要施工方案有:排桩+内支撑式基坑支护结构;裙房用落地式双排扣件式钢管脚手架,主楼布置外附墙式塔吊,核心筒爬模施工,结构施工用胶合板模板。

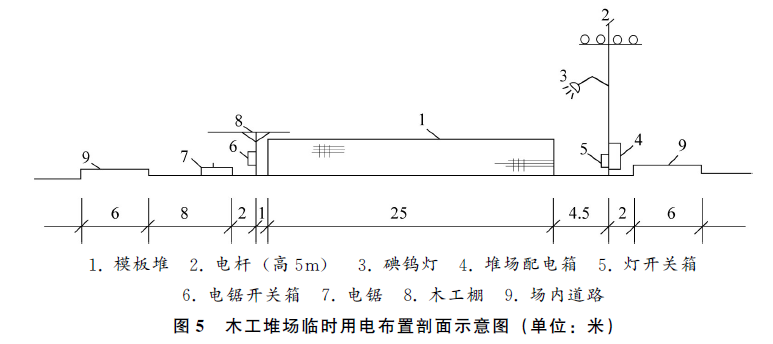

    施工中,木工堆场发生火灾。紧急情况下值班电工及时断开了总配电箱开关,经查,火灾是因为临时用电布置和刨花堆放不当引起。部分木工堆场临时用电现场布置剖面示意图意图见图5。



施工单位为接驳市政水管,安排人员在夜间挖沟、断路施工,被主管部门查处,要求停工整改。

在地下室结构实体采用回弹法进行强度检验中,出现个别部位C35混凝土强度不足,项目部质量经理随机安排公司实验室检测人员采用钻芯法对该部位实体混凝土进行检测,并将检验报告报监理工程师。监理工程师认为其做法不妥,要求整改。整改后钻芯检测的试样强度分别为28.5MPa、31MPa、32MPa。

    该建设单位项目负责人组织对工程进行检查验收,施工单位分别填写了《单位工程竣工验收记录表》中的“验收记录”、“验收结论”、“综合验收结论”、“综合验收结论”为“合格”。参加验收单位人员分别进行了签字。政府质量监督部门认为一些做法不妥,要求改正。

问题

1. 背景资料中,需要进行专家论证的专项施工方案有哪些? 排桩支护结构方式还有哪些?

2. 指出图5 中措施做法的不妥之处。正常情况下,现场临时配电系统停电的顺序是什么?

3. 对需要市政停水、封路而影响环境时的正确做法是什么?

4. 说明混凝土结构实体检验管理的正确做法。该钻芯检验部位C35 混凝土实体检验结论是什么? 并说明理由。

5.《单位工程质量竣工验收表》中“验收记录”、“验收结论”、“综合验收结论”应该由哪些单位填写?“综合验收结论”应该包含哪些内容?





参考答案:见解析


解析:

1. (1)需要进行专家论证的专项施工方案有深基坑工程、人工挖孔桩和爬模工程。(4分)

(2)排桩还可根据工程情况为悬臂式支护结构、拉锚式支护结构、锚杆式支护结构。(3分)

2.(1)

①不妥之处一: 电锯开关箱距离配电箱为30.5米;(1分)

       理由:分配电箱与开关箱距离不得超过30米。(1分)

②不妥之处二:照明使用碘钨灯。(1分)

理由:碘钨灯功率大、发热量大。《施工现场临时用电安全技术规范》(JGJ46-2005)及《建设工程施工现场消防安全技术规范》(GB50720-2011)对于碘钨灯的使用均有严格规定,施工现场碘钨灯电源线多数为两芯线,缺少金属外壳PE线保护,不防雨,易损坏,电源两端子极易出现裸露,存在重大安全隐患,极易发生触电及火灾事故。(1分)

(2)停电顺序: 开关箱-分配电箱-总配电箱。(3分)

3.  对需要市政停水、封路而影响环境时的正确做法是: 必须经有关部门批准,事先告示并设有安全标识,需夜间施工的,应办理夜间施工许可证明,并公告附近社区居民。(4分)

4.(1)混凝土取芯检验的正确做法: 结构实体检验应由监理单位组织施工单位实施,并见证实施过程。施工单位应制定结构实体检验专项方案。具有资质的检测机构(实验室)承担检验。
(2)C35混凝土实体检验结论:不合格。(规范要求,视频解析不严谨,以此答案为准)
理由:
1)钻芯检测的三个试样的抗压强度的平均值:(28.5+31+32)/3=30.5<35*88%=30.8,小于设计要求的混凝土强度等级值88%,为不合格
2)钻芯检测的三个芯样的抗压强度的最小值:28.5>35*80%=28,不小于设计要求的混凝土强度等级值80%,为合格;
5.(1)验收记录表由施工单位填写,验收结论由监理单位填写,综合验收结论经验收各方共同商定,由建设单位填写。
(2)综合验收结论包括的内容:①所含分部工程的质量均应验收合格。②质量控制资料应完整。③所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料是否完整。④主要使用功能的抽查结果是否符合相关专业验收规范的规定。⑤观感质量是否符合要求。(来自17年考试用书单位工程质量验收合格的规定)


第211题

设计使用年限为50年,处于一般环境大截面钢筋混凝土柱,其混凝土强度等级不应低于( )。


A.C15

B.C20

C.C25

D.C30


参考答案:C


解析:

【内容考查】本题考查的是混凝土结构耐久性的要求。

【选项分析】大截面混凝土墩柱在加大钢筋混凝土保护层厚度的前提下,其混凝土强度等级可低于表1A411013-5的要求,但降低幅度不应超过两个强度等级,且设计使用年限为100年和50年的构件,其强度等级不应低于C25和C20。本题没有前提条件“加大保护层厚度”,所以最低强度等级为C25


第212题

既有建筑装修时,如需改变原建筑使用功能,应取得()许可。


A.原设计单位

B.建设单位

C.监理单位

D.施工单位


参考答案:A


解析:

【内容考查】本题考查的是结构设计作用(荷载)

【选项分析】装修时不能自行改变原来的建筑使用功能。如若必要改变时,应该取得原设计单位的许可。


第213题

下列建筑结构体系中,侧向刚度最大的是()。


A.桁架结构体系

B.筒体结构体系

C.框架-剪力墙结构体系

D.混合结构体系


参考答案:B


解析:

 【内容考查】本题考查的是筒体结构。

【选项分析】在高层建筑中,特别是超高层建筑中,水平荷载愈来愈大,起着控制作用。筒体结构便是抵抗水平荷载最有效的结构体系。


第214题

下列水泥品种中,配制C60高强混凝土宜优先选用( )。


A.矿渣水泥

B.硅酸盐水泥

C.火山水泥

D.复合水泥


参考答案:B


解析:

【内容考查】本题考查常用水泥的选用。

【选项分析】高强(大于C50级)混凝土宜优先选用硅酸盐水泥,不宜使用火山灰水泥和粉煤灰水泥。


第215题

下列混凝土掺合料中,属于非活性矿物掺和料的是(  )。


A.石灰石粉

B.硅灰

C.沸石粉

D.粒化高炉矿渣粉


参考答案:A


解析:

【内容考查】本题考查的是矿物掺合料。

【选项分析】混凝土掺合料分为活性矿物掺合料和非活性矿物掺合料。非活性矿物掺合料基本不与水泥组分起反应,如磨细石英砂、石灰石、硬矿渣等材料。活性矿物掺合料如粉煤灰、粒化高炉矿渣粉、硅灰、沸石粉等本身不硬化或硬化速度很慢,但能与水泥水化生成的Ca(OH)2起反应,生成具有胶凝能力的水化产物。


第216题

关于花岗石特性的说法,错误的是( )。


A.强度高

B.密度大

C.耐磨性能好

D.属碱性石材


参考答案:D


解析:

【内容考查】本题考查的是花岗石的特性。

【选项分析】花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,属酸性硬石材。


第217题

框架结构的主梁,次梁与板交叉处,其上部钢筋从上往下的顺序是(  )。


A.板、主梁、次梁

B.板、次梁、主梁

C.次梁、板、主梁

D.主梁、次梁、板


参考答案:B


解析:

【内容考查】本题考查的是梁、板钢筋绑扎。

【选项分析】板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。


第218题

关于土方回填施工工艺的说法,错误的是(  )。


A.土料应尽量采用同类土

B.应从场地最低处开始回填

C.应在相对两侧对称回填

D.虚铺厚度根据含水量确定


参考答案:D


解析:

【内容考查】本题考查的是土方回填。

【选项分析】填土应尽量采用同类土填筑。填土应从场地最低处开始,由下而上整个宽度分层铺填,每层虚铺厚度应根据夯实机械确定。填方应在相对两侧或周围同时进行回填和夯实。


第219题

下列钢结构防火涂料类别中,不属于按使用厚度进行分类的是(  )。


A.B类

B.CB类

C.H类

D.N类


参考答案:D


解析:

【内容考查】本题考查的是防火涂料涂装。

【选项分析】防火涂料按使用厚度可分为CB、B和H三类:

1)CB类:超薄型钢结构防火涂料,涂层厚度小于或等于3mm;

2)B类:薄型钢结构防火涂料,涂层厚度大于3mm且小于或等于7mm;

3)H类:厚型钢结构防火涂料,涂层厚度大于7mm且小于或等于45mm。

【该知识点已删除】



第220题

下列塑料管材料类别中,最适合用作普通建筑雨水管道的是()。


A.PVC-C

B.PP-R

C.PVC-U

D.PEX


参考答案:C


解析:

【内容考查】本题考查的是塑料管道。

【选项分析】硬聚氯乙烯(PVC-U)管应用:用于给水管道(非饮用水)、排水管道、雨水管道。该知识点已经删除。



进入题库练习及模拟考试
