一级建造师《建筑工程管理与实务》历史真题(350题)

第301题 建筑设计应符合的原则要求有( )。

A.符合总体规划要求

B.满足建筑功能要求

C.具有良好的经济效益

D.研发建筑技术

E.考虑建筑美观要求

参考答案:ABCE

解析:

建筑设计除了应满足相关的建筑标准、规范等要求之外,原则上还应符合以下要求:满足建筑功能要求、符合总体规划要求、采用合理的技术措施、考虑建筑美观要求、具有良好的经济效益。

第302题 墙体防水、防潮规定正确的有( )。

A.砌筑墙体应在室外地面以上设置连续的水平防水层

B.砌筑墙体应在室内地面垫层处设置连续的水平防潮层

C.有防潮要求的室内墙面迎水面应设防潮层

D.有防水要求的室内墙面迎水面应采取防水措施

E.有配水点的墙面应采取防潮措施

参考答案:BCD

解析:

墙体防潮、防水应符合下列规定: (1)砌筑墙体应在室外地面以上、室内地面垫层处设置连续的水平防潮层,室内相邻地面有高差时,应在高差处贴邻土壤一侧加设防潮层; (2)有防潮要求的室内墙面迎水面应设防潮层,有防水要求的室内墙面迎水面应采取防水措施; (3)有配水点的墙面应采取防水措施。

第303题 混凝土结构最小截面尺寸正确的有( )。

A.矩形截面框架梁的截面宽度不应小于200mm

B.矩形截面框架柱的边长不应小于300mm

C.圆形截面柱的直径不应小于300mm

D.高层建筑剪力墙的截面厚度不应小于140mm

E.现浇钢筋混凝土实心楼板的厚度不应小于80mm

参考答案:ABE

解析:

混凝土结构构件的最小截面尺寸应满足结构承载力极限状态、正常使用极限状态的计算要求:

① 矩形截面框架梁的截面宽度不应小于200mm。

② 矩形截面框架柱的边长不应小于300mm, 圆形截面柱的直径不应小于350mm。

③ 高层建筑剪力墙的截面厚度不应小于160mm, 多层建筑剪力墙的截面厚度不应小于140mm。

④ 现浇钢筋混凝土实心楼板的厚度不应小于80mm,现浇空心楼板的顶板、底板厚度均不应小于50mm。

⑤ 预制钢筋混凝土实心叠合楼板的预制底板及后浇混凝土厚度均不应小于50mm。

第304题 钢结构承受动荷载且需进行疲劳验算时,严禁使用( )接头。

A.塞焊

B.槽焊

C.电渣焊

D.气电立焊

E.坡口焊

参考答案:ABCD

解析:

钢结构承受动荷载且需进行疲劳验算时,严禁使用塞焊、槽焊、电渣焊、气电立焊接头。

第305题 关于地下连续墙施工要求,正确的有( )。

A.地下连续墙单元槽段长度宜为8~10m

B.导墙高度不应小于1.0m

C.应设置现浇钢筋混凝土导墙

D.水下混凝土应采用导管法连续浇筑

E.混凝土达到设计强度后方可进行墙底注浆

参考答案:CDE

解析:

地下连续墙单元槽段长度宜为4~6m。导墙高度不应小于1.2m。

第306题 关于抹灰工程的做法,正确的有( )。

A.室内抹灰的环境温度一般不低于0℃

B.当抹灰总厚度≥35mm时,应采取加强措施

C.防开裂的加强网与各基体的搭接宽度不应小于50mm

D.内墙普通抹灰层平均总厚度不大于20mm

E.内墙高级抹灰层平均总厚度不大于25mm

参考答案:BDE

解析:

室内抹灰的环境温度一般不低于5℃。防开裂的加强网与各基体的搭接宽度不应小于100mm。

第307题 下列行为中,属于施工单位违反民用建筑节能规定的有( )。

A.未对进入施工现场的保温材料进行查验

B.使用不符合施工图设计要求的墙体材料

C.使用列入禁止使用目录的施工工艺

D.明示或暗示设计单位违反民用建筑节能强制性标准进行设计

E.墙体保温工程施工时未进行旁站和平行检验

参考答案:ABC

解析:

D属于建设单位违反民用建筑节能规定的行为。E属于监理单位违反民用建筑节能规定的行为。

第308题 危大工程专家论证的主要内容有( )。

A.专项方案内容是否完整、可行

B.专项方案计算书和验算依据、施工图是否符合有关标准规范

C.专项施工方案是否满足现场实际情况,并能够确保施工安全

D.专项方案的经济性

E.分包单位资质是否满足要求

参考答案:ABC

解析:

危大工程专家论证的主要内容有: (1)专项方案内容是否完整、可行; (2)专项方案计算书和验算依据、施工图是否符合有关标准规范; (3)专项施工方案是否满足现场实际情况,并能够确保施工安全。

第309题 单、多层民用建筑内部墙面装饰材料的燃烧性能要求不低于A级的有( )。

A.候机楼的候机大厅

B.商店营业厅

C.餐饮场所

D.幼儿园

E.宾馆客房

参考答案:AD

解析:

【2024版教材已不涉及】候机楼的候机大厅、幼儿园建筑内部墙面装饰材料的燃烧性能要求均不应低于A级。商店营业厅建筑内部墙面装饰材料的燃烧性能要求不低于B1级。餐饮场所建筑内部墙面装饰材料的燃烧性能要求不低于B1级。宾馆客房建筑内部墙面装饰材料的燃烧性能要求不低于B1级。知识点源自《建筑设计防火规范》GB 50016-2014(2018年版)。

第310题 民用建筑室内装修工程设计正确的有( )。

A.保温材料采用脲醛树脂泡沫塑料

B.饰面板采用聚乙烯醇缩甲醛类胶粘剂

C.墙面采用聚乙烯醇水玻璃内墙涂料

D.木地板采用水溶性防护剂

E.Ⅰ类民用建筑塑料地板采用水基型胶粘剂

参考答案:DE

解析:

(1)民用建筑工程室内不得使用国家禁止使用、限制使用的建筑材料。

(2)民用建筑工程室内装修时,不应采用聚乙烯醇水玻璃内墙涂料、聚乙烯醇缩甲醛内墙涂料和树脂以硝化纤维素为主、溶剂以二甲苯为主的水包油型(O/W ) 多彩内墙涂料。

(3)民用建筑工程室内装修时,不应采用聚乙烯醇缩甲醛类胶粘剂。

(4)I 类民用建筑工程室内装修粘贴塑料地板时,不应采用溶剂型胶粘剂。

(5)民用建筑工程中,不应在室内采用脲醛树脂泡沫塑料作为保温、隔热和吸声材料。

第311题 背景资料

某新建住宅小区,单位工程分别为地下2层,地上9~12层,总建筑面积15.5万平方米。

各单位为贯彻落实《建设工程质量检测管理办法》(住房和城乡建设部第57号令)要求,在工程施工质量检测管理中做了以下工作:

1.建设单位委托具有相应资质的检测机构负责本工程质量检测工作;

2.监理工程师对混凝土试件制作与送样进行了见证。试验员如实记录了其取样、现场检测等情况,制作了见证记录;

3.混凝土试样送检时,试验员向检测机构填报了检测委托单;

4.总包项目部按照建设单位要求,每月向检测机构支付当期检测费用。

地下室混凝土模板拆除后,发现混凝土墙体、楼板面存在有蜂窝、麻面、露筋、裂缝、孔洞和层间错台等质量缺陷。质量缺陷图片资料详见图1-1~图1-6。项目部按要求制定了质量缺陷处理专项方案,按照“凿除孔洞松散混凝土——……——剔除多余混凝土”的工艺流程进行孔洞质量缺陷治理。

项目部编制的基础底板混凝土施工方案中确定了底板混凝土后浇带留设的位置,明确了后浇带处的基础垫层、卷材防水层、防水加强层、防水找平层、防水保护层、止水钢板、外贴止水带等防水构造要求见图1-7。

问题

1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。(本问题2项不妥,多答不得分)

混凝土试件制作与取样见证记录内容还有哪些?

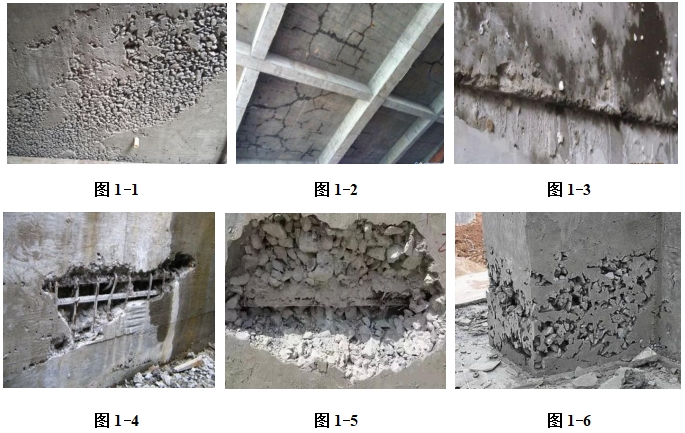

2.写出图1-1~图1-6显示的质量缺陷名称。(表示为图1-1—麻面)

3.写出图1-7中防水构造层编号的构造名称。(表示为1—基础垫层)

4.补充完整混凝土表面孔洞质量缺陷治理工艺流程内容。

参考答案:↓

解析:

1.(1)不妥一:工作2中试验员制作了见证记录;

正确做法:应监理工程师制作见证记录。

不妥二:工作4总包单位支付检测费用;

正确做法:应建设单位支付检测费用。

(2)见证记录还有:样品制样、标识、封志、送检情况。

2.质量缺陷名称:图1-1-麻面,图1-2-裂缝,图1-3-层间错台,图1-4孔洞,图1-5-露筋,图1-6-蜂窝。

3.防水构造层名称:1-基础垫层、2-防水找平层、3-防水加强层、4-卷材防水层、5-防水保护层、6-外贴止水带、7-止水钢板。

4.孔洞缺陷治理工艺流程:凿除孔洞松散混凝土——冲洗孔洞——安装喇叭口模板——洒水湿润——浇灌细石混凝土——养护——拆除模板——剔除多余混凝土。

第312题 背景资料

某新建商品住宅项目,建筑面积2.4万平方米,地下二层,地上十六层,由两栋结构类型与建筑规模完全相同的单体建筑组成。总承包项目部进场后,绘制了进度计划网络图如图2所示。项目部针对四个施工过程拟采用四个专业施工队组织流水施工,各施工过程的流水节拍见表2-1。

建设单位要求缩短工期,项目部决定增加相应的专业施工队,组织成倍节拍流水施工。

项目部编制了施工检测试验计划,部分检测试验内容见表2-2。由于工期缩短,施工进度计划调整,监理工程师要求对检测试验计划进行调整。

项目部编制了雨期施工专项方案,内容包括:

1.袋装水泥堆放于仓库地面;

2.浇筑板、墙、柱混凝土时可适当减小坍落度;

3.室外露天采光井采用编织布覆盖固定;

4.砌体每日砌筑高度不超过1.5m;

5.抹灰基层涂刷水性涂料时,含水率不得大于10%。

项目主体结构完成后,总监理工程师组织施工单位项目负责人等对主体结构分部工程进行验收。验收时发现部分同条件养护试件强度不符合要求。经协商,采用回弹-取芯法对该批次对应的混凝土进行实体强度检验。

项目主体结构完成后,总监理工程师组织施工单位项目负责人等对主体结构分部工程进行验收。验收时发现部分同条件养护试件强度不符合要求。经协商,采用回弹-取芯法对该批次对应的混凝土进行实体强度检验。

问题

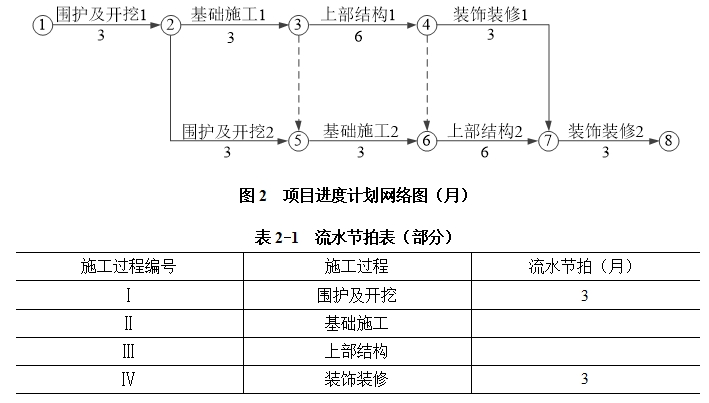

1.写出图2的关键线路(采用节点方式表达,如①→②)和总工期。

写出表2-1中基础施工和上部结构的流水节拍数。

分别计算成倍节拍流水的流水步距、专业施工队数和总工期。

2.写出表2-2中A、B、C、D处的内容。

除了施工进度调整外,还有哪些情况需要调整施工检测试验计划?

3.指出雨期施工专项方案中的不妥之处,并写出正确做法。(本小题3项不妥,多答不得分)

4.主体结构工程的分部工程验收还应有哪些人员参加?

结构实体检验除混凝土强度外还有哪些项目?

参考答案:↓

解析:

1.

(1)关键线路:①→②→③→④→⑥→⑦→⑧,总工期21个月;

(2)基础施工:3,上部结构:6;

(3)总工期计算:

流水步距K=min(3,3,6,3)=3个月,

专业施工队数N=3/3+3/3+6/3+3/3=5个,

总工期T=(M+N-1)K+G=(2+5-1)×3+0=18个月。

2.(1)表2-2内容:A:承载力,B:抗拉强度,C:配合比设计,D:粘结强度;

(2)施工进度调整,设计变更,施工工艺改变,材料(设备)规格、型号、数量变化。

3.不妥一:内容1、水泥堆放地面;

正确做法:水泥底层架空通风。

不妥二:内容3、采用编织布覆盖;

正确做法:用盖板盖严固定,同时铺塑料薄膜。

不妥三:内容4、每日砌筑高度不超过1.5m;

正确做法:每日砌筑高度不超过1.2m。

4.(1)参与的人员还有施工单位项目技术负责人、设计单位项目负责人、施工单位技术、质量部门负责人;

(2)结构实体检测还有钢筋保护层厚度、结构位置(与尺寸)偏差、合同约定的项目。

第313题 背景资料

某施工企业中标新建一办公楼工程,地下二层,地上二十八层,钢筋混凝土灌注桩基础,上部为框架剪力墙结构,建筑面积28600m2

项目部在开工后编制了项目质量计划,内容包括质量目标和要求、管理组织体系及管理职责、质量控制点等,并根据工程进展实施静态管理。其中,设置质量控制点的关键部位和环节包括:影响施工质量的关键部位和环节;影响使用功能的关键部位和环节;采用新材料、新设备的部位和环节等。

桩基施工完成后,项目部采用高应变法按要求进行了工程桩桩身完整性检测,其抽检数量按照相关标准规定选取。

钢筋施工专项技术方案中规定:采用专用量规等检测工具对钢筋直螺纹加工和安装质量进行检测;纵向受力钢筋采用机械连接或焊接接头时的接头面积百分率等要求如下:

1.受拉接头不宜大于50%;

2.受压接头不宜大于75%;

3.直接承受动力荷载的结构构件不宜采用焊接;

4.直接承受动力荷载的结构构件采用机械连接时,不宜超过50%。

项目部质量员在现场发现屋面卷材有流淌现象,经质量分析讨论,对产生屋面卷材流淌现象的原因分析如下:

1.胶结料耐热度偏低;

2.找平层的分格缝设置不当;

3.胶结料粘结层过厚;

4.屋面板因温度变化产生胀缩;

5.卷材搭接长度太小。

针对原因分析,整改方案采用钉钉子法:在卷材上部离屋脊200~350mm范围内钉一排20mm长圆钉,钉眼涂防锈漆。

监理工程师认为屋面卷材流淌现象的原因分析和钉钉子法做法存在不妥,要求修改。

问题

1.指出工程质量计划编制和管理中的不妥之处,并写出正确做法。

工程质量计划中应设置质量控制点的关键部位和环节还有哪些?

2.灌注桩桩身完整性检测方法还有哪些?

桩身完整性抽检数量的标准规定有哪些?

3.指出钢筋连接接头面积百分率等要求中的不妥之处,并写出正确做法。(本问题2项不妥,多答不得分)

现场钢筋直螺纹接头加工和安装质量检测专用工具还有哪些?

4.写出屋面卷材流淌原因分析中的不妥项。(本问题3项不妥,多答不得分)

写出钉钉子法的正确做法。

参考答案:↓

解析:

1.

(1)不妥一:开工后;

正确做法:开工前。

不妥二:静态管理;

正确做法:动态管理。

(2)质量控制点的关键部位和环节还有:

1.采用新技术、新工艺的关键部位和环节;

2.影响结构安全的关键部位和环节;

3.隐蔽工程验收。

2.(1)检测方法还有:

钻芯法、低应变法、声波透射法。

(2)抽检数量:

不少于总桩数的20%,且不少于10根,每根柱子承台下不应少于1根。

3.(1)不妥一:要求2受压接头不宜大于75%;

正确做法:受压接头不受限制。

不妥二:要求4不宜超过50%;

正确做法:不应超过50%。

(2)检查工具有:通规、止规、扭力扳手。

4.(1)原因分析的错误项:

1.找平层的分格缝设置不当;

2.屋面板因温度变化产生胀缩;

3.卷材搭接长度太小。

(2)钉钉子法的正确做法是:

离屋脊300~450mm范围内钉三排50mm长圆钉,钉眼上灌注胶结料。

第314题 背景资料

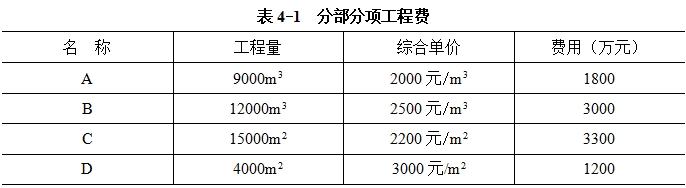

某施工单位承接一工程,双方按《建设项目工程总承包合同(示范文本)》(GF-2020-0216)签订了工程总承包合同。合同部分内容:质量为合格,工期6个月,按月度完成工作量的85%支付进度款,总价包干。分部分项工程费见表4-1。

措施费为分部分项工程费的16%,安全文明施工费为分部分项工程费的6%。其他项目费用包括:暂列金额100万元;分包专业工程暂估价为200万元,另计总包服务费5%。规费费率为2.05%,增值税率9%。

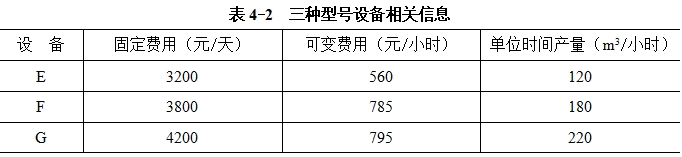

工程某施工设备从以下三种型号中选择,设备每天使用时间均为8小时。设备相关信息见表4-2。

施工单位进场后,技术人员发现土建图纸中缺少了建筑总平面图,要求建设单位补发。按照施工平面管理总体要求:包括满足施工要求、不损害公众利益等内容,绘制了施工平面布置图,满足了施工需要。

施工单位为保证施工进度,针对编制的劳动力需用计划,综合考虑现有工作量、劳动力投入量、劳动效率、材料供应能力等因素,进行了钢筋加工劳动力调整。在20天内完成了3000t钢筋加工制作任务,满足了施工进度要求。

问题

1.通常情况下,一套完整的建筑工程土建施工图纸由哪几部分组成?

2.除质量标准、工期、工程价款与支付方式外,签订合同签约价时还应明确哪些事项?

3.建筑工程施工平面管理的总体要求还有哪些?

4.分别计算签约合同价中的项目措施费、安全文明施工费、签约合同价各是多少万元?(计算结果四舍五入取整数)

5.用单位工程量成本比较法列式计算选用哪种型号的设备。

6.如果每人每个工作日的劳动效率为5t,完成钢筋加工制作投入的劳动力是多少人?

编制劳动力需求计划时需要考虑的因素还有哪些?

参考答案:↓

解析:

1.通常由图纸目录、设计说明、建筑图纸、结构图纸和总平面图组成。

2.还应明确:包干价种类、风险范围和计算方法、结算方式、结算时间、违约条款。

3.总体要求还有:现场文明、安全有序、整洁卫生、不扰民、绿色环保。

4.项目措施费=(1800+3000+3300+1200)×16%

=9300×16%=1488万元

安全文明施工费=9300×6%=558万元

签约合同价=(分部分项工程费+项目措施费+项目其他费)×(1+规费)×(1+增值税)

=(9300+1488+100+200×1.05)×(1+0.0205)×(1.09)=12345万元

5.(1)列式计算:

E=(3200+560×8)÷(120×8)=8.00元/m3

F=(3800+785×8)÷(180×8)=7.00元/m3

G=(4200+795×8)÷(220×8)=6.00元/m3

G设备单位工程量成本为6元/m3最低,所以应选择G设备。

(2)原则还有:适应性高效性稳定性安全性

6.需要投入劳动力:3000÷20÷5=30人

考虑的因素还有:持续时间班次、每班工作时间设备能力交叉施工气候

第315题 背景资料

某新建学校工程,总建筑面积12.5万平方米,由12栋单体建筑组成。其中主教学楼为钢筋混凝土框架结构,体育馆屋盖为钢结构。合同要求工程达到绿色建筑三星标准。施工单位中标后,与甲方签订合同并组建项目部。

项目部安全检查制度规定了安全检查主要形式包括:日常巡查、专项检查、经常性安全检查、设备设施安全验收检查等。其中经常性安全检查方式主要有:专职安全人员的每天安全巡检;项目经理等专业人员检查生产工作时的安全检查;作业班组按要求时间进行安全检查等。

项目部在塔吊布置时充分考虑了吊装构件重量、运输和堆放、使用后拆除和运输等因素。按照《建筑工程安全检查标准》中“塔式起重机”的载荷限制装置、吊钩、滑轮、卷筒与钢丝绳、验收与使用等保证项目和结构设施等一般项目进行了检查验收。

屋盖钢结构施工高处作业安全专项方案规定如下:

1.钢结构构件宜地面组装,安全设施一并设置。

2.坠落高度超过2m的安装使用梯子攀登作业。

3.施工层搭设的水平通道不设置防护栏杆。

4.作为水平通道的钢梁一侧两端头设置安全绳。

5.安全防护采用工具化、定型化设施,防护盖板用黄色或红色标示。

施工单位管理部门在装修阶段对现场施工用电进行专项检查情况如下:

1.项目仅按照项目临时用电施工组织设计进行施工用电管理。

2.现场瓷砖切割机与砂浆搅拌机共用一个开关箱。

3.主教学楼一开关箱使用插座插头与配电箱连接。

4.专业电工在断电后对木工加工机械进行检查和清理。

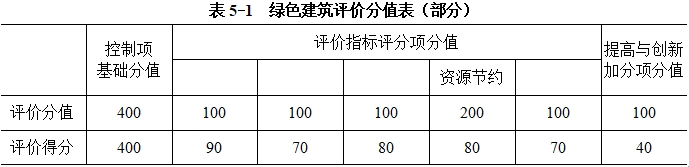

工程竣工后,项目部组织专家对整体工程进行绿色建筑评价,评分结果见表5-1。专家提出资源节约项和提高与创新加分项评分偏低,为主要扣分项,建议重点整改。

问题

1.建筑工程施工安全检查的主要形式还有哪些?

作业班组安全检查的时间有哪些?

2.施工现场布置塔吊时应考虑的因素还有哪些?

安全检查标准中塔式起重机的一般项目有哪些?

3.指出钢结构施工高处作业安全防护方案中的不妥之处,并写出正确做法。(本问题3项不妥,多答不得分)

安全防护栏杆的条纹警戒标示用什么颜色?

4.指出装修阶段施工用电专项安全检查中的不妥之处,并写出正确做法。(本小题3项不妥,多答不得分)

5.写出表5-1中绿色建筑评价指标空缺评分项。

计算绿色建筑评价总得分。并判断是否满足绿色三星标准?

参考答案:↓

解析:

1.

(1)安全检查形式还有:定期安全检查、季节性安全检查、节假日安全检查、开(复)工安全检查、专业性安全检查;

(2)作业班组检查时间:班前、班中、班后。

2.(1)考虑因素还有:基础设置、周边环境、覆盖范围、塔吊附墙杆的位置和距离;

(2)一般项目有:结构设施、电气安全、附着、基础与轨道。

3.(1)改正不妥:

不妥一:坠落高度超过2m的安装使用梯子攀登作业;

正确做法:坠落超过2m作业,应搭设操作平台。

不妥二:施工层搭设的水平通道未设置防护栏杆;

正确做法:施工层水平通道两侧设置防护栏杆。

不妥三:作为水平通道的钢梁一侧两端头设置安全绳;

正确做法:作为水平通道的钢梁应在一侧设置连续的安全绳。

(2)防护栏杆颜色:黑黄相间、红白相间。

4.不妥一:仅按照临时用电施工组织设计进行施工用电管理;

正确做法:还应补充装饰装修单项(专项)施工用电方案。

不妥二:用电设备共用同一开关箱;

正确做法:用电设备必须有专用开关箱。

不妥三:开关箱用插座插头与配电箱连接;

正确做法:开关箱进线端严禁采用插头和插座做活动连接。

5.(1)安全耐久、健康舒适、生活便利、环境宜居;

(2)总得分=(400+90+70+80+80+70+40)/10 =83分;

(3)由于83分<85分,不满足绿色建筑三星要求。

第316题 历史建筑物的建筑高度应按建筑物室外设计地坪至建(构)筑物( )计算。

A.檐口顶点

B.屋脊

C.女儿墙顶点

D.最高点

参考答案:D

解析:

(1)机场、广播电视、电信、微波通信、气象台、卫星地面站、军事要塞等设施的作业控制区内及机场航线控制范围内的建 筑,建筑高度应按建筑物室外设计地坪至建(构)筑物最高点计算。

(2)历史建筑,历史文化名城名镇名村、历史文化街区、文物保护单位、风景名胜区、自然保护区的保护规划区内的建筑,建筑高度应按建筑物室外设计地坪至建(构)筑物最高点计算。

除此以外的建筑,屋顶设备用房及其他局部突出屋面的辅助用房的总面积不超过屋面面积的1/4时,不应计入建筑高度。

第317题 工程概算书属于( )文件内容。

A.方案设计

B.初步设计

C.施工图设计

D.专项设计

参考答案:B

解析:

(1)初步设计文件的内容应包括:设计说明书、有关专业的设计图纸、主要设备或材料表、工程概算书和有关专业计算书等。

(2)施工图设计文件的内容应包括:所有专业的设计图纸、工程预算书、各专业计算书等。

第318题 当采用固定式建筑遮阳时,南向宜采用( )遮阳。

A.水平

B.垂直

C.组合

D.挡板

参考答案:A

解析:

当采用固定式建筑遮阳时,南向宜采用水平遮阳;东北、西北及北回归线以南地区的北向宜采用垂直遮阳;东南、西南朝向窗口宜采用组合遮阳;东、西朝向窗口宜采用挡板遮阳。

第319题 需要进行特殊设防的建筑与市政工程,抗震设防类别属于( )类。

A.

B.

C.

D.

参考答案:A

解析:

抗震设防的各类建筑与市政工程,划分为甲、乙、丙、丁四个抗震设防类别:

(1)甲类:特殊设防类,指使用上有特殊要求的设施,涉及国家公共安全的建筑与市政工程,地震时可能发生严重次生灾害等特别重大灾害后果,需要进行特殊设防的建筑与市政工程。

(2)乙类:重点设防类,指地震时使用功能不能中断或需尽快恢复的生命线相关建筑与市政工程,地震时可能导致大量人员伤亡等重大灾害后果,需要提高设防标准的建筑与市政工程。

(3)丙类:标准设防类,指按标准要求进行设防的建筑与市政工程。

(4)丁类:适度设防类,指使用上人员稀少且震损不致产生次生灾害,允许在一定条件下适度降低设防要求的建筑与市政工程。

第320题 建筑消能减震用消能器应由( )检测。

A.监理单位

B.具备资质的第三方

C.施工单位

D.生产厂家

参考答案:B

解析:

消能器的抽样和检测应符合下列规定: ①消能器的抽样应由监理单位根据设计文件和相关规程的有关规定进行。 ②消能器的检测应由具备资质的第三方进行。
