一级建造师《建设工程项目管理》历史真题(1000题)


第481题

承包人向发包人索赔成立的前提条件有(  )。


A.按合同规定程序和时间提交了索赔报告

B.按合同规定程序和时间提交了索赔意向通知

C.与合同对照,事件已造成了承包人实际损失

D.索赔原因按合同约定不属于承包人的行为责任

E.索赔前需进行现场保护


参考答案:ABCD


解析:

【内容考查】本题考查的是索赔成立的前提条件。

【选项分析】索赔的成立,应该同时具备以下三个前提条件:

(1)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失;

(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;

(3)承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。

以上三个条件必须同时具备,缺一不可。



第482题

下列施工费用中,可直接计入直接成本的有( )。


A.周转材料购置费

B.人工费

C.施工机械使用费

D.管理人员差旅交通费

E.材料采购保管费


参考答案:BCE


解析:

【内容考查】本题考查的是成本管理的任务和程序。

【选项分析】直接成本包括人工费、材料费和施工机具使用费等。


第483题

关于建筑市场诚信行为记录的说法,正确的有(  )。


A.由地方建设行政主管部门统一公布

B.不良行为记录信息的公布期限最短为1年

C.良好行为记录信息的公布期限一般为3年

D.不良行为记录信息公布时间是行政处罚决定作出后7日内

E.不良行为记录信息公布时间可以根据整改审查结果延长


参考答案:ACDE


解析:

【内容考查】本题考查的是施工合同履行过程中的诚信自律。

【选项分析】“不良行为记录信息的公布期限最短为1年”错误,省、自治区和直辖市建设行政主管部门负责审查整改结果,对整改确有实效的,由企业提出申请,经批准,可缩短其不良行为记录信息公布期限,但公布期限最短不得少于3个月,同时将整改结果列于相应不良行为记录后,供有关部门和社会公众查询。


第484题

项目总进度目标论证时应调研和收集的资料包括( )。


A.项目决策阶段有关项目进度目标确定的情况和资料

B.与进度有关的该项目组织、管理、经济和技术资料

C.类似项目的进度资料

D.该项目施工总承包单位的信用等级

E.该项目的总体部署


参考答案:ABCE


解析:

【内容考查】本题考查的是项目总进度目标论证的工作步骤。

【选项分析】调查研究和收集资料包括如下工作:

(1)了解和收集项目决策阶段有关项目进度目标确定的情况和资料;

(2)收集与进度有关的该项目组织、管理、经济和技术资料;

(3)收集类似项目的进度资料;

(4)了解和调查该项目的总体部署;

(5)了解和调查该项目实施的主客观条件等。



第485题

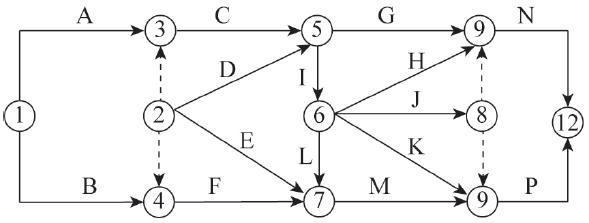

某双代号网络计划如下图,绘图的错误有( )。


A.有多个起点节点

B.有多个终点节点

C.存在循环回路

D.有多余虚工作

E.节点编号有误


参考答案:AE


解析:

【内容考查】本题考查的是双代号网络图的绘图规则。

【选项分析】“有多个起点节点”错误,①、②均为起点节点,起点节点和终点节点只能有一个;

“节点编号有误”错误,节点编号可不连续,但不允许重复,⑨节点有两个。



第486题

根据《建设工程施工合同(示范文本)》通用条款,除专用条款另有约定外, 发包人的责任与义务有(  )。


A.对施工现场发掘的文物古迹采取妥善保护措施

B.负责完善无法满足施工需要的场外交通设施

C.按照承包人实际需要的数量免费提供图纸

D.无条件向承包人提供银行保函形式的支付担保

E.最迟于开工日期7天内向承包人移交施工现场


参考答案:AB


解析:

【内容考查】本题考查的是发包人的责任与义务。

【选项分析】“按照承包人实际需要的数量免费提供图纸”错误,发包人应按照专用合同条款约定的期限、数量和内容向承包人免费提供图纸;

“无条件向承包人提供银行保函形式的支付担保”错误,招标文件要求中标人提交履约担保的,中标人应当提交。招标人应当同时向中标人提供工程款支付担保。所以不是无条件的;

“最迟于开工日期7天内向承包人移交施工现场”错误,应最迟于开工日期7天前向承包人移交施工现场。



第487题

根据《质量管理体系标准基础和术语》,质量管理原则包括( )。


A.以顾客为关注焦点

B.循证决策

C.全员积极参与

D.关系管理

E.全要素控制


参考答案:ABCD


解析:

【内容考查】本题考查的是质量管理原则。

【选项分析】质量管理原则具体内容如下:

1.以顾客为关注焦点

2.领导作用

3.全员积极参与

4.过程方法

5.改进

6.循证决策

7.关系管理。


第488题

网络进度计划的工期调整可通过( )来实现。


A.缩短非关键工作的持续时间

B.增加非关键工作的时差

C.调整关键工作持续时间

D.增减工作项目

E.调整工作间的逻辑关系


参考答案:CDE


解析:

【内容考查】本题考查的是进度计划的调整。

【选项分析】网络计划调整的方法:

1.调整关键线路的方法;

2.非关键工作时差的调整方法;

3.增、减工作项目时的调整方法;

4.调整逻辑关系;

5.调整工作的持续时间;

6.调整资源的投入。

“缩短非关键工作的持续时间”错误,缩短非关键工作的持续时间,不会对工期造成影响;

“增加非关键工作的时差”错误,增加非关键工作的时差,增加(调整)非关键工作的时差同样是在总时差范围内调整,同样不会影响工期。


第489题

建设单位应组织设计单位进行设计交底,使施工单位( )。


A.充分理解设计意图

B.了解设计内容和技术要求

C.解决各专业设计之间可能存在的矛盾

D.消除施工图差错

E.明确质量控制的重点与难点


参考答案:ABE


解析:

【内容考查】本题考查的是施工与设计的协调。

【选项分析】设计交底:建设单位和监理单位应组织设计单位向所有的施工实施单位进行详细的设计交底,使实施单位充分理解设计意图,了解设计内容和技术要求,明确质量控制的重点和难点。

图纸会审:认真地进行图纸会审,深入发现和解决各专业设计之间可能存在的矛盾,消除施工图的差错。

“解决各专业设计之间可能存在的矛盾、消除施工图差错”均属于图纸会审内容。


第490题

关于世界银行贷款项目工程和货物采购方式的说法,正确的有(  )。


A.可以采用直接签订合同的方式

B.首选国际竞争性招标方式

C.国际竞争性招标方式属于公开招标

D.有限国际招标方式相当于邀请招标

E.不允许采用自营工程和询价采购的方式


参考答案:ACD


解析:

【内容考查】本题考查的是招标方式的确定。

【选项分析】“首选国际竞争性招标方式”错误,世界银行贷款项目中的工程和货物的采购,可以采用国际竞争性招标、有限国际招标、国内竞争性招标、询价采购、直接签订合同、自营工程等采购方式;

“不允许采用自营工程和询价采购的方式”错误,允许采用自营工程和询价采购的方式。



第491题

下列建设工程项目进度控制措施中,属于技术措施的有( )。


A.立图纸审查、工程变更管理制度

B.深化设计,选用对实现目标有利的设计方案

C.编制与进度计划相适应的资金保证计划

D.优化施工方案,合理选用机械设备

E.优化工作之间的逻辑关系,缩短持续时间


参考答案:BD


解析:

【内容考查】本题考查的是进度控制的措施。

【选项分析】“立图纸审查、工程变更管理制度、优化工作之间的逻辑关系,缩短持续时间”属于管理措施;“编制与进度计划相适应的资金保证计划”属于经济措施。


第492题

工程项目管理信息系统的成本控制功能包括(  )。


A.计划成本与实际成本的比较分析

B.进行项目的估算、概预算的比较分析

C.根据工程进展进行成本预测

D.合同执行情况的查询和统计分析

E.计算实际成本


参考答案:ACE


解析:

【内容考查】本题考查的是成本控制的功能。

【选项分析】成本控制的功能:

(1)投标估算的数据计算和分析;

(2)计划施工成本;

(3)计算实际成本;

(4)计划成本与实际成本的比较分析;

(5)根据工程的进展进行施工成本预测等。

“进行项目的估算、概预算的比较分析”属于投资控制的功能;“合同执行情况的查询和统计分析”属于合同管理功能。


第493题

关于项目施工总承包模式特点的说法,正确的有( )。


A.项目质量好坏取决于总承包单位的管理水平和技术水平

B.开工日期不可能太早,建设周期会较长

C.有利于业主方的总投资控制

D.与平行发包模式相比,业主组织与管理的工作量大大减少

E.业主择优选择承包范围小


参考答案:ABCD


解析:

【内容考查】本题考查的是施工总承包。

【选项分析】施工总承包模式有如下特点:

1.投资控制方面

(1)一般以施工图设计为投标报价的基础,投标人的投标报价较有依据;

(2)在开工前就有较明确的合同价,有利于业主的总投资控制;

(3)若在施工过程中发生设计变更,可能会引发索赔。

2.进度控制方面

由于一般要等施工图设计全部结束后,业主才进行施工总承包的招标,因此,开工日期不可能太早,建设周期会较长。这是施工总承包模式的最大缺点,限制了其在建设周期紧迫的建设工程项目上的应用。

3.质量控制方面

建设工程项目质量的好坏在很大程度上取决于施工总承包单位的管理水平和技术水平。

4.合同管理方面

(1)业主只需要进行一次招标,与施工总承包商签约,因此招标及合同管理工作量将会减小;

(2)在很多工程实践中,采用的并不是真正意义上的施工总承包,而采用所谓的“费率招标”。“费率招标”实质上是开口合同,对业主方的合同管理和投资控制十分不利。

5.组织与协调方面

由于业主只负责对施工总承包单位的管理及组织协调,其组织与协调的工作量比平行发包会大大减少,这对业主有利。



第494题

对于不做结构性能检验的混凝土预制构件,当无驻厂监督时,预制构件进场时应按规定进行实体检验,其检验内容包括( )。


A.预埋铁件的型号、数量

B.受力钢筋的数量、规格、间距

C.受力钢筋的保护层厚度

D.混凝土强度

E.外形尺寸偏差


参考答案:BCD


解析:

【内容考查】本题考查的是装配式混凝土建筑的施工质量验收。

【选项分析】不做结构性能检验的预制构件,施工单位或监理单位代表应驻厂监督生产过程。当无驻厂监督时,预制构件进场时应对其主要受力钢筋数量、规格、 间距、 保护层厚及混凝土强度等进行实体检验。



第495题

每一个建设项目根据其特点,应确定的工作流程有(  )。


A.设计准备工作的流程

B.工作任务分工的流程

C.施工招标工作的流程

D.施工作业的流程

E.信息处理的流程


参考答案:ACDE


解析:

【内容考查】本题考查的是工作流程组织的任务。

【选项分析】每一个建设项目应根据其特点,从多个可能的工作流程方案中确定以下几个主要的工作流程组织:

(1)设计准备工作的流程;

(2)设计工作的流程;

(3)施工招标工作的流程;

(4)物资采购工作的流程;

(5)施工作业的流程;

(6)各项管理工作(投资控制、进度控制、质量控制、合同管理和信息管理等)的流程;

(7)与工程管理有关的信息处理的流程。


第496题

下列建筑安装工程费用中,属于企业管理费的有( )。


A.检验试验费

B.劳动保护费

C.城市维护建设税

D.教育费附加

E.增值税


参考答案:ABCD


解析:

【内容考查】本题考查的是按成本构成要素划分的建筑安装工程费用项目组成。

【选项分析】企业管理费是指建筑安装企业组织施工生产和经营管理所需的费用。内容包括:

1.管理人员工资

2.办公费

3.差旅交通费

4.固定资产使用费

5.工具用具使用费

6.劳动保险和职工福利费

7.劳动保护费

8.检验试验费

9.工会经费

10.职工教育经费

11.财产保险费

12.财务费

13.税金

14.城市维护建设税

15.教育费附加

16.地方教育附加

17.其他



第497题

采用固定总价合同时,承包商承担的价格风险有(  )。


A.漏报项目

B.报价计算错误

C.工程范围不确定

D.工程量计算错误

E.物价和人工费上涨


参考答案:ABE


解析:

【内容考查】本题考查的是固定总价合同。

【选项分析】承包商的风险主要有两个方面:一是价格风险,二是工作量风险。价格风险有报价计算错误、漏报项目、物价和人工费上涨等;工作量风险有工程量计算错误、工程范围不确定、工程变更或者由于设计深度不够所造成的误差等。

“工程范围不确定 、工程量计算错误”属于工作量风险。


第498题

关于施工现场文明施工管理措施的说法,正确的有(  )。


A.施工现场实行封闭管理,外来人员进场实行登记制度

B.施工现场作业区、生活区主干道地面必须硬化

C.市区主要路段的工地围挡高度不低于2m

D.施工现场作业区内禁止随意吸烟

E.施工现场消防重点部位设置灭火器和消防沙箱


参考答案:ABDE


解析:

【内容考查】本题考查的是建设工程现场文明施工的措施。

【选项分析】“施工现场实行封闭管理,外来人员进场实行登记制度”正确。施工现场必须实行封闭管理,设置进出口大门,制定门卫制度,严格执行外来人员进场登记制度;

“施工现场作业区、生活区主干道地面必须硬化”正确;施工现场应积极推行硬地坪施工,作业区、生活区主干道地面必须用一定厚度的混凝土硬化,场内其他道路地面也应硬化处理;

“市区主要路段的工地围挡高度不低于2m”错误。沿工地四周连续设置围挡,市区主要路段和其他涉及市容景观路段的工地设置围挡的高度不低于2.5m,其他工地的围挡高度不低于1.8m,围挡材料要求坚固、稳定、统一、整洁、美观;

“施工现场作业区内禁止随意吸烟”正确。施工现场适当地方设置吸烟处,作业区内禁止随意吸烟;

“施工现场消防重点部位设置灭火器和消防沙箱”正确。易燃易爆物品堆放间、油漆间、木工间、总配电室等消防防火重点部位要按规定设置灭火器和消防沙箱,并有专人负责,对违反消防条例的有关人员进行严肃处理。


第499题

下列工程合同风险中,属于信用风险的有(  )。


A.知假买假

B.偷工减料

C.物价上涨

D.违法分包

E.拖欠工程款


参考答案:ABDE


解析:

【内容考查】本题考查的是工程合同风险的概念。

【选项分析】合同信用风险是指主观故意原因导致的。表现为合同双方的机会主义行为,如业主拖欠工程款,承包商层层转包、非法分包、偷工减料、以次充好、知假买假等。

“物价上涨”属于合同工程风险。


第500题

施工现场质量管理中,直方图法的主要用途有( )。


A.分析生产过程质量是否处于稳定状态

B.分析生产过程质量是否处于正常状态

C.分析质量水平是否保持在公差允许的范围内

D.整理统计数据,了解其分布特征

E.找出质量问题的主要影响因素


参考答案:ABCD


解析:

【内容考查】本题考查的是直方图法的主要用途。

【选项分析】直方图法的主要用途:

(1)整理统计数据,了解统计数据的分布特征,即数据分布的集中或离散状况,从中掌握质量能力状态。

(2)观察分析生产过程质量是否处于正常、稳定和受控状态以及质量水平是否保持在公差允许的范围内。
