“微信扫一扫”进入考试题库练习及模拟考试
第441题
某工作有三项紧后工作,持续时间分别为4天、5天、6天,对应的最迟完成时间分别为第18天、第16天、第14天,则该工作的最迟完成时间是第( )天。
A.14
B.12
C.8
D.6
参考答案:C
解析:
【内容考查】本题考查的是双代号网络图时间参数的计算。
【选项分析】紧后工作最迟开始时间的最小值,为该工作的最迟完成时间,根据题意可得三项工作的最迟开始时间分别为18-4=14天、16-5=11天、14-6=8天。则该工作的最迟完成时间是第8天。
第442题
建设工程项目总进度目标论证的工作包括:①编制各层进度计划;②项目结构分析;③编制总进度计划;④项目的工作编码。其正确的工作程序是( )。
A.②-④-①-③
B.④-③-②-①
C.②-④-③-①
D.④-②-①-③
参考答案:A
解析:
【内容考查】本题考查的是项目总进度目标论证的工作步骤。
【选项分析】建设工程项目总进度目标论证的工作步骤如下:
(1)调查研究和收集资料;
(2)项目结构分析;
(3)进度计划系统的结构分析;
(4)项目的工作编码;
(5)编制各层进度计划;
(6)协调各层进度计划的关系,编制总进度计划;
(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;
(8)若经过多次调整,进度目标无法实现,则报告项目决策者。
第443题
某建设工程项目按施工总进度计划、各单位工程进度计划及相应分部工程进度计划组成了计划系统,该计划系统是由多个相互关联的不同( )的进度计划组成。
A.深度
B.项目参与方
C.功能
D.周期
参考答案:A
解析:
【内容考查】本题考查的是不同类型的建设工程项目进度计划系统。
【选项分析】由不同深度的计划构成进度计划系统,包括:
(1)总进度规划(计划);
(2)项目子系统进度规划(计划);
(3)项目子系统中的单项工程进度计划等。
A.6月15日、7月10日
B.7月10日、7月18日
C.6月15日、7月18日
D.7月18日、7月10日
参考答案:A
解析:
【内容考查】本题考查的是施工承包合同文件。
【选项分析】工程经竣工验收合格的,以承包人提交竣工验收申请报告之日为实际竣工日期。故实际竣工日期为6月15日。
保修期:是指承包人按照合同约定对工程承担保修责任的期限,从工程竣工验收合格之日起计算。故保修期从7月10日起算。
第445题
根据我国保险制度,工程一切险通常由( )办理。
A.承包人
B.监理人
C.设计人
D.项目法人
参考答案:D
解析:
【内容考查】本题考查的是工程保险种类。
【选项分析】工程一切险,国内工程通常由项目法人办理保险,国际工程一般要求承包人办理保险。
第446题

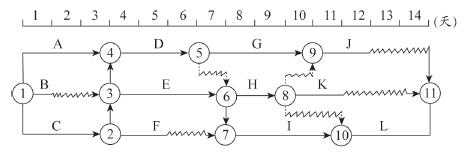

某双代号时标网络计划如下图,工作F,工作H的最迟完成时间分别为( )。
A.第8天,第11天
B.第8天,第9天
C.第7天,第11天
D.第7天,第9天
参考答案:C
解析:
【内容考查】本题考查的是双代号时标网络参数的计算。
【选项分析】由图得出,EFF=5,EFH=9;时标网络图,计算某工作的总时差,从该工作开始至终点节点,波形线之和最小值即为该工作的总时差,由图可知,TFF=2,TFH=2;根据公式,TF=LF-EF,得出LFF=TFF+EFF=2+5=7,LFH=TFH+EFH=2+9=11。(注:此知识点是学习进度前锋线的基础,虽然在教材中已删除,但仍需掌握)
第447题
工程质量控制中采用因果分析图法的目的是( )。
A.找出工程中存在的主要质量问题
B.找出影响工程质量问题的最主要原因
C.全面分析工程中可能存在的质量问题
D.动态地分析工程中的质量问题
参考答案:B
解析:
【内容考查】本题考查的是因果分析图法。
【选项分析】因果分析图法,也称为质量特性要因分析法,其基本原理是对每一个质量特性或问题,逐层深入排查可能原因,然后确定其中最主要原因,进行有的放矢的处置和管理。
第448题
项目成本指标控制的工作包括:①采集成本数据,监测成本形成过程;②制定对策,纠正偏差;③找出偏差,分析原因;④确定成本管理分层次目标。其正确的工作程序是( )。
A.④-①-③-②
B.①-②-③-④
C.①-③-②-④
D.②-④-③-①
参考答案:A
解析:
【内容考查】本题考查的是成本控制的程序。
【选项分析】项目成本指标控制程序如下:
1.确定成本管理分层次目标;
2.采集成本数据,监测成本形成过程;
3.找出偏差,分析原因;
4.制定对策,纠正偏差;
5.调整改进成本管理方法。
第449题
关于施工项目成本核算方法的说法,正确的是( )。
A.表格核算法的优点是覆盖面较大
B.会计核算法不核算工程项目在施工过程中出现的债权债务
C.表格核算法可用于工程项目施工各岗位成本的责任核算
D.会计核算法不能用于整个企业的生产经营核算
参考答案:C
解析:
【内容考查】本题考查的是成本核算的方法。
【选项分析】“表格核算法的优点是覆盖面较大”错误。表格核算法优点是,简便易懂,方便操作,实用性较好;缺点是难以实现较为科学严密的审核制度,精度不高,覆盖面较小;
“会计核算法不核算工程项目在施工过程中出现的债权债务”错误。会计核算法,不仅核算工程项目施工的直接成本,而且还要核算工程项目在施工过程中出现的贷权债务、为施工生产而自购的工具、器具摊销、向发包单位的报量和收款、分包完成和分包付款等;
“表格核算法可用于工程项目施工各岗位成本的责任核算”正确;因为表格核算具有操作简单和表格格式自由等特点,因而对工程项目内各岗位成本的责任核算比较实用;
“会计核算法不能用于整个企业的生产经营核算”错误。施工单位除对整个企业的生产经营进行会计核算外,还应在工程项目上设成本会计,进行工程项目成本核算,以减少数据的传递,提高数据的及时性,便于与表格核算法进行工程项目施工各岗位成本的责任核算和控制,用会计核算法进行工程项目成本核算,两者互补,相得益彰,确保工程项目成本核算工作的开展。
第450题
当无驻厂监督时,未做结构性能检查的装配式混凝土预制构件,进场时应按规定进行实体检验,关于检验数量的说法,正确的是( )。
A.同一类型不超过500个为一批,每批随机抽取1个
B.同一类型不超过1000个为一批,每批随机抽取1个
C.同一类型不超过500个为一批,每批随机抽取3个
D.同一类型不超过1000个为一批,每批随机抽取3个
参考答案:B
解析:
【内容考查】本题考查的是装配式混凝土建筑的施工质量验收。
【选项分析】当无驻厂监督时,预制构件进场时应对其主要受力钢筋数量、规格、 向距、 保护层厚及混凝土强度等进行实体检验。检验数量:同一类型预制构件不超过1000个为一批,每批随机抽取1个构件进行结构性能检验。
第451题
关于施工现场食堂职业健康安全卫生管理的说法,正确的是( )。
A.食堂不需办理卫生许可证,但炊事人员须有健康证明
B.食堂制作间灶台及周边贴1.8m高瓷砖
C.除炊事人员和现场管理人员外,不得随意进入
D.食堂外设置敞开式泔水桶,并定期进行清理
参考答案:B
解析:
【内容考查】本题考查的是建设工程现场职业健康安全卫生的措施。
【选项分析】“食堂不需办理卫生许可证,但炊事人员须有健康证明”错误,食堂必须有卫生许可证,炊事人员必须持身体健康证上岗;
“食堂制作间灶台及周边贴1.8m高瓷砖”正确,制作间灶台及其周边应贴瓷砖,所贴瓷砖高度不宜小于1.5m;
“除炊事人员和现场管理人员外,不得随意进入”错误,非炊事人员不得随意进入制作间;
“食堂外设置敞开式泔水桶,并定期进行清理”错误,食堂外应设置密闭式泔水桶,并应及时清运。
第452题
关于工程项目政府质量监督的说法,正确的是( )。
A.施工单位应在项目开工前向监督机构申报质量监督手续
B.政府质量监督的性质属于行政执法行为
C.临时性房屋建筑工程也属于政府监督的范围
D.质量监督机构可以聘请助理工程师协助质量监督工作
参考答案:B
解析:
【内容考查】本题考查的是政府质量监督的性质与职权。
【选项分析】“施工单位应在项目开工前向监督机构申报质量监督手续”错误,在工程项目开工前,监督机构接受建设单位有关建设工程质量监督的申报手续;
“政府质量监督的性质属于行政执法行为”正确;
“临时性房屋建筑工程也属于政府监督的范围”错误,在中华人民共和国境内主管部门实施对新建、扩建、改建房屋建筑和市政基础设施工程质量监督管理的,适用该规定;而抢险救灾工程、临时性房屋建筑工程和农民自建低层住宅工程,不适用该规定;
“质量监督机构可以聘请助理工程师协助质量监督工作”错误,监督机构可以聘请中级职称以上的工程类专业技术人员协助实施工程质量监督。
第453题
根据《建设工程质量管理条例》,未经( )签字,建设单位不拨付工程款、不得进行竣工验收。
A.专业监理工程师
B.建设单位现场工程师
C.政府质量管理部门
D.总监理工程师
参考答案:D
解析:
【内容考查】本题考查的是在《建设工程质量管理条例》中的有关规定。
【选项分析】未经监理工程师签字,建筑材料、建筑构配件和设备不得在工程上使用或者安装,施工单位不得进行下一道工序的施工。未经总监理工程师签字,建设单位不拨付工程款,不进行竣工验收。
第454题
将已汇总的人工、材料、机械台班消耗数量分别乘以所在地区的人工工资标准、材料预算价格、机械台班单价,计算出人料机费的表格是( )。
A.施工预算表
B.工程量计算汇总表
C.施工预算工料分析表
D.项目造价取费表
参考答案:A
解析:
【内容考查】本题考查的是施工预算。
【选项分析】施工预算表,将已汇总的人工、材料、机械台班消耗数量分别乘以人工工资单价、材料价格、机械台班单价,计算出人料机费。
第455题
根据《建设工程监理合同(示范文本)》,监理工作的内容包括( )。
A.主持图纸会审会议
B.主持第一次工地会议
C.组织工程竣工验收
D.编制工程质量评估报告
参考答案:D
解析:
【内容考查】本题考查的是监理工作的内容。
【选项分析】“主持图纸会审会议”错误,熟悉工程设计文件,并参加由委托人主持的图纸会审和设计交底会议;
“主持第一次工地会议”错误,参加由委托人主持的第一次工地会议;主持监理例会并根据工程需要主持或参加专题会议;
“组织工程竣工验收”错误,参加工程竣工验收,签署竣工验收意见;
“编制工程质量评估报告”正确。
第456题
某县一建筑工地发生生产安全重大事故,则事故调查组应由( )负责组织。
A.事故发生地县级人民政府
B.国务院安全生产监督管理部门
C.事故发生单位
D.事故发生地省级人民政府
参考答案:D
解析:
【内容考查】本题考查的是建设工程安全事故的处理。
【选项分析】特别重大事故由国务院或者国务院授权有关部门组织事故调查组进行调查。
重大事故、较大事故、一般事故分别由事故发生地省级人民政府、设区的市级人民政府、县级人民政府负责调查。
第457题
关于国际工程施工承包合同争议解决的说法,正确的是( )。
A.国际工程施工承包合同争议解决中,仲裁实行一裁终决制
B.国际工程施工承包合同争议解决中,诉讼是首选方案
C.国际工程施工承包合同争议最有效的解决方式是协商
D.FIDIC合同中,DAB作出的裁决是强制性的
参考答案:C
解析:
【内容考查】本题考查的是协商解决。
【选项分析】“国际工程施工承包合同争议解决中,仲裁实行一裁终决制”错误,国际上仲裁的效力:在双方的合同中应该约定仲裁的效力,即仲裁决定是否为终局性的。在我国,仲裁实行一裁终局制;
“国际工程施工承包合同争议解决中,诉讼是首选方案”错误,协商解决争议是最常见也是最有效的方式,也是应该首选的最基本的方式;
“国际工程施工承包合同争议最有效的解决方式是协商”正确;
“FIDIC合同中,DAB作出的裁决是强制性的”错误,DAB提出的裁决不是强制性的,不具有终局性。
第458题
某砖混结构住宅墙体砌筑时,由于施工放线的错误,导致山墙上窗户的位置偏离30cm,应采用的处理方法是( )。
A.返工处理
B.加固处理
C.修补处理
D.不作处理
参考答案:A
解析:
【内容考查】本题考查的是施工质量缺陷处理的基本方法。
【选项分析】由于该工程正在进行墙体砌筑,偏差错误是可以返工处理纠正的。
第459题
下列合同事件中,表示承包人工程施工任务结束的是( )。
A.竣工结算
B.工程移交
C.竣工验收
D.工程保修
参考答案:B
解析:
【内容考查】本题考查的是建设工程施工合同分析的内容。
【选项分析】竣工验收合格即办理移交。移交作为一个重要的合同事件,同时又是一个重要的法律概念。它表示:(1)业主认可并接收工程,承包人工程施工任务的完结。
第460题
关于安全生产教育培训的说法,正确的是( )。
A.企业新员工按规定经过三级安全教育和实际操作训练后即可上岗
B.项目级安全教育由企业安全生产管理部门负责人组织实施,安全员协助
C.班组级安全教育由项目负责人组织实施,安全员协助
D.企业安全教育培训包括对管理人员、特种作业人员和企业员工的安全教育
参考答案:D
解析:
【内容考查】本题考查的是安全生产教育培训制度。
【选项分析】“企业新员工按规定经过三级安全教育和实际操作训练后即可上岗”错误,企业新员工须按规定通过三级安全教育和实际操作训练,并经考核合格后方可上岗;
“项目级安全教育由企业安全生产管理部门负责人组织实施,安全员协助”错误,项目(或工区、工程处、施工队)级安全教育由项目级负责人组织实施,专职或兼职安全员协助;
“班组级安全教育由项目负责人组织实施,安全员协助”错误,班组级安全教育由班组长组织实施;
“企业安全教育培训包括对管理人员、特种作业人员和企业员工的安全教育”正确,企业安全生产教育培训一般包括对管理人员、特种作业人员和企业员工的安全教育。
