第221题
下列建设项目信息中,属于经济类信息的是( )。
A.工作量控制信息
B.合同管理信息
C.质量控制信息
D.风险管理信息
参考答案:A
解析:
【内容考查】本题考查的是项目信息的分类。
【选项分析】经济类信息:投资控制信息、工作量控制信息。
“合同管理信息”和“风险管理信息”属于管理类信息。“质量控制信息”属于技术类信息。
第222题
在施工质量控制的基本环节中,作业活动过程质量控制包括( )。
A.建设单位的质量控制和监理单位的质量控制
B.监理单位的质量控制和质量监督部门的质量控制
C.质量活动主体对工序质量偏差的纠正
D.质量活动主体的自我控制和他人监控
参考答案:D
解析:
【内容考查】本题考查的是施工质量控制的基本环节。
【选项分析】事中质量控制也称作业活动过程质量控制,包括质量活动主体的自我控制和他人监控的控制方式。
第223题
根据《中华人民共和国建筑法》,工程监理人员发现工程设计不符合建筑工程质量标准或者合同约定的质量要求的,应当( )。
A.报告总监理工程师
B.报告建设单位要求设计单位改正
C.通知施工单位
D.报告审图机构和建设行政主管部门
参考答案:B
解析:
【内容考查】本题考查的是《中华人民共和国建筑法》对监理工作的有关规定。
【选项分析】“工程监理人员认为工程施工不符合工程设计要求、施工技术标准和合同约定的,有权要求建筑施工企业改正。工程监理人员发现工程设计不符合建筑工程质量标准或者合同约定的质量要求的,应当报告建设单位要求设计单位改正”(引自《中华人民共和国建筑法》)。
第224题
建设工程项目全面质量管理的“全面”是指( )。
A.决策过程和实施过程
B.工程质量和工作质量
C.管理岗位和工作岗位
D.全方位和全流程
参考答案:B
解析:
【内容考查】本题考查的是全面质量管理(TQC)的思想。
【选项分析】建设工程项目的全面质量管理,是指项目参与各方所进行的工程项目质量管理的总称,其中包括工程(产品)质量和工作质量的全面管理。
第225题
建设工程质量监督机构对地基基础混凝土强度进行监督检测,属于政府质量监督中的( )。
A.生产过程监督
B.工程实体质量监督
C.工程质量行为监督
D.施工管理状况监督
参考答案:B
解析:
【内容考查】本题考查的是质量监督的实施程序。
【选项分析】对工程实体质量进行抽查、抽测:监督机构按计划在施工现场对建筑材料、设备和工程实体进行监督抽样,委托符合法定资质的检测单位进行检测。监督抽样检测的重点是涉及结构安全和重要使用功能的项目,例如,在工程基础和主体结构分部工程质量验收前,要对地基基础和主体结的构混凝土强度分别进行监督检测;对在施工过程中发生的质量问题、质量事故进行查处。
(此知识点已修改为:对工程实体质量进行抽查、抽测:日常检查和抽查抽测相结合,釆取“双随机、一公开”(随机抽取检查对象,随机选派监督检查人员,及时公开检查情况和查处结果)检查方式和“互联网+监管”模式。监督抽样检测的重点是涉及结构安全和重要使用功能的项目,例如,在工程基础和主体结构分部工程质量验收前,要对地基基础和主体结构混凝土强度分别进行监督检测。对违反有关规定,造成工程质量事故和严重质量问题的单位和个人依法严肃查处曝光。)
第226题
下列计算方法中,不属于工程咨询合同咨询费计算方法的是( )。
A.工程进度百分比
B.人月费单价法
C.工程建设费用百分比
D.按日计算法
参考答案:A
解析:
【内容考查】本题考查的是咨询服务费的计算方法。
【选项分析】常用的咨询费计算方法如下:1.人月费单价法;2.按日计费法;3.工程建设费用百分比。
第227题
在采用因果分析图法进行质量问题原因分析时,“混凝土振捣器损坏”属于( )的因素。
A.人
B.材料
C.机械
D.环境
参考答案:C
解析:
【内容考查】本题考查的是项目质量的影响因素分析。
【选项分析】机械的因素:机械主要是指施工机械和各类工器具。包括施工过程中使用运输设备、吊装设备、操作工具、测量仪器、计量器具以及施工安全设施等。施工机械设备是所有施工方案和工法得以实施的重要物质基础,合理选择和正确使用施工机械设备是保证项目施工质量和安全的重要条件。
第228题
某按单价合同进行计价的招标工程,在评标过程中发现某投标人的总价与单价的计算结果不一致,原因是投标人在计算时将钢材单价4000元/吨误作为2000元/吨。对此,业主有权( )。
A.以总价为准调整单价
B.以单价为准调整总价
C.要求投标人重新提交钢材单价
D.将该投标文件作废处理
参考答案:B
解析:
【内容考查】本题考查的是单价合同。
【选项分析】对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。
第229题

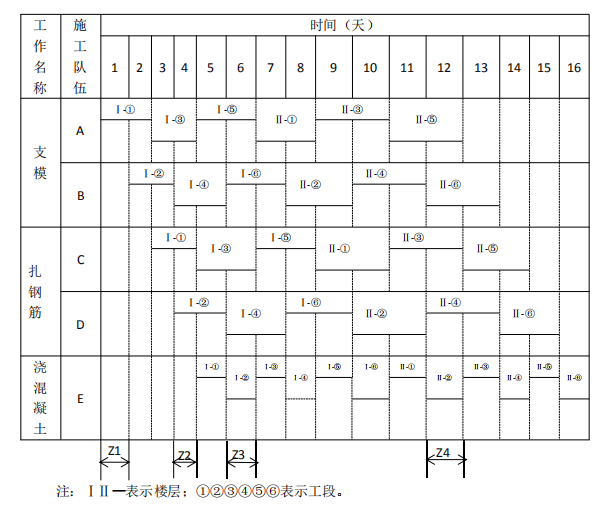

某项目施工横道图进度计划如下表,如果第二层支设模板需要在第一层浇筑混凝土完成1天后才能开始,则有1天的层间技术间歇,正确的层间间隙是( )。
A.Z1
B.Z3
C.Z2
D.Z4
参考答案:B
解析:
【内容考查】本题考查的是横道图进度计划的特点。
【选项分析】如图所示,第5天,Ⅰ层①施工段混凝土浇筑完毕,应间歇1天再进行Ⅱ层①施工段的支设模板。
第230题
施工单位应定期组织事故发生时疏散及抢救方法的训练和演习,这体现了安全隐患治理原则中的( )原则。
A.预防与减灾并重治理
B.单项隐患综合治理
C.冗余安全度治理
D.直接与间接隐患并治
参考答案:A
解析:
【内容考查】本题考查的是建设工程安全隐患的处理。
【选项分析】预防与减灾并重治理原则:治理安全事故隐患时,需尽可能减少发生事故的可能性,如果不能安全控制事故的发生,也要设法将事故等级减低。但是不论预防措施如何完善,都不能保证事故绝对不会发生,还必须对事故减灾作好充分准备,研究应急技术操作规范。如应及时切断供料及切断能源的操作方法;应及时降压、降温、降速以及停止运行的方法;应及时排放毒物的方法;应及时疏散及抢救的方法;应及时请求救援的方法等。还应定期组织训练和演习,使该生产环境中每名干部及工人都真正掌握这些减灾技术。
第231题
某工程第三个月末时的已完成工作实际费用(ACWP)为1200万元、已完工作预算费用(BCWP)为1000万元、计划工作预算费用(BCWS)为1500万元,根据赢得值法判断分析应采取的措施是( )。
A.迅速增加人员投入
B.增加高效人员投入
C.抽出部门人员,增加少量骨干人员
D.用工作效率高的人员更换一批工作效率低的人员
参考答案:B
解析:
【内容考查】本题考查的是嬴得值(挣值)法。
【选项分析】由题可知,BCWS>ACWP>BCWP,SV<0,CV<0,表示效率较低进度慢,应采取的措施是:增加高效人员投入。
第232题
关于横道图进度计划特点的说法,正确的是( )。
A.可以识别计划的关键工作
B.不能表达工作逻辑关系
C.调整计划的工作量较大
D.可以计算工作时差
参考答案:C
解析:
【内容考查】本题考查的是横道图进度计划的特点。
【选项分析】横道图进度计划法也存在一些问题,如:
(1)工序(工作)之间的逻辑关系可以设法表达,但不易表达清楚;
(2)适用于手工编制计划;
(3)没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差。
(4)计划调整只能用手工方式进行,其工作量较大;
(5)难以适应大的进度计划系统。
第233题
某工程因脚手架坍塌造成960万元的直接经济损失,根据《生产安全事故报告和调查处理条例》,该事故属于( )。
A.一般事故
B.特别重大事故
C.重大事故
D.较大事故
参考答案:A
解析:
【内容考查】本题考查的是职业伤害事故的分类。
【选项分析】依据《生产安全事故报告和调查处理条例》规定,按生产安全事故(以下简称事故)造成的人员伤亡或者直接经济损失,事故分为:
(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤(包括急性工业中毒,下同),或者1亿元以上直接经济损失的事故;
(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;
(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;
(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者1000万元以下直接经济损失的事故。
第234题
关于施工项目成本表格核算法的说法,正确的( )。
A.方便操作,但覆盖面较小
B.人为控制因素少,精度高
C.项目财务部门比较常用
D.对核算工作人员的专业水平要求较高
参考答案:A
解析:
【内容考查】本题考查的是表格核算法。
【选项分析】表格核算法是通过对施工项目内部各环节进行成本核算,以此为基础,核算单位和各部门定期采集信息,按照有关规定填制一系列的表格,完成数据比较、考核和简单的核算,形成工程项目成本的核算体系,作为支撑工程项目成本核算的平台。这种核算的优点是简便易懂,方便操作,实用性较好;缺点是难以实现较为科学严密的审核制度,精度不高,覆盖面较小。
第235题
质量控制活动包括:①设定目标;②纠正偏差;③测量检测;④评价分析。正确的顺序是( )。
A.①-②-③-④
B.①-③-④-②
C.③-①-②-④
D.③-④-①-②
参考答案:B
解析:
【内容考查】本题考查的是对项目质量控制相关概念的理解。
【选项分析】质量控制是质量管理的一部分,是致力于满足质量要求的一系列相关活动。这些活动主要包括:
(1)设定目标:按照质量要求,确定需要达到的保准和控制区间、范围、区域;
(2)测量检查:测量实际成果满足所设定目标的程度;
(3)评价分析:评价控制的能力和效果,分析偏差产生的原因;
(4)纠正偏差:对不满足设定目标的偏差,及时采取针对性措施尽量纠正偏差。
第236题
在编制施工成本计划时通常需要进行“两算”对比,“两算”指的是( )。
A.设计概算,施工图预算
B.设计概算,投资估算
C.设计概算,施工预算
D.施工图预算,施工预算
参考答案:D
解析:
【内容考查】本题考查的是施工预算。
【选项分析】在编制实施性计划成本时要进行施工预算和施工图预算的对比分析,通过“两算”对比,分析节约和超支的原因,以便提出解决问题的措施,防止工程亏损,为降低工程成本提供依据。
第237题
下列施工成本管理措施中,不需要增加额外费用的是( )。
A.组织措施
B.合同措施
C.技术措施
D.优化措施
参考答案:A
解析:
【内容考查】本题考查的是成本管理的组织措施。
【选项分析】组织措施是其他各类措施的前提和保障,而且一般不需要增加额外的费用,运用得当可以取得良好的效果。
第238题
关于“一揽子保险(CIP)的说法”,正确的是( )。
A.内容不包括一般责任险
B.不能实施有效的风险管理
C.保障范围覆盖业主、承包商及分包商
D.不便于索赔
参考答案:C
解析:
【内容考查】本题考查的是工程保险种类。
【选项分析】CIP是英文ControlledInsurancePrograms的缩写,意思是“一揽子保险”。CIP保险的运行机制是,由业主或承包商统一购买“一揽子保险”,保障范围覆盖业主、承包商及所有分包商,内容包括劳工赔偿、雇主责任险、一般责任险、建筑工程一切险、安装工程一切险。
第239题
为减少环境因素对施工质量的不利影响,施工企业主要采取( )方法。
A.风险控制
B.动态控制
C.跟踪管理
D.静态控制
参考答案:A
解析:
【内容考查】本题考查的是施工环境因素的控制。
【选项分析】环境的因素主要包括施工现场自然环境因素、施工质量管理环境因素和施工作业环境因素,环境因素对工程质量的影响,具有复杂多变和不确定性的特点,具有明显的风险特性。要减少其对施工质量的不利影响,主要是采取预测预防的风险控制方法。
第240题
建设行政主管部门市场诚信平台上,良好行为记录信息的公布期限一般为( )个月。
A.3
B.6
C.12
D.36
参考答案:D
解析:
【内容考查】本题考查的是施工合同履行过程中的诚信自律。
【选项分析】良好行为记录信息公布期限一般为3年,法律、法规另有规定的从其规定。
