第281题
关于生产安全事故应急预案管理的说法,正确的有( )。
A.生产经营单位应每半年至少组织一次现场处置方案演练
B.生产经营单位应每年至少组织一次综合应急预案演练
C.地方各级人民政府应急管理部门的应急预案应当报同级人民政府备案
D.非生产经营单位的应急管理方面的专家均可受邀参加应急方案的评审
E.施工单位应急预案涉及应急响应等级内容变更的,应重新进行修订
参考答案:ABCE
解析:
【内容考查】本题考查的是应急预案的实施与备案的内容。
【选项分析】生产经营单位应当制定本单位的应急预案演练计划,根据本单位的事故预防重点,每年至少组织一次综合应急预案演练或者专项应急预案演练,每半年至少组织一次现场处置方案演练。
有下列情形之一的,应急预案应当及时修订并归档:
(1)依据的法律、法规、规章、标准及上位预案中的有关规定发生重大变化的;
(2)应急指挥机构及其职责发生调整的;
(3)面临的事故风险发生重大变化的;
(4)重要应急资源发生重大变化的;
(5)预案中的其他重要信息发生变化的;
(6)在应急演练和事故应急救援中发现问题需要修订的;
(7)编制单位认为应当修订的其他情况。
第282题
下列建设工程项目计划中,存在关联关系的进度计划有( )。
A.施工总进度计划和主体工程进度计划
B.主体钢结构施工进度计划和设备安装进度计划
C.设计进度计划和维修进度计划
D.项目月度计划和周计划
E.土建施工进度计划和主材供货进度计划
参考答案:ABDE
解析:
【内容考查】本题考查的是项目进度计划系统的建立的内容。
【选项分析】根据项目进度控制不同的需要和不同的用途,业主方和项目各参与方可以构建多个不同的建设工程项目进度计划系统,如:
(1)由多个相互关联的不同计划深度的进度计划组成的计划系统。
(2)由多个相互关联的不同计划功能的进度计划组成的计划系统。
(3)由多个相互关联的不同项目参与方的进度计划组成的计划系统。
(4)由多个相互关联的不同计划周期的进度计划组成的计划系统等。
第283题
下列施工现场噪声控制措施中,属于控制传播途径的有( )。
A.选用吸声材料搭设防护棚
B.使用耳塞、耳罩等防护用品
C.改变振动源与其他刚性结构的连接方式
D.限制高音喇叭的使用
E.进行强噪声作业时严格控制作业时间
参考答案:AC
解析:
【内容考查】本题考查的是建设工程施工现场环境保护的措施。
【选项分析】传播途径的控制:
1)吸声:利用吸声材料(大多由多孔材料制成)或由吸声结构形成的共振结构(金属或木质薄板钻孔制成的空腔体)吸收声能,降低噪声。
2)隔声:应用隔声结构,阻碍噪声向空间传播,将接收者与噪声声源分隔。隔声结构包括隔声室、隔声罩、隔声屏障、隔声墙等。
3)消声:利用消声器阻止传播。允许气流通过的消声降噪是防治空气动力性噪声的主要装置。如对空气压缩机、内燃机产生的噪声等。
4)减振降噪:对来自振动引起的噪声,通过降低机械振动减小噪声,如将阻尼材料涂在振动源上,或改变振动源与其他刚性结构的连接方式等。
“使用耳塞、耳罩等防护用品”属于接受者的防护。
“限制高音喇叭的使用”、“进行强噪声作业时严格控制作业时间”属于严格控制人为噪声。
第284题
建设工程索赔成立的前提条件有( )。
A.与合同对照事件已造成了承包人工程项目成本的额外支出或直接工期损失
B.造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任
C.造成费用增加或工期损失额度巨大,超出了正常的承受范围
D.索赔费用计算正确,并且容易分析
E.承包人按合同规定的程序和时间提交了索赔意向通知和索赔报告
参考答案:ABE
解析:
【内容考查】本题考查的是索赔成立的条件。
【选项分析】索赔的成立,应该同时具备以下三个前提条件:
(1)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失;
(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;
(3)承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。
以上三个条件必须同时具备,缺一不可。
第285题
对业主而言,成本加酬金合同的优点有( )。
A.可以通过分段施工缩短工期
B.适用于技术简单、结构方案容易确定的工程
C.适用于时间紧迫的抢险救灾工程
D.根据自身力量和需要,深入介入控制工程施工和管理
E.通过确定最大保证价格约束工程成本
参考答案:ADE
解析:
【内容考查】本题考查的是成本加酬金合同的特点和适用条件。
【选项分析】对业主而言,成本加酬金合同的优点:
(1)可以通过分段施工缩短工期,而不必等待所有施工图完成才开始招标和施工;
(2)可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的反应会比较积极和快捷;
(3)可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足;
(4)业主可以根据自身力量和需要,较深入地介入和控制工程施工和管理;
(5)也可以通过确定最大保证价格约束工程成本不超过某一限值,从而转移一部分风险。
(提示:“适用于时间紧迫的抢险救灾工程”是适用条件,本题可以选此选项,考试时视具体情况做选择,多选题要谨慎)
第286题
关于建设工程项目总进度目标论证的说法,正确的有( )。
A.总进度目标的论证涉及工程实施条件分析
B.总进度目标的论证是项目决策阶段的策划工作
C.总进度目标的论证应分析实施阶段各项工作之间的逻辑关系
D.论证前宜收集类似项目的进度资料
E.分析论证总进度目标实现的可能性应在项目实施过程中进行
参考答案:AC
解析:
【内容考查】本题考查的是项目总进度目标论证的工作内容。
【选项分析】总进度目标论证并不是单纯的总进度规划的编制工作,它涉及许多工程实施的条件分析和工程实施策划方面的问题。
第287题
下列施工机械使用费控制措施中,属于控制台班数量的有( )。
A.加强施工机械设备内部调配
B.加强机械设备配件管理
C.加强设备租赁计划管理
D.提高机械设备利用率
E.按油料消耗定额控制油料消耗
参考答案:ACD
解析:
【内容考查】本题考查的是成本的过程控制方法。
【选项分析】施工机械使用费主要由台班数量和台班单价两方面决定,因此为有效控制施工机械使用费支出,应主要从这两个方面进行控制。
1.台班数量
(1)根据施工方案和现场实际情况,选择适合项目施工特点的施工机械,制定设备需求计划,合理安排施工生产,充分利用现有机械设备,加强内部调配,提高机械设备的利用率。
(2)保证施工机械设备的作业时间,安排好生产工序的衔接,尽量避免停工、窝工,尽量减少施工中所消耗的机械台班数量。
(3)核定设备台班定额产量,实行超产奖励办法,加快施工生产进度,提高机械设备单位时间的生产效率和利用率。
(4)加强设备租赁计划管理,减少不必要的设备闲置和浪费,充分利用社会闲置机械资源。
2.台班单价
“按油料消耗定额控制油料消耗”、“加强机械设备配件管理”属于台班单价的控制。
第288题
下列工程施工变更情形中,由业主承担责任的有( )。
A.不可抗力导致的设计修改
B.环境变化导致的设计修改
C.原设计失误导致的设计修改
D.政府部门要求导致的设计修改
E.施工方案出现错误导致的设计修改
参考答案:ABCD
解析:
【内容考查】本题考查的内容是工程变更管理由业主承担责任的内容。
【选项分析】由于业主要求、政府部门要求、环境变化、不可抗力、原设计错误等导致的设计修改,应该由业主承担责任。
第289题
关于正式投标及投标文件的说法,正确的有( )。
A.标书密封不满足要求,经甲方同意投标是有效的
B.项目经理部组织投标时不需要企业法人对于投标项目经理的授权书
C.通常情况下投标不需要提交投标担保
D.在招标文件要求提交的截止时间后送达的投标文件,招标人可以拒收
E.标书提交的基本要求是签章、密封
参考答案:DE
解析:
【内容考查】本题考查的是正式投标的内容。
【选项分析】“标书密封不满足要求,经甲方同意投标是有效的”错误,应为:如果不密封或密封不满足要求,投标是无效的。
“项目经理部组织投标时不需要企业法人对于投标项目经理的授权书”错误,应为:如果项目所在地与企业距离较远,由当地项目经理部组织投标,需要提交企业法定代表人对于投标项目经理的授权委托书。
“通常情况下投标不需要提交投标担保”错误,应为:通常情况下投标需要提交投标担保。
第290题

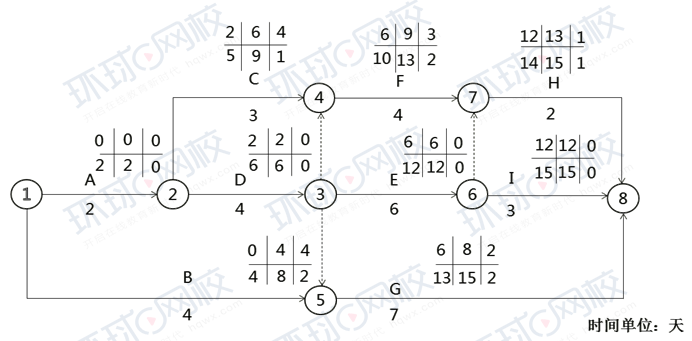

A.工作B的最迟完成时间是第8天
B.工作C的最迟开始时间是第7天
C.工作F的自由时差是1天
D.工作G的总时差是2天
E.工作H的最早开始时间是第13天
参考答案:AD
解析:
【内容考查】本题考查的是双代号网络计划时间参数的计算。
【选项分析】如下图所示:
第291题
在招标文件中要求中标人提交履约担保的形式有( )。
A.房屋抵押权证
B.保证金
C.由保险公司开具的履约担保书
D.有价证券
E.商业银行开具的担保函
参考答案:BCE
解析:
【内容考查】本题考查的内容是履约担保的形式。
【选项分析】履约担保可以采用银行保函、履约担保书和履约保证金的形式,也可以采用同业担保的方式。
第292题
关于工程项目成本核算的说法,正确的有( )。
A.成本核算应坚持形象进度、产值统计、成本分析同步的原则
B.工程成本核算是企业会计核算的重要组成部分
C.工程项目内各岗位成本责任核算一般采用业务核算法
D.会计核算法人为控制因素较多、精度不高
E.施工单位应在项目部设成本会计进行成本核算
参考答案:BE
解析:
【内容考查】本题考查的是成本核算的方法。
【选项分析】“成本核算应坚持形象进度、产值统计、成本分析同步的原则”错误,项目成本核算应坚持形象进度、产值统计、成本归集同步的原则,即三者的取值范围应是一致的。(此知识点已修改:成本核算的原则:(1)分期核算原则;(2)相关性原则;(3)一贯性原则;(4)实际成本核算原则;(5)及时性原则;(6)配比原则;(7)权责发生制原则;(8)谨慎原则;(9)划分收益性支出与资本性支出原则;(10)重要性原则。)
“工程项目内各岗位成本责任核算一般采用业务核算法”错误,工程项目内各岗位成本责任核算一般采用表格核算法。
“会计核算法人为控制因素较多、精度不高”错误,会计核算方法的优点是科学严密,人为控制的因素较小面且核算的覆盖面较大。
第293题
下列成本分析工作中,属于综合成本分析的有( )。
A.年度成本分析
B.工期成本分析
C.资金成本分析
D.月度成本分析
E.分部分项工程成本分析
参考答案:ADE
解析:
【内容考查】本题考查的内容是综合成本的分析方法。
【选项分析】综合成本的分析方法包括:1.分部分项工程成本分析;2.月(季)度成本分析;3.年度成本分析;4.竣工成本的综合分析。
第294题
装配式混凝土建筑预制构件的进场质量验收,对不允许出现裂缝的预应力混凝土构件应检验的内容包括( )。
A.承载力
B.挠度
C.抗裂
D.强度
E.灌料强度
参考答案:ABC
解析:
【内容考查】本题考查的是装配式混凝土建筑的施工质量验收。
【选项分析】钢筋混凝土构件和允许出现裂缝的预应力混凝土构件应进行承载力、挠度和裂缝宽度检验;不允许出现裂缝的预应力混凝土构件应进行承载力、挠度和抗裂检验。
第295题
下列工作流程组织中,属于管理工作流程组织的有( )。
A.基坑开挖施工流程
B.设计变更工作流程
C.投资控制工作流程
D.房屋装修施工流程
E.装配式构件深化设计流程
参考答案:BC
解析:
【内容考查】本题考查的是工作流程组织在项目管理中的应用
【选项分析】工作流程组织包括:
(1)管理工作流程组织,如投资控制、进度控制、合同管理、付款和设计变更等流程;
(2)信息处理工作流程组织,如与生成月度进度报告有关的数据处理流程;
(3)物质流程组织,如钢结构深化设计工作流程,弱电工程物资采购工作流程,外立面施工工作流程等。
第296题
关于施工项目安全技术交底的说法,正确的有( )。
A.施工项目必须实行逐级安全技术交底
B.交底内容应针对潜在危险因素和存在问题
C.涉及“四新”项目,必须经过两阶段技术交底
D.定期向多工种交叉施工的作业队做口头技术交底
E.交底时应将施工程序向班组长进行详细交底
参考答案:ABCE
解析:
【内容考查】本题考查的是建设工程施工安全技术措施。
【选项分析】安全技术交底的要求如下:
(1)项目经理部必须实行逐级安全技术交底制度,纵向延伸到班组全体作业人员;
(2)技术交底必须具体、明确,针对性强;
(3)技术交底的内容应针对分部分项工程施工中给作业人员带来的潜在危险因素和存在问题;
(4)应优先采用新的安全技术措施;
(5)对于涉及“四新”项目或技术含量高、技术难度大的单项技术设计,必须经过两阶段技术交底,即初步设计技术交底和实施性施工图技术设计交底;
(6)应将工程概况、施工方法、施工程序、安全技术措施等向工长、班组长进行详细交底;
(7)定期向由两个以上作业队和多工种进行交叉施工的作业队伍进行书面交底;
(8)保存书面安全技术交底签字记录。
定期向多工种交叉施工的作业队做口头技术交底说法错误,应为:定期向由两个以上作业队和多工种进行交叉施工的作业队伍进行书面交底。
第297题
混凝土预制构件吊运时需考虑的质量控制措施包括( )。
A.选择符合环保要求的吊装机械设备
B.按照构件尺寸、重量选择吊具
C.编制专项方案并组织专家评审
D.计算确定构件的吊点数量、位置
E.控制吊索水平夹角不应小于45度
参考答案:ABDE
解析:
【内容考查】本题考查的内容是施工机械的质量控制。
【选项分析】混凝土预制构件吊运时需考虑的质量控制措施包括以下内容:
(1)对施工所用的机械设备,应根据工程需要从设备选型、主要性能参数及使用操作要求等方面加以控制,符合安全、适用、经济,可靠和节能、环保等方面的要求。
(2)对施工中使用的模具、脚手架等施工设备,除可按适用的标准定型选用之外,一般需按设计及施工要求进行专项设计,对其设计方案及制作质量的控制及验收应作为重点进行控制。
(3)混凝土预制构件吊运应根据构件的形状、尺寸、重量和作业半径等要求选择吊具和起重设备,预制柱的吊点数量、位置应经计算确定,吊索水平夹角不宜小于60°,不应小于45°。
(4)按现行施工管理制度要求,工程所用的施工机械、模板、脚手架,特别是危险性较大的现场安装的起重机械设备,在安装前要编制专项安装方案并经过审批后实施,安装完华不仅必须经过自检和专业检测机构检测,而且要经过相关管理部门验收合格后方可使用。同时,在使用过程中尚需落实相应的管理制度,以确保其安全正常使用。
第298题
下列建设工程项目进度控制措施中,属于技术措施的有( )。
A.分析装配式混凝土结构和现浇混凝土结构对施工进度的影响
B.采用网络计划技术优化工程施工工期
C.分析无粘结预应力混凝土结构的技术风险
D.通过比较钢网架高空散装法和高空滑移法的优缺点选择施工方案
E.通过变更落地钢管脚手架为外爬式脚手架缩短工期
参考答案:ADE
解析:
【内容考查】本题考查的内容是项目进度控制的技术措施。
【选项分析】“采用网络计划技术优化工程施工工期”、“分析无粘结预应力混凝土结构的技术风险”属于管理措施。
第299题

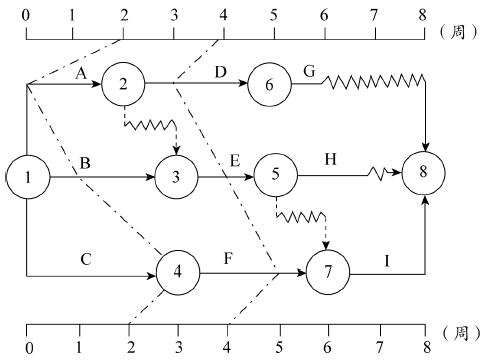

某项目时标网络计划第2、4周末实际进度前锋线如下图,关于该项目进度情况的说法,正确的有( )。
A.第2周末,工作A拖后2周,但不影响工期
B.第2周末,工作C提前1周,工期提前1周
C.第2周末,工作B拖后1周,但不影响工期
D.第4周末,工作D拖后1周,但不影响工期
E.第4周末,工作F提前1周,工期提前1周
参考答案:ACDE
解析:
【内容考查】本题考查的内容是进度计划的检查。
【选项分析】A正确,在第2周末检查时,工作A拖后2周,由于工作A有2周的总时差,所以不影响工期。
C正确,在第2周末检查时,工作B拖后1周,由于工作B有1周的总时差,所以不影响工期。
D正确,在第4周末检查时,工作D拖后1周,由于工作D有2周的总时差,所以不影响工期。
E正确,F为关键工作,F提前1周,F到终点终点节点工期为7。F的平行工作D延误1周,D总时差2可以抵消1周,D到终点节点也可以第7周完成。平行工作E进度正常,总时差1,故E工作也可第7周完成。故E正确。
B错误,C是关键线路,C提前1周,经过C到终点节点工期为7,但是C的平行工作A延误2周,A总时差2,从A到终点节点工期为8。平行工作B延误1周,B总时差1,从B到终点节点工期为8,故C工作提前工期不提前。
第300题
下列双代号网络图中,存在的绘图错误有( )。
A.存在多个起点节点
B.箭线交叉的方式错误
C.存在相同节点编号的工作
D.存在没有箭尾节点的箭线
E.存在多余的虚工作
参考答案:ABE
解析:
【内容考查】本题考查的是双代号网络计划的内容。
【选项分析】存在多个起点节点:①②均为起点节点。
⑤→⑦箭线交叉的方式错误:当交叉不可避免时,可用过桥法或指向法。
②→③之间的虚工作属于多余虚工作。
